收藏 分销(赏)

三门县某滑坡地质灾害治理施工组织设计-secret.doc

上传人:快乐****生活 文档编号:3970308 上传时间:2024-07-24 格式:DOC 页数:35 大小:191.54KB
下载 相关 举报
三门县某滑坡地质灾害治理施工组织设计-secret.doc_第1页
第1页 / 共35页
三门县某滑坡地质灾害治理施工组织设计-secret.doc_第2页
第2页 / 共35页
三门县某滑坡地质灾害治理施工组织设计-secret.doc_第3页
第3页 / 共35页
三门县某滑坡地质灾害治理施工组织设计-secret.doc_第4页
第4页 / 共35页
三门县某滑坡地质灾害治理施工组织设计-secret.doc_第5页
第5页 / 共35页
点击查看更多>>
资源描述

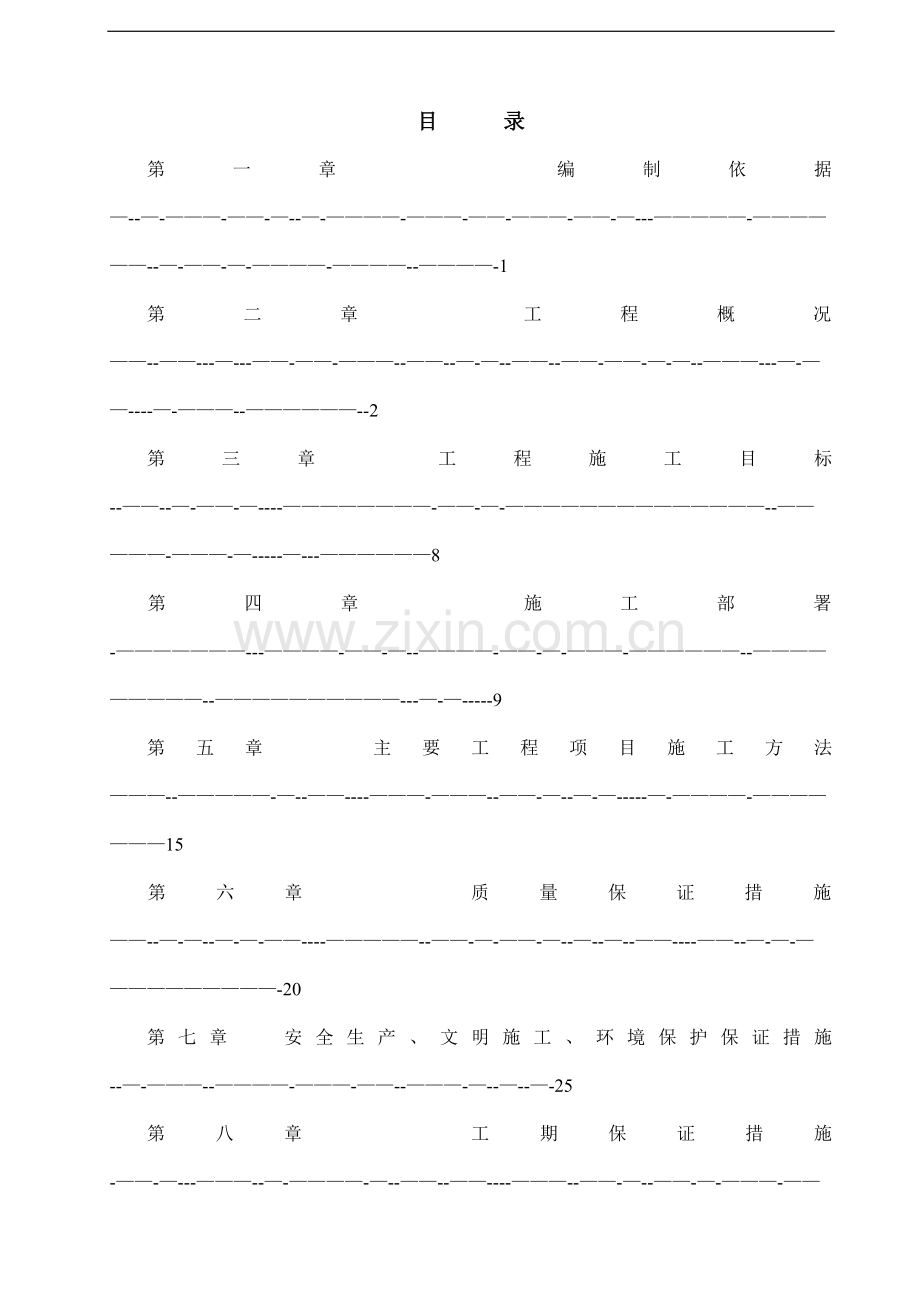

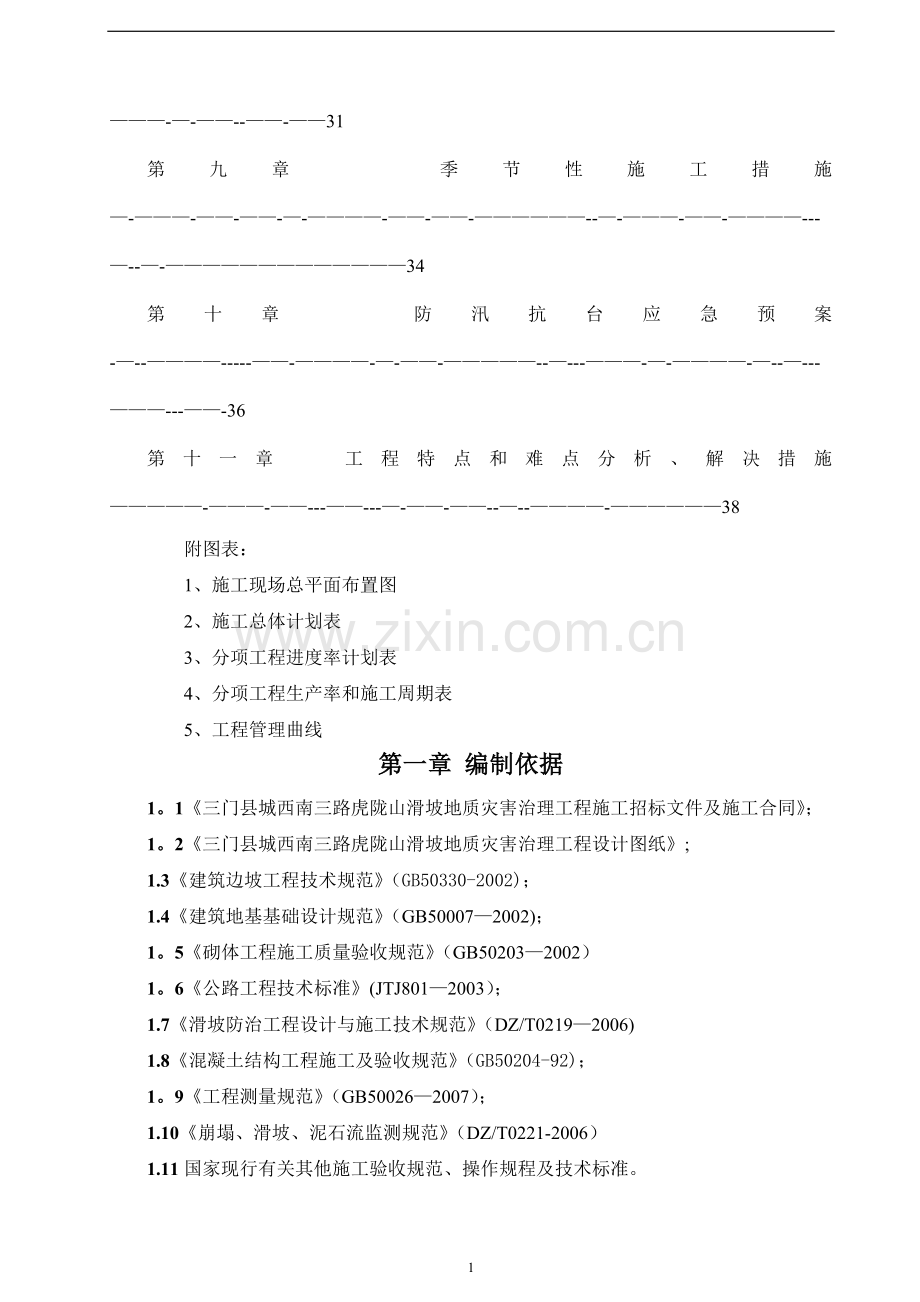

1、目 录第一章 编制依据-1 第二章 工程概况-2第三章 工程施工目标-8第四章 施工部署-9第五章 主要工程项目施工方法-15第六章 质量保证措施-20第七章 安全生产、文明施工、环境保护保证措施-25第八章 工期保证措施-31第九章 季节性施工措施-34第十章 防汛抗台应急预案-36第十一章 工程特点和难点分析、解决措施-38附图表:1、施工现场总平面布置图 2、施工总体计划表 3、分项工程进度率计划表4、分项工程生产率和施工周期表 5、工程管理曲线 第一章 编制依据1。1三门县城西南三路虎陇山滑坡地质灾害治理工程施工招标文件及施工合同;1。2三门县城西南三路虎陇山滑坡地质灾害治理工程设计图

2、纸;1.3建筑边坡工程技术规范(GB50330-2002);1.4建筑地基基础设计规范(GB500072002);1。5砌体工程施工质量验收规范(GB502032002)1。6公路工程技术标准(JTJ8012003);1.7滑坡防治工程设计与施工技术规范(DZ/T02192006)1.8混凝土结构工程施工及验收规范(GB50204-92); 1。9工程测量规范(GB500262007);1.10崩塌、滑坡、泥石流监测规范(DZ/T0221-2006)1.11国家现行有关其他施工验收规范、操作规程及技术标准。第二章 工程概况2。1工程简介2。1.1工程地理位置及现状本工程滑坡点位于三门县城 岙虎

3、陇山,坡脚为南三路通向三门县城,距离三门县城约3km,交通便利。目前滑坡已基本成型,平面形态大致为“箕形,主滑方向为330左右,其前缘为南三路.纵长约200m,宽约100m,后缘标高约84.22m,前缘标高约31m,地形最大比高53。22m,滑体纵长约200m,前缘嘴处宽约150m,中部宽度约100m,厚度一般为1020m,平均厚度约15m,现状稳定性较差,滑坡体积约25万m3,为中型深层土质滑坡。2。1.2设计要求及工程规模 本着“以人为本、标本兼治的原则,充分考虑合理开发利用土地及土石方合理利用等因素,综合确定分级削坡清除滑坡体+新形成的边坡挡墙加固+截、排水沟+加强监测的治理方案。一、分

4、级削坡1、以南三路现有公路标高为削坡起点标高,对南三路南侧边坡按两级进行削坡,第一级边坡按坡率1:2(26。6),坡高6m,平台宽5m,第二级边坡按坡率1:2(26。6),直接削坡标高40m;然后形成第三级大平台,平台标高40m,平台宽6487m,第三级边坡按坡率1:2(26。6),坡高8m;第四级平台标高48m,平台宽25m,第四级边坡按坡率1:2(26。6),坡高8m;第五级平台标高56m,平台宽25m,第五级边坡按坡率1:2(26。6),坡高8m;第六级平台标高64m,平台宽5m,第六级边坡按坡率1:2(26.6),坡高6m;第七级平台标高70m,平台宽5m,第七级边坡按坡率1:2(26

5、。6),坡高6m;第八级平台标高76m,平台宽5m,第八级边坡按坡率1:2(26。6)直接削至坡顶。2、东侧及西侧形成的边坡高度小于6m的边坡段按坡率1:2(26.6)直接削至坡顶;边坡高度大于6m的边坡段按坡率1:2(26.6)、坡高6m进行分级削坡,两级之间设置5m宽的平台。3、为防止平台在雨季期间大量渗水,平台应向东西两侧及北侧略有倾斜,斜率取1。削坡后顶边缘线控制点坐标一览表控制点号X坐标Y坐标控制点号X坐标Y坐标G139569。654848.9G839304.554937.5G239526.154855。2G939300.054899.0G339445。854916.7G103930

6、9.354881。2G439411。654940.2G1139323。754870。2G539378.954965。0G1239358。554848。3G639359.754968.5G1339391。354822。4G739338.654965。8G1439425。754775。4二、拱形骨架护坡对削坡后的土质边坡即第七级边坡坡面(G21G7G9G22)、第八级边坡坡面(G7G8G9)及前缘两级边坡坡面(G1G2G26G14G27)均采用拱型骨架坡面防护,高与每级坡高一致,坡面防护拱型骨架厚度40cm,每拱跨度3m,上部拱型半径R为1。5m,并设置流水槽及阶步流水槽,平台采用浆砌块石护面,厚

7、度30cm。三、截、排水沟1、在坡顶外缘约35m稳定斜坡上,东侧以原有溪沟进行改造,西侧以旱地西侧已有溪沟进行改造,依据地形设置一条防渗截水沟,横断面为梯形,底宽0。4m,顶宽1。15m,深度为0.5m,M7.5浆砌块石砌筑,厚度0。30m,并采用10cm的碎石垫层,坡陡处采用阶步截水沟.2、每级平台内侧设置排水沟,第四级、第五级、第六级边坡坡面设置纵向排水沟,宽0。3m,深0.3m,M7。5浆砌块石砌筑,厚度0。30m.纵向排水沟与标高56m平台排水沟相交处分别设置一处消力池,消力池规格为长2m,宽1。5m,深1m,采用C20现浇混凝土砌筑.3、坡脚排水沟,宽0。5m,深0。6m,M7。5浆

8、砌块石砌筑,厚度0。30m。四、挡墙1、在南三路公路北侧边坡(G1G27)、南东侧边坡(G21G22)标高70m的平台内侧、标高40m平台(G15G16)、标高48m平台(G17G18)、标高56m平台(G19G20)的东侧边坡分另设置一道A型挡墙。2、在标高40m平台(G25G26)、标高56m平台(G23G24)的西侧边坡分别设置一道B型挡墙。3、挡墙采用M7.5砂浆块石砌筑,墙高均为2。5m,内墙背直立。A型挡墙墙面坡度1:0.4,顶宽1。2,底宽为2。2m;B型挡墙墙面坡度1:0.3,顶宽0。8m,底宽为1。55m;基岩时基础埋深0。5m,土层时基础埋深1。0m,基地逆角0。2:1。挡

9、墙底部采用10cm的砼垫层。4、沿挡墙每隔15m设置一道20mm的伸缩缝,用沥青麻筋填塞,填塞深度不小于200mm;挡墙内设置一排泄水孔,泄水孔高出地面20cm,泄水管采用75PVC塑料排水管,水平距离3m,自墙内向外倾斜布设,坡度5,挡墙内侧泄水管处设置碎(砾)石反滤层.墙顶以C20细石砼克顶,厚度10cm.挡墙控制点坐标一览表控制点号X坐标Y坐标控制点号X坐标Y坐标G139569。654848。9G1939391.454955。7G1539475.454901.5G2039389。454952。3G1639455.954903.1G2139353。354968。7G1739430。3549

10、28。7G2239305.154885。8G1839421。754926。7G2739413。254756.9G2339340。554867.7G2539407.554818。7G2439350.954853.7G2639427.354799。8五、平台、坡面绿化1、标高64m、70m、76m平台,在距离平台外侧边缘0。6m处设置直立浆砌块石挡墙,挡墙高为60cm,宽为40cm,底部设置一排泄水孔,泄水孔采用75mm的PVC管,墙顶采用10cm厚的C20细石砼克顶。平台的挡土墙内侧回填种植土,回填高度50cm,中间种植灌木,种植间距为2m,平台回填土外侧和内侧种植爬山虎等藤本植物,使其下爬上挂

11、,种植间距为0.5m.2、拱形骨架护坡格构坡面及东侧土质边坡坡面(G3G15G16、G4G17G18、G5G19G20)西侧土质边坡坡面(G11G23G24、G13G25G26G14)采用撒播适应当地生长的草种进行绿化护坡.六、监测与巡查1、对边坡加强监测与巡查,特别是在梅雨季节和台风暴雨期间,若发现坡体开裂或有不稳定迹象,则应及时上报有关主管部门,以便采取有效的防护措施。2、根据边坡体特征、变形情况及工程的重要性,设置位移监测孔3个,对边坡地表变形进行监测。边坡崩塌预报采用现场严密监视和资料综合分析相结合的方法进行.七、工程规模:主要工程量如下表:序号项目名称单位数量1削坡土方M314020

12、02削坡石方M3244003挡土墙M31711。34截水沟M7505排水沟M15806拱型骨架护坡M38507混凝土消力池M35.338回填种植土M36209撒播草种M2380010种植杜鹃株32011种植爬山虎株12802.2施工条件2。2。1工程地质条件根据提交的三门县县城西区南三路虎陇山边坡工程地质勘察报告,滑坡区上覆第四系残坡积层松散土体,厚达10米左右,东西两侧沟谷分布有洪坡积碎石土。周边残积层较薄,厚0。51.0米,下伏侏罗上统西山头组(J3x)火山碎屑沉积岩:角砾凝灰岩、晶屑凝灰岩、沉凝灰岩以及陆源碎屑沉积岩:粉砂岩。粉砂岩、沉凝灰岩呈夹层或互层状产出。岩层产状33515,顺坡缓

13、倾。滑坡区地层岩性特征自上而下分别描述为:11含角砾粘性土(Qdl-pl):灰褐棕黄色,稍湿,硬塑,角砾含量25,局部达50%,大小0。22厘米,呈次棱角状,成分为全强风化状角砾晶屑凝灰岩和少量凝灰岩、粉砂岩。该层主要分布于植被未被铲除的部位,厚度1.22。5米。推荐容许承载力o=110KPa。12砂质粘性土(Qdlpl):黄棕红-棕红色,稍湿,硬可塑,含525%石英砂,粒径0.050.1mm,分布不均匀。普遍见中等风化晶屑凝灰岩角砾、碎石、块石,孤石最大可达4米,遇水易松软,天然含水量=29。9%,渗透系数3。86107,液限指数IL=0。37,可塑性较好,为高压缩性土a12=0。697Mp

14、a-1.坡体表面广泛分布,厚度2-6米,平均厚3。5米.推荐容许承载力o=100KPa。13粉砂(Qdlpl):灰黄棕黄色,稍湿-湿,稍密-中密状,粘土4050,石英砂5060,局部见有角砾和碎石,其分布于ZK2、ZK5、ZK10至边坡坡脚30米的范围内,天然含水量=22。9%, a12=0.594Mpa-1为高压缩性土。厚度1。753。65米,平均厚度2.4米。推荐容许承载力o=110KPa。21亚砂土(Qdlel):灰-灰黄色,稍湿湿,稍密-中密,主要为粘土和石英颗粒。天然含水量=20%,天然孔隙比e=0。78,液限指数IL=0.03,渗透系数K=310-4属中等透水性,压缩系数a1-2=

15、0.450Mpa-1,为中等压缩性土.其主要分布于滑坡体中部的东侧,厚度27.4米,平均厚度4。26米。推荐容许承载力o=140KPa.22含粘性土角砾(Qdlel):紫褐色,稍湿湿,稍密中密,角砾5060,为全强风化凝灰岩、粉砂岩,大小0。2-2厘米,局部见少量碎石,呈棱角-次棱角状,分布不均匀,局部为粘性土或含角砾粘性土,粘性土粘性强,紧密胶结角砾,干强度较大,天然含水量=27.7,天然孔隙比e=0。823,渗透系数K=8.8310-5属弱透水性,液限指数IL=0。36,粘土可塑性较好。厚度变化大,0.84.4米,平均厚2.05米。推荐容许承载力o=160KPa。23亚粘土(Qdl-el)

16、:灰色,稍湿,硬可塑,干强度低,手捏易碎,仅在ZK8孔见及,厚度1.7米.推荐容许承载力o=100KPa。24含粘性土碎石(Qdlel):紫褐色,稍湿饱和,稍密中密状,碎石50-60,以强-中等风化粉砂岩、凝灰岩为主,大小2-5厘米为主,少数10厘米,分布不均匀.局部为粘性土或含碎石粘性土,粘性土粘性强,紧密胶结碎石,干强度较大。天然含水量=28,渗透系数变化较大K=6.17105 9。6107属弱透水-极微弱透水性。天然孔隙比e=0.965,液限指数IL=0.32,粘土可塑性较好。厚度变化大1。4-8。4米,在离坡脚70100米的部位尖灭是和滑坡面接触的主要土体,平均厚4.93米.推荐容许承

17、载力o=200KPa.6-1全风化角砾凝灰岩(J3x):深灰紫灰色,湿饱和,主要成分为粘土和石英颗粒以及火山角砾,原岩结构清楚,手捏易碎,呈砂土状,液限指数IL=0。11,在饱和状态下呈流砂状,其主要分布于坡脚以上70-100米的范围,厚度2。07。4米,平均厚4。7米。推荐容许承载力o=240KPa。62强风化角砾凝灰岩(J3x):灰紫色,岩质较软弱,风化裂隙发育,张开,具铁锰质渲染,岩体破碎呈碎石状,RQD=0。岩体基本质量等级为级,仅在ZK5孔内出现,厚度4米.推荐容许承载力o=350KPa。6-3中等风化角砾凝灰岩(J3x):紫灰色,岩质较硬,风化裂隙发育,张开,裂面平直,较粗糙,具铁

18、锰质渲染,岩体破碎呈碎块状,RQD=10。岩体基本质量等级为级,推荐容许承载力o=1500KPa。7-3中等风化粉砂岩(J3x):紫褐色,岩质较硬,风化裂隙发育,张开,裂面平直,光滑,具铁锰质渲染,裂隙倾角7080,密度5-6条/米,岩体破碎呈碎块碎石状,厚度变化大0。6-7米,RQD=020。岩体基本质量等级为级,推荐容许承载力o=1200KPa。7-4微风化粉砂岩(J3x):紫灰色,灰深灰色,层理清楚,岩质坚硬,节理不发育,微张-闭合状,充填有碳酸盐岩和硅质,节理倾角5095,密度2-3条/米,岩体较完整呈块状,RQD=5095%。岩体基本质量等级为级,推荐容许承载力o=1800KPa。8

19、1全风化沉凝灰岩(J3x):灰白浅灰色,稍湿,硬塑,呈土状,含少量石英颗粒和强风化岩块大小3-5厘米。仅在ZK4钻孔出现,液限指数IL=0.02,为中等压缩性土a1-2=0。255Mpa1。厚度5米。推荐容许承载力o=200KPa。83中等风化沉凝灰岩(J3x):黄绿色,岩质较硬,风化裂隙发育,张开,裂面平直,光滑,具铁锰质渲染,裂隙倾角7080,密度6-7条/米,岩体较破碎呈碎块碎石状,厚度0。5-8米,RQD=0-30。岩体基本质量等级为级,推荐容许承载力o=1200KPa。84微风化沉凝灰岩(J3x):灰绿青灰色,岩质较硬,节理不发育,微张闭合,充填有碳酸盐脉,节理倾角70-80,密度1

20、2条/米,岩体较完整呈块状,RQD=6085.岩体基本质量等级为级,推荐容许承载力o=1800KPa。93中等风化晶屑凝灰岩(J3x):灰绿浅灰色,岩质坚硬,风化裂隙较发育,张开,裂面平直,较粗糙,具铁锰质渲染,裂隙倾角大部分70-80,少部分5060,密度34条/米,岩体较破碎呈块状,厚度15米,RQD=3050%。岩体基本质量等级为级,推荐容许承载力o=1500KPa。9-4微风化晶屑凝灰岩(J3x):灰绿-灰色,局部见有火山角砾,大小0。5-2厘米,呈棱角状,岩质坚硬,节理不发育,呈微张闭合,充填有碳酸盐和硅质,岩体完整呈块-大块状,RQD=70-90.岩体基本质量等级为级,推荐容许承载

21、力o=2000KPa。2。2.2场区交通、水、电状况本工程位于南三路南侧,交通便利。施工用电、用水则需由外部接入。第三章 工程施工目标本工程施工目标确定如下:工程质量目标:合格.施工进度目标:正式开工后150天完工。 安全目标:安全施工无事故。文明施工目标:确保施工现场有序、整洁卫生,尽可能减少施工噪音、污水排放对周边环境的带来的施工干扰。第四章 施工部署4.1施工准备工作4。1。1生产准备1、办理施工有关手续。2、组织人员、设备进场,机械设备就位调试。3、根据施工现场的总体安排,搭建施工临时设施.4.1。2技术准备一、熟悉和审阅施工图纸1、图纸审阅由公司工程技术科主持,组织参与工程施工的全体

22、技术人员和其中有关人员进行图纸自审,主要注意以下几点:(1)施工图纸是否完整齐全.(2)施工图纸与其说明在内容上是否一致,施工图纸与其各组成部份有无矛盾和错误。 (3)审查现有施工技术和管理水平能否满足各分项工程质量和工期要求。2、图纸会审图纸会审由建设单位主持,设计、监理及施工单位共同参加,设计方对设计图纸设计精神作简要阐述,施工方对图纸上的矛盾或不明了的线条、尺寸向设计咨询.二、编制、审定施工组织设计 施工组织设计由经验丰富、熟悉施工的工程技术负责人组织编写。编写中要注意发挥集体智囊,民主讨论,优化设计方案,设计编写好后,交分公司主任工程师审核、修改,再提交公司总工程师审核、修改或批复意见

23、。三、制定主要项目施工安全技术规范、规程、质量标准及各工种安全操作规程。四、落实施工材料进场计划。五、做好现场施工测量放线.4.2现场项目组织管理一、项目部管理网络为保证本工程施工建设的顺利进展并早日完工,我公司计划以实施一控制、二管理、三协调的项目管理模式,按照项目法施工原则,成立“三门县城西南山路虎陇山滑坡地质灾害治理工程项目部”.现场项目组织管理机构框图如下:项目经理项目技术负责项目副经理生产组:削坡截、排水沟挡墙、绿化行政后勤组:机械设备材料供应食堂质安组:质量管理安全管理消防治安技术组:技术管理施工监测计量试验二、管理人员职责工程项目部在公司的领导下,对该工程的施工全过程进行全面管理

24、,严格按照招标文件、设计图纸、有关规定、规范标准以及工程合同的要求组织施工。1、项目经理 工地全面负责。项目经理代表公司履行对业主或总承包的工程承包合同,执行公司质量方针,实现工程质量和工期目标,同时负责建立和完善项目组织机构,明确项目成员的职责,在公司统一领导下,负责组织项目施工所需的劳动力资源和机具设备资源.作为工程的总体管理者,接受甲方及监理部门的业务指令,并贯彻落实到各职能部门具体操作。对工程的进度、质量、安全、文明施工的总体决策,安排人力、物力、财力的检查和调整,对部门及职能工作的安排协商,以确保工程的按期、保质完成. 2、项目技术负责人 在项目经理的领导下负责工程技术工作、编制施工

25、方案、施工工艺流程、操作程序,并编制进度计划,负责落实技术交底工作,解决技术、质量要求方面的操作可行性,及时同甲方、设计、监理联系设计变更、技术核定工作,组织各班组专业人员在施工前的技术交底,做到施工人员能理解施工设计意图及施工顺序,对施工规范及质量要求亦能知晓。负责编制公布施工项目形象进度,施工项目操作程序流程图表,填制报表业务联系单和审定各项作业记录。 3、项目副经理在项目经理的领导下,着重就施工现场的机械设备、施工总平面、施工车辆等的全面管理,并对各工种各专业间的日常作业进行协调和调度。组织施工班组落实施工技术骨干力量,按标准的施工工艺程序及施工方案落实班组施工,按工期要求组织劳力或组织

26、施工突击,落实劳动报酬,制定并执行对具体人员的奖罚.4、施工员负责施工中技术难题的处理,重点工序的质量监控及验收;资料收集、汇总、整理提交.5、安全员严格按现行的安全生产操作规程及安全生产的要求向各施工班组做好安全交底工作,及时检查各班组的执行情况。6、质量员进行施工项目工程各工序的质量管理,负责测量放线及复核,落实做好现场测试工作,收集各种资料,对各工序进行质检,隐蔽项目自检等.7、材料员根据工程进度,工地负责的要求及时联系安排,落实材料、机具设备进场,做好材料收发、测试工作,并及时收集、索取各种材料的质保单、测试报告并送交质量员保管,坚决杜绝不合格材料进场。8、施工班组服从工地领导及各职能

27、部门安排,严格按照施工技术、安全生产、技术操作规程进行施工作业.保证质量完成任务,对质量不合格部位无条件返工至合格.4。3施工现场总平面布置为满足工程施工需要,同时要便于施工现场的合理布置、规范管理,以达到合理安排施工作业面,做到流水作业,加快进度。布局合理、方便管理,实现短运距、少搬运及体现文明施工为原则进行施工现场平面布置(具体布置详见附图:施工现场总平面布置图)。1、项目经理部为方便组织施工,加强对施工现场的总体管理、实施和协调,将本工程项目经理部办公室设置于距工程现场约100m厂房内. 2、施工道路结合本工程削坡产生的大方量土石方需要外运处置,拟在场地中部自上而下修筑一条宽度8m的场内

28、施工临时主干道通达南三路,从而满足土石方外运处置以及施工材料运输进场。3、临时堆场及材料仓库的设置在设计标高56m、48m、40m平台处主干道两侧各设置一处临时堆场,用以削坡土石方、施工材料临时堆放及砂浆搅拌场.零星材料、机械物资则拟放置于设计标高40m平台处。4、施工用水从施工现场就近引入水源,采用水泵抽送至施工点或用机动车辆送达.5、施工用电施工用搅拌机、空压机等机械用电均自配发电机动力.6、生活设施职工的生活用房及食堂拟租用附近民房.4.4施工机械设备配备本工程的主体为大方量的土石方削坡及砌体的砌筑,为此需投入的主要施工设备为土石方开挖机械、运输设备以及砌筑挡墙用拌制砂浆、砼机械.根据施

29、工实际,拟进场5台挖机(其中3台配带镐头机)及20辆载重10、15吨自卸式汽车进行削坡施工,并配备2套手持式风镐用于人工修坡;350L强制式搅拌机2台以及人力翻斗车8辆。拟投入到本工程的主要施工设备、仪器设备详见下表:序号机械设备名称型号单位数量备注1挖掘机(带镐头机)CAT320台3削坡施工2自卸式汽车10、15T 辆20削坡施工3手持式风镐G10台1石方清坡4空压机(自带动力)6m3台1石方清坡5搅拌机JQC350台2砂浆、砼搅拌6翻斗车辆8材料运输7经纬仪J2台1测量8水准仪SD3台1测量9全站仪托普康台1测量4.5劳动力配备计划根据本程特点,结合各分项工程作业的不同需要,计划安排5个作

30、业班组进行施工,其中1个削坡作业班组、1个截排水作业班组、1个拱形骨架护坡作业班组、1个挡墙砌筑作业班组和1个绿化作业班组.并且配置相应的测量、机械修理、物资材料供应等后勤保障人员。根据施工进度计划、工程量定额、工作日、各工种需用量等要素配置劳务人员,本工程高峰期劳务作业人数为141人。具体见下表:施工班组、工种第1月第2月第3月第4月第5月削坡施工班组40404040截排水沟班组20202020拱形骨架护坡班组2424挡土墙班组22222222绿化班组151515测量工44422机电工44432后勤保障人员51012106小计53124141112674。6材料供应计划本工程砌体用块石,拟直

31、接由削坡开挖出的石方中选用(需待开挖后视块石质量可否满足设计要求而定,如质量不能满足则需另行外购),绿化用种植土则是利用开挖的表层土方加以处理使用.水泥、砂及绿化用苗木、草种材料则拟在当地择优采购.机械用用燃油则拟直接联系当地燃油供应单位槽罐车送至施工现场,现场少量油桶分装。所用材料均根据施工进度分批进场,工程主要材料需用量如下表:序号材料名称规格数量1水泥PC。 32。5300吨2砂中粗砂1200吨3块石3800m34种植土620 m35杜鹃320株6爬山虎1280株7草种60KG4。7施工进度计划结合本工程设计要求,采用了采用分级削坡清除滑坡体、新形成的边坡挡墙加固及截、排水沟措施及加强监

32、测的治理方案,整个工程主要有削坡、挡墙、拱形骨架坡面防护、截、排水沟以及平台种植苗木、坡面撒播草种绿化的施工,可以同步交叉网状平行作业施工。及时组织先遣人员及机械设备进场,进行施工测量、租用办公生活用房、修建临时道路、施工辅助设施、料场准备以及施工范围内的植被树木的清理等施工准备工作等,尽早形成施工能力,当具备施工条件后,及时展开各项目的施工。4。7。1施工顺序安排首先进行自上而下削坡施工,当削坡施工至设计平台标高56m时,开始安排进行拱形骨架坡面防护、挡墙以及截、排水沟的施工,最后根据现场情况,安排进行平台绿化、坡面草种撒播。4。7.2施工进度计划结合类似类似工程施工经验,计划工程总工期为1

33、50天:施工准备工作10天;削坡施工、截排水沟施工100天;拱形骨架护坡施工50天;挡墙施工90天;绿化施工75天;完工后5天内退场。具体详见施工总体计划表、分项工程进度率计划、工程管理曲线、分项工程生产率和施工周期表。第五章 主要工程项目施工方法 为确保安全,施工过程中做好边坡巡视检查工作。按设计要求设置监测点,对整个施工过程均进行施工监测。特别是雨天、台风天气,更应加强施工监测工作。如有异常,及时通知建设单位、设计单位进行处理。5。1削坡施工一、削坡施工工艺采用机械分层开挖,人工配合坡面清理的施工工艺,工艺流程为:机械开挖坡面整修测量放样 二、施工方法1、测量量放样:按图纸设计的平面位置,

34、放出削坡大样,并洒上灰线,根据设计坡率设置相应的挖深控制桩点。2、采用液压反铲挖掘机自上而下进行分层开挖,分层高度一般按4m控制,局部位置根据实际情况进行调整.直接采用自卸汽车运输至弃土场或临时堆放场,距离超过50m的开挖料采用推土机、装载机配合液压反铲挖掘机挖土、装车。土方开挖边坡按实际宽度每侧预留1020cm以便人工修整.开挖的土石方,做到随挖随运.开挖至风化基岩时,采用镐头机并配合手持式风镐碎岩进行开挖。3、施工过程中形成的土质临时边坡坡率小于1:1.5,高度小于6m,岩质临时边坡坡率小于1:0。75,高度小于8m,遇到不利结构面发育处(如断层等),必要时进行临时支护。4、根据施工现场情

35、况,在设计标高56m、48m、40m平台部位设置临时堆放场用以堆放部分可用于砌筑的块石及墙背回填砂砾石。5、为减少超挖及对边坡的振动,土质边坡应预留保护层,采用人工开挖修整至设计位置。对于岩质边坡,则采用人工并配备风镐进行修坡清理,将松动块石清理干净。6、在削坡施工中,应根据现场情况,设置相应的警戒区,并有专人负责安全监督管理。如发现问题应及时采取措施,必要时予以停工处理,消除安全隐患后方可施工.7、削坡施工过程中,采取永久与临时相结合的方法做好场内排水措施,以保护开挖坡面的稳定.坡面整修应避免在雨天施工,遇到强降雨时,必须对开挖坡面采取相应措施予以保护。8、应严格按照剖面图纸所示削坡线进行削

36、坡,并按规定设置马道,不能欠挖,也不准超挖。若有超挖,按现场监理工程师的要求进行回填并夯实.9、采取的削坡程序应保持坡面的稳定,在工程最终验收以前,应对所有的坡面稳定和安全负责。在施工过程中,坡面上的不稳定土、石或易伤人的材料、物品,应立即清除,以保安全.10、削坡过程中,合理安排施工作业面,统筹安排调度车辆,及时外运土石方.部分予以利用的块石及砂石,按要求堆放于指定堆场,且堆放高度不得过高,以不超过2m为宜。11、削坡施工过程中,加强监测与日常巡查力度,发现异常情况,立即停止施工,排除隐患后方可继续施工。5。2拱形骨架护坡施工一、拱形骨架护坡施工工艺削坡施工完成,边坡整修完成后即可开始拱形骨

37、架护坡的施工,采用人工挖槽法施工,工艺流程为:勾缝养护骨架砌筑测量放样坡面整修 二、施工方法1、坡面整修:按照边坡坡度、基础高程等数据设置固定的样板挂线,进一步的坡整修,清除表面浮土,填补坑凹并拍实使坡面平整。2、测量放样:按设计图纸对拱形骨架轮廓进行放样,对基槽开挖位置准确定位。3、拱形骨架基槽开挖:采用人工开挖基槽,开挖时注意几何位置的准确,基槽开挖深度40cm。4、拱形骨架砌筑:采用座浆法施工,M7.5砂浆块石自下而上进行砌筑,并与平台浆砌块石护面或下方挡墙连成一体,并按要求设置流水槽及阶步流水槽。沿水沟方向每隔10m设置一道2cm宽的伸缩缝,用沥青麻筋填塞深度不小200mm,砌体表面M

38、7.5砂浆勾缝养护后,格构中撒播草种进行绿化施工。5。3截、排水沟施工一、截、排水沟施工工艺: 采用人工开挖基槽,浆砌块石座浆法施工.工艺流程为:砌筑、勾缝 基底处理基槽开挖测量放样 二、施工方法 1、测量放样:按设计图纸要求位置,结合现场地形测量放线,确定水沟中轴线。 2、基槽开挖:,按设计要求尺寸分段人工开挖基槽,当截水沟壁最低边缘开挖深度不能满足断面设计要求时,可在沟壁较底一侧培筑土埂,土埂顶宽12m,背水坡度为1:1。3、基底处理:截水沟基槽开挖完成后,回填厚度10cm砂石垫层,并予以夯填密实.4、砌筑、勾缝:采用座浆法砌筑,要求砂浆必须饱满,表面勾凸缝.陡坡处,采用阶步式.截水沟每隔

39、5m设一道沉降缝,用沥青麻筋仔细塞实.截水沟结合地形合理布置直接舒顺,在转处应以曲线连接;沟底纵坡不小于1,以免水流停滞.砌体表面应平整、压实、抹光、直顺,不得有裂缝、空鼓现象。5。4挡墙施工一、挡墙施工工艺采用座浆法砌筑,工艺流程为:基础处理测量放样基槽开挖墙体砌筑勾缝克顶 二、施工方法1、测量放样:按图纸设计的平面位置,准确放出基脚大样尺寸。2、基槽开挖:采用机械结合人工的方法开挖基槽,基槽开挖保持良好的排水,可设置集水井,以利于基底排水。基槽开挖后应检验基底,合格后方可进行下步施工.3、基底处理:基槽开挖后,进行基底清理,验收合格按设计要求浇筑砼垫层,而后进行墙体砌筑.4、墙体砌筑:A、

40、基础砌筑后,进行墙身的放样。墙身为M7.5水泥砂浆砌筑块石,块石强度不低于MU30,块石应大致方正。B、砌筑时应先铺设砂浆后砌筑,石块应卧砌,上下错缝,内外搭砌,不得外面侧立石块,中间填心的砌筑方法。块石砌体的灰缝厚度应为2030mm,砂浆应饱满、石块间较大的空隙先填塞砂浆,后用碎块或片石嵌实,不得先填碎石块后填砂浆碎石块的施工方法,石块不应相互接触。C、在墙身砌筑时采用样板挂线或两面立杆挂线,内、外面线保证顺直整齐,逐层收坡,在施工过程中要经常校正线杆,以保证砌体各部尺寸符合图纸要求。D、砌体分层砌筑,23层为一个工作层,每一工作层大致找平,所有石块应座于新拌砂浆之上,在砂浆凝固前,所有缝应

41、满浆,石块固定就位.相对长和短的石块应交错铺在同一层并和帮衬石或腹石交错锁结,上下层竖缝错开距离不小于100mm,可以用厚度不比缝宽大的石片填塞竖缝,片石应被砂浆包裹,砌筑上层时不能振动下层,不能在已砌筑好的砌体上翻掷、滚动和敲击石块。E、按设计要求位置设置泄水孔。F、水泥砂浆应按配合比进行拌制,并做到随拌随用,3h内使用完毕,当施工期间最高气温超过30时,则应在拌成后2h内使用完毕。G、墙背回填材料为削坡开挖的碎石土。碎石土应分层碾压,每层40cm一层,无法碾压时必须夯实。5、勾缝、克顶墙身砌筑后,按设计要求采用M7。5砂浆进行勾缝,C20细石砼克顶,厚度10cm。5.5绿化施工一、绿化施工

42、工艺绿化施工工艺流程为:养护回填种植土种植苗木施工挡墙 二、施工方法1、挡墙施工:采浆砌块石座浆法砌筑.2、回填种植土:清除回填场地内所有杂物、杂草、石块和建筑垃圾等,回填种植土,要求中性或微酸性土质。按设计要求平整至设计标高后,先进行翻挖,通过翻松、加填或挖除,使地表平整细腻.可用呋喃丹按每亩8斤混入泥沙均匀撒在回填土上,然后通过多次翻耕充分混合,以消灭害虫及虫卵。用草甘磷预防杂草生长。3、种植苗木:按照设计要求位置开挖苗木植坑,选择生长健壮、无病虫害、无机械损伤、树形端正和根系发达的苗木。方法是用手将树干扶直,放入坑中,另一个将坑边的好的土填入。大泥土填入一半时,用手将苗木向上提起,使根茎交接处与地面相平,然后将土踏实。继续填入好土,直到与地平或略高于地平为止,并随即将浇水的土堰做好。栽植树木后24h内必须浇上第一遍水,水要浇透,使泥土充分吸收水分,树根紧密结实以利根系发育。4、撒播草种:将坡面场地内的杂草进行清除,消灭多年生杂草,初步平整后撒施基肥,然后普遍进行一次耕翻,土壤疏松、通气良好有利于草坪

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
