收藏 分销(赏)

工程周报表格.doc

上传人:精*** 文档编号:3968450 上传时间:2024-07-24 格式:DOC 页数:21 大小:136.04KB 下载积分:10 金币
下载 相关 举报
工程周报表格.doc_第1页
第1页 / 共21页
工程周报表格.doc_第2页
第2页 / 共21页

点击查看更多>>
资源描述

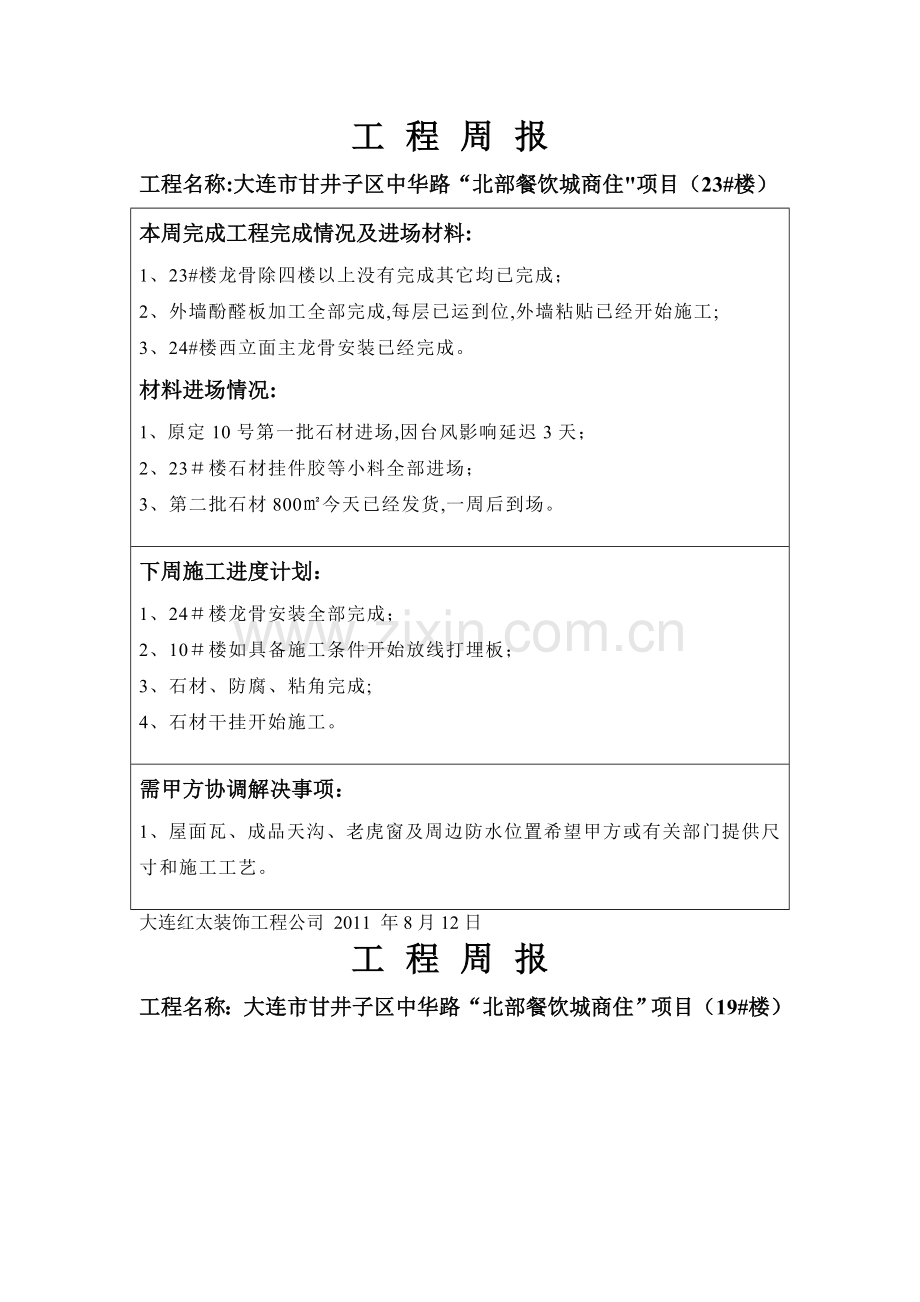

工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目(23#楼) 本周完成工程完成情况及进场材料: 1、23#楼龙骨除四楼以上没有完成其它均已完成; 2、外墙酚醛板加工全部完成,每层已运到位,外墙粘贴已经开始施工; 3、24#楼西立面主龙骨安装已经完成。 材料进场情况: 1、原定10号第一批石材进场,因台风影响延迟3天; 2、23#楼石材挂件胶等小料全部进场; 3、第二批石材800㎡今天已经发货,一周后到场。 下周施工进度计划: 1、24#楼龙骨安装全部完成; 2、10#楼如具备施工条件开始放线打埋板; 3、石材、防腐、粘角完成; 4、石材干挂开始施工。 需甲方协调解决事项: 1、屋面瓦、成品天沟、老虎窗及周边防水位置希望甲方或有关部门提供尺寸和施工工艺。 大连红太装饰工程公司 2011 年8月12日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(19#楼) 本周完成工程完成情况及进场材料: 1、预埋板安装全部完成; 2、主龙骨和挑件安装完成3000㎡; 3、副龙骨制作加工1500㎡; 材料进场情况: 1、酚醛板及所有钢材全部进场。 下周施工进度计划: 1、副龙骨加工制作完成3000㎡; 2、下周因为脚手架重新搭设,根据实际情况进行施工安排. 需甲方协调解决事项: 1、20#楼是否可以进场施工; 2、原定21#、30#楼8月15号外墙石材可以进场施工,9月30日外墙石材干挂完工,21#、30#楼在8月15号外墙石材干挂是否可以进场施工。 大连红太装饰工程公司 2011 年8月12日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目(23#楼) 本周完成工程完成情况及进场材料: 1、23#楼外墙酚醛板保温已经完成1000㎡; 2、石材开始进行干挂施工。 材料进场情况: 1、屋面瓦已经订货; 2、防水板材已经订货,预计本周到货; 3、石材第一批已经全部进场。 下周施工进度计划: 1、石材上墙安装400㎡; 2、23#楼外墙保温全部完成; 3、下周石材进场约800㎡; 4、如具备施工条件10#楼整体、24#楼东侧开始放线打埋板。 需甲方协调解决事项: 1、10#楼、24#楼是否具备施工条件。 大连红太装饰工程公司 2011 年8月19日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(19 #楼) 本周完成工程完成情况及进场材料: 1、19#楼具备施工条件的主龙骨和挑件已经全部完成安装; 2、副龙骨已经加工3000㎡。 材料进场情况: 下周施工进度计划: 1、如果19#楼脚手架具备施工条件,即开始安装主副龙骨及外墙保温. 需甲方协调解决事项: 1、20#楼是否具备进场施工条件。 大连红太装饰工程公司 2011 年8月19日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(23#楼) 本周完成工程完成情况及进场材料: 1、本周外墙酚醛板保温已经全部完成; 2、外墙石材干挂已经完成400㎡; 3、屋面瓦找平层打点已经完成。 材料进场情况: 1、屋面防水板已经进场; 2、外墙石材第二批已经全部进场。 下周施工进度计划: 1、石材上墙安装800㎡; 2、下周第三批石材进场700㎡; 3、下周屋面瓦到货进场; 4、如果具备施工条件10#楼整体、24#楼东侧放线打埋板. 需甲方协调解决事项: 1、确定屋面瓦施工的具体时间; 2、10#楼整体、24#楼东侧是否具备放线打埋板的施工条件。 大连红太装饰工程公司 2011 年8月26日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目(19#楼石材干挂) 本周完成工程完成情况及进场材料: 1、19#楼副龙骨加工完成整楼的90%; 材料进场情况: 1、20#楼角钢、槽钢、埋板已经到货; 下周施工进度计划: 1、19#楼外墙保温开始施工; 2、19#楼主龙骨和副龙骨开始焊接施工; 3、19#楼屋面瓦开始测尺放线; 4、20#楼开始进场放线打埋板。 需甲方协调解决事项: 大连红太装饰工程公司 2011 年8月26日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(23 #楼石材干挂) 本周完成工程完成情况及进场材料: 1、外墙石材干挂完成800㎡; 2、因下雨原因耽误两天半工期,使石材耽误上墙400㎡,计划下周补上。 材料进场情况: 1、第三批石材进场300㎡; 2、下周石材进场600㎡,屋面瓦到货。 下周施工进度计划: 1、屋面瓦开始施工,开始施工防水板和挂瓦条; 2、南立面石材安装50%; 3、10#和24#楼开始放线打埋板. 需甲方协调解决事项: 大连红太装饰工程公司2011 年9月2日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(19 #楼石材干挂) 本周完成工程完成情况及进场材料: 1、19#楼因为脚手架搭设,外墙干挂基本没有施工; 2、19#楼酚醛板开始加工; 3、20#楼已经放线完毕,开始打埋板施工。 材料进场情况: 下周施工进度计划: 1、19#楼外墙主龙骨施工完成80%。 2、19#楼酚醛板安装800㎡; 3、20#楼埋板施工完成50%. 需甲方协调解决事项: 大连红太装饰工程公司2011 年9月2日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目(23#楼石材干挂) 本周完成工程完成情况及进场材料: 1、23#楼南立面和西立面石材完成1200㎡,因石材没有到货放假两天; 2、24号楼西立面完成100㎡; 3、10#楼埋板和龙骨完成300㎡; 4、屋面瓦前期准备工作全部完成。 材料进场情况: 1、上周瓦没有到货,预计10号晚上到货; 2、上周石材晚到一周。 下周施工进度计划: 1、屋面瓦开始施工防水板和挂瓦条,完成300㎡; 2、石材安装600㎡ 3、10#楼埋板龙骨安装完成整体的50%。 需甲方协调解决事项: 大连红太装饰工程公司2011 年9月9日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(19 #楼石材干挂) 本周完成工程完成情况及进场材料: 1、19#楼主龙骨满焊完成整体的50%; 2、酚醛板安装完成800㎡; 3、20#楼埋板完成整体的80%. 材料进场情况: 下周施工进度计划: 1、19#楼主龙骨满焊全部完成,副龙骨开始安装; 2、酚醛板安装2000㎡(整体的40%); 3、20#楼埋板全部完成,主龙骨安装1000㎡。 需甲方协调解决事项: 大连红太装饰工程公司2011 年9月9日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(23 #楼石材干挂) 本周完成工程完成情况及进场材料: 1、23#、24#和10#楼西立面石材安装300㎡; 2、10#楼主龙骨安装完成800㎡; 3、24#楼保温全部完成,10#楼保温完成300㎡; 4、屋面防水板、挂瓦条完成整体的70%。 材料进场情况: 1、23#楼屋面瓦全部到货; 2、石材进场到货600㎡。 下周施工进度计划: 1、石材安装500㎡; 2、23#楼屋面瓦安装300㎡; 3、10#楼主龙骨完成整体的80%; 4、10#楼酚醛板安装完成50%。 需甲方协调解决事项: 大连红太装饰工程公司2011 年9月16日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(19 #楼石材干挂) 本周完成工程完成情况及进场材料: 1、19#楼主龙骨安装完成60%; 2、酚醛板安装完成整体的60%; 3、20#楼埋板全部完成,主龙骨安装完成10%; 4、本周因下雨两天和中秋节放假一天,使整个施工计划延误两天,下周增加劳力约20人把延误进度补回. 材料进场情况: 1、屋面瓦到货进场400㎡; 下周施工进度计划: 1、19#楼主龙骨全部完成,副龙骨安装完成40%; 2、酚醛板安装完成90%; 3、20#楼主龙骨安装完成80%,副龙骨开始加工。 需甲方协调解决事项: 大连红太装饰工程公司2011 年9月16日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住"项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( #楼石材干挂) 本周完成工程完成情况及进场材料: 材料进场情况: 下周施工进度计划: 需甲方协调解决事项: 大连红太装饰工程公司2011 年月日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
