收藏 分销(赏)

桩头防水施工方案.doc

上传人:丰**** 文档编号:3947681 上传时间:2024-07-24 格式:DOC 页数:5 大小:19.54KB
下载 相关 举报
桩头防水施工方案.doc_第1页
第1页 / 共5页
桩头防水施工方案.doc_第2页
第2页 / 共5页
桩头防水施工方案.doc_第3页
第3页 / 共5页
桩头防水施工方案.doc_第4页
第4页 / 共5页
桩头防水施工方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

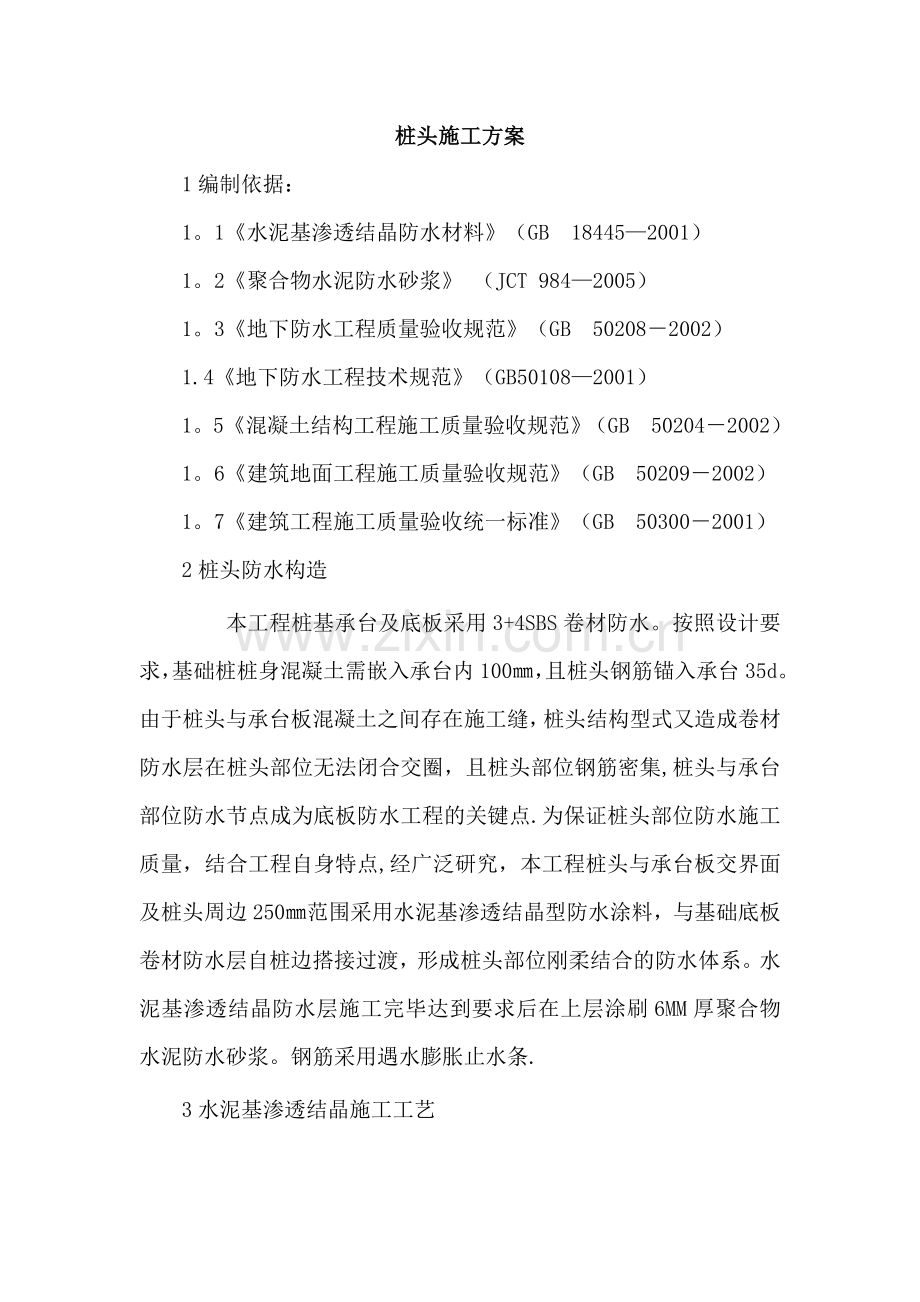

1、桩头施工方案1编制依据:1。1水泥基渗透结晶防水材料(GB184452001)1。2聚合物水泥防水砂浆 (JCT 9842005)1。3地下防水工程质量验收规范(GB502082002)1.4地下防水工程技术规范(GB501082001)1。5混凝土结构工程施工质量验收规范(GB502042002)1。6建筑地面工程施工质量验收规范(GB502092002)1。7建筑工程施工质量验收统一标准(GB503002001)2桩头防水构造本工程桩基承台及底板采用3+4SBS卷材防水。按照设计要求,基础桩桩身混凝土需嵌入承台内100,且桩头钢筋锚入承台35d。由于桩头与承台板混凝土之间存在施工缝,桩头结

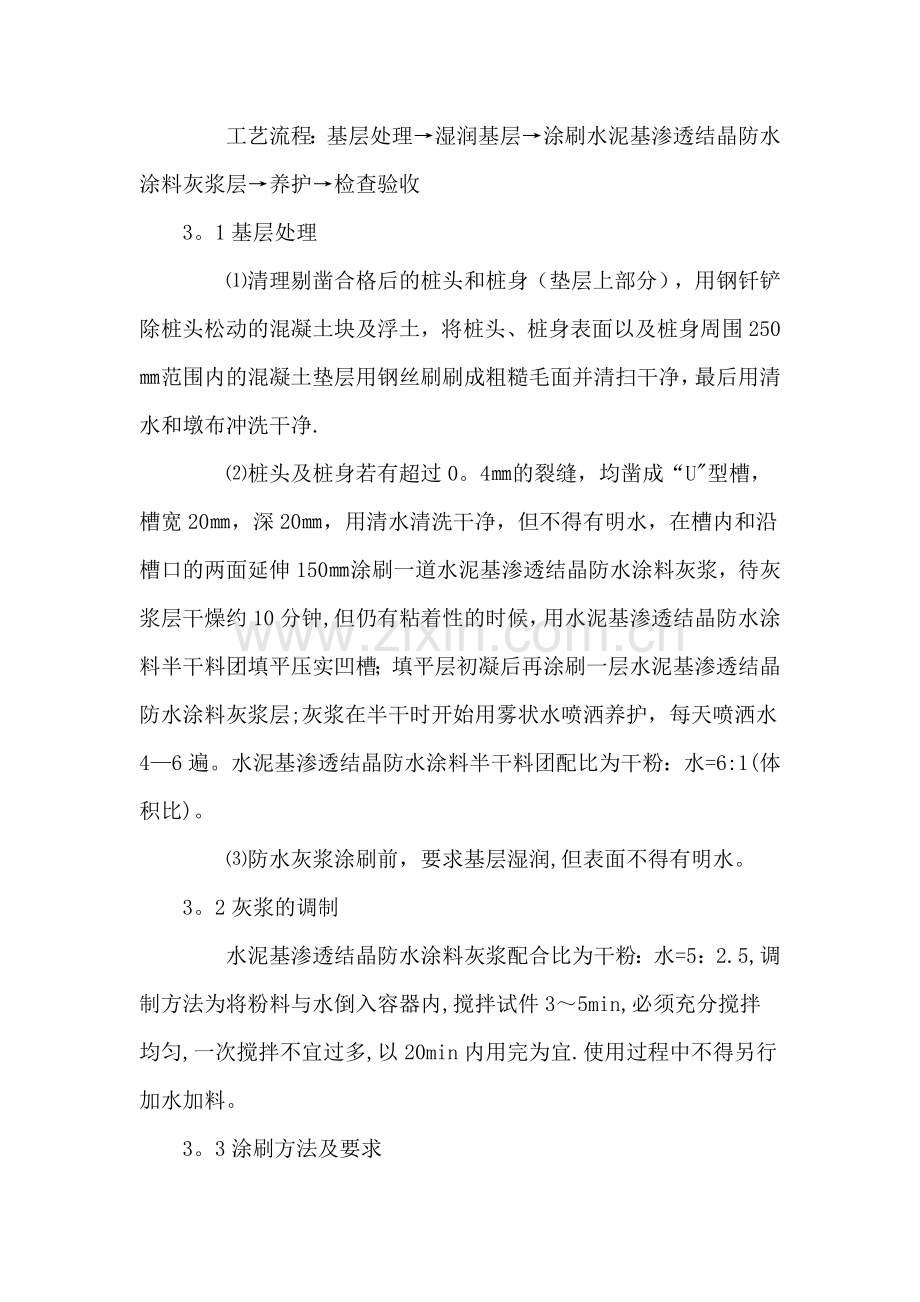

2、构型式又造成卷材防水层在桩头部位无法闭合交圈,且桩头部位钢筋密集,桩头与承台部位防水节点成为底板防水工程的关键点.为保证桩头部位防水施工质量,结合工程自身特点,经广泛研究,本工程桩头与承台板交界面及桩头周边250范围采用水泥基渗透结晶型防水涂料,与基础底板卷材防水层自桩边搭接过渡,形成桩头部位刚柔结合的防水体系。水泥基渗透结晶防水层施工完毕达到要求后在上层涂刷6MM厚聚合物水泥防水砂浆。钢筋采用遇水膨胀止水条.3水泥基渗透结晶施工工艺工艺流程:基层处理湿润基层涂刷水泥基渗透结晶防水涂料灰浆层养护检查验收3。1基层处理清理剔凿合格后的桩头和桩身(垫层上部分),用钢钎铲除桩头松动的混凝土块及浮土,

3、将桩头、桩身表面以及桩身周围250范围内的混凝土垫层用钢丝刷刷成粗糙毛面并清扫干净,最后用清水和墩布冲洗干净.桩头及桩身若有超过0。4的裂缝,均凿成“U型槽,槽宽20,深20,用清水清洗干净,但不得有明水,在槽内和沿槽口的两面延伸150涂刷一道水泥基渗透结晶防水涂料灰浆,待灰浆层干燥约10分钟,但仍有粘着性的时候,用水泥基渗透结晶防水涂料半干料团填平压实凹槽;填平层初凝后再涂刷一层水泥基渗透结晶防水涂料灰浆层;灰浆在半干时开始用雾状水喷洒养护,每天喷洒水46遍。水泥基渗透结晶防水涂料半干料团配比为干粉:水=6:1(体积比)。防水灰浆涂刷前,要求基层湿润,但表面不得有明水。3。2灰浆的调制水泥基

4、渗透结晶防水涂料灰浆配合比为干粉:水=5:2.5,调制方法为将粉料与水倒入容器内,搅拌试件35min,必须充分搅拌均匀,一次搅拌不宜过多,以20min内用完为宜.使用过程中不得另行加水加料。3。3涂刷方法及要求涂刷范围:垫层以上桩头、桩身及距桩身250范围内的基础底板垫层。涂刷遍数:防水涂料涂刷三遍成活,水泥基渗透结晶防水涂料用量1。21。5/,每遍涂刷的方向应相互垂直。涂刷要求:涂刷时应来回往返用力揉涂,确保凹凸处都能涂刷均匀,坑洞沟槽等处要用力涂刷开,不得有积浆,否则积浆处易开裂。下一遍涂刷应在上一遍涂层终凝后,但仍为潮湿状态时进行,中间间隔不得超过24h。3.4养护水泥基渗透结晶防水涂料

5、涂刷完毕后,必须用净水精心养护,在涂层呈半干状态时,即使用雾状水养护,要避免用水冲刷.养护期间始终保持表面湿润状态,尤其天热时要排专人负责养护多喷水。4聚合物水泥基防水涂料施工工艺4。1基层条件:(1)清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行。 (2)为保证涂膜牢固粘结于基层表面,要求找平层应有足够的强度,表面光滑,不起砂,不起皮。 (3)对基层含水率无要求,基面若有明水,扫除即可施工. (4)阴阳角应采用水泥砂浆抹成圆弧角.4.2工艺流程:基面处理涂底胶聚合物水泥基防水涂料配制-节点部位加强处理大面分层涂刮聚合物水泥基防水涂料防水层收头

6、-组织验收4.3施工步骤:(1)基面处理:用铁铲、扫帚等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需要新修整,阴阳角部位在找平时做成圆弧形。(2) 涂底胶:基层平整度较差时,在改性剂中掺合适量的水(一般比例为改性剂:水=1:4)搅拌均匀后,涂抹在基层表面做底涂。(3)聚合物水泥基防水涂料配制:先将防水涂料(按照改性剂:水泥=1:0。8的重量比)配制好,用搅拌器搅拌至均匀细微,不含团粒的混合物即可使用,配料数量根据工程面和完成时间所安排的劳动力而定,配好的材料应在40分钟内用完.(4)节点部位加强处理:按设计或规范要求对节点部位涂刷聚合物水泥基防水涂料加强层。(5)大面分层涂

7、刮聚合物水泥基防水涂料:分纵横方向涂刮聚合物水泥基防水涂料,后一涂层应在前一涂层表干但未实干时施工(一般情况下,两层之间约24小时),以指触不粘为准。(6)防水层收头:聚合物水泥基防水涂料收头采用多遍涂刷或用密封材料封严(7) 组织验收。4。4注意事项:(1)每层涂覆时应先进行测验,测定每m2涂料用量,施工时应按测定的用量取料。(2)覆醮料应均匀,要求前后左右多次刷滚均匀,不能局部有沉积,立面、斜面涂刷应从上往下,防止流坠或过厚。(3)已凝胶或结膜的胶料不得继续使用或掺入新材中搭配使用。(4)成品保护:防水涂膜完全固化验收合格后,应及时做好成膜保护工作,以防止后续工序对涂膜的破坏,从而影响整体防水层的防水性能,应加强对有关施工人员的教育工作,自觉形成成品保护意识,同时采取相应措施,切实保证防水层的防水性能。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
