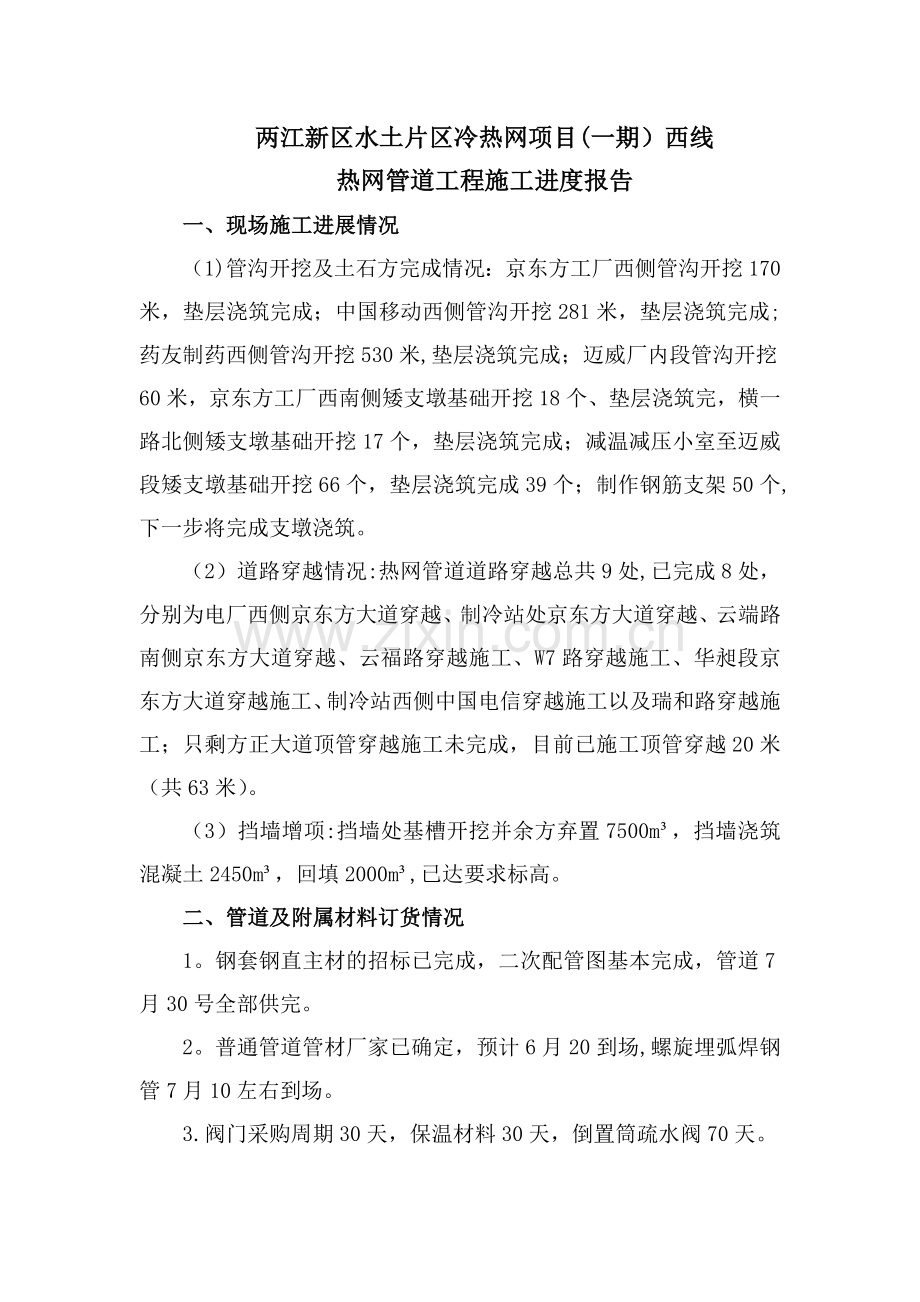

两江新区水土片区冷热网项目(一期)西线 热网管道工程施工进度报告 一、现场施工进展情况 (1)管沟开挖及土石方完成情况:京东方工厂西侧管沟开挖170米,垫层浇筑完成;中国移动西侧管沟开挖281米,垫层浇筑完成;药友制药西侧管沟开挖530米,垫层浇筑完成;迈威厂内段管沟开挖60米,京东方工厂西南侧矮支墩基础开挖18个、垫层浇筑完,横一路北侧矮支墩基础开挖17个,垫层浇筑完成;减温减压小室至迈威段矮支墩基础开挖66个,垫层浇筑完成39个;制作钢筋支架50个,下一步将完成支墩浇筑。 (2)道路穿越情况:热网管道道路穿越总共9处,已完成8处,分别为电厂西侧京东方大道穿越、制冷站处京东方大道穿越、云端路南侧京东方大道穿越、云福路穿越施工、W7路穿越施工、华昶段京东方大道穿越施工、制冷站西侧中国电信穿越施工以及瑞和路穿越施工;只剩方正大道顶管穿越施工未完成,目前已施工顶管穿越20米(共63米)。 (3)挡墙增项:挡墙处基槽开挖并余方弃置7500m³,挡墙浇筑混凝土2450m³,回填2000m³,已达要求标高。 二、管道及附属材料订货情况 1。钢套钢直主材的招标已完成,二次配管图基本完成,管道7月30号全部供完。 2。普通管道管材厂家已确定,预计6月20到场,螺旋埋弧焊钢管7月10左右到场。 3.阀门采购周期30天,保温材料30天,倒置筒疏水阀70天。 4。波纹补偿器采购厂家即将决定。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
