收藏 分销(赏)

混凝土路面浇筑施工方案和工艺要求.doc

上传人:a199****6536 文档编号:3944481 上传时间:2024-07-24 格式:DOC 页数:4 大小:14.54KB
下载 相关 举报
混凝土路面浇筑施工方案和工艺要求.doc_第1页
第1页 / 共4页
混凝土路面浇筑施工方案和工艺要求.doc_第2页
第2页 / 共4页
混凝土路面浇筑施工方案和工艺要求.doc_第3页
第3页 / 共4页
混凝土路面浇筑施工方案和工艺要求.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

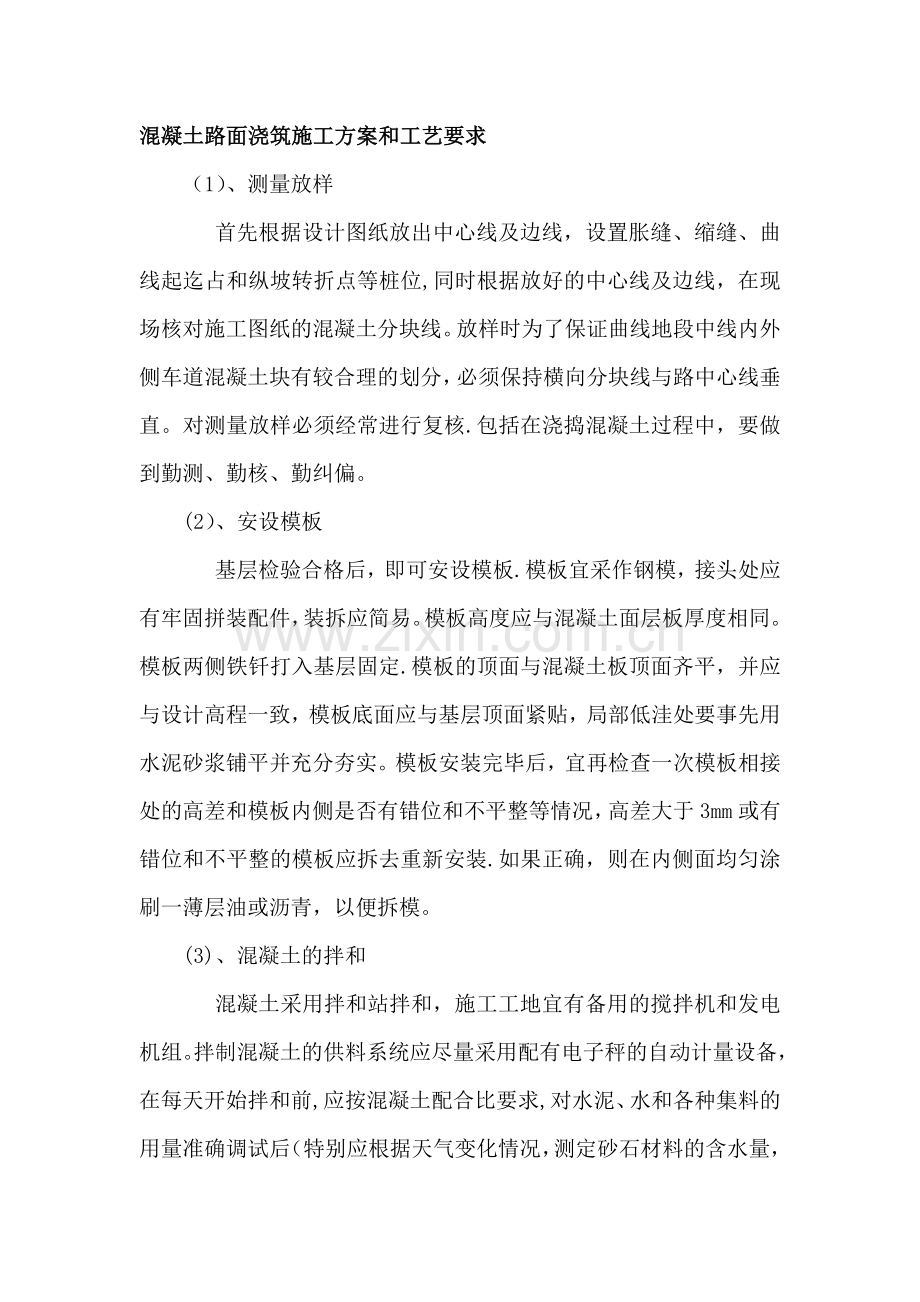

1、混凝土路面浇筑施工方案和工艺要求 (1)、测量放样 首先根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。对测量放样必须经常进行复核.包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。(2)、安设模板 基层检验合格后,即可安设模板.模板宜采作钢模,接头处应有牢固拼装配件,装拆应简易。模板高度应与混凝土面层板厚度相同。模板两侧铁钎打入基层固定.模板的顶面与混凝土板顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴

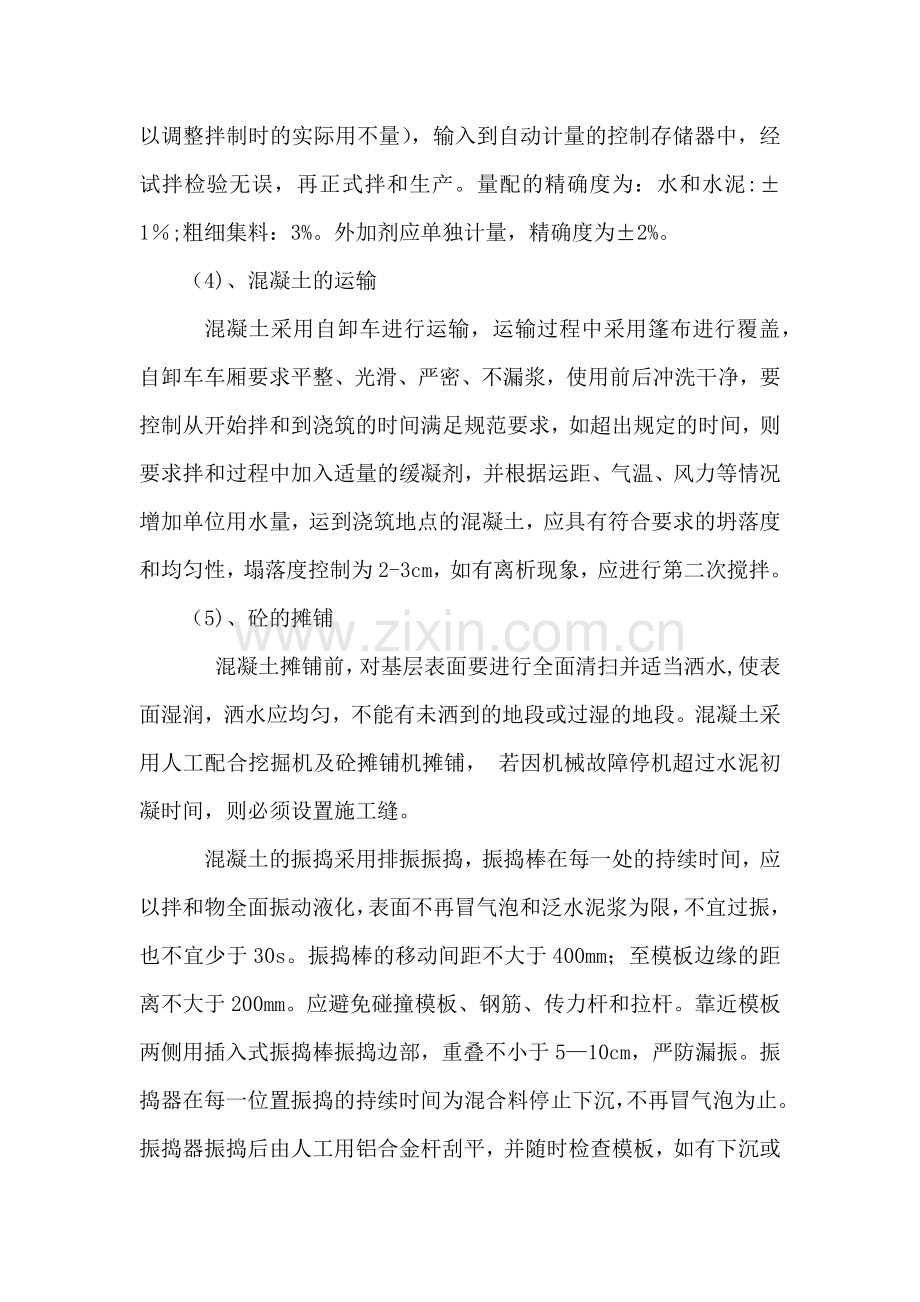

2、,局部低洼处要事先用水泥砂浆铺平并充分夯实。模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装.如果正确,则在内侧面均匀涂刷一薄层油或沥青,以便拆模。(3)、混凝土的拌和 混凝土采用拌和站拌和,施工工地宜有备用的搅拌机和发电机组。拌制混凝土的供料系统应尽量采用配有电子秤的自动计量设备,在每天开始拌和前,应按混凝土配合比要求,对水泥、水和各种集料的用量准确调试后(特别应根据天气变化情况,测定砂石材料的含水量,以调整拌制时的实际用不量),输入到自动计量的控制存储器中,经试拌检验无误,再正式拌和生产。量配的精确度为:水和

3、水泥:1;粗细集料:3%。外加剂应单独计量,精确度为2%。(4)、混凝土的运输 混凝土采用自卸车进行运输,运输过程中采用篷布进行覆盖,自卸车车厢要求平整、光滑、严密、不漏浆,使用前后冲洗干净,要控制从开始拌和到浇筑的时间满足规范要求,如超出规定的时间,则要求拌和过程中加入适量的缓凝剂,并根据运距、气温、风力等情况增加单位用水量,运到浇筑地点的混凝土,应具有符合要求的坍落度和均匀性,塌落度控制为2-3cm,如有离析现象,应进行第二次搅拌。(5)、砼的摊铺 混凝土摊铺前,对基层表面要进行全面清扫并适当洒水,使表面湿润,洒水应均匀,不能有未洒到的地段或过湿的地段。混凝土采用人工配合挖掘机及砼摊铺机摊

4、铺, 若因机械故障停机超过水泥初凝时间,则必须设置施工缝。 混凝土的振捣采用排振振捣,振捣棒在每一处的持续时间,应以拌和物全面振动液化,表面不再冒气泡和泛水泥浆为限,不宜过振,也不宜少于30s。振捣棒的移动间距不大于400mm;至模板边缘的距离不大于200mm。应避免碰撞模板、钢筋、传力杆和拉杆。靠近模板两侧用插入式振捣棒振捣边部,重叠不小于510cm,严防漏振。振捣器在每一位置振捣的持续时间为混合料停止下沉,不再冒气泡为止。振捣器振捣后由人工用铝合金杆刮平,并随时检查模板,如有下沉或松动及时进行纠正。(6)、表面整修 先用磨光机粗平、待混凝土表面无泌水时,再做第二次抹光机精平。粗抹时用包裹铁

5、皮的铝合金杆对混凝土表面进行拉锯式搓刮,一边横向搓、一边纵向刮移。为避免模板不平或模板接头错位给平整度带来的影响,横向搓刮后还应进行纵向搓刮(搓杆与模板平行搓刮).搓刮前一定要将模板清理干净。每抹一遍,都得用6m直尺检查,反复多次检查直至平整度满足要求为止。精抹找补应用原浆,不得另拌砂浆,更禁止撒水或水泥粉。 (7)、接缝处理 纵缝:按设计图纸要求设置拉杆,纵缝的上部要用专用切缝机切成4深度的纵槽,并在纵缝内填上填缝料;胀缝:整个胀缝设置为设计图纸示明的形式,浇筑砼时,胀缝位置要准确,使传动杆能保持在正确的位置上,且与缝壁垂直;缩缝:切缝时间是否得当是控制断板的关键,一般应在砼开始收缩未发现自

6、由开裂之前用切割机进行割缝,切缝要顺直、无缺损;施工缝:每天工作结束或浇筑工序中发生意外停工,要设置平接施工缝,施工缝的位置与胀缝或缩缝位置要吻合,与路面中心线要垂直.施工缝要按横胀缝的要求处理。(8)、拆模与养生 拆模时间根据气温和混凝土强度增长情况确定,一般为18-36小时,拆模时不得破坏混凝土板的边角。混凝土表面修整完毕后,应进行养生,采用双层养生毯养护,每天洒水保持混凝土表面经常处于湿润状态,养生期间禁止一切车辆通行.(9)、割缝与嵌缝 及时对混凝土板进行割缝,缝深8cm,缝槽在混凝土养生期满后用设计材料或监理工程师批准的材料及时填缝,填缝前用空压机将缝槽中的杂物清除干净,保持缝槽内干燥清洁,防止砂石等杂物掉入缝内。(10)、刻纹 将工作面清扫干净,等间距放样弹墨线,用刻纹机进行横向刻纹作业,要求线条顺直,深度一致,不错位。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
