收藏 分销(赏)

索须河河道治理生态提升工程II标施工组织设计.doc

上传人:a199****6536 文档编号:3941957 上传时间:2024-07-24 格式:DOC 页数:93 大小:575.54KB
下载 相关 举报
索须河河道治理生态提升工程II标施工组织设计.doc_第1页
第1页 / 共93页
索须河河道治理生态提升工程II标施工组织设计.doc_第2页
第2页 / 共93页
索须河河道治理生态提升工程II标施工组织设计.doc_第3页
第3页 / 共93页
索须河河道治理生态提升工程II标施工组织设计.doc_第4页
第4页 / 共93页
索须河河道治理生态提升工程II标施工组织设计.doc_第5页
第5页 / 共93页
点击查看更多>>
资源描述

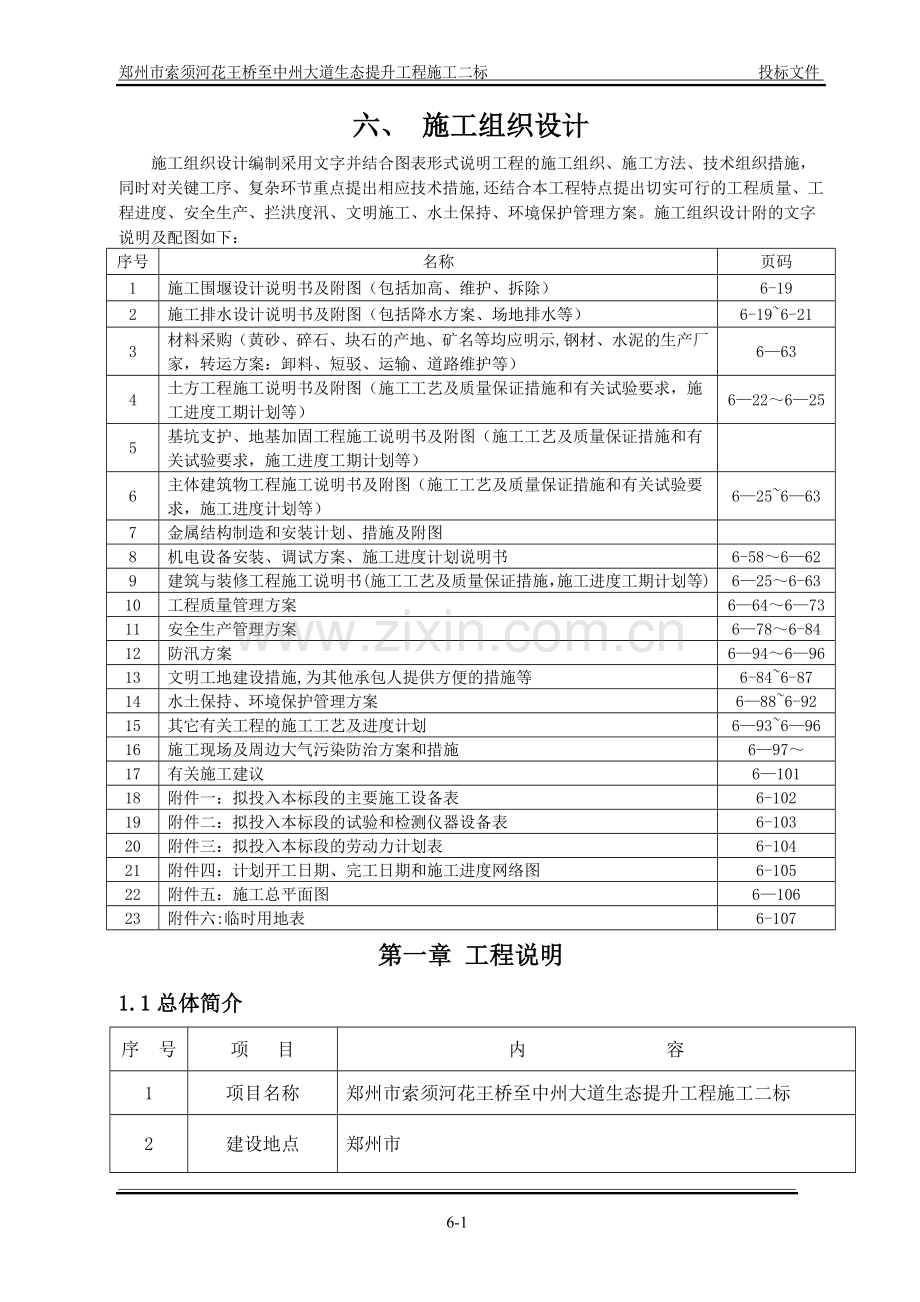

1、郑州市索须河花王桥至中州大道生态提升工程施工二标 投标文件 六、 施工组织设计施工组织设计编制采用文字并结合图表形式说明工程的施工组织、施工方法、技术组织措施,同时对关键工序、复杂环节重点提出相应技术措施,还结合本工程特点提出切实可行的工程质量、工程进度、安全生产、拦洪度汛、文明施工、水土保持、环境保护管理方案。施工组织设计附的文字说明及配图如下:序号名称页码1施工围堰设计说明书及附图(包括加高、维护、拆除)6-192施工排水设计说明书及附图(包括降水方案、场地排水等)6-196-213材料采购(黄砂、碎石、块石的产地、矿名等均应明示,钢材、水泥的生产厂家,转运方案:卸料、短驳、运输、道路维护

2、等)6634土方工程施工说明书及附图(施工工艺及质量保证措施和有关试验要求,施工进度工期计划等)6226255基坑支护、地基加固工程施工说明书及附图(施工工艺及质量保证措施和有关试验要求,施工进度工期计划等)6主体建筑物工程施工说明书及附图(施工工艺及质量保证措施和有关试验要求,施工进度计划等)6256637金属结构制造和安装计划、措施及附图8机电设备安装、调试方案、施工进度计划说明书6-586629建筑与装修工程施工说明书(施工工艺及质量保证措施,施工进度工期计划等)6256-6310工程质量管理方案66467311安全生产管理方案6786-8412防汛方案69469613文明工地建设措施,

3、为其他承包人提供方便的措施等6-846-8714水土保持、环境保护管理方案6886-9215其它有关工程的施工工艺及进度计划69369616施工现场及周边大气污染防治方案和措施697610017有关施工建议610118附件一:拟投入本标段的主要施工设备表6-10219附件二:拟投入本标段的试验和检测仪器设备表6-10320附件三:拟投入本标段的劳动力计划表6-10421附件四:计划开工日期、完工日期和施工进度网络图6-10522附件五:施工总平面图610623附件六:临时用地表6-107第一章 工程说明1.1总体简介序 号项 目内 容1项目名称郑州市索须河花王桥至中州大道生态提升工程施工二标2

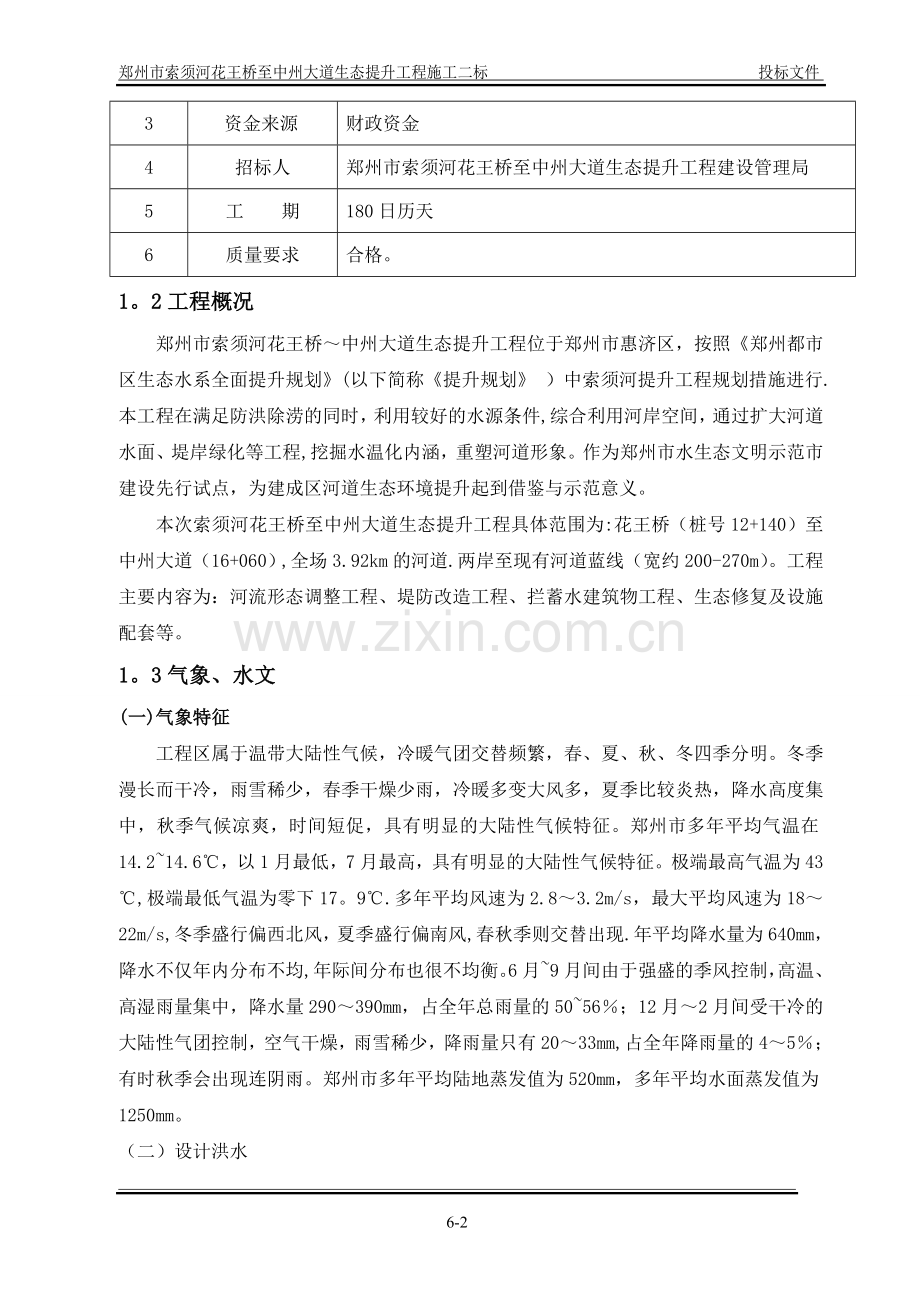

4、建设地点郑州市3 资金来源财政资金4招标人郑州市索须河花王桥至中州大道生态提升工程建设管理局5工 期180日历天6质量要求合格。1。2工程概况郑州市索须河花王桥中州大道生态提升工程位于郑州市惠济区,按照郑州都市区生态水系全面提升规划(以下简称提升规划 )中索须河提升工程规划措施进行.本工程在满足防洪除涝的同时,利用较好的水源条件,综合利用河岸空间,通过扩大河道水面、堤岸绿化等工程,挖掘水温化内涵,重塑河道形象。作为郑州市水生态文明示范市建设先行试点,为建成区河道生态环境提升起到借鉴与示范意义。本次索须河花王桥至中州大道生态提升工程具体范围为:花王桥(桩号12+140)至中州大道(16+060)

5、,全场3.92km的河道.两岸至现有河道蓝线(宽约200-270m)。工程主要内容为:河流形态调整工程、堤防改造工程、拦蓄水建筑物工程、生态修复及设施配套等。1。3气象、水文(一)气象特征工程区属于温带大陆性气候,冷暖气团交替频繁,春、夏、秋、冬四季分明。冬季漫长而干冷,雨雪稀少,春季干燥少雨,冷暖多变大风多,夏季比较炎热,降水高度集中,秋季气候凉爽,时间短促,具有明显的大陆性气候特征。郑州市多年平均气温在14.214.6,以1月最低,7月最高,具有明显的大陆性气候特征。极端最高气温为43,极端最低气温为零下17。9.多年平均风速为2.83.2m/s,最大平均风速为1822m/s,冬季盛行偏西

6、北风,夏季盛行偏南风,春秋季则交替出现.年平均降水量为640mm,降水不仅年内分布不均,年际间分布也很不均衡。6月9月间由于强盛的季风控制,高温、高湿雨量集中,降水量290390mm,占全年总雨量的5056;12月2月间受干冷的大陆性气团控制,空气干燥,雨雪稀少,降雨量只有2033mm,占全年降雨量的45;有时秋季会出现连阴雨。郑州市多年平均陆地蒸发值为520mm,多年平均水面蒸发值为1250mm。(二)设计洪水索须河(师家河坝入贾鲁河河口段)段已于2009至2010年进行了综合治理,工程侧重于提高河道防洪除涝能力,河道整体达到了50年一遇防洪标准和5年一遇除涝标准。郑州市索须河河道二期治理工

7、程(师家河坝入贾鲁河河口段)实施方案报告中水文成果已通过了专家评审,其数据准确可靠,所以本次工程直接采用其水文成果。索须河河道设计洪水计算成果详见下表。索须河干支流各频率设计洪水成果表 单位:m3/s河名控制地点重现期5年50年100年索须河岔河村108.65856.44996。76师家河坝109。39902。11042.27祥云寺123.03912。611055.54本次工程段设计洪水5年一遇流量为123.03m/s,50年一遇设计流量为912。61 m/s。1。4工程地质(一)地形地貌本次索须河花王桥至中州大道生态提升工程范围为花王桥(桩号12+140)至中州大道桥(16+060),全场3

8、.92km。场地地貌单元属黄河冲积平原区,地貌单一,地形平缓;本场地河道治理起点和终点相对高差较大,最大高差14.28m,平均坡降约1/1600,坡度平缓。工程环境条件一般。(二)地层岩性在勘探深度场区底层主要为第四系全新统冲积层(Q4al)和第四系上更新统冲积层(Q3al)的轻粉质壤土。在钻探深度范围内,地层整体表现为互层交替层序.根据地质钻探并结合标贯和土工试验成果,将河道勘探深度50。0m内地层按地质时代、物理力学性质差异划分为6个工程地质单元,现自上游至下游,从上到下分别描述如下:第层人工填土(Qs)浅黄色,稍湿,土质松软,有碾压痕迹.第层砂壤土(Q4al)浅黄色浅灰色,湿,松散稍密,

9、水平层理,土质均一,局部呈千层饼状结构或层状结构。夹第-1层轻粉质壤土(Q4al),浅黄色浅灰色,湿,松散稍密,水平层理,土质均一,局部呈千层饼状结构或层状结构。第层重粉质壤土(Q4al)浅灰色灰褐色,湿,硬塑状,切面光滑,含少量钙质结核,粒径约0。51。0cm。第层粉细砂(Q4al)浅黄色浅灰色,局部颜色为灰青色,饱和,稍密中密。成分主要以石英、长石为主,该层顶部泥质含量较高,局部夹轻粉质壤土薄层,砂质较纯。第层轻粉质壤土(Q4al)褐黄色,湿,中密。含钙质结核,粒径一般为2.04.0cm,局部见钙质富集团块并可见黄色铁质斑点,颗粒含量较高,土质较均一。局部见重粉质壤土薄层。第层粉细砂(Q4

10、al)浅黄色,饱和,中密密实。成分主要以石英、长石为主,砂质较纯。(三)水文地质勘察期间,场区内地下水埋深为1。76。0m,高程为86。52388。736m。水位随季节变化明显,旱季埋藏深,水位低,雨季埋藏浅,水位高.潜水与河水水力联系密切,非汛期潜水补给河水,汛期河水补给潜水。潜水主要受大气降水、地表水及径流补给,排泄方式为蒸发、人工开采和径流。水质分析表明:地下水水化学类型为HCO3(k+Na)Ca型,河水水化学类型为HCO3-Ca(k+Na)Mg型水。根据水利水电工程地质勘察规范(GB50478-2008)附录L判别,分析评价结果见表3。42.地表水和地下水对好混凝土结构无腐蚀;地表水和

11、地下水对钢筋混凝土结构中钢筋无腐蚀;地表水对地下水钢结构有弱腐蚀.(四)地震工程区位于豫皖地震构造区,地震活动强度小、频率低。据中国历史地震目录记载,本区附近地区近500年来发生有感地震7次,震中震级多为5级左右,现将各次地震情况列于表1。31.根据中国地震动参数区划图(GB18306-2001),本区地震动峰值加速度0.15g,相当于地震基本烈度VII度。1.5工程建设任务和规模(一)工程任务1、重塑河道形态,改善水域形象,将索须河打造成承载运河底蕴,具有人文气息的现代名片。2、建立河道及沿河绿化带,改良河道生态系统,改善周边生态环境,构建河道生态廊道,维护城市生态安全.3、适量配置休闲游玩

12、设施,为游玩体验创造条件,构筑滨河游憩系统,为市民提供休闲娱乐的文化场所,打造一处风景优美供市民出行游玩的去处。4、提高周边用地的土地价值,促进沿河经济的发展,为两岸发展带来良性循环有机增长模式。(二)工程规模河流形态调整工程主要包括新增河道水面面积16。5万,新设主槽驳岸长1.9km.堤防改造工程主要包括堤防加宽;扩建堤顶车行道长7。8km、路宽6.0m,新建步行道长7。2km、路宽3。0m。新建液压升降坝一座,坝长140m,坝高3.0m.绿化及配套设施主要包括植物绿化面积32。4万,园路铺装4。3km,节点游园6600,公厕6座.第二章 总体目标2.1指导思想我公司的质量方针为“质量第一、

13、顾客至上、科学管理、勇于创新”。 以质量为中心,按照ISO9001:2008和GB/T504302007质量管理体系框架要求,根据本单位的企业标准,建立工程项目质量管理保证体系,编制项目质量计划;以满足业主对工程工期及安全生产、文明施工的要求,以国家环境保护与水土保持的法规为前提;以“建精品工程、创文明工地为目标,优化施工组织、施工方案、施工资源,强化现场管理,确保整个工程“优质、安全、快速、文明”施工;以水面扩增工程、堤防改造工程、休闲休憩设施为重点,采取合理可靠的施工措施和高效先进、充足的机械设备,保证工程重点难点的顺利实施;以深化细化施工程序、施工方法、施工进度、设备配备、保证措施的先进

14、性、合理性、可靠性为关键,把保证工期、创优质工程及文明施工建立在科学可行的技术基础之上;同时选配综合素质高的项目经理、项目技术负责人及工程技术、管理人员组成项目管理班子,组织有同类工程施工经验的施工队伍进场施工,各分项工程严格按设计要求施工,精心部署,精心管理,在施工中实行科学管理,抓质量,抢工期,搞好现场安全文明施工,采用新技术、新工艺,保质保量完成施工任务.全面履行对业主的承诺和本工程的施工合同.2。2工程质量目标严格按照国家相关规范规程要求进行施工和检验,对施工全过程实施持续有效的控制,确保本工程质量合格。2。3工程工期目标根据我公司现有技术力量和施工能力以及招标文件的要求,我公司承诺本

15、工程工期为180日历天.2。4安全生产目标无重大安全生产事故发生。2.5 文明施工目标按国家有关规定及河南省制定的“文明工地标准”文明施工,创建文明建设工地。2。6效益目标通过技术创新,各职能部门严格管理,合理降低工程成本,降低施工费用,提高质量。在业务管理方面进一步提高施工经验,总结新成果。2。7服务目标2。7.1建设项目满足业主和其他相关方及设计要求的能力.2。7.2服从业主的统筹调度.2。7.3服从监理工程师的正确指导,全力支持监理单位的监理工作。2.7。4回访、维修整改率100。2。8工程目标控制 工程目标控制 事前控制事中控制 事后控制 投标 签约 施工准备 项目施工 验收交工 总结

16、结算 施工项目管理 第三章 施工技术力量及项目组织管理机构3.1现场组织管理机构的设置3.1.1施工组织机构为全面完成本工程的各项施工任务,我公司将按照“项目管理规范”组织施工.公司授权项目经理对工程合同范围条约负全责。在公司总部统一部署、协调下,由项目经理代表公司法人,对工程质量、进度、安全、文明施工等全面负责,是建设本工程对内对外的全权代表。 施工组织机构如下图:项目经理技术负责人质检科安全科工程科财务科施工作业班组项目经理部在项目经理的主持下开展全方位的具体工作, 项目部设立工程科、质检科、安全科、财务科。整个项目部以此框架设立,并通过各职能部门逐级下延,直到班组。在项目管理部内建立岗位

17、责任制,做到职责明确,有章可循。建立目标责任制,制定进度分阶段目标、质量分部分项目标等.建立和完善一系列的管理制度,如安全生产责任制、文明施工责任制、消防安全责任制、现场保卫责任制、宿舍和食堂管理制度等,做到制度齐全,责任到人,使整个施工过程始终处于完全受控状态。各级管理的落脚点是作业班组.选派技术素质好的基本班组进场施工.项目经理部必须加强对班组的各项管理,做好宣传教育、技术交底、检查监督、经济奖罚等各项工作,提高班组的生产积极性。 公司对本工程给予高度重视。每周一次对工程进行检查,从质量、进度、安全生产和文明施工诸方面对项目经理部进行考核。在公司范围内对劳动力、机械设备、周转材料进行平衡调

18、配,保证满足本工程的施工需要。 3.1。2各科室主要职责(1)工程科根据批准的总进度计划;监督指导各施工队制定具体的实施方案;网络计划管理;协调施工;现场平面施工管理;机械调度管理;施工方案编制;现场技术处理;试验、测量。(2)财务科财务管理;劳动工资和工程项目成本控制。(3)质检科质量控制;QC活动;质量动态跟踪管理;工序管理;资料和档案.(4)安全科安全管理;环境保护及文明施工管理;消防保卫等。原材料采购、验收、供应;机械调配及维修管理;工具材料管理;人事管理;公共关系处理;统计;后勤保障、考勤等。3。1.3项目部主要人员序号姓名职称拟任职务1孙志强高级工程师项目经理2宫东平高级工程师技术

19、负责人3赵旭工程师专职安全员4徐云飞助理工程师质检科长5李冀辉经济师财务负责人6李龙助理工程师施工员3。2施工总部署本工程为郑州市索须河花王桥至中州大道生态提升工程施工二标,工程内容为施工图范围内所有建筑安装工程。公司将委派具有项目经理资质、建筑施工经验丰富的同志担任本工程的项目经理。公司授权项目经理对工程合同范围条约负全责.在公司总部统一部署、协调下,由项目经理代表企业法人,对工程质量、进度、安全、文明施工等全面负责,是建设本工程对内对外的全权代表。3.2.1施工组织部署主河槽扩挖,堤防加宽,河心岛改造,岸坡护砌,堤顶道路重建,岸坡、滩区、浅水区生态绿化,修筑滩地游路、木栈道、亲水平台、人行

20、桥,配套建设微型公园,通过协调及调度,紧密地组织成一体。3.2.2施工协调管理(1)与设计方的工作协调 1)中标后,根据设计意图提出我们的施工实施方案。 2)积极参加施工图会审,完善施工组织设计。 3)对施工中出现的情况,按驻场设计、监理的要求及时处理。(2)与监理工程师的工作协调 1)在施工全过程中,严格按照经监理工程师批准的“施工组织设计”进行施工管理,在“自检、“专检”、“交互检”的基础上接受监理工程师的验收检查,并按照监理工程师的要求予以整改。 2)贯彻公司质量控制、检查、管理制度,确保产品优良。杜绝现场项目部及施工队不服从监理工作的不正常现象发生,使监理工程师的一切指令得到全面执行.

21、 3)严格执行“上道工序不合格,下道工序不施工”的原则,使监理工程师能顺利开展工作。对可能出现的工作意见不一的情况,遵循“先执行监理的指导后予以磋商统一”的原则,在现场管理中,维护好监理工程师的权威性。 4)积极参加业主、监理组织的各种协调会,服从业主及监理对本工程整体方案的安排,确保工程进展。(3)协调方式 1)按总进度计划制定的控制节点,组织协调工作会议,检查本节点实施的情况,制订、修订、调整下一个节点的实施要求. 2)会同业主代表组织定期或不定期对工程节点、工程质量、安全生产、文明施工、技术资料、计量状况、原材料等的检查,并制定必要的奖罚制度,奖优罚劣. 3)项目经理部按旬编制工程简报,

22、向业主和有关单位反映、通报工程进展及需要解决的问题,使有关各方了解工程的进行情况,及时解决施工中出现的困难和问题。第四章 施工主要机械设备及人力资源配置4.1机械配备计划根据施工进度安排以及施工内容和技术要求,我公司决定调配先进的施工机械设备进场,全力以赴支持项目部工作,各类机械设备有项目部统一管理使用,确保工程质量和进度。4。1。1施工机械设备配备土方机械用量按以下分析确定:机械用量工作量台时定额日历工日机械出勤保证率(90)工效(70)每天工作台时数。配备主要机械施工设备的数量和性能如下:序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机PC-2003

23、台韩国大宇20030.8-1m3土方工程2推土机5台中国柳州20037474HP土方工程3自卸汽车15t3台中国长春200215t土方工程4拖拉机3台中国洛阳20017420t土方工程5洒水车1辆中国湖北20005t道路6蛙式打夯机HZR2506台中国郑州20012.82。8HP土方工程7搅拌机500L2台中国杭州20040.5m3砌筑工程8砼振捣器插入式平板式各5中国安阳2004砼工程9钢筋机械各型2套中国郑州20053t/h钢筋工程10翻斗车0。5 m36 辆中国武汉2002.4。5m3砌筑工程11砼输送泵30m3/h2台中国郑州200230m3/h砼工程12光轮压路机68t2台中国徐州2

24、01168t堤顶工程13压路机1820t2台中国徐州20111820t堤顶工程14沥青摊铺机8t1台中国徐州2012道路工程15汽车式沥青喷洒机4000L1台中国徐州2012道路工程16反循环钻机1台中国山东2013打井工程17汽车起重机30t2台中国长春201330t安装工程18柴油发电机75kw2台中国柳州200775备用4。1.2实验设备安排工程质量是企业的生命,对于质量的控制,工地试验至关重要,它是工程施工的依据,产品质量的保证。为此我公司决定在工程开工后从单位实验室抽调和购置试验设备,选派技术精湛的专职试验员,成立QC小组,制定QC小组活动计划。拟投入本合同工作的测量、质检设备的数量

25、和性能如下:序号仪器设备名称规格型号数量国别产地制造年份已使用的台时数用途备注1磅称50kg/10g2台中国郑州2012220砂称重2台称10kg/5g2台中国郑州2012200砂称重3电子天平5kg/0。01g2台德国2013150土方试验称重4塌落度仪2个中国苏州2011150测砼稠度5环刀100cm38副中国苏州201185土方取样6铝盒70*38、40*2510套中国苏州201285土方取样7微波炉1000kw2台中国南京201250烤土8砼试模8组中国苏州2012120砼取样9砂浆试模8组中国苏州2013180砂浆取样10砼加速养护箱HJ-842台中国沧州201180砼养护11水准仪

26、4台中国苏州201435测量12全站仪1台中国苏州2012312测量13经纬仪J62台中国苏州2013350测量14GPSA82台中国广州2012235测量4。2人员配备计划4.2.1项目部主要人员项目部主要人员配备情况如下:序号姓名职称拟任职务1孙志强高级工程师项目经理2宫东平高级工程师技术负责人3赵旭工程师专职安全员4徐云飞助理工程师质检科长5李冀辉经济师财务负责人6李龙助理工程师施工员4.2。2劳动力配备本工程施工内容多,战线长、工作面多等特点。根据施工需要,配备专业的施工队伍,主要有土方队伍、钢筋队伍、模板队伍、混凝土队伍、砌石队伍、泥瓦施工队伍,装饰装修队伍、园林施工队伍和安装队伍等

27、。(1)投入本工程的施工队伍由我单位具有同类工程施工经验的专业队伍组成.根据施工进度计划和工程量情况编制劳动力计划,落实施工队伍,并分级签定劳务合同。(2)施工人员进场前,须进行安全、文明施工和环境保护等方面的教育。(3)贯彻“持证上岗制度,对施工中所需的特殊工种和新技术工种,应按计划组织(4)开工前,要向参与施工的全体施工人员进行动员,同时还应组织技术交底,落实生产技术责任制,建立健全岗位责任制。拟投入本标段的劳动力计划表如下: 单位:人工种按工程施工阶段投入劳动力情况2016年11月2016年12月2017年1月2017年2月2017年3月2017年4月机械工202020201818泥瓦工

28、202020202020模板工121212121212钢筋工161616161616混凝土工101010101010砌石工202020202020安装工666666园林工812121212电工222222其他3030303030304。2.3劳动力保证措施 劳动力是工程施工的基础,施工中加强对劳动力的管理,使其充分发挥工作的积极性,提高劳动生产率,保证工程质量和进度。 (1)农忙季节稳定队伍的特殊措施为确保本工程工期的实现,在农忙季节充分做好劳力的动员工作,合理安排有关操作人员正常施工,采取补助定奖的办法,并加强施工人员思想教育,使施工人员思想稳定,增强凝聚力,以充分发挥我单位擅打硬仗的作风,

29、加快步伐,保证工期目标的实现。(2)节假日稳定队伍的特殊措施双休日、法定节假期间,我公司将一如既往地按国家有关规定对坚持施工的工人和管理人员发放劳务补贴,以稳定队伍,确保工期。第五章 施工总体布置5.1 施工现场总平面布置5.1.1 施工现场总平面布置原则(1)在满足施工的条件下,尽量节约施工用地;(2)满足施工需要和文明施工的前提下,尽可能减少临时建设投资;(3)在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运;(4)符合施工现场卫生及安全技术要求和防火规范。5.1.2施工交通(1)场外交通工程区以北四环、天河路、连霍高速及107国道等为交通

30、骨干,城镇、乡村公路网络四通八达,交通十分方便。现状河道两岸有修筑完好的堤顶防汛路。区内还有其他各级道路与上述主干道路联系,工程施工时可充分利用这一网络体系,工程所需外购材料可由汽车直接运达施工现场。(2)场内交通 场内交通主要供土方机械使用,施工道路布置于堤顶,可以利用现状堤顶道路,两岸合计长约8。0km,自卸汽车沿堤顶防汛路通行。河道两岸交通互通由跨河市政桥梁、以及4道交通围堰解决。由于工程区附近已属城市建成区,本次场地不设置办公区,管理人员办公及生活用房采用租赁的方式.5。1.4工人宿舍 在河道右岸13+100附近和右岸15+000附近施工营地布置工人宿舍,占地面积共800m2.5.1。

31、5 料场布置工程设料场2个,分别设置在河道右岸13+100附近和右岸15+000附近,用于储备砂料、碎石、水泥、块石等材料以及综合加工场、仓库等。5。1.6搅拌站搅拌站布置2个,设在右岸13+100附近和右岸15+000附近.5。1。7停车场 工程区不设置车辆停放场和保养区,使用附近社会停车场地。5。1。8施工总平面布置图见附件五。5。2 现场施工用电总体布置5。2。1工程区附近有变电站和城市电网通过,电力线路和变电站等基础建设较好,可临时拉线以供施工用电,电源电压等级380/220v,请建设单位协调或我项目部自行协调.另外,为防止因外界因素断电对本工程施工造成不利影响,我单位自备2台75kw

32、 柴油发电机。5。2.2临时用电采用TNS系统,在现场临时配电总箱内引出多路输电电缆,每路分别接到分配电箱,生活照明用电电箱从分配电箱电源侧引出。5.2.3为方便夜间施工管理,在生产区域现场四周布置若干照明灯。5。3 施工临时用水布置施工用水主要是混凝土拌合用水,由于现状河道内水质欠佳,故不能直接抽取河水施工.索须河河道有丰富的地下水,沿岸用于农田灌溉的水井较多,水质较好,能满足施工用水要求。施工用水可从邻近水井取水,以满足使用.生活用水可通过附近单位、企业及村庄现有供水系统解决.5.4 现场施工用风方案工程用风主要为风砂枪等设备,用风量较小,采用9m3电动移动式空压机配合施工即可。5。5消防

33、设施 本工程在办公区、生活区、施工管理区设置灭火器,并修建消防水池。5。6 施工现场平面管理5。6。1 平面管理原则根据施工总平面设置及各分阶段布置,以充分保证阶段性施工重点、保证进度计划的顺利实施为目的,在工程实施前,制订详细的大型机具使用、进退场计划,主材及周转材料生产、加工、堆放、运输计划,以及各工种施工队伍进退场调整计划。同时,制订以上计划的具体实施方案,严格依照执行标准、奖罚条例,实施施工平面的科学、文明管理。5。6。2 平面管理体系由一名项目技术管理人负责总平面的使用管理,现场实施总平面使用调度会制度,根据工程进度及施工需要对总平面的使用进行协调与调整,总平面使用的日常管理工作由项

34、目部负责。5.6。3 平面管理计划的制定施工平面管理的关键是科学的规划和周密详细的具体计划,在工程进度网络计划的基础上形成主材、机械、劳动力的进退场等布置计划,以确保工程进度,充分、均衡的利用平面定置管理,制定出符合实际情况的平面管理实施计划。同时将该计划输入电脑,进行动态调控管理。5。6。4 平面管理计划的实施根据工程进度计划的实施调整情况,分阶段发布平面管理实施计划,包含时间计划表,执行人、执行标准、奖罚标准.计划执行中,不定期召开调度会,经充分协调、研究后,发布计划调整书。项目部负责组织阶段性的和不定期的检查监督,确保平面管理计划的实施.重点保证项目:场区内外环卫;安全用电;场内道路有序

35、安排使用;排水系统通畅;料具定置点有序调整、管理;材料、机械进退场、使用的科学调度;施工作业面区域管理.5。7施工现场临时用地计划根据施工布置情况,施工临时房屋占地、施工材料占地、土方临时堆放占地等详细计划,具体见下表。用途面积(m2)位置需用时间加工场400右岸13+100附近和右岸15+000附近180日历天工人宿舍800右岸13+100附近和右岸15+000附近180日历天临时仓库200右岸13+100附近和右岸15+000附近180日历天砂石料场及搅拌站600右岸13+100附近和右岸15+000附近180日历天施工道路3000右岸13+100附近和右岸15+000附近180日历天厕所

36、30右岸13+100附近和右岸15+000附近180日历天消防水池10右岸13+100附近和右岸15+000附近180日历天第六章 施工方案与技术措施6。1施工围堰、导流及降排水6.1。1施工导流及施工期临时降、排水根据对本工程施工现场的考察和招标文件的要求,该工程必须在旱地施工。施工导流方案的确定及导流建筑物的导流效果将是该标段能否正常施工的关键。为此,我公司根据工程特点结合施工方案审慎地制定了施工导流措施。6.1。2导流方案及施工围堰施工导流选择在非汛期施工,按照水利水电工程施工组织设计规范(SL3032004),施工导流标准按照非汛期5年一遇洪水设计,但根据索须河多年情况,非汛期基本无基

37、流,且本次河道治理工程主槽内工程主要是边坡开挖,河道疏浚工程,过水对整体工程影响相对不大,为了保证施工安全,索须河导流建筑物级别为5级,导流流量按5。0m3/s计.根据工程实际情况,本次索须河河道段利用现状主槽导流,不再新开挖导流沟.现状河道主槽槽深约3。63.9m,底宽不窄于40m,完全满足导流工程标准流量5.0m3/s的要求。本次索须河主槽扩挖工程采用浅滩开挖形式,河道为双复式断面型式,依据工程设计,河槽中有深1.01.8m,底宽不窄于40m的过流断面,满足导流工程标准流量5.0m3/s的要求。因此,河道施工导流利用现状主槽导流。本次施工时,需挖除河道内现有的河心岛,为交通需要,在现有滩地

38、至河心岛之间设置交通围堰,考虑汽车交通要求,堰顶高程与两岸滩地高程齐平,顶宽取4。0m,边坡1:2.0。施工结束后交通围堰均拆除.6.1。3施工期临时排水为了能够及时排除施工作业区内的河道渗水、自然降雨而形成的表面积水,在土方开挖时可以结合土质渗水情况决定排水沟的断面尺寸,根据本工程的施工特点,计划在沟槽临水侧0.5m处开挖一条平行于河道中线的排水沟,其断面尺寸4030cm坡降为1/800,排水沟端头设一积水坑,该部分临时排水设施的开挖由人工进行。一旦出现渗水或天降雨水,组织人工进行疏导,将地基面上的积水疏导至排水沟内,经积水坑用水泵抽排至河槽内。6。1.4施工期降水措施如果开挖区的地下水位高

39、于设计基础面时,就必须根据开挖区的工程地质条件,采取措施降低地下水位,确保基础土方开挖在旱地无水的条件下进行,使降低后的地下水位线至少低于最低开挖面0。5m。我们拟采取管井及轻型井点降水,使水位降水达到施工要求。具体施工方法如下:井点的平面布置为环状井点,并点管至坑壁不小于1。0m,防局部发生漏气.高程布置,根据井点的埋设深度H(不包括滤管).HH1+h+IL(m) H1井管埋设面至基坑底的距离;h-基坑中心处底面至降低后地下水位的距离,一般为0.51。0m;I地下水降落坡度; L-井点管至基坑中心的水平距离。同时还应考虑井点管一般要露出面0。2m左右,无论在任何情况下,滤管必须埋在透水层内,

40、为了充分利用抽吸能力,总管的布置接近地下水位线,这样事先应挖槽,水泵轴心标高宜与总管平行或略低于总管,总管应具有0。25-0.5坡度(坡向泵层),各段总管与滤管最好分别设在同一水平面,不宜高低悬殊。首先排放总管,再埋设井点,管用弯联管将井点管与总管连通,然后安装抽水设备,在这里,井点管的埋设是一项关键性工作。井点管采用水冲法埋没,分为冲孔与埋管两个过程,冲孔时先将高压水泵,利用高压胶管与孔连接,冲孔管与起重设备吊起,并插在井点的位置上,利用高压水(1.8N/mm2),又经主冲孔管头部的喷水小孔,以急速的射流冲刷洗土壤,同时使冲孔管上下左右转动,边冲边下沉,从而逐渐在土中形成孔洞,井孔形成后,拔

41、出冲孔管,立即插入井点管,并及时在井点管与孔壁之间填灌砂滤层,以防止孔壁塌土.认真做好井点管的埋设和砂滤层的填灌,是保证井点顺利抽水,降低地下水的关键,同时应注意,冲孔过程中,孔洞必须保持垂直,孔径一般为30mm,并在口下一致,冲孔深度宜比滤管低0.5m左右,以防止拔出冲孔管时部分土回填而触及滤管底部砂滤层宜选用粗砂.以免堵塞滤管网眼,并填至滤管顶上1.01.5m。砂滤层填灌好后,距地面下0。51.0m的深度内,应用粘土封口以防漏气,井点系统全部安装完毕后,需进行抽试,以检查有无漏气现象。井点降水使用时,一般应连续抽水,时抽时停,滤网易堵塞出水混浊,并引起附近建筑由于土颗粒流失而沉降、开裂,同

42、时由于中途停抽,地下水回升,也可能引起边坡塌方等事故,抽水过程中,应调节离心泵的出水阀以控制水量,使抽吸排水保持均匀,正常的出水规律是“先大后小,先混后清”,真空泵的真空度是判断井点系统工作情况是否良好的尺寸,必须经常检查并采取措施,在抽水过程中,还应检查有无堵塞“死井”(工作正常的井管,用手探摸时,应用冬暖夏凉的感觉)死井太多,严重影响降水效果时,应逐个用高压水反复冲洗拔出重埋。6。2施工测量6.2。1测量准备工作抽调业务精干的测量专职人员,熟悉施工图纸,踏勘现场了解坐标点位置,并选用经过计量监督机构年检合格的测距仪、经纬仪、水准仪、全站仪等测量器具,做好测量施工准备工作。为了保证工程施工质量,提高经济效益和工程施工进度,施工测量应遵照 “从整体到局部,先控制后碎部”的测量原则,在工程施工测量前应充分熟悉图纸,弄清设计意图.测量仪器要经常保养、校核,杜绝人为或仪器本身原因产生的误差过大或错误。6.2.2施工测量方法(1)临时高程点布设根据施工图纸及监理工程师提供的施工控制点,与监理工程师共同校测沿途分布临时高程点。测量由经验丰富的技术人员操作,每测站点到两侧测

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
