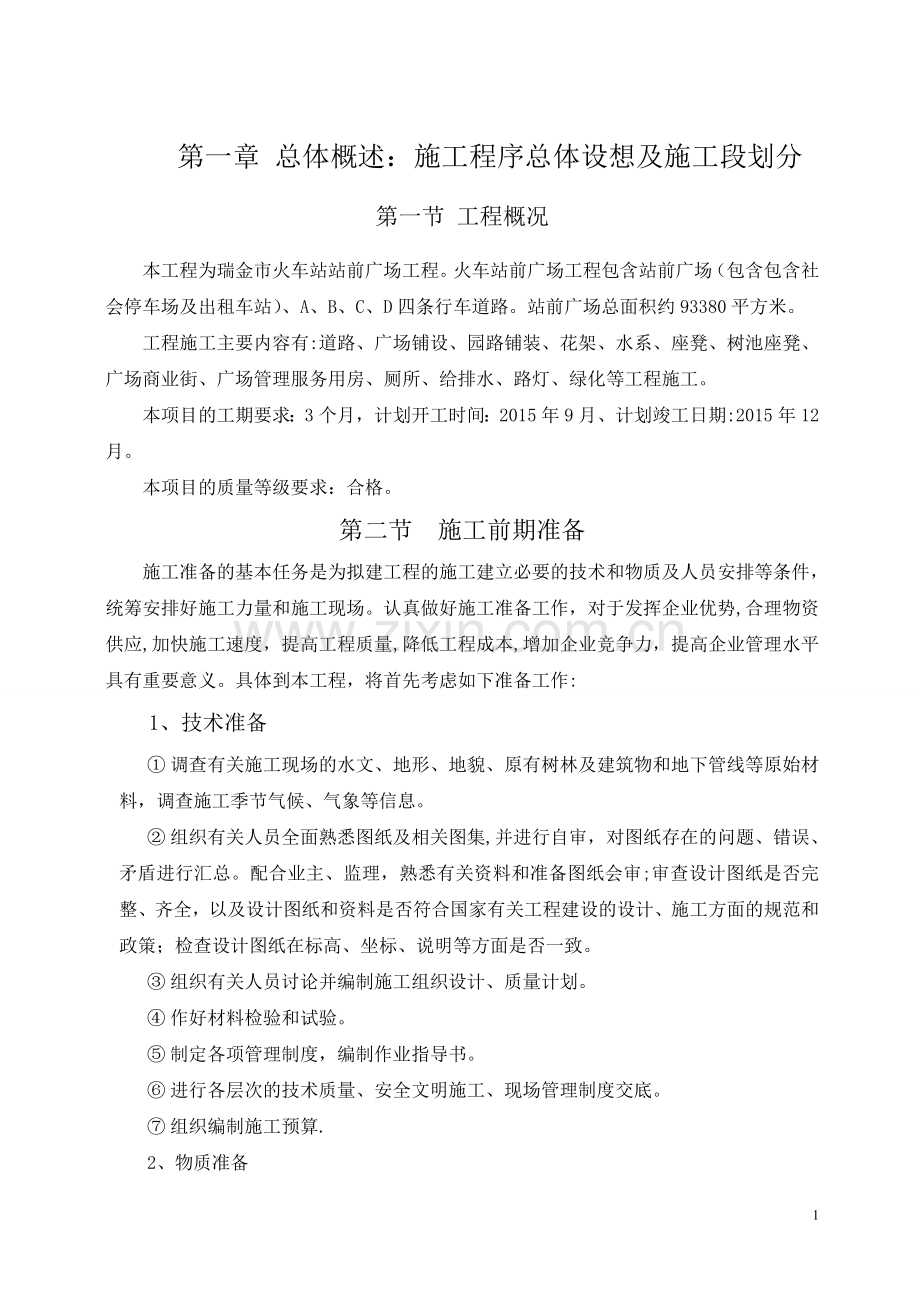

1、第一章 总体概述:施工程序总体设想及施工段划分第一节 工程概况本工程为瑞金市火车站站前广场工程。火车站前广场工程包含站前广场(包含包含社会停车场及出租车站)、A、B、C、D四条行车道路。站前广场总面积约93380平方米。工程施工主要内容有:道路、广场铺设、园路铺装、花架、水系、座凳、树池座凳、广场商业街、广场管理服务用房、厕所、给排水、路灯、绿化等工程施工。本项目的工期要求:3个月,计划开工时间:2015年9月、计划竣工日期:2015年12月。本项目的质量等级要求:合格。第二节 施工前期准备施工准备的基本任务是为拟建工程的施工建立必要的技术和物质及人员安排等条件,统筹安排好施工力量和施工现场。

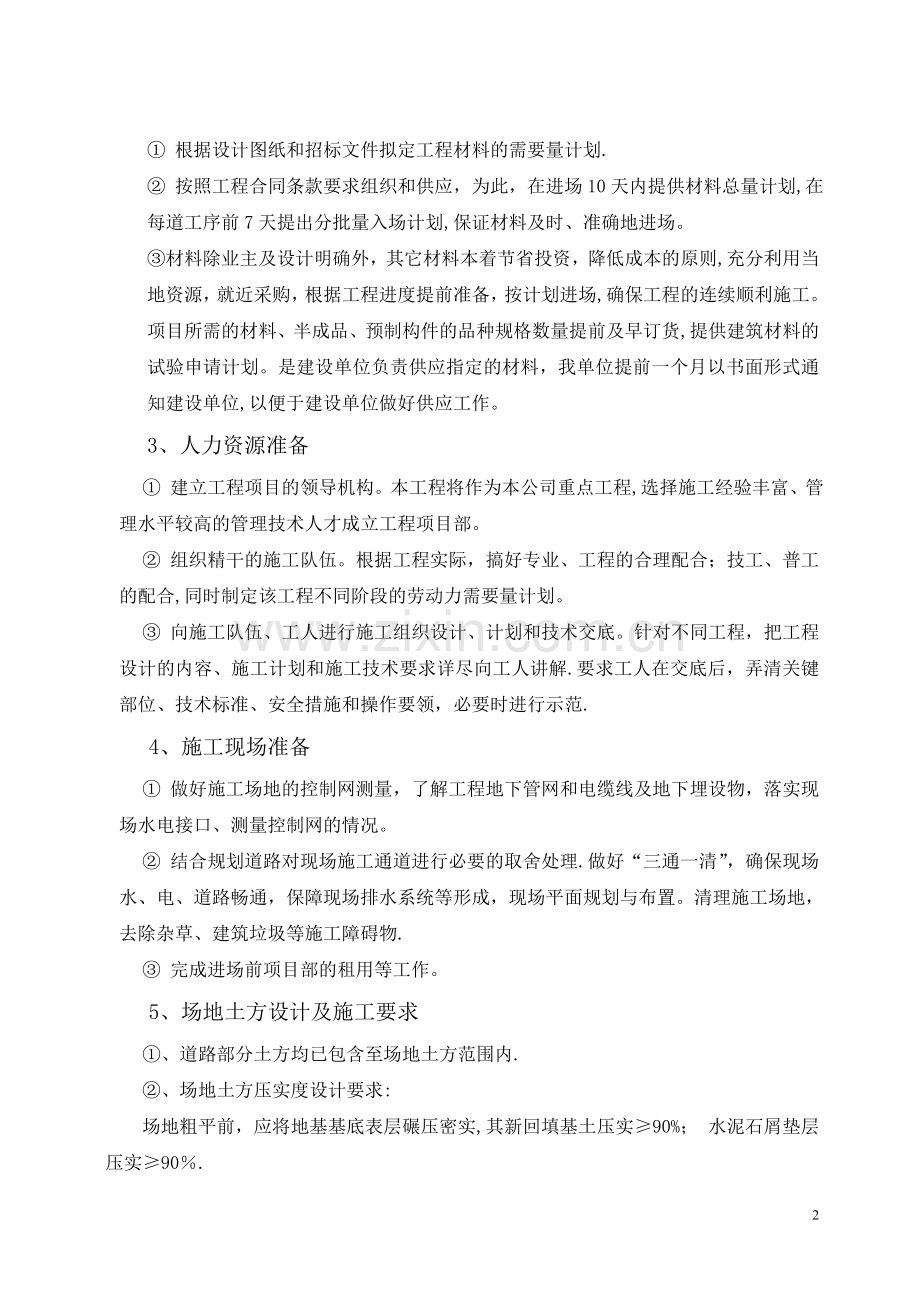

2、认真做好施工准备工作,对于发挥企业优势,合理物资供应,加快施工速度,提高工程质量,降低工程成本,增加企业竞争力,提高企业管理水平具有重要意义。具体到本工程,将首先考虑如下准备工作:1、技术准备 调查有关施工现场的水文、地形、地貌、原有树林及建筑物和地下管线等原始材料,调查施工季节气候、气象等信息。 组织有关人员全面熟悉图纸及相关图集,并进行自审,对图纸存在的问题、错误、矛盾进行汇总。配合业主、监理,熟悉有关资料和准备图纸会审;审查设计图纸是否完整、齐全,以及设计图纸和资料是否符合国家有关工程建设的设计、施工方面的规范和政策;检查设计图纸在标高、坐标、说明等方面是否一致。 组织有关人员讨论并编制
3、施工组织设计、质量计划。 作好材料检验和试验。 制定各项管理制度,编制作业指导书。 进行各层次的技术质量、安全文明施工、现场管理制度交底。 组织编制施工预算.2、物质准备 根据设计图纸和招标文件拟定工程材料的需要量计划. 按照工程合同条款要求组织和供应,为此,在进场10天内提供材料总量计划,在每道工序前7天提出分批量入场计划,保证材料及时、准确地进场。 材料除业主及设计明确外,其它材料本着节省投资,降低成本的原则,充分利用当地资源,就近采购,根据工程进度提前准备,按计划进场,确保工程的连续顺利施工。项目所需的材料、半成品、预制构件的品种规格数量提前及早订货,提供建筑材料的试验申请计划。是建设单
4、位负责供应指定的材料,我单位提前一个月以书面形式通知建设单位,以便于建设单位做好供应工作。3、人力资源准备 建立工程项目的领导机构。本工程将作为本公司重点工程,选择施工经验丰富、管理水平较高的管理技术人才成立工程项目部。 组织精干的施工队伍。根据工程实际,搞好专业、工程的合理配合;技工、普工的配合,同时制定该工程不同阶段的劳动力需要量计划。 向施工队伍、工人进行施工组织设计、计划和技术交底。针对不同工程,把工程设计的内容、施工计划和施工技术要求详尽向工人讲解.要求工人在交底后,弄清关键部位、技术标准、安全措施和操作要领,必要时进行示范.4、施工现场准备 做好施工场地的控制网测量,了解工程地下管
5、网和电缆线及地下埋设物,落实现场水电接口、测量控制网的情况。 结合规划道路对现场施工通道进行必要的取舍处理.做好“三通一清”,确保现场水、电、道路畅通,保障现场排水系统等形成,现场平面规划与布置。清理施工场地,去除杂草、建筑垃圾等施工障碍物. 完成进场前项目部的租用等工作。5、场地土方设计及施工要求、道路部分土方均已包含至场地土方范围内.、场地土方压实度设计要求:场地粗平前,应将地基基底表层碾压密实,其新回填基土压实90%; 水泥石屑垫层压实90.、土基顶面设计回弹模量值不小于40Mpa。不能满足上述要求时应采取措施提高土基强度.、施工注意事项:(1)土基开挖前须做好排水工作,有机土等清除干净
6、,施工时应将原地面表层的植土、 杂填土和其他有线的建筑物应拆除,建筑垃圾等杂质应清除干净,以上土质均不得作为路基填料.(2)填方场地的表层必须干燥、无积水现象, 填方必须由场地中间向两边填筑,填筑时一定要保证一定的横坡。施工时如遇雨天应停止施工,雨后应及时疏干路槽积水,保证场地填土含水量及密实度。6、机械设备及质量检验仪器配备机械设备的正确选择是保证工程施工顺利进行的重要条件,根据本工程规模、特点及工期要求,我们对土方施工设备、钢筋工程设备、模板工程设备、砼工程设备及绿化设备,提出了主要施工机械设备需用计划表。施工机械必须按时进场,并保证情况良好,且备齐常用配件,确保故障在2小时内修复。为了对
7、施工过程进行质量控制,配备一些必要的试验器具,如水准仪、全站仪和直尺等测量仪器。1、 路面结构设计及施工要求路面设计原则以交通量为基础;适应道路服务功能要求;符合当地筑路材料供应状况;适应自然条件要求;技术成熟;性能优良、造价合理;注重对新工艺、新材料的选用.考虑目前沥青混凝土的普遍使用,以及沥青路面的优点,面层采用沥青混凝土。本工程为新建工程,采用沥青混凝土路面,路面设计荷载采用标准轴载 BZZ-100,路面基层和底基层材料根据地区材料供应情况,分别采用水泥稳定碎石和级配砂砾石,土路基顶部回弹模量选用 40Mpa,面层采用沥青混凝土。第三节 施工管理机构(1)项目部根据本工程具体情况,下设七
8、个施工队:土方工程施工队、路面工程施工队、砌筑工程施工队、给排水工程施工队、交通工程施工队、路灯工程施工队、园林绿化施工队;,每个施工队设队长一名,队内施工人员多为施工过上述工程且有多年丰富施工经验的施工人员,质量、安全、资料、材料由项目部统一负责管理。(2)项目管理网络图(如下图)一、总体程序布置和组织机构施工时可采取分段流水作业法。按先深后浅,先地下后地上的原则。在施工质量管理中,我项目部将严格按照本公司的ISO9001质量体系文件要求进行,做到管理职责明确,落实到人.严把原材料质量关,工程检验按程序严格执行,控制好施工测量和施工试验,合理组织机械、设备和劳动力,靠管理抓质量,靠管理促效益
9、。确保本工程优质、高效优质地按期完成施工任务。我公司人员组成以专业结构合理、工程施工经验丰富、工作认真、熟悉合同管理的项目经理部。项目经理技术负责人路面工程施工队路灯工程施工队交通工程施工队砌筑工程施工队给排水工程施工队园林绿化施工队土方工程施工队施工员质检员材料员安全员造价员材料员实验员2、项目部设七个职能组.在生产组织管理上以七个职能组分专业和工作范围对专业施工作业队进行协调并统一在项目部指挥调动下,从事生产活动,各作业队相对独立又相互协调,交叉配合,项目部对全部劳动力、机械、设备、材料等各种资源统一调度使用。项目经理部各业务职能小组,在项目部的领导下进行日常工作,主要包括施工方案、施工进
10、度的调整。质量安全过程监督检查、工程内外关系的协调与配合,以及整理、收集、汇总、编写各自职能范围内的各类技术经济资料,确保各类资料的真实、可靠、及时、齐全。1、项目部主要技术力量配备和主要职责:职 务职责项目经理全面负责本项目生产组织施工进度,工程质量安全生产,保证经济效益,协调内外关系.技术负责人全面负责本项目质量管理,技术工作,配合项目经理协调质量、技术与生产进度关系。施工员落实项目经理的指令,协调各班组的施工质检员跟踪检查施工操作质量,参加技术交底,组织班组进行评定,填写评定资料,整理、汇总编制竣工资料。材料员按计划保质保量采购、保管、收集材料合格证、现场收料,严禁不合格材料用在工程中。
11、安全员对本工程安全生产负责,监督班组及管理人员不许违规指挥、违章操作.填写安全月报,进行安全交底。造价员编制审核、申报各项经济资料。测量员进行跟踪测量,并对主要工序进行复检。实验员检查原材料,监督施工配合比,取样见证,送检、收集相关资料.资料员汇总、编集、整理工程资料。第二章 施工进度计划和各阶段进度的保证措施及承诺第一 施工进度计划及进度保证措施一、施工工序由于本项目工期紧,任务重。对于本工程的施工工序,其原则为“主要分部工程施工分段流水作业,附属工程顺序施工。以达到合理地流水作业组织,保证各工序搭接的科学性,在确保工程质量的前提下,加快施工进度,以科学的工序穿插来保证工期要求。1、总施工顺
12、序(1)先地下、后地上,先主体、后附属。(2)同一施工面上两个不同的施工段,采用平行流水施工。(3)同一施工段上不同施工面,采用立体交叉施工.2、各分项工程施工顺序场地清表:2015年9月2日至2015年9月6日;土方工程: 2015年9月7日至2015年9月15日;商业建筑:2015年9月15日至2015年10月15日;广场管理用房:2015年9月15日至2015年10月20日;排水工程:2015年9月6日至2015年9月16日;人行道:2015年9月6日至2015年11月2日;亮化工程:2015年10月15日至2015年12月1日;其他工程:2015年11月25日至2015年12月2日;沥
13、青砼铺设:2015年11月22日至2015年12月2日;详见附表三 施工进度计划表.二、施工进度的保证措施(1)进度控制的保证措施合理安排施工顺序,保证在劳动力,物资以及资金消耗量最少的情况下,按规定的工期完成施工任务. 采用合理的施工组织方法,使建设项目的施工保持连续,均衡,有节奏地进行。 在采用新材料,新工艺,新结构和新技术时,认真吸取以往经验,制定有针对性的技术措施来保证施工质量.(2)进度控制的协调本项目工程量较大,工序较多.为搞好进度控制的协调工作,特采取对策如下:计划、统计共员密切协作,通过现场统计日报和周报,将实际进度与计划进度相比较,在结构施工阶段每月进行一次进度跟踪分析,在装
14、修阶段每周进行进度跟踪分析,并把跟踪结果通报有关领导和施工单位。每个调度人员都有明确的岗位,对自己管片内发生的问题全面负责,发现总是及时处理。通过总体调度会、专业调度会、与甲方及监理的协调会,通过会议纪要确定由何人何时解决问题,并在下资助会议中检查落实情况。编制计划(特别是总控制计划)时必须对施工方案有所了解。计划人员应与技术、及各专业队伍协商。(3)进度控制的方法按施工阶段分解,突出控制节点以关键线路和次关键线路为线索,以网络计划中心起止里程碑为控制点,在不同施工阶段确定重点控制对象,控制施工细则。达到保证控制节点的实现。以施工进度计划表为依据,明确各个专业工程队的目标,通过合同责任书落实目
15、标责任,以分头实现各自的分部目标来确保总目标的实现。按专业工种分解,确定交接时间。在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不在本工序造成延误.通过对各道工序完成时间的控制达到保证各分部工程进度的实现.三、进度控制目标1、施工进度控制的程序:确定进度控制目标编制施工进度计划,申请开工并按指令日期开工,实施施工进度计划,进度控制总结并编写施工进度控制报告。因此,施工进度控制的第一步就是确定控制目标。2、施工进度控制应以实现合同约定的竣工日期为最终目标。企业管理层根据经营方针在“项目目标管理责任书”中确定项目经理的进度
16、控制目标,项目经理根据这个目标在“施工项目管理实施规划”中编制施工进度计划,确定计划进度控制目标,并进行进度目标分解。总进度目标可按年、季、月、周计划期分解为阶段性目标。四、施工进度计划1、施工总进度计划施工总进度计划是对建设项目施工或群体工程施工时编制的施工进度计划。由于施工的内容较多,施工期较长,故其计划项目综合性大,有较多控制性。(1)施工总进度计划编制的依据有:施工合同施工进度目标工期定额有关技术经济资料,施工部署与主要工程施工方案。(2)施工总进度计划的内容包括:编制说明,施工总进度计划表资源需要量及供应平衡表等。施工总进度计划表为最主要内容,用来安排各单位的计划开竣工日期工期搭接关
17、系及其实施步骤。资源需要量及供应平衡表是根据施工总进度计划表编制的保证计划,可包括劳动力,材料预制构件和施工机械等资源的计划.2、施工进度计划的实施施工计划的实施实际上是进度目标的过程控制。在这一阶段中主要做好以下工作:(1)编制并执行时间周期计划.周期计划包括年季月旬周进度计划。该计划落实施工进度计划,并以短期计划落实调整并实施长期计划,做到短期保长期周期保进度,进度保目标。(2)用施工任务书进把计划任务落实到班组.施工任务书是几十年来我国坚持使用的有效的管理工具,是管理层向作业人员下达任务的好形式,可用来进行作业和核算,特别有利于进度控制,故应当坚持使用.它的内容包括:施工任务单,考勤表和
18、限额领料单.(3)坚持进度控制应做好以下工作:跟踪监督并加强调度,记录实际进度,执行施工合同对进度控制的承诺,跟踪进行统计和分析,落实进度控制措施,处理进度索赔,确保资源供应进度计划实现.(4)加强分包进度控制措施如下:有分包人根据施工进度计划编制分包工程进度计划并组织实施;项目经理部将分包工程计划纳入进度控制范畴;项目经理部协助分包人进行进度控制中的相关问题。(5)施工进度计划检查依据施工进度计划的实施记录。检查内容包括:实际完和累计完成工程量实际参加施工的人数机械数及生产效率,机械台班数及其原因分析,进度偏差及进度管理情况,影响进度的特殊原因及分析。一般来说,检查进度计划由负责统计工作的管
19、理人员按统计规则完成。(6)施工进度计划调整的依据是施工进度计划检查结果。调整的内容包括:施工内容工程量起止时间持续时间工作关系和资源供应。调整进度计划应采取科学方法,如网络计划计算机调整方法,并应编制调整后的施工进度计划。4、控制进度总结与分析施工进度计划实施检查后应向企业提供月进度计划报告,这是控制的中间总结.总结的内容是:进度执行情况的综合描述,实施施工进度图工程变更价格调整索赔及工程款收支情况进行偏差的状况及导致偏差的原因分析,解决问题的措施,计划调整意见.施工总进度计划保障措施:五、计划保证机构为了按期完成本标段工程,我公司将配备专业施工队伍和足够数量的施工设备,按“均衡生产、文明施
20、工、提高质量确保安全,降低成本的方针进行组织施工,最终提供业主方优良的产品。我公司将建立以项目经理为首的领导班子,发挥总工程师、各部负责人、各段施工负责人、项目生产班组组长直至班组施工人员的作用,根据工程的进展情况和施工的难易程度确定各阶段合理的施工人员数量和分工.同心同德确保工期的实现,坚持科学组织、分工与密切合作相结合。有运作良好的项目组织机械,较强的项目领导班子,懂得的管理人员,可靠的技术工人,我方必能按时按质地完成本工程。六、计划保证措施1、编制以总进度计划为控制的节点进度计划配合以月、周和日的作业计划执行,明确每天的工作内容,检查、解决执行计划中存在的问题,确保当天计划当天完成,维护
21、计划的严肃性。认真做好施工前期准备是施工或顺利进行的根本保证。因此在各分部工程,各道工序开工前必须做全面的施工准备,包括技术准备、工、料、机以及资金准备。2、在施工过程中不断完善施工工艺。合理组织施工、提高效率,令施工有节奏、均衡地进行,以加快施工进度。同时在实际工作中积累经验.3、努力协调好各方面的关系。主动与业主、监理单位、当地各部门以及居民等加强联系,争取各方支持,创造一个良好的施工环境,排除可能对施工进度造成影响的不利因素.4、广泛开展劳动竞赛活动.对提前完成工作任务的集体或个人给予奖励,对未能按期完成工作任务的给予处罚,做到“奖勤罚懒,激发广大员工的生产热情,提高劳动生产率,促进工程
22、的施工进度.5、采取合理施工程序,缩短工期。工程的关键工序关系到总工期的实现,因此,应将此关键工序放在重点保证,其工期才能实现。6、组织机构的落实,建立以项目经理为首的管理层,推行项目法施工。在施工进度控制上,项目经理部着重将责任落实到人,同时做好与各有关单位及施工各方的协调配合工作,保证各工期控制点目标的实现.7、实行奖罚措施,按经济规律办事,公司与项目经理部签订协议,根据工程合同条款实行奖罚;项目经理部为调动项目内全体员工的积极性,对各工期控制点制定奖罚措施,将工程的施工进度的奖罚与工程质量、安全、文明施工及各方协调配合的施工情况挂钩,以带动整个工程健康发展阶段,按期完成。8、选择性能优良
23、的施工机具,先进的机具,合理布置,同时加强其管理,保证各设备运转良好。结构施工中,采用轻便、灵巧的、使用功能多样的多供能门式架作模板支顶;垂直模板使用拼装轻巧、装拆方便、功效显著、减轻工人劳动强度的钢木组合模板,加快结构施工进度.9、做好各种资源的供应,按照施工组织设计要求,根据工程控制计划要求,进行工料分析,相应编制劳动力进场计划,材料进场计划,机械设备使用计划,资金使用,以保证各种资源能满足工程计划周期内的需要。物资材料计划应明确材料的数量、规格和进场时间,现场材料储备应有一定的库存量,以保证工程提前或节假日运输困难时,工程队物质材料的需要,确保现场施工正常进行。劳动力进场要保证质量。除保
24、证数量外,施工人员的技术素质是一个重要的因素.工人进场前必须进行严格的培训和考核。按计划进场的机具,进场前必须进行维护、保养和试运转工作,保证所有机具进场后能够投入正常的使用。10、做好劳动力与机械设备、材料的优化组合及其优化组织设计、调度方案.保持均衡施工。抓好关键项目的施工管理,对关键线路的工程项目给予优先考虑,以确保其按期完成。加强施工人员的质量与安全防护意识,确保各工序施工质量一次验评合格,避免返工;切实做到安全施工,坚持预防为主,杜绝安全事故。11、做好工作延误预测及分析,了解整体工程的施工动态,针对动态工期发生的各种问题做好预案。报业主及监理备案,如有分项工程未按进度完成,启动预案
25、。七、工期进度保证措施实现项目经理责任制,使施工中的人、材、物得到最佳优化,编制严格的月、旬、周作业计划,对全体参与施工的人员实行全过程明确的工期目标控制.一)、施工中抓影响工期的主导工序,找出影响工期的关键因素,在保证质量的前提下,尽可能采用先进施工技术,科学安排施工程序、劳动力的组织协调工作,确保工期目标实现。本工程工期紧,工程量大,作业面宽,在基层结构施工时,采取优势兵力,充分利用作业面宽。二)、根据实际施工需要,合理安排施工,对主要工序采取每日两班制,即12小时连续施工作业;在有可能影响工期(不可抗拒因素)时,进一步增加人、财、物的投入,延长加班加点时间,确保工期计划实现。三)、做好施
26、工准备工作和材料物资的供应和储备、运输,在物质的供应上最大限度的满足工期要求。四)、资金的使用在确保质量的前提下,重点考虑用于加快施工进度措施。监理现场施工组织管理机构,推行以工程项目为对象,以核算为依据,以合同工期为目标的工程项目施工管理。工程项目经理对工程进度负直接责任,主要管理措施如下:1、各管理班子组成人员在项目经理的领导下分工协作,确保工程进度、质量目标的实现2、项目部建立由施工职能部门负责人参加的日常施工碰头会议制度,总结一天的工作情况,布置第二天的工作任务,将进度计划落实到每一天。3、项目部提议召开定期的协调会议,有甲方、设计方、监理单位和施工单位参加,将工程情况反映到各个部门,
27、解决有关急需解决的问题,协调各横向单位间的关系.4、加强施工准备,这是保证施工顺利进行的前提,包括组织准备、技术准备、物资准备异己作业条件的准备等。认真熟悉建设文件、施工图纸,掌握设计要求、工艺流程、适用规范和工期要求,编制出切实可行的确保总工期的施工进度计划,关键节点要准时到位.5、在监理公司及甲方驻现场代表的统一指挥下,和各有关施工单位密切协作,统筹兼顾,合理组织施工工序的交叉,为其它施工单位创造施工条件,以确保整个工程能按期竣工。6、注重现场管理,施工现场是出产品的地方,建筑产品是否如期建成,质量好坏,在很大限度上决定于现场管理水平,管理的标准时保证连续均衡的施工,严格按设计要求和技术标
28、准施工,对进场的人、机、料、方法、环境进行合理有效的使用,充分利用空间、时间、建立文明的施工秩序,完善计划正常进行。7、掌握和控制施工进度,及时进行人力、物力的平衡调度,保证施工按计划正常进行。8、及时同相关施工单位互通信息,掌握施工动态。协调内部各专业工种之间的工作,主意后续工序的准备,布置工序之间的交接,及时解决施工中出现的各类问题。必要时组织加班或夜间施工。综上所述拟从以下几方面保证工期:(一)从机械配备、人员落实上保证抽调精干的工程技术人员和富有经验的项目经理组建项目部,统一指挥,协调施工;选派技术力量较强、机械设备先进的施工队伍组成绿化及土方施工队投入施工,从人员落实和机械设备配备上
29、保证按期完工。(二)从材料供应上保证安排专业人员负责苗木的采购、运输、保管、质检、确保工程需要,坚决杜绝停工待料的现象发生,并做一定数量的储备。(三)从施工计划编排上保证按照工期要求,分阶段制定施工计划和实施方案,重点苗木种植做好施工组织计划。合理安排各个工序顺序,充分利用工作人员经验丰富的有利条件,缩短流水作业的流程,努力加快各环节的施工进度确保总体工程.(四)从安全生产上保证加强职工安全教育,增加安全生产的观念。各施工班组成立安全小组,专职安全员负责日常生产的安全检查、督促,保证施工的顺利进行。(五)从后勤工作上保证加强测量设备和车辆的维修保养,保证施工机械的正常运转;搞好职工食堂,防病治
30、病,保障职工工资身体健康,保证正常的出勤率,以确保工期.加强与业主的联系,尊重附近居民,做好与当地政府和群众的协调工作,维护人民群众的利益,取得当地政府与民众的支持,使工程施工进展顺利。(六)从资金落实上保证在工程施工前期,将投入足够的自有流动资金,保证工程前期所需的人员材料和设备及时到位,确保前期工作的顺利展开。(七)积极开展技术攻关根据以往施工中存在的问题,以及个别园林绿化施工中普遍存在的技术难题,积极开展群众性的技术革新活动,人人动脑筋,尊重科学,在应用和研制新技术、新工艺、新材料、新设备方面依靠技术进步,为优质快速地建设本项目服务。第三章 劳动力和材料投入计划及其保证措施第一节 劳动力
31、安排计划对于本工程,我公司将组建强有力的项目管理班子,根据本工程的特点及工期要求,确定所需工种及人数。为了确保工程能保质保量按期进行,我公司组建现场项目部,由项目经理和各专业班组组成.项目经理负责工程总进度和质量,各班组组长负责专项质量和进度。本项目各阶段所需的各工种的劳动力情况见方案【附表二劳动力计划表】.确保施工中劳动力投入的措施如下:(1)、从公司体制上进行保证劳动力的投入。我公司设立了劳务部,对本公司各项目的用工人数均有登记造册,每年根据公司业务发展需要,补充新生力量,同时稳定一批技术素质好、作风优良的施工队伍。对他们进行职工岗位技能培训、安全生产教育,特殊工种需持证上岗,确保了施工队
32、伍的素质。(2)、根据施工方案、施工进度和劳动力需要量度计划要求,确定工作队形式,并抽调我公司的精兵强将建立队伍领导体系,使队组内工人技术等级比例合理,并满足劳动力组合优化的要求。(3)、根据劳动力需要量计划,组织劳动力进场,并安排好工人进场后的生活,然后组织上岗前的培训,对工人进行必要的技术、安全思想和法制教育,教育工人树立“质量第一、安全第一”的正确思想,遵守有关施工和安全的技术法规,遵守地方治安法规。(4)、本工程选用技术熟练地各类技术工人进行施工,入场前严格进行培训考核工作,对不合格人员,严禁入场施工,劳动力的数量充分,保证有富余,及时顶上,以免延误工期。(5)、为保证工程质量,按约定
33、工期圆满完成本工程既定目标,在施工过程中,绝不减少劳动力投入和更换劳动力的投入计划,以保证业主及监理在充分了解我公司劳动力投入上的计划,保证工程质量和工期的顺利推进.详见人力资源计划表第二节 拟投入的主要物资计划将施工前期所需的物资在施工前准备好,在施工开始后按计划进驻现场,并根据施工进度计划,结合施工实际情况,做好施工所需物资机械设备计划,提前做好准备,保证物资机械极具及时进场.物资设备的管理方面(1)、我公司配备物资管理员两名,负责日常物资供给工作。(2)、根据图纸清单的核算,我公司将准备5预备材料作为更换和补修的准备。其工程路面主要材料如下:5水泥稳定碎石基层材料1、水泥:水泥采用终凝时
34、间较长(宜在 6h 以上)的普通硅酸盐水泥、矿渣硅酸盐水泥和火山质硅酸盐水泥,水泥标号为 32。5 级(或 42。5 级),水泥计量 4%6,本项目根据现场试验确定.快硬、早强及变质水泥不能使用。如终凝时间小于6h,可以加入适当的缓凝剂.为减少水泥稳定碎石的干缩裂缝,应在混合料中加入合适的外加剂。2、碎石:碎石的压碎值应不大于 30,石料颗粒的最大粒径不应超过 31.5mm。3、水泥稳定碎石 7 天浸水抗压强度: 3。04。0MPa, 压实度98%。水泥稳定碎石组成设计应根据强度标准,通过试验确定水泥剂量和混合料的最佳含水量,确定掺加料的比例,施工方法采用专用的稳定土拌和机或使用集中拌和法制备
35、混合料。4、稳定碎石基层碾压完成后,需养生一段时间,通常为 7 天。在水泥稳定碎石上洒水养生,每天洒水的次数视气候条件而定,一般每天 45 次。养生期间,除洒水车外,应封闭交通,养生期结束后,应清扫基层,并立即喷洒透层沥青后,宜在上均匀撒布 510mm 的小碎(砾)石,用量约为全铺一层用量的 6070,并尽早铺设沥青面层。5、在加铺沥青砼面层前,如水泥稳定碎石基层表面出现裂缝时,应先采用填缝料修补裂后,再在裂缝处放一层土工隔栅或防裂土工布。级配砂砾石底基层材料级配砂砾石最大粒径不应超过 37。5mm, 压碎值不大于 30%。 压实度不小于 96%。 级配砂砾石的级配应满足下表的级配范围.经压实
36、后需养护一段时间,养护结束后,即可开始铺筑水泥稳定碎石基层。改性沥青及路石油沥青材料:行车道的上面层采用成品 SBS 改性沥青,沥青用量应根据马歇尔试验及动稳定度等其它路用性能试验确定。集料粘附性不符合要求时,可采用在沥青中加消石灰或抗剥落剂,以提高集料与沥青的粘附性,改进沥青面层的抗水害能力。第四章 机械设备投入计划及检测设备一、机械设备的管理机械设备试验仪器:按照“先进合理,配套齐全”的前提进行部署安排,力求少污染,高效益,在满足最不利工期要求的前提下,并留有一定的富余量,具体原则为:一是施工机具要相互配套;二是投入的数量要根据工期,在满足生产能力需要的前提下有一定富余;三要保证机械的完好
37、率和出勤率。根据现有装备的数量、工程进度要求,分期分批地组织进入施工现场。1、机械管理制度方面(1)、我公司配备专职机械管理员,负责机械调度供给及维修安排工作,同时我公司将与维修中心签定维修协议书,如发现有机械故障及时与该维修中心取得联系,使得机械设备有较高的利用效率.(2)、我公司规定每个使用机械设备的人,要求其每天做好机械设备的登记工作,和日常的维护情况.为了使机械设备使用的更好,每年都要进行两次以上机械设备检查.2、机械使用方面(1)、严格按照机械操作说明书来操作,并进行定期的机械设备操作考核。(2)、根据施工进度计划要求事先落实机械设备来源,并做好修理养护工作。合理确定施工进场时间,需
38、提前2-3天进场。(3)、对于挖掘机、吊车等大型机械,应尽量安排在夜间进场,以免影响交通。所有机械设备实行挂牌定点停放,要求停放整齐、简洁。二、拟投入的主要机械设备、安装工具、测试仪器情况为满足本项目园建工程需要,公司将依施工顺序及工艺要求,提前作好设备的调试及进场工作,从而有效地缩短工期,保证质量,具体机械进场依现场情况确定。拟投入本工程项目的主要施工机械设备配置具体详见【附表一:拟投入本标段的主要施工设备表】第五章 施工平面布置和临时设施布置一、施工总平面图编制的依据(1)现有地形地貌的实际情况;(2)施工方案、施工进度和资源需要计划;(3)全部施工设施建造方案;2、施工平面布置原则(1)
39、沿场地周边设置临时围墙与围护,实行封闭管理。(2)现场内按文明标化施工标准、企业标准布置,并符合卫生、安全、防火要求,创造一个安全、文明的施工与生活环境.(3)充分利用现场,将现场办公、生产区、材料堆场、周转材料等均尽可能布置在现场内,并力求布局合理,场内道路畅通,运输方便,各种材料能按计划分期分批进场,充分利用场地,满足各个施工阶段的施工要求。(4)材料尽量靠近使用地点,减少二次搬运;(5)现场布置紧凑,减少施工用地;(6)在保证施工顺利进行的条件下,尽可能减少临时设施搭设,尽可能利用施工现场附近的原有建筑物为施工临时设施;二、临时设施的布置临时设施的布置,应便于工人生产和生活,办公用房靠近
40、施工现场,福利设施应在生活区范围之内;施工现场搭设的临时性设施,是为施工队伍生产和生活服务的,要本着有力施工、方便生活、勤俭节约和安全使用的原则,统筹规则,合理布局,为顺利完成施工任务提供基础条件。工地的临时设施包括工地临时房屋、临时道路、临时供水和供电设施等.临时设施的搭设原则为:A 工地临时房屋临时房屋的布点既要考虑施工的需要,又要靠近交通线路方便运输、方便职工的生活。故租用附近民居民房。B临时道路现场主要道路应尽可能利用永久性道路,先建好永久性道路的路基或在土建工程结束之前在铺路面。临时道路布置要保证车辆等行驶畅通,有回转余地,一般设计成环形道路.C临时供(排)水、供电设施布置供水管网时
41、,应力求供水管总长度最小;管径和龙头数目应经过计算确定;根据气候条件和使用期限长短确定管线埋于地下还是铺在地表面.排水管应尽可能利用原有的排水管道,必要时通过疏浚或加长等措施,使工地的地下水及时排入城市下水系统。施工现场的临时用电,尽量利用现场附近已有的电网。如附近无电网,或供电不足时,则需自备发电设备。变压器(站)的位置应布置在现场边缘高压线接入处,四周用铁丝网围住,不宜设在交通要道口.供电系统的设置与使用应符合有关安全要求。D 具体临时设施布置,详见施工临时用地表和临时设施布置图。施工总平面布置图【详见附表四】第六章 关键施工技术、工艺及工程项目实施的重点、难点和解决方案第一 主要工程施工
42、方法第一节 场地平整及大型土石方工程施工方案结合施工区域内的现场实际情况和站前广场工程设计地形要求,对场内土方进行场内平衡,高挖、低填以及就近堆土的方法。一、现场踏查和施工测量由工程负责人组织施工技术人员进行,应重点掌握以下情况:(1)、了解和熟悉图纸,结合甲方提供的地下管线情况,制定相关的技术措施。形成地下管线的成品保护方案,同时拟定工程施工的进出场通道,为合理有序的施工做好准备。(2)、确定测量方案由施工技术人员组织图纸会审,依现场的具体情况确定合理的测量方案。根据施工平面图及实际踏勘情况,我们在施工区布设两级控制网对施工去进行控制,即先布设一级控制网对施工去进行整体控制,以一级控制为依据
43、,布设二级控制网满足施工分区的细部施工测量.各一级控制网点,设永久性标志桩,控制线应延长至马路上,作上鲜明标记,并且布置好高程控制点.可根据设计图纸,按比例设定若干个基本控制点,建立纵横坐标轴,求算出各点施工坐标值和施工高程值:第二节、土方开挖方案先根据施工图定出开挖线.作为种植区土方开挖时要达到和满足种植需求,如果硬质铺装区,则可适当减少开挖量,甚至不开挖,只破除和拆除地面和混凝土附着物,满足园建的施工条件即可。在开挖时本着先远后近,逐步后退的施工原则,以保证整个场区的整洁度和施工的便捷度.在开挖和破除过程中应作好成品的保护工作。如有破坏应马上启动预紧方案,并与有关部门联系,做好补救和修缮,
44、以免给周边居民的生活造成影响.土方开挖时应注意以下事项:1、土方开挖时,应防止附近构筑物、道路、管线等发生下沉和变形,必要时应与相关单位和建设单位协商采取保护措施.2、土方工程施工进行土方平衡计算,按照土方运距,运程合理和各个工程项目的施工顺序做好调整.3、平整场地的表面坡度应符合设计要求,平整后场地进行逐点检查。4、土方工程施工中,应经常测量和校样平面位置、水平标高和边坡坡度是否符合设计要求,平面控制木桩和水准点也应分期进行复测和检查是否正确。5、尽量避免雨天进行开挖,否则工作面不宜过大,应分片逐段的分期完成。6、近距离土方土方平衡用推土机推平,宜从上至下分层分段依次进行按照土方添挖分布图进
45、行调配。7、土方开挖过程中,应注意以下几个问题:第一,在地下管线处明确标识,标注地点及敷埋深度。第二,机械在作业过程中要安排专人进行场下和地面指挥,作业人员有必要时须穿有关防护衣,清底人员在机械返往等的回转半径之外工作。第三,组建应急小组,处理工程中的应急事故。三、土方回填本工程在土方回填采取机械人工与人工回填并举的方式。回填土必须是经甲方和确认的满足设计。在回填过程中在90cm以下土方回填要分层碾实,具体要求如下:1、回填土达到壤土质量标准,无杂物,粒径不超过1cm,含水量不能过大,也不能过小,可以采取掺入黄沙或洒水等方式进行调节。2、回填土应分层碾压,分层厚度不超过25cm。四、透层、粘层
46、1、透层: 在水泥稳定碎石基层上必须浇洒透层沥青,透层沥青采用阳离子乳化沥青 PC2,沥青用量通过试洒确定,用量一般为 0.71.5L/m2.其质量技术要求详见乳化沥青的技术要求表。透层宜在基层碾压成形后表面稍干,但尚未硬化的情况下,用沥青洒布车喷洒透层沥青,洒布的透层沥青应渗入基层一定深度,不应在表面流淌,并不得形成油膜,渗入基层的深度宜不小于 5mm,如遇大风或即将降雨时不得浇洒透层沥青,气温低于10时,不宜浇洒透层沥青。浇洒透层前,路面应清扫干净,应采取防止污染路缘石的措施,浇洒透层沥青后应立即撒布 23m3/1000m2石屑或粗砂,并严禁车辆、行人通过,在铺筑沥青面层前,当局部地方有多
47、余的透层沥青未渗入基层时,应予清除。2、粘层:在沥青层之间,应浇洒粘层沥青。粘层沥青采用阳离子改性乳化沥青 PC-3,基质沥青与面层所使用的种类标号相同,乳化沥青用量及稠度应通过试洒确定,其用量一般为 0。3 0.6L/m2.用沥青洒布车喷洒粘层沥青,并选择适宜的喷嘴,气温低于 10时,不宜喷洒粘层油,当路面潮湿时亦不得喷洒粘层油。喷洒的粘层油必须成均匀雾状,在路面全宽度内均匀分布成一薄层,不得有洒花漏空或成条带状,不得有堆积。喷洒不足的应补洒,过量处应刮除.在路缘边沟侧面应用刷子进行人工涂刷.粘层油宜在当天洒布,喷洒粘层油后,严禁运料车外的其他车辆和行人通过,待乳化沥青破乳、水分蒸发完成后,应立即铺筑沥青层,确保粘层不受污染.施工方法及注意事项1、路基施工填筑应采用机械施工方法,填挖交界处底部碾压盲区,可采用人工机械夯实。路基填筑前应对松散土质进行压实,且须达到压实度要求。强夯之后,不宜立刻检测弯沉。填方路基应分层铺筑、均匀压实,必须达到路基压实标准要求,以保证路基施工的质量和路基的稳定。2、路面各结构层材料应满足设计的要求,同时要做好各结构层的试验,依照施工技术规范,做好全线路面的施工.为保证路面、路基、底基层质量,面层、基层和底基层施工时,
