收藏 分销(赏)

人工草坪施工方案.doc

上传人:人****来 文档编号:3936708 上传时间:2024-07-24 格式:DOC 页数:6 大小:17.04KB
下载 相关 举报
人工草坪施工方案.doc_第1页
第1页 / 共6页
人工草坪施工方案.doc_第2页
第2页 / 共6页
人工草坪施工方案.doc_第3页
第3页 / 共6页
人工草坪施工方案.doc_第4页
第4页 / 共6页
人工草坪施工方案.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

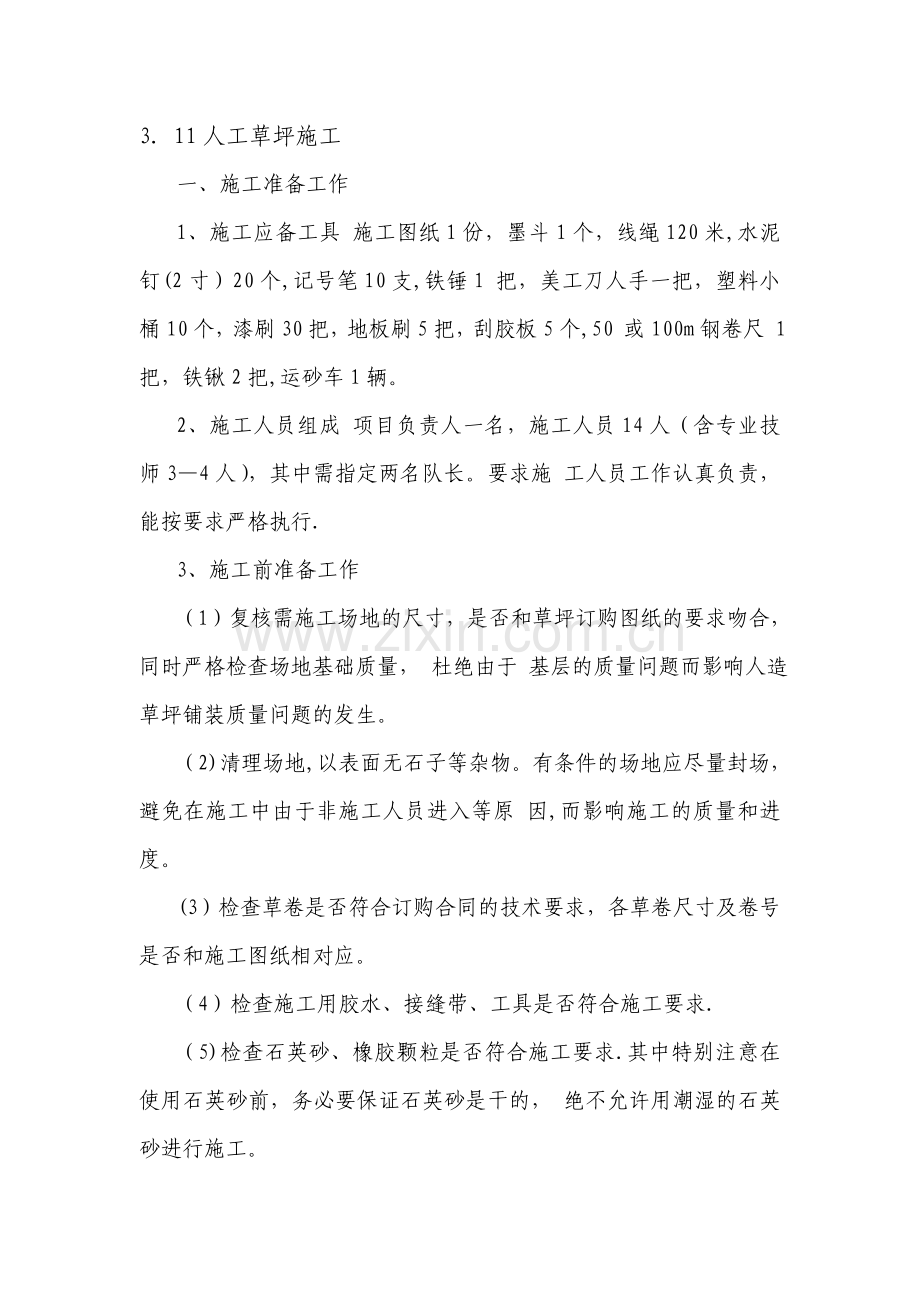

1、311人工草坪施工一、施工准备工作 1、施工应备工具 施工图纸1份,墨斗1个,线绳120米,水泥钉(2寸)20个,记号笔10支,铁锤1 把,美工刀人手一把,塑料小桶10个,漆刷30把,地板刷5把,刮胶板5个,50 或100m钢卷尺 1把,铁锹2把,运砂车1辆。 2、施工人员组成 项目负责人一名,施工人员14人(含专业技师34人),其中需指定两名队长。要求施 工人员工作认真负责,能按要求严格执行. 3、施工前准备工作 (1)复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合, 同时严格检查场地基础质量, 杜绝由于 基层的质量问题而影响人造草坪铺装质量问题的发生。 (2)清理场地,以表面无石子等杂

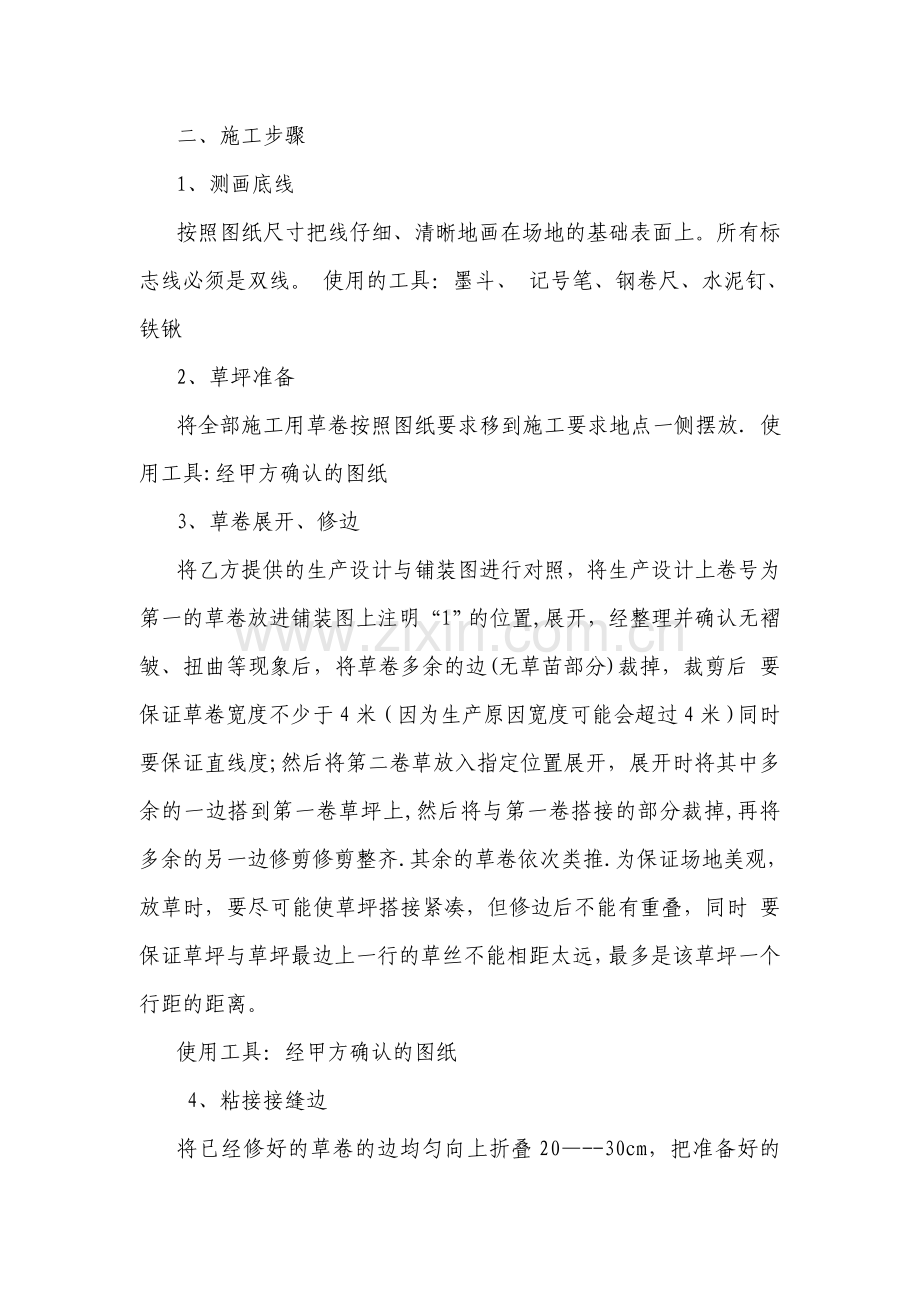

2、物。有条件的场地应尽量封场,避免在施工中由于非施工人员进入等原 因,而影响施工的质量和进度。 (3)检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应。 (4)检查施工用胶水、接缝带、工具是否符合施工要求. (5)检查石英砂、橡胶颗粒是否符合施工要求.其中特别注意在使用石英砂前,务必要保证石英砂是干的, 绝不允许用潮湿的石英砂进行施工。 二、施工步骤 1、测画底线 按照图纸尺寸把线仔细、清晰地画在场地的基础表面上。所有标 志线必须是双线。 使用的工具:墨斗、 记号笔、钢卷尺、水泥钉、铁锹 2、草坪准备 将全部施工用草卷按照图纸要求移到施工要求地点一侧摆放. 使用工具:经甲

3、方确认的图纸3、草卷展开、修边 将乙方提供的生产设计与铺装图进行对照,将生产设计上卷号为 第一的草卷放进铺装图上注明“1”的位置,展开,经整理并确认无褶皱、扭曲等现象后,将草卷多余的边(无草苗部分)裁掉,裁剪后 要保证草卷宽度不少于4米(因为生产原因宽度可能会超过4米)同时要保证直线度;然后将第二卷草放入指定位置展开,展开时将其中多余的一边搭到第一卷草坪上,然后将与第一卷搭接的部分裁掉,再将多余的另一边修剪修剪整齐.其余的草卷依次类推.为保证场地美观,放草时,要尽可能使草坪搭接紧凑,但修边后不能有重叠,同时 要保证草坪与草坪最边上一行的草丝不能相距太远,最多是该草坪一个行距的距离。使用工具:经

4、甲方确认的图纸 4、粘接接缝边 将已经修好的草卷的边均匀向上折叠20-30cm,把准备好的 20cm 宽的接缝带放在相邻的草卷之间的基础上,然后均匀涂抹上胶水,自然晾晒一段时间后,再放下接缝边(注意:不能将两边的草苗压在接缝边下)。在粘接好后,检查胶水凝固的情况,在胶水快要凝 固的时候,在接缝边上通过人工来回踩踏或者使用其他方法重压,使接缝边、胶水、接缝带充分粘接. 使用工具:美工刀、刮胶板 5、标志线的切割在草坪上找准预留的标准线,在标志线的中间位置用刀划开,并且使它自然收缩一段时间(半天或一 天)后,用美工刀沿画好的线,割出标志线的位置。使用工具:美工刀 6、粘接标志线 将成卷的白色草坪剪

5、成相应宽度的长条,将其放入预留的标志线位置,然后将其与旁边的 绿草用30cm宽的接缝带粘接在一起。工艺基本同绿草接缝边的粘接.使用工具:美工刀、刮胶板 7、注石英砂 将准备好的石英砂均匀地布在场地上(有条件的场地可以使用注砂机),用刷子仔细地把布好的石英砂刷一遍,是石英砂能自然地落到草苗根部,起到使草苗自然竖立的作用,为注橡胶颗粒做准备。 使用工具:铁锹、运砂车 说明:如果是单丝草,建议少量、多次填充(每次填充量少一些,增加填充次数). 8、注橡胶颗粒工艺同注石英砂。 三、工期预算及保证措施 1、工期预算 2、保证措施 (1)项目负责人养成每天了解天气的习惯,根据天气的变化适 时地调整工作安排

6、. (2)主要施工人员每天讨论、确定第二天的工作步骤及人员的 安排,保证工期如期完成。 (3)及时保持与建设方的密切联系以及沟通,保证工程顺畅有 序的完成。 五、质量保证 1、认真贯彻“质量第一”和“预防为主”的方针,精心组织、精心施工。 2、项目负责人组织主要施工人员认真学习,熟悉设计图纸领会设计意图,做好各项准备工作. 3、严格执行质量检验制度,每道工艺必须经专业技师检验合格后才能进入下道工艺. 4、施工时,及时填写各种验收报表,施工记录,收集各项技术资料,不断改进。 5、在施工中服从建设方的质量监督,共同协商,创出一流工程。 六、施工中紧急情况的处理 1、下雨:在施工中,突然发生下雨的情

7、况,应立刻停止施工,对胶水粘接部分用遮雨布进行覆盖,确保胶 水凝固时间。 2、大风:在施工中,突然发生大风的情况,应立即停止施工,对草坪周边部分有可能影响的边,采取重物 覆盖等措施。 3、对其他突发事件,视现场情况酌情处理。 七、工程质量检验要求 1、对草坪等所有材料的规格及质量进行检验核对。 2、工程竣工后,草坪表面平坦,色泽均匀,接缝平坦,无明显拼接现象.3、标志线应该准确,符合图纸尺寸要求,无扭曲,粘接不牢等现象。 4、石英砂及橡胶颗粒铺设应均匀,无明显不平现象. 八、安全及文明施工措施 1、施工场所严禁烟火。 2、施工场所严禁与施工无关人员进入。 3、对于每日施工所产生的垃圾,做到及时清理,并且运至适当的场所,在工程竣工后作统一处理。 九、特别注意事项 1、在施工期间,应注意天气的变化,及时调整工作安排,注意胶水的凝固期, 严格禁止在雨天或不符合 胶水使用说明的情况下使用 胶水; 2、严格要求施工人员,在使用刀具时注意安全。在更换刀片时,不要将废刀片乱抛在场地中,以防止在场 地使用过程中,出现划伤人员的事件的发生; 3、胶水等物品属于引燃品,在施工期间,严禁烟火: 4、使用胶水时,严格控制胶水的使用量: 5、在使用石英砂前,请务必要保证石英砂是干的.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
