收藏 分销(赏)

一级建造师水利水电实务真题及答案.doc

上传人:人****来 文档编号:3936580 上传时间:2024-07-24 格式:DOC 页数:13 大小:29.04KB
下载 相关 举报
一级建造师水利水电实务真题及答案.doc_第1页
第1页 / 共13页
一级建造师水利水电实务真题及答案.doc_第2页
第2页 / 共13页
一级建造师水利水电实务真题及答案.doc_第3页
第3页 / 共13页
一级建造师水利水电实务真题及答案.doc_第4页
第4页 / 共13页
一级建造师水利水电实务真题及答案.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

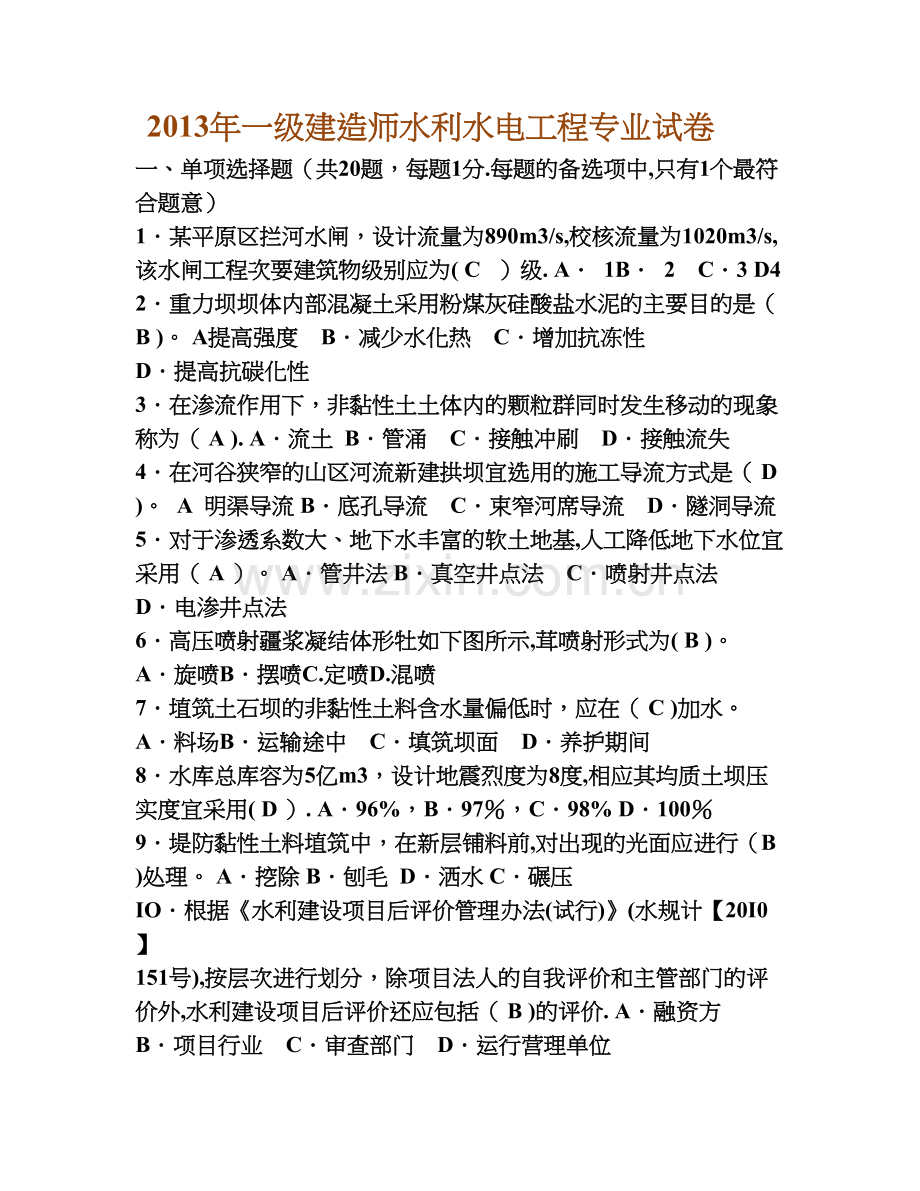

1、 2013年一级建造师水利水电工程专业试卷 一、单项选择题(共20题,每题1分.每题的备选项中,只有1个最符合题意) 1某平原区拦河水闸,设计流量为890m3/s,校核流量为1020m3/s,该水闸工程次要建筑物级别应为( C )级. A 1B 2 C3 D4 2重力坝坝体内部混凝土采用粉煤灰硅酸盐水泥的主要目的是( B )。 A提高强度 B减少水化热 C增加抗冻性 D提高抗碳化性 3在渗流作用下,非黏性土土体内的颗粒群同时发生移动的现象称为( A ). A流土 B管涌 C接触冲刷 D接触流失 4在河谷狭窄的山区河流新建拱坝宜选用的施工导流方式是( D )。 A 明渠导流 B底孔导流 C束窄河

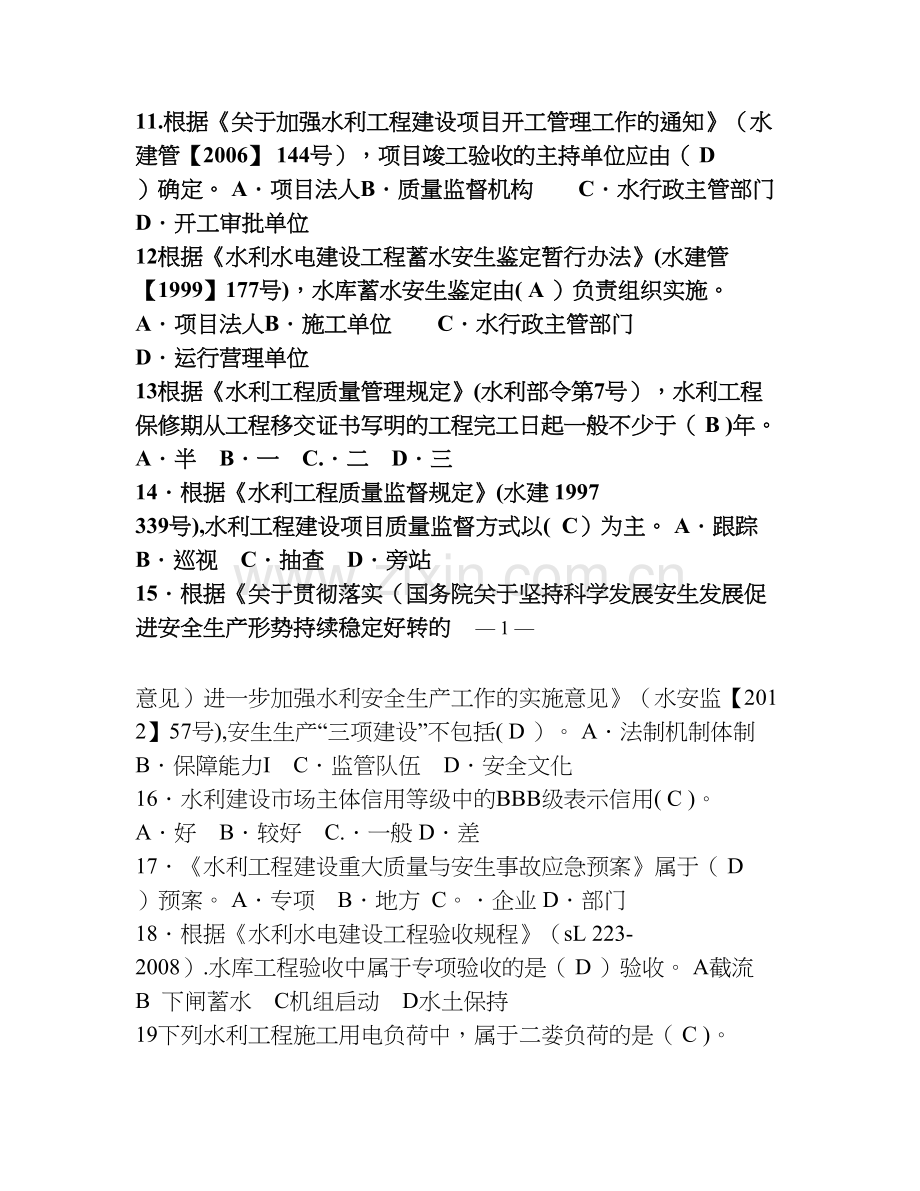

2、席导流 D隧洞导流 5对于渗透系数大、地下水丰富的软土地基,人工降低地下水位宜采用( A )。 A管井法 B真空井点法 C喷射井点法 D电渗井点法 6高压喷射疆浆凝结体形牡如下图所示,茸喷射形式为( B )。 A旋喷B摆喷C.定喷D.混喷 7埴筑土石坝的非黏性土料含水量偏低时,应在( C )加水。 A料场B运输途中 C填筑坝面 D养护期间 8水库总库容为5亿m3,设计地震烈度为8度,相应其均质土坝压实度宜采用( D ). A96%,B97,C98% D100 9堤防黏性土料埴筑中,在新层铺料前,对出现的光面应进行(B )处理。 A挖除 B刨毛 D洒水 C碾压 IO根据水利建设项目后评价管理办法

3、(试行)(水规计【20I0】 151号),按层次进行划分,除项目法人的自我评价和主管部门的评价外,水利建设项目后评价还应包括( B )的评价. A融资方 B项目行业 C审查部门 D运行营理单位 11.根据关于加强水利工程建设项目开工管理工作的通知(水建管【2006】 144号),项目竣工验收的主持单位应由( D )确定。 A项目法人B质量监督机构 C水行政主管部门 D开工审批单位 12根据水利水电建设工程蓄水安生鉴定暂行办法(水建管 【1999】177号),水库蓄水安生鉴定由( A )负责组织实施。 A项目法人B施工单位 C水行政主管部门 D运行营理单位 13根据水利工程质量管理规定(水利部令

4、第7号),水利工程保修期从工程移交证书写明的工程完工日起一般不少于( B )年。 A半 B一 C.二 D三 14根据水利工程质量监督规定(水建 1997 339号),水利工程建设项目质量监督方式以( C)为主。 A跟踪 B巡视 C抽查 D旁站 15根据关于贯彻落实(国务院关于坚持科学发展安生发展促进安全生产形势持续稳定好转的 1 意见)进一步加强水利安全生产工作的实施意见(水安监【2012】57号),安生生产“三项建设”不包括( D )。 A法制机制体制 B保障能力I C监管队伍 D安全文化 16水利建设市场主体信用等级中的BBB级表示信用( C )。 A好 B较好 C.一般 D差 17水利工

5、程建设重大质量与安生事故应急预案属于( D )预案。 A专项 B地方 C。企业 D部门 18根据水利水电建设工程验收规程(sL 223-2008).水库工程验收中属于专项验收的是( D )验收。 A截流 B 下闸蓄水 C机组启动 D水土保持 19下列水利工程施工用电负荷中,属于二娄负荷的是( C )。 A洞内照明 B 钢筋加工 C混凝土搅拌 D基坑排水 20根据注册建造师执业工程规模标准试行),某水库大坝工程级别为 5级,其注册建谴师执业工程规模为( D )。 A大型 B中型 C小型 D小(1)型 二、多项选择题(共10题,每题2分.每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错

6、选,本题不得分;少选,所选的每个选项得0。5分) 1。关于水利工程施工期间外部变形监测的说法,正确的是( ACE). A监测控制点的精度应不低于四等网的标准 B基点必须建立在变形区以内稳固的基岩上 C测点应与变形件牢固结合。 D滑坡测点直设在滑动量小的部位。 E山体裂缝观测点应埋设在裂缝两侧. 2土石坝渗流分析的主要目的是确定(ABDE)。 A渗透压力 B渗透坡降 C渗透系数 D渗流量 E浸润线位置 3下列部位的混凝土施工,可采用滑升模板的有(ABCE)。 A水闸闸墩 D水闸底板 B堆石坝混凝土面板 C土坝防浪墙 E拱坝廊道 4关于水闸辊凝土工程施工原则的说法中,正确的是( ACD )。 A先

7、深后浅 B先轻后重 C先高后矮 E先大后小 D先主后次 5根据疏浚工程施工技术规范(5L 1790),关于疏浚工程断面质量控制标准的说法,正确的有( BD ) A橫断面中心线偏移不得大于1。5m B水下横断面边坡按台阶形开挖时,尤许下超上欠,超欠比应控制在11.5 C局部欠挖部位的欠挖厚度小于设计水深的5%,且不大于50cm D 纵断面上不得有连续两个欠挖点,且欠挖值不大得于30cm E 纵断面测点间距不应大于200m 6水利工程施工现场大门口处应按要求悬挂“五牌一图,下列指示牌中属于“五牌”的有 (BCDE ) A譬示牌 B 工程概况牌 C消防保卫牌 D安生生产牌 E文明施工牌 7根据水利水

8、电工程施工企业主要负责人、项目负贵人和专职安生生产管理人员安生生产考核管理办法(水安监2011374号),“三类人员”安生生产管理能力考核内容包括( DE ). A职业道德 B年龄 C获奖情况 D学历 E工作经历 8水利工程法人验收包括( BCD ). D合同工程完工验收 A单元工程验收 B分部工程验收 C单位工程验收 - 2 - E竣工验啦 9根据水电水利工程施工监理规范(DL/T5111-2000),水电工程项目划分为( BCDE )工程。 A主体 B单位 C分部 D分项 E单元 10根据大中型水利水电工程建设征地补偿和移民安置条例,大型水利水电工程移民安置工作的管理体制包括(ABCD )

9、. A政府领导 B分级负责 C县为基础 D项目注人参与 E企业保证 三、案例分析题共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分 (案例一)背景资料 某大(2)型水库工程主要由主坝、副坝、溢洪道、放水洞、电站等建筑物组成,其中主坝由混凝土重力坝,最大坝高75m。本工程施工混凝土运输主要采用混凝土泵和塔机:溢洪道和电站上部预制构件采用起重机吊装:放水洞采用光面爆破法施工:电站机组采用厂房内的桁车安装。在施工过程中发生下列事件: 事件一:为加强工程施工质量与安全控制,项目法人组织制定了应急救援预案,组织成立了质量与安生事故应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计

10、代表处的安生分管人员为副指挥。 事件二:为避免主坝在施工过程中产生贯穿性裂缝,施工单位采取了碱少混凝土的发热量、降低温凝土的入仓温度、加速混凝土散热等多项温控措施。 事件三:在溢洪道上部预制构件安装过程中,由于设备故障,起重机吊装的预制件突然坠落,致1人死亡、2人重伤、1人轻伤.事故发生后,施工单位项目经理立即向项目法人报告.在事故调查中发现,起重机操作人员没有相应的资格证书。 【问 题】: 1)根据水利工程建设重大质量与安全事故应急预案指出事件一中质量与安生事故应急处置指挥部组成人员的不妥之处。该指挥部应由哪些人员组成? 2)根据水利工程建设安生生产管理规定,事件一中项目法人组织制定的应急救

11、援预案包括哪些主要内容? 3)事件二中施工单位可采取哪些具体措施以减少混凝土的发热量? 4)根据水利工程建设安生生产管理规定,事件三中安生事故发生后,施工单位还应立即向哪些部门或机构报告?本工程哪些施工人员应取得特种作业操作资格证书? 【答 案】: 1) 不妥之处:施工单位项目经理任指挥;项目监理部、设计代表处的安生分管人员为副指挥。指挥部组成人员包括:指挥:项目法人主要负责人:副指挥:工程各参建单位(或施工单位、监理单位、设计单位)主要负责人;成员;工程各参建单位(或施工单位、监理单位、设计单位)有关人员。 2) 应急救援预案主要包括:应急救援的组织机构、人员配备、职责划分、检查制度、物资准

12、备、人员财产救援措施、事故分析与事故报告。 3) 减少混凝土发热量的具体措施有:减少水泥用量、选用低发热量水泥;掺加粉煤灰;采用低流态混凝土;掺高效外加剂(或高效减水剂);加大骨料粒径、优选骨料级配。 4) 施工单位还应立即向当地安全生产监督管理部门、水行政主管部门(流域机构)、特种设备安全监督管理部门报告. 应取得特种作业操作资格证书人员:垂直运输机械作业人员、安装拆卸工、爆破作业人员、起重信号工、登高架设作业人员。 - 3 (案例二)背景资料 施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:签约合同价1230万元;工程预付款按签约合同价的10%一次性支付

13、,从第3个月起,按完成工程量的20%扣回,扣完为止:质量保证金按50的比例在月进度款中扣留。 表2泵站建筑安装工程内容及工程置表 施工基 坑 地 基 机电设工作名称 泵室 出水池 进水池 拦污栅 准 备 开 挖 处 理 备安装 代号 A B C D E F G H 工程量 30 90 120 500 160 180 50 100 (万元) 持续时间 30 30 30 120 60 120 90 120 (天) 注:各项工作均衡施工:每月按30天计,下同. 开工前,项目部提交并经监理工程师审核批准的施工进度计划如图21。施工过程中,监理工程师把第90天及第120天的工程进度检情悟况分别用进度前锋

14、线记录在围21中. 项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整。D工作的工程进度曲线见图2-2. 在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示.经当地政府协调,事情得 - 4 - 到妥善解决。施工单位在暂停施工l个月后根据监理单位通知及时复工. 【问 题】: 1) 根据图2-1,分析C、E和F工作在第90天的进度情况(分别按“工作超额或拖延工程量的,提前或拖延天”表述);说明第90天的检查结果对总工期的影响。 2) 指出图22中D工作第120天的进度偏差和总赶工天数. 3)

15、 计算第4月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额. 4) 针对背景资料中发生的暂停施工情况,根据水利水电工程标准施工招标文件(2009版),承包人在暂停施工指示方面应履行哪些程序? 【答 案】: 1)C工作拖欠总工程量50%,拖延1 5天; E工作拖欠总工程量的50,拖延30天; F工作拖欠总工程量的25,拖延30天; 影响总工期1 5天。 2) 第120天,D工作拖欠10的工程量;总赶工20天。 3) 第4月实际完成工程量:E工作80万元、C工作60万元、D工作100万元、F工作45万元。 已实施工程的价款:80+ 60+100+45=285万元 预付款扣回:2

16、85x20= 57万元 质量保证金扣留:285*5=14。25万元 实际工程款支付:285 57- 14.25= 213.75万元 4) 针对该情况,承包人应先暂停施工,并及时向监理人提出暂停施工的书面申请,承包人按监理人答复意见处理,若监理人在接到申请的24小时内未答复,视由同意承包人的要求. (案例三)背景资料 某河道治理工程主要建设内容包括河道裁弯取直(含两侧新筑堤防)、加高培厚堤防、新建穿堤建筑物及跨河桥粱。堤防级别为I级.堤身采用黏性土填筑,设计压实度为0。94,料场土料3的最大千密度为1。68g/cm.堤后压重平台采用砂性土填填筑。工程实施过程中发生下列事件: 事件一:根据堤防工程

17、施工规范(SL260-98),施工单位对筑堤料场的土料储量和土科特性进行了复核。 事件二:施工组织设计对相邻施工堤段垂直堤轴线的接缝和加高培厚堤防堤坡新老土层结台面均提出了具体施工技术要求。 事件三:在堤防填筑过程中,施工单位对已经压实的土方进行了质量检测,检测结果见表3。 表3 土方填筑压实质量检测结果表 土样编号 备注 1 2 3 4 5 6 7 1.96 2。01 1。99 1。96 2。00 1。92 1。98 湿密度(g/cm3) 22。3 21.5 22。0 23。6 20.9 25。8 24.5 含水率() 1。60 1。65 1.63 1。59 1.65 1。53 1。59 干

18、密度(g/cm3) A 0。98 B 0。95 0.98 0。91 0。95 压实度 事件四:工程完工后,竣工验收主持单位组织了竣工验收,成立了竣工验收委员会.验收委员会由竣工验收主持单位、有关地方人民政府和部门、有关水行政主管部门和流域管理机构、质量和安全监督机构、项目法人、设计单位、运行营理单位等的代表及有关专家组成.竣工验收委员会同意质量监督机构的质量核定意见,工程质量等级为优良. 5 【问 题】: 1) 指出事件一中料场土料特性复核的内容。 2) 根据堤防工程施工规范(5L260-98),事件二中提出的施工技术要求应包括哪些主要内容? 3) 计算表3中A、B的值(计算结果保留两位小数)

19、;根据堤防工程施工质量评定与验收规程(SL239-1999),判断此层埴土压实质量是否合格,并说明原因(不考虑检验的频度). 4) 指出事件四中的不妥之处,并改正。 【答 案】: 1) 土料场土料特性的复核内容为:颗粒组成,黏性土的液塑限和击实试验,砂性土的相对密度。 2) 垂直堤轴线的接缝:应以斜面相接,坡度可采用1:31:5.老堤加高培厚:结台面必须清除各种杂物,并将堤坡挖成台阶状。 3) A为1。6/1。68=095,B为1。63/1。68=0。97 4) 验啦委员会组成人员不妥。不应包括项目法人和设计单位代表.验啦委员会认定质量结论为优良不妥,质量结论应为合格。因為根据堤防施工质量评定

20、与验收规程,压实质量合格,因为共检测7点,合格6点,合格率85。7,一级堤防粘性土压实度合格率大于85%,所以判定合格。 (案例四)背景资料 省某大型水闸工程招标文件按水利水电工程标准施工招标文件(2009年版)编制,部分内容如下: 1第二章投标人须知 投标人须将混凝土钻孔灌注桩工程分包绐省水利基础工程公司; 未按招标文件要求提交投标保证金的,其投标文件将被拒收; 投标报价应以省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价; 距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长; 投标人可提交备选投标方案,备

21、选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案: 投标人拒绝延长投标有效期的,投标人有权收回其投标保证金。 2第四章合同条款及格式 1) 仅对水泥部分进行价格调整,价格调整接公式/p=p(A+BF/Fn1)计算(相关0t数据依据中标人投标函附录价格指数和权重表,其中P代表需调整的价格差额,Pn指付款证书中承包人应得到的已完成工程量金额). 2) 工程质量保证金总额为签约合同价的5,按5%的比例从月工程进度款中扣留. 3第七章合同技术条款 混凝土钻孔灌注桩工程计量和支付应遵守以下规定: 1) 灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按工程量清单

22、相应项目有效工程量的每延长米工程单价支付; 2) 灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在工程量清单施工临时工程现场试验费项目中,发包人不另行支付; 6 - 3) 校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在工程量清单相应灌注桩项目有效工程量的工程单价中,发包人不另行支付; 4) 灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按工程量清单相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付. 经过评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重如表4所示. 表

23、4 中标人投标函附录价格指数和权重表 权重 价格指数 可调因子 定值权重 变值权重 基本价格指数 现行价格指数 90% 10 100 103 水泥 工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价). 【问 题】: 1) 根据水利水电工程标准施工招标立件(2009年版),投标人可对背景材料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由。招标人答复异议的要求有哪些? 2) 若不考虑价格调整,计算三月份工程质量保证金扣留额. 3) 指出背景材料价格调整公式中A B、Ft、Fo所代表的含义。

24、4) 分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入Po?计算3月份需调整的水泥价格差额P。 【答 案】: 1) 理由:招标人一般不得指定分包人. 理由:投标保证金不是接收投标文件的必要条件。 理由:招标人不得指定投标报价编制依据; 理由:只有中标人的备选投标方案才予开启并评审; 招标人应当自收到异议之日起3日内作出答复:作出答复前,应当暂停招标投标括动. 2) (300+6)5=1 5。3万元: 3) A代表定值权重或不调部分权重: B代表可调因子的变值权重或可调部分的权重; F t代表可调因子的现行价格指数,或付款证书相关周期最后一天的前42天的可调因子的价格

25、指数: F0代表可调因子的基本价格指数,或基准日期的可调因子的价格指数。 4)(1)预付付扣回不计入;(2):工程质量保证金扣留不计入;(3)变更(未按现行价格计价)计入。 需调整的价格差额P=306(90+1 0%0.03/1001)=0 92万元。 5) (1) 灌注桩和钢筋计量依据招标图纸不妥,应为施工图纸; (2) 灌注桩按桩体有效长度以延长米单位计量不妥,应按桩体有效体积,以立方米为单位计量; (3) 灌注桩成孔成桩试验、成桩最戴力检验工作所需费用包含在工程量清单施工临时工程现场试验费项目中不妥,应包含在工程量清单相应灌注桩项目有效工程量的工 - 7 程单价中; (4) 搭接、套茼连

26、接、加工及安装过程的损耗费用发包人另行支付不妥,搭接、套茼连接、加工及安装过程的损耗费用包含在项目有效工程量的每吨工程单价中,发包人不另行支付。 (案例五)景资料 某平原地区水库除险加固工程由大坝、泄洪闸、灌溉涵洞、溢洪道等建筑物组成,大坝为均质土坝,长1100m,最大坝高18m。其除险加固主要内容:培厚背水坡土方及加高坝顶;拆除重建坝顶道路;新建坝顶混凝土防浪墙;加固泄洪闸;拆除重建灌溉涵洞;拆除背水坡砌石护坡,重建混凝土框格草皮护坡;拆除迎水面砌石护坡,重建混凝土预制块护坡:新建安全监测设施等。工程所在地区6、7、8三个月为汛期,非汛期施工导流标准为5年一遇,泄洪闸及灌溉涵洞均可满足非讯期

27、导流要求。本工程于2009年10月开工;2011年4月底结束。灌溉涵洞由6节洞身组成,断面尺寸均为12mx 4mx3m(长宽高),洞内四角设有0。5mx 0。5m的贴角,洞身编号从迎侧至背水侧依次为af. 工程施工中发生了如下事件: 事件一:施工单位根据总体进度目标编制了本工程施工进度计划横道图,如图5所示。 事件二:为确保工期,施工单位在灌溉涵洞洞身施工时配备了3套模板,并制定了混凝土施工措施计划。 事件三:为保证混凝土的质量,施工组织设计方案对混凝土质量控制提出了具体要求, 列出了混凝土拌合物可能出现不合格料的情况。 事件四:当洞身混凝土强度达到设计要求后,监理单位组织进行涵洞两侧基坑的隐

28、蔽单 元工程验收,施工单位即开始进行土方回填。 事件五:灌溉涵洞项目划分为一个单位工程,涵洞洞身为其中一个分部工程。该分部工程共有24单元工程,质量全部合格;18个单元工程质量等级为优良;主要单元、重要隐蔽单元工程共12个,单元工程质量等级达到优良的为10个;该分部工程共取混凝土试件26蛆,试件质量合格;机电产品质量合格,中间产品质量全部合格,原材料、金属结构及启闭机制造质量合格;该分部工程施工中未发生过质量事故。 8 【问 题】: 1) 根据事件一,指出横道图中施工进度计划不妥之处(不考虑工作持续时间),并简要说明理由。 2)根据事件二,为了确保工期,指出6节涵洞洞身适宜的工顺序(用编号表示

29、);说明浇筑止水部位混凝土的注意事项. 3)根据事件二,指出每节涵洞洞身适宜的混凝土浇筑仓数及相应部位。 4)根据水工混凝土施工规范(DL/T,5144-2001),分析本工程混凝土拌合物可能出现不合格料的情况有哪些. 5)根据碾压式土石坝施工规范(DL,51292001),指出事件四中涵洞两侧回埴土的施工技术要求。 【答 案】: 1):(1) 与同时施工不妥,因与在非汛期施工中要互为导流; (2) 比提前完工不妥;因中的道路重建完工时间必须在完成之后. (3) 比开工迟不妥;应先开工中的拆除部分后再开工. 2) 先a、c、e;再b、d、f(或先b、d、f。再a、c、e); (1)止水片高程处

30、不得设置施工缝; (2)混凝土浇筑时,不得冲撞止水片: (3)振捣器不得触及止水片:; (4)嵌固止水片的模板应适当推迟拆模时间。 3) 洞身分两仓浇筑,底板及侧墙下部(贴角部位)侧墙上部及顶板。 4) (1)错用配料单,质量不满足要求: (2)配料时任一种材料计量失控或漏配: (3)拌合不均匀(或夹生料); (4)出机口混凝土坍落度超过最大允许值. 5) 埴筑前,混凝土表面乳皮、粉尘及其上附着物必须清除干净。 应先洒水湿润混凝土表面,并边涂浓泥浆、边铺土、边压实。 泥浆土与水的质量比宜为1:2.51:3.0。 泥浆涂刷高度必须与铺土厚度一致,并应与下部涂层相衔接,严禁泥浆干涸后铺 土和压实。 压实机具应采用振动夯、蛙夯或小型振动碾等. 埴土面与涵洞侧壁混凝土表面脱开时必须予以清除重埴。 函洞两侧填土应保持均衡上升. 6 )合格.主要单元、重要隐蔽单元工程质量优良率1 0/12=83。390%。 - 9 -

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
