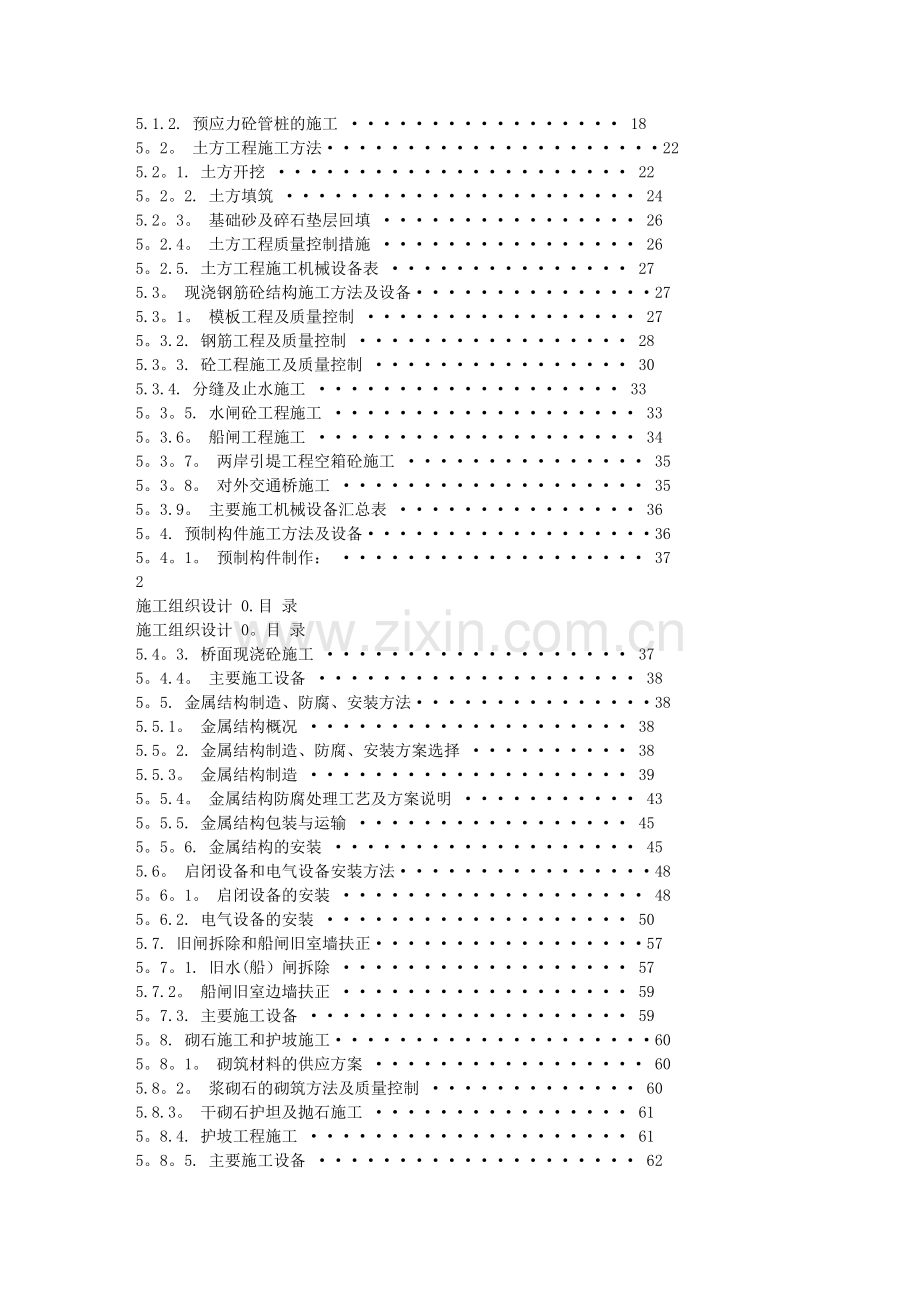

1、珠海某水闸工程施工组织设计.txt珍惜生活上帝还让你活着,就肯定有他的安排。雷锋做了好事不留名,但是每一件事情都记到日记里面。施工组织设计 0.目 录 施工组织设计 0.目 录 1。 工程概况 1 1。1。 工程简述 1 1.2。 施工条件 1 1。3. 工程地质、水文气象条件 2 1。3。1。 工程地质条件 2 1。3.2. 水文、气象条件 2 1.4. 本工程主要工程量 3 2。 项目组织机构及人员 4 2。1。项目经理部组织机构 4 2。2。 用于本工程的主要管理人员 5 2.2.1。 拟用于本工程的主要管理人员 5 2.2。2。 计划用于本工程的班组管理人员简历 错误!未定义书签。3。

2、 施工总布置 6 3。1. 施工布置的原则 6 3.2. 施工总布置说明 6 3。2.1。 场内外交通 6 3。2.2. 材料供应 6 3.2.3. 砼拌和系统和预制场 7 3.2。4. 生产、生活设施布置 7 3。2.5。 供水、供电 8 4。 施工导流 9 4。1。 导流方案及防洪标准 9 4.1。1。 导流方案 9 4.1.2。 防洪标准 9 4。2。 围堰设计 9 4。2.1. 设计原则 9 4。2.2。 设计标准 9 4。2。3。 设计断面及要求 9 1 施工组织设计 0。目 录 施工组织设计 0.目 录 4。3.1。 施工方案 10 4。3.2. 施工程序 10 4。3.3。 施工

3、方法 10 4.4。 围堰的拆除11 4。5。 施工排水12 4.5.1. 排水方案的选择 12 4.5.2. 排水设备的选择 12 5. 施工方法 14 5。1。 基础工程施工方法及设备14 5。1。1。 水泥搅拌桩(粉喷桩)施工 14 5.1.2. 预应力砼管桩的施工 18 5。2。 土方工程施工方法22 5.2。1. 土方开挖 22 5。2。2. 土方填筑 24 5.2。3。 基础砂及碎石垫层回填 26 5。2.4。 土方工程质量控制措施 26 5。2.5. 土方工程施工机械设备表 27 5.3。 现浇钢筋砼结构施工方法及设备27 5.3。1。 模板工程及质量控制 27 5。3.2. 钢

4、筋工程及质量控制 28 5.3。3. 砼工程施工及质量控制 30 5.3.4. 分缝及止水施工 33 5。3。5. 水闸砼工程施工 33 5。3.6。 船闸工程施工 34 5。3。7。 两岸引堤工程空箱砼施工 35 5。3。8。 对外交通桥施工 35 5。3.9。 主要施工机械设备汇总表 36 5。4. 预制构件施工方法及设备36 5。4。1。 预制构件制作: 37 2 施工组织设计 0.目 录 施工组织设计 0。目 录 5.4。3. 桥面现浇砼施工 37 5。4.4。 主要施工设备 38 5。5. 金属结构制造、防腐、安装方法38 5.5.1。 金属结构概况 38 5.5。2. 金属结构制造

5、、防腐、安装方案选择 38 5.5.3。 金属结构制造 39 5。5.4。 金属结构防腐处理工艺及方案说明 43 5。5.5. 金属结构包装与运输 45 5。5。6. 金属结构的安装 45 5.6。 启闭设备和电气设备安装方法48 5。6。1。 启闭设备的安装 48 5。6.2. 电气设备的安装 50 5.7. 旧闸拆除和船闸旧室墙扶正57 5。7。1. 旧水(船)闸拆除 57 5.7.2。 船闸旧室边墙扶正 59 5。7.3. 主要施工设备 59 5。8. 砌石施工和护坡施工60 5。8。1。 砌筑材料的供应方案 60 5.8。2。 浆砌石的砌筑方法及质量控制 60 5.8.3。 干砌石护坦

6、及抛石施工 61 5。8.4. 护坡工程施工 61 5。8。5. 主要施工设备 62 5.9。 观测工程施工62 5。9。1. 组织措施 62 5.9。2. 观测工程施工 62 5.10。 生产、生活区及环境整治工程施工 63 5。10。1。 建筑结构工程施工 63 5.10.2. 建筑装修工程 63 5.11. 施工机械及设备汇总表 68 3 施工组织设计 0。目 录 施工组织设计 0.目 录 6。1. 编制说明71 6.2。 施工总进度计划横道图72 6.3。 施工总进度计划网络图72 6。4。 劳动力安排72 6。5。 工期保证措施72 7. 工程质量保证体系及保证措施 错误!未定义书签

7、。7。1。 工程质量保证体系错误!未定义书签。7.2。 工程质量保证措施错误!未定义书签.7.2。1. 工程质量管理措施 错误!未定义书签。7.2.2。 施工过程的控制 错误!未定义书签。7.2。3. 各分项工程质量保证程序 错误!未定义书签。7。2.4. 砼和钢筋砼质量保证措施 错误!未定义书签。7.2.5. 冬雨季施工措施 错误!未定义书签。7.2.6. 粉喷桩施工 错误!未定义书签.8。 施工安全保证措施 错误!未定义书签.8.1。 工程施工安全体系错误!未定义书签.8。2. 施工现场安全措施错误!未定义书签。8。3。 事故发生的急救措施错误!未定义书签。8。4。 建立健全施工安全保证制

8、度错误!未定义书签。9。 环境保护及文明施工措施 错误!未定义书签。9。1. 文明施工管理措施错误!未定义书签。9.2。 环境保护措施错误!未定义书签。9。2.1。 施工环境 错误!未定义书签。9。2。2。 粉尘减少措施 错误!未定义书签。9.2.3. 生态保护措施 错误!未定义书签。10. 有关建议 错误!未定义书签。11. 施工技术难点分析与对策 错误!未定义书签。11.1。 旧闸砼拆除 错误!未定义书签。11。2. 基坑开挖 错误!未定义书签。4 施工组织设计 0。目 录 施工组织设计 0.目 录 粉喷桩施工质量控制:错误!未定义书签。11.4。 水(船)闸沉降控制 错误!未定义书签。1

9、1.5。 护堤填筑速度与沉陷的控制 错误!未定义书签。11.6。 填土速度对挡土墙稳定的影响 错误!未定义书签。11。7。 砼外观质量的控制 错误!未定义书签。11.7。1。 砼外观质量控制的程序及控制要点 错误!未定义书签。11。7.2. 具体保证措施 错误!未定义书签.11.8。 台风雨季节的施工 错误!未定义书签.5 施工组织设计 1.工程概况 施工组织设计 1.工程概况 工程概况 1。1.工程简述珠海市*水(船)闸重建工程位于珠海市西区平沙镇,鸡啼门水道出海口右岸平沙乾务联围的*涌口,即珠海大道鸡啼门大桥的右岸桥头处。闸址距珠海大道200m,距鸡啼门水道约100m.对外水、陆交通十分方

10、便。 该水闸始建于 1975年,1977年竣工并投入运行.担负着防洪、防潮、排涝、灌溉、航运等任务,是一个综合利用的中型水利工程。1997年5月,经珠海市水利局、珠海市水利勘察设计室和长江委长建工程技术公司联合进行复核和评估,其安全鉴定评估为三类闸,需重建. *水(船)闸重建工程是在原闸址上重建的水利枢纽工程,即将旧水闸和船闸的内外闸首全部拆除重建,并具有与原闸相同功能、相同规模的一项水利工程。主要建筑物有水闸、船闸、对外交通桥、海堤和配套管理房. (1)。新建水闸:总净宽72m,单孔净宽孔数=8m9,每三孔为一联,闸室长18m,总宽82。8m.设计排水流量为 671m 3/S,设计灌溉流量为

11、 486m 3/S。 (2).船闸:是一个设有外闸首、内闸首、闸室和内外引航道的单梯级船闸,过闸驳船吨位为300t。 (3).对外交通桥:全长48m,分三跨,桥宽4.5m,设计荷载为汽10级。 (4).堤岸及人工岛:水闸左、右岸翼墙共 4条,设挡土墙及填土护堤。水闸右岸上游增设 200m护岸,下游端为人工岛. (5)。管理区房屋建筑:整个生活管理区占地面积71m67m。办公楼、宿舍楼建筑面积 1278.48m 2,仓库、维修间、配电房、门卫室建筑面积 170。00m 2。 1.2。施工条件珠海市*水(船)闸重建工程距珠海市约40Km,距平沙镇12Km,水路、陆路运输四通八达,300t拖船可从鸡

12、啼门水道进入涌。本枢纽距珠海大道200m,需跨越一条宽约 15m的内河,该河现有一简易桥,筹建处已加固好,可通行施工车辆。 场地三通一平已具备,生活用水已接至生活区,高压线路(10KV)已接至生活区,原已有 1台 100KVA变压器,现拟安装一台 325KVA变压器. 内涌水质属地面二类标准水,可作施工用水;土料可在 5Km外指定的山上开采;1 施工组织设计 1。工程概况 施工组织设计 1。工程概况 1.3。工程地质、水文气象条件1。3。1.工程地质条件 地质资料表明,*水(船)闸场地,底板以下土层自上而下分别为:人工填土层、第四系海陆交互相沉积层、冲积层和燕山三期侵入的花岗岩。 人工填土层厚

13、度 1.8 2。5m,为中粗砂层,地基承载力标准值100Kpa。 淤泥层厚度 21。0 30.1m,平均24.9m,饱和、软塑,上部有大量贝壳碎片,下部含植物碎片、叶片。属高压缩性土,平均击数 1.8击,推荐承载力标准值为45Kpa。冲积层厚 1.7 4。2m左右,粘性较好,硬塑,承载力标准值为200Kpa。 残积层厚 0.5 0.8m,为砾质粘性土,可塑,承载力标准值为250Kpa。 花岗岩风化层厚 0。3 0.6m,承载力标准值为500Kpa。 1.3。2。水文、气象条件 闸址外 100m为鸡啼门水道,闸址所在的涌为平沙联围内最大的一条河涌,宽60 120m不等,水深达 2。5 3。5m,

14、全长10.5Km,直达平沙镇。 外江设计水位(P=2%)为 .2。45m(珠基,下同);外江五年一遇水位(P=20)为。1.78m;外江多年平均高潮水位为 。1.43m;外江平均低潮水位为 .1.21m;内涌正常水位为。0。00m。 闸址地处滨海,受台风、暴潮及咸潮影响较大,同时又位于鸡啼门水道下游,上游洪水对其也有一定的威胁.汛期为 4 9月,枯水期为 10月 次年 3月,历年最高潮位。2.817m,历年最低潮位 。-1.57m;多年平均降雨量2368.7mm,年最大降雨量3379。6mm,年最小降雨量1312.8mm,历年最大 24小时降雨量393.7mm,最大三天降雨量760.2mm。

15、每年台风在 4 11月对本地区有影响,其中以 6 9月为最盛期,最大风力 12级以上,最大风速40m/s;台风风向夏季为南风,春秋季为东风为主。本地区 40年来有影响的台风共 168次,平均每年 4。2次,最多年出现过 9次。台风出现时伴随着狂风暴雨和巨浪暴潮是本地区主要灾害性的气候的最大的特点。多年平均气温 21。8 C,日最低气温 0.4C,日最高气温 36。8 C。 施工临时用地地势一般在.1。0(珠基)左右,但受围堤保护,可不受洪水威2 施工组织设计 1.工程概况 施工组织设计 1.工程概况 1.4。本工程主要工程量序 号 分 项 单 位 数量 备 注 1 土方开挖、清淤、拆除 m 3

16、 32546。7 其中拆除砼 3111m 3 2 土方、牛皮砂填筑 m 3 46508.5 含围堰工程 3 砼 m 3 8900 4 钢筋制安 t 500 5 金属结构 t 332.61 6 浆砌石 m 3 1040 7 干砌石 m 3 2804 含抛石 8 粉喷桩/砼管桩 m 43236/780 。400管桩 9 宿舍、办公楼土建 M2 1278。5 3 施工组织设计 2。项目组织机构及人员 施工组织设计 2.项目组织机构及人员 项目组织机构及人员 为确保“安全、优质、高效、低耗”完成本工程施工,拟在施工现场设置“*水闸工程项目经理部。 2。1。项目经理部组织机构根据我局的组织机构和管理层次

17、,将组织以往在类似工程施工中较有施工经验的施工队伍进行本工程的施工,并组成项目经理部,按项目法组织工程施工,以满足业主工程管理的需要。现场组织机构详见水闸工程项目经理部组织机构框图。一旦中标,我局将把该工程列为重点工程,成立工程项目经理部,以为项目经理,以为项目副经理,为项目总工程师的现场管理班子。并从曾参加过类似工程施工的人员中选取施工经验丰富,年富力强,责任心强的人员作为该项目的骨干力量,直接对现场进行统一管理,和实施*水闸工程的施工。 组织框图如下: 项目经理 项目总工程师 计划财务部安全组试验室测量监测班土建施工队金结设备制安车间基础工程施工队项目副经理 办公室设备物资部质检安全部工程

18、部*水闸工程项目经理部组织机构框图4 施工组织设计 2。项目组织机构及人员 施工组织设计 2.项目组织机构及人员 2。用于本工程的主要管理人员2。2。1.拟用于本工程的主要管理人员 序号 姓 名 职 称 类似工程 经验年限 现任职务 拟在本项目中任职 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 5 施工组织设计 3。施工总布置 施工组织设计 3.施工总布置 施工总布置 3.1.施工布置的原则施工临时设施的规划及指导思想: 施工场地的规划本着节约用地、方便施工、操作安全、合理布局的原则,且最大限度地减少对环境的影响。确保正常施工的同时,保证本地

19、区的交通和水电等设施的正常运转。根据本工程的特点和分区规划原则,进行施工场地划分,拟定施工辅助企业和大型设施的分区布置及场内外运输、场地防洪排水等问题,提出各项布置的项目、面积等技术经济指标。 3.2.施工总布置说明根据施工布置的指导思想和规划原则,采取大量集中、少量分散的方法,即生活区、砼搅拌站、预制场、钢筋厂、模板厂、仓库、停车场等生活生产设施均布置在南岸堤脚空置场地和鸡啼门大桥附近,其他次要设施分散布置。 3.2。1。场内外交通 3。2。1。1。对外交通工程地处珠海市三灶区平沙镇境内,闸址位于鸡啼门水道出海口右岸的*涌口。闸址沿珠海大道直入市区约40km,距平沙镇12km.从珠海大道进入

20、施工现场200m,距鸡啼门水道约100m。车辆、机械设备、材料等运输方便,工程对外交通便利,为确保工程施工顺利进行提供了有利条件。 3.2。1。2.场内施工道路本工程施工点较为集中,南岸的施工道路已基本具备(利用原有的土堤)。在闸外围堰修建两条下基坑道路,在闸内围堰修建一条下基坑道路(临时施工道路总长约600m,顶宽6m),做为主体工程施工、材料、设备运输的道路。施工道路尽量用旧水闸拆除的料铺筑,不足部分从指定的山体挖取,面上用碎石碴铺填。 3。2.2.材料供应 工程用砂,采用当地材料,在工地码头直接购买,用自卸车运至生产区拌和站边堆放。 粗骨料(碎石)、块石在工地附近(12km)的石场购买,

21、用自卸车运至生产区拌和站边堆放。 围堰填筑及水闸翼墙回填所需的牛皮砂在附近海域自行采运,填土料在 5km外甲方指定的山上开采. 6 施工组织设计 3。施工总布置 施工组织设计 3。施工总布置 3.2。3.砼拌和系统和预制场 本工程共有砼 8747。53m 3,其中预制砼 87。5m 3 (交通桥) .根据砼生产强度及质量要求,本工程在水闸的南岸布置一座 25m 3/h的砼拌和系统,拌和机采用两台 0。8m3自落式搅拌机,在砼拌和楼边设一砼泵,浇筑闸墩砼等。同时配备两台 0。4m 3移动式搅拌机,浇筑零星砼。 本工程预制砼有 87。5m 3,主要为交通桥 C30预制 T型梁.预制场布置在生产区内

22、,预制好的构件放置场内,预制场占地约 600m 2。 3。2.4。生产、生活设施布置 3。2。4.1.生产加工设施:据工程需要,设置机修车间,承担工程机具的维修和保养任务。生产加工厂,设拌和站、木工厂、钢筋厂等,主要布置在南岸空置场地和鸡啼门大桥附近的空地上。建筑及占地面积见附表,具体位置详见附图lw3-01施工总体布置图. 3.2.4.2。办公生活设施本工程施工最高峰人数 385人,办公、生活用房布置在南岸空置场地和鸡啼门大桥附近的空地上。建筑及占地面积见附表3。1,具体位置详见lw301施工总体布置图。 附表 3.1临时设施面积一览表 名称 占地面积(m2) 建筑面积(m2) 结构形式 办

23、公用房 600 300 砖平房、油毡顶 公共用房 300 150 砖平房、油毡顶 职工宿舍 3000 1500 竹木油毡工棚 仓库 800 400 竹木油毡工棚 木工厂 1000 100 竹木油毡工棚 钢筋厂 500 100 竹木油毡工棚 预制厂 500 100 竹木油毡工棚 修理厂 120 100 竹木油毡工棚 停车厂 600 油库 100 50 竹木油毡工棚 拌和站(含堆料场) 1000 150 竹木油毡工棚 合计 8520 2950 7 施工组织设计 3.施工总布置 施工组织设计 3.施工总布置 2.5.供水、供电 3。2.5。1。施工用水本工程沿线的施工用水在涌内抽取.生活用水接自甲方

24、生活区已有的生活用水水源。在拌和系统旁设一座 30m 3的水池,提供砼生产用水,保证砼生产不受影响。水源采用 3寸主管接出,临时房屋均用 2寸以下管接入。 3。2。5.2.施工用电本工程施工用电电源从甲方提供的变压器接引,主电源为10KVA,经 10/0.4KVA变压器降为0。4KVA,沿线架设三相四线制 380v线路至各用电点;生活区、办公室、加工厂、车间内的配线按要求布置,供电线路严格按生产用电规范使用。施工用电负荷分两阶段:搅拌桩施工期间,施工用电主要为搅拌桩机、基坑抽水和生活照明等组合,最大持续负荷680kw;结构施工期间,施工用电主要为砼拌和站、砼泵、基坑抽水和生活照明等组合,最大持

25、续负荷380kw。为防止系统电停电,备用2台 120kw的柴油发电机,以便确保基坑抽水、以及浇筑砼时系统电停电备用。 8 施工组织设计 4。施工导流 9 4.施工导流 4.1。导流方案及防洪标准4。1。1.导流方案 本工程采用内外围堰将河涌一次全部拦断的导流方式.闭涌后,涌内河水改由其它河涌排走,船只也改由南水沥水道经平塘闸进出。 4.1。2.防洪标准 外江防洪标准,据招标设计说明书的内容,设计防洪(潮)标准为 10年一遇洪水,考虑到外围堰全年挡水,且考虑台风的影响,故提高到 20年一遇洪水标准。内江防洪标准按 10年一遇(24小时降雨). 4.2。围堰设计4.2。1.设计原则 根据工程所处地

26、理位置和工程施工的需要,采用全段围堰法导流方案.在闸址内、外各修建一道围堰,用闸外围堰将外江来水挡于基坑之外,而内冲涝水通过连涌河网其余水闸排出,即施工期间,本水闸不参加联围内排涝。经施工期排水演算及施工期较短,将工期压缩在经历一次洪水期,故考虑采用全段围堰法。 围堰虽是临时建筑物,但作用很重要,必须按照设计要求进行修筑,否则,轻则渗水量大,增加基坑排水设备容量和费用,重则造成溃堰的严重后果,拖延工期,增加造价。因此,我局对围堰做到:(1)具有足够的稳定性、防渗性、防冲性和一定强度,(2)围堰基础与岸坡连接的防渗措施要安全可靠,不致产生严重集中渗漏和破坏,(3)围堰结构简单、工程量小,便于修建

27、和拆除。(4)围堰材料选择当地材料,降低造价,缩短工期。 4。2。2.设计标准 外江围堰堰前设计水位2.06m,相应的堰顶高程为3。0m,内涌围堰堰前设计水位0。8m,相应的堰顶高程为1。5m。 4。2。3.设计断面及要求 上、下游围堰的断面及要求采用招标图纸的设计断面及要求,梯形断面,顶宽4m,纵坡1:2.5,堰顶高程闸内围堰1.7 m、闸外围堰3.2 m,只是在堰顶加铺一层石碴,以便作为部分临时施工道路,详见附图lw4-01内、外围堰剖面图. 施工组织设计 4。施工导流 施工组织设计 4.施工导流 3。围堰施工4。3.1。施工方案 *水闸围堰的施工,按设计院设计的要求进行施工。围堰施工安排

28、,由于工期紧,实行内外围堰同时施工的方案,内围堰适当超前,预留拢口,保留船闸运输通航,内围堰完成后外围堰再合拢。 4.3。2.施工程序 竹片墩、竹片挡墙 迎水面彩条布铺放及盖护牛皮沙的填筑 迎水面山泥铺盖 铺块石护坡、防浪 堰顶路面填筑 4.3.3。施工方法 内、外围堰的主体由牛皮砂筑成;围堰防渗用铺双层彩条的方法;围堰坡脚的稳定用竹片围墩、竹片挡墙;路面用山泥铺筑,考虑到围堰作为施工道路,将在原设计的基础上,堰顶铺一层石碴,厚20cm。 4。3.3。1.竹片墩、竹片挡墙的施工首先用平板船上的打桩机 (自制)将4m长、尾径100mm的松木桩打入设计位置,形成围墩、挡墙,用竹片编织,内铺彩条布,

29、并加三道 8 环型钢筋箍,做好竹片围墩、所有竹片编织要密实,具有足够的强度,竹片墩内周边、竹片挡墙内侧铺彩条布,并绑扎好。 4。3。3。2。牛皮沙的填筑牛皮沙的填筑用皮带船进行,先填竹墩内后填竹墩外,但要保持均衡上升,以保证竹墩的稳定.无竹墩段,竹片挡墙两侧同时填筑,均衡上升,以防竹墙歪倒。竹墩内的填筑要人工进行,不能损坏彩条布,不能碰倒木桩及竹片。围堰主体部位牛皮沙的填筑在竹片墩完成并形成平台后进行。 4.3。3.3.防渗面的彩条布铺放及装土编织袋盖护防渗面的彩条布铺放在该部位的牛皮沙填筑、夯实后随之进行,不能间隔太久,否则牛皮沙表面不平后与彩条布接合面不密实,影响防渗效果。彩条布铺放的同时

30、要用装土的编织袋盖护,以防彩条布皱折,影响防渗效果. 10 施工组织设计 4.施工导流 施工组织设计 4.施工导流 3.3.4.迎水面山泥铺盖山泥取自甲方指定的山体,用自卸汽车运至施工现场,卸料后用反铲挖掘机铺土,边角部位人工铺平,以防损坏彩条布。 4。3.3。5.抛石护坡护坡块石从附近的石场购买,用汽车运至施工现场,人工抛投,水面以上辅以人工铺平。 4。3.3。6。堰顶路面修筑考虑围堰作为临时施工道路,在原设计基础上,堰 顶加铺一层石碴,厚 20cm,并用反铲压实,两边做简易拦杆,保证车辆行驶安 4。3。3.7.施工时间围堰填筑时间安排在 2000年 12月 25日 开始,2001年 2月

31、7日完成。围堰进度控制在每天一层,层厚30cm。围堰施工计划在 45天内完成。 围堰的具体位置详见附图lw301施工总体布置图,围堰的主要工程量见附表4。1。 4。4.围堰的拆除围堰的拆除安排在主体工程基本完成后进行,具体时间 2002年2月5日开始,2月 24日结束。用反铲挖掘机进行拆除,自卸汽车装运。 附表 4.1围堰主要工程量表 工 程 名 称 单位 数 量 合 计 外 围 堰 内 围 堰 松木桩(长4m,尾径 8cm) m 3 24.52 12。49 37。01 松木桩(长6m,尾径 10cm) m 3 19。54 19。54 松木桩(长9m,尾径 8cm) m 3 160.03 11

32、9。32 279。35 竹片 m 2 4438。8 2228.26 6667。06 牛皮沙 m 3 22474.34 9393.55 31867。89 山泥 m 3 1272.24 548。19 1820。43 抛石护坡 m 3 1019。54 1019.54 彩条布 m 2 10505.4 2228.26 12733。66 钢筋 t 8.61 4。05 12。66 路面石碴 m 3 112 224 336 拆除围堰土石方 m 3 24766。1 9941.7 34707。8 拆除围堰木桩 m 3 204。09 131.81 335。5 拆除围堰钢筋 t 8。61 4.05 12。66 11

33、施工组织设计 4。施工导流 施工组织设计 4.施工导流 5.施工排水4。5。1。排水方案的选择 由于基坑较大,故在两条围堰均布置一套排水系统,将基坑内的水排至外江与内涌。本工程的排水方法采用搭设浮动抽水平台的方法,围堰内外侧均做一大的浮动平台,坑内平台上安抽水机及排水软管,坑外平台上安排水软管。所有排水管路均用软管,管路过围堰处穿过预埋在围堰内的砼管,详见附图lw4-02基坑排水布置平面图、lw403基坑排水布置剖面图。 4。5。2。排水设备的选择 4。5.2。1.初期排水(1)。抽水平台布置 围堰合拢后,基坑面积较大,约有 300m150m=45000m 2 ,故布置两个抽水平台。 (2).

34、排水量的计算 内涌蓄水位0.8m,原闸室底板高程3。2m,闸内基础2。0 至 -0。5,闸外基础3。0至0。0,计算基坑初期水量,取平均水深2.0m,进行计算,截流后积水体积 V=450002。0=90000m3,考虑围堰渗水的影响,取积水系数K=1。4,计划抽水时间4天,按 Q=1.490000/(424)=1312m 3/h配备抽水机。 (3).抽水机布置 内基坑布置 Q=720 m 3/h、扬程h=26 m、功率 75kw的抽水机 2台(一台备用);外基坑布置 Q=576m 3/h的抽水机 2台(一台备用),总计抽水能力 2592 m 3/h。 4。5。2.2。施工期间经常性排水本工程施

35、工期间,考虑围堰渗水、施工弃水、砼养护水及雨水等因素,必须经常性排水.因此,闸内围堰基坑平台处安装 45kw及 75kw的抽水机各一台,闸外围堰基坑平台处安装 11kw及 45kw的抽水机各一台,4台抽水机总的抽水能力为 2116 m3/h,其他抽水机备用。 由于基坑较大,计划在基坑内抽水平台处各挖一集水坑,基坑内上下游分别挖一条小排水沟,通到抽水平台处的集水坑,集中排出基坑外。 附表 4。2基坑排水主要设备表 12 施工组织设计 4.施工导流 施工组织设计 4.施工导流 名称 代号 口径 功率 单位 数量 备注 泥浆泵 3PN 4 22kw 台 2 离心泵 300S24A 10 75kw 台

36、 2 离心泵 250S24 8 45kw 台 2 离心泵 XA65/13 6 11kw 台 3 潜水泵 4 4KW 台 8 潜水泵 2 2KW 台 6 13 施工组织设计 5.施工方法 施工组织设计 5.施工方法 施工方法 5.1。基础工程施工方法及设备5。1.1.水泥搅拌桩(粉喷桩)施工 水闸、水闸翼墙及船闸均采用水泥搅拌桩进行基础处理,桩径D500mm,桩距1.0m,呈梅花型布置。粉喷桩设计图纸工程量为: 部位 桩长(m)桩径(cm) 根数(根) 总长(延米) 水闸 15 50 1554 23310 水闸翼墙 10 50 876 8760 外闸首(含门库) 18 50 382 6876 内

37、闸首(含门库) 15 50 286 4290 合计 3098 43236 有关设计质量要求;每米桩段实际喷粉量与设计值误差在5kg以内,以称量仪具打印为准,并应符合搅拌桩规范和图纸要求的垂直度、桩长等要求;水泥用普硅 425 优质水泥;桩身无侧限轴心抗压强度应1。2MPa;喷粉桩的掺灰量70kg/m,工艺采用 四搅拌二喷”,水泥掺入量、外加剂、施工工艺待试验结果出来后确定. 5。1。1.1.施工准备试验桩施工: 按设计要求施工前应做试验桩,以确定水泥掺入量、外加剂及施工工艺。我方准备在进场时提前进行试桩工作,试验区选在外闸首门库附近。 桩机类型选择:根据以往施工经验及设计要求,喷粉桩施工设备采

38、用铁道部武汉工程机械研究所桩机厂生产的 PH5B型喷粉桩机,该类型桩机的钻机部为机械传动,有多档旋转、给进(或提升)速度,喷粉系统采用电子计量、数码显示,机械无级调控,可自由调节喷粉量。该类型桩机匹配有灰罐、空压机、监控仪、电脑记录仪等配套设备。 施工基面填筑: 水闸、水闸翼墙及船闸底板拆除(开挖)完毕先填写筑砂垫层至桩基施工要求的施工基面高程并加以平整,水闸的施工基面高程为2.9m,水闸翼墙、船闸内外闸首及门库的施工基面高程均为-2.2m;再准确测放桩位,接通水电管线,桩机即可进入施工现场. 14 施工组织设计 5。施工方法 15 5.1。1.2。施工工艺根据以往工作经验及设计要求,喷粉桩的施工初步采用:”四搅拌二喷”的工艺,具体施工工艺流程见以下图示: 1、桩机定位: 移动喷粉桩机,使钻头中部对准桩位,用水平尺调平桩机; 2、搅拌钻进: 桩机定位经检查通过后,启动传动系统,调至三档速度送风边旋转边钻进,直至达到设计要求深度。开钻前应用钢尺丈量钻具总长,并用红漆标注设计孔深位置,以便质监人员查核; 3、喷粉、搅拌、提升: 经核实达到设计要求深

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
