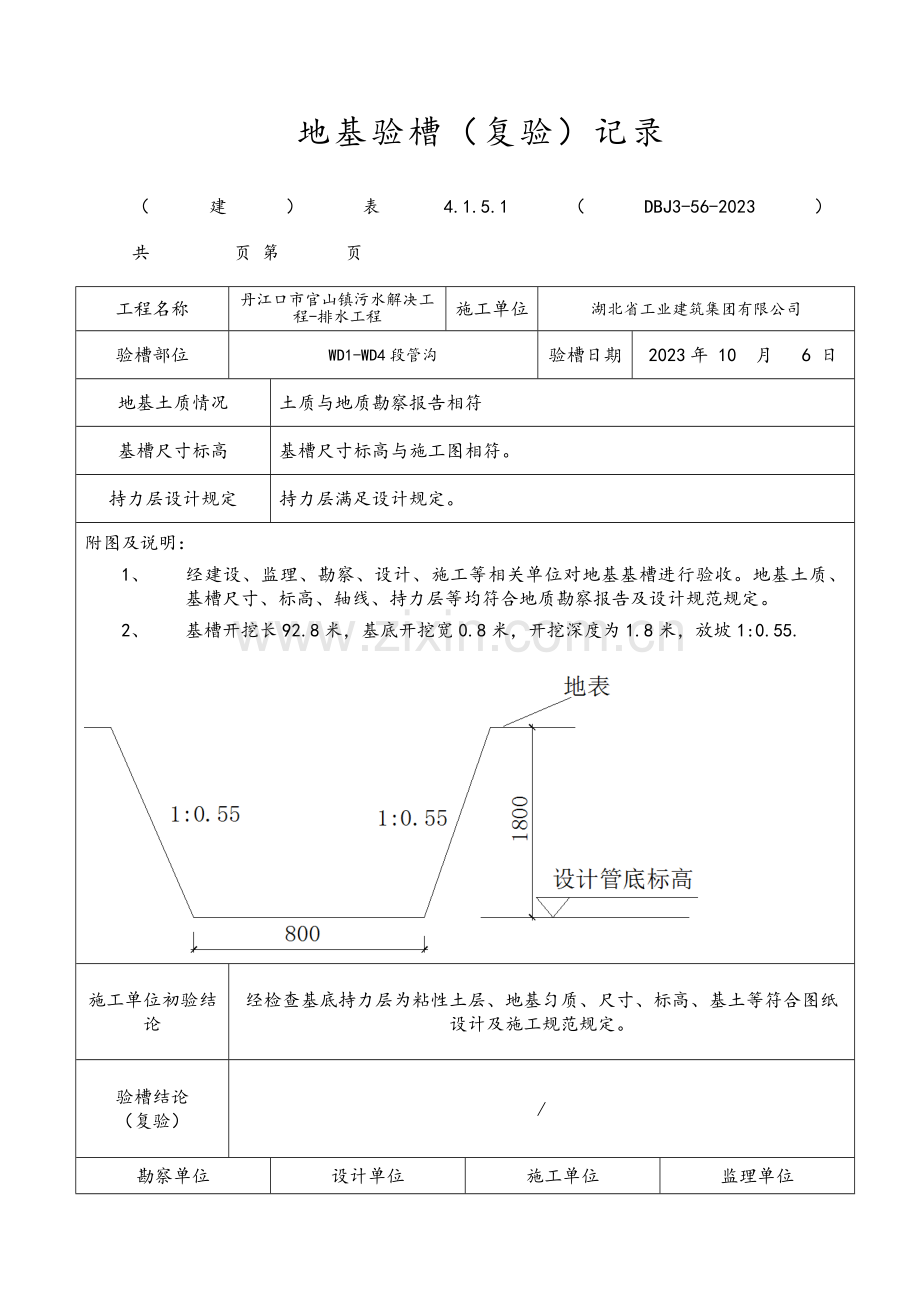

地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WD1-WD4段管沟
验槽日期
2023年 10 月 6 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长92.8米,基底开挖宽0.8米,开挖深度为1.8米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:

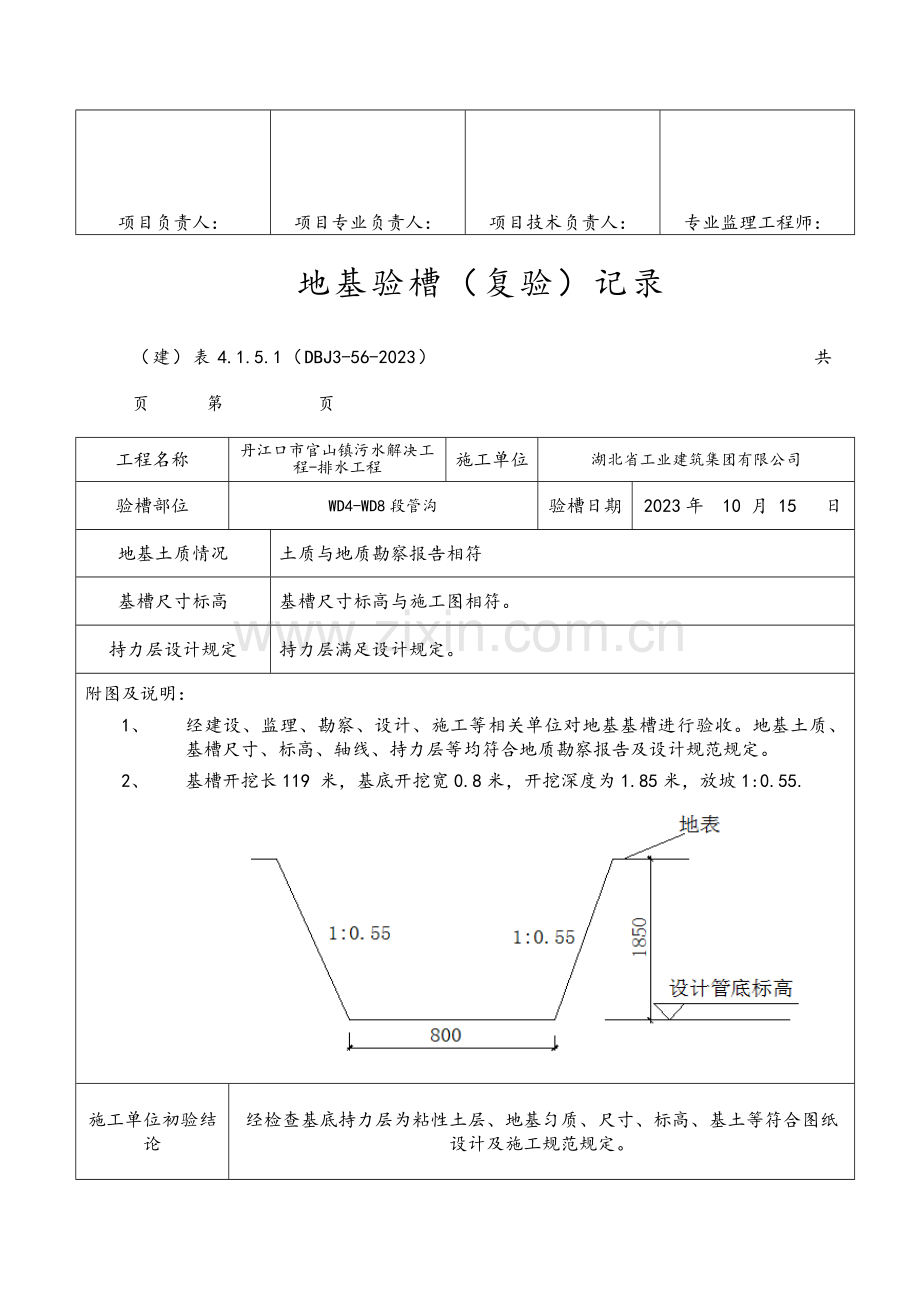

地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WD4-WD8段管沟
验槽日期
2023年 10 月 15 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长119 米,基底开挖宽0.8米,开挖深度为1.85米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WD8-WA34段管沟
验槽日期
2023年 10 月 25 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长90 米,基底开挖宽0.8米,开挖深度为1.88米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WE1—WE4段管沟
验槽日期
2023年 10 月 6 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长10.6米,基底开挖宽0.8米,开挖深度为1.8米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WE4-WE7段管沟
验槽日期
2023年 10 月 15 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长99.8 米,基底开挖宽2.2米,开挖深度为1.88米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WE7-WA33段管沟
验槽日期
2023年 10 月 25 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
3、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
4、 基槽开挖长79.2 米,基底开挖宽0.8米,开挖深度为1.90米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WB1-WB4段管沟
验槽日期
2023年 10 月 27 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
3、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
4、 基槽开挖长103.7 米,基底开挖宽0.8米,开挖深度为1.8米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WB4—WB7段管沟
验槽日期
2023年 11 月 4 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
3、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
4、 基槽开挖长91.6米,基底开挖宽0.8米,开挖深度为1.8米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA21-1—WA21-5段管沟
验槽日期
2023年 11 月 3 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
3、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
4、 基槽开挖长134.8 米,,基底开挖宽0.8米,开挖深度为1.9米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA21-5—WA21段管沟
验槽日期
2023年 11 月 9 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
5、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
6、 基槽开挖长101.9 米,基底开挖宽0.8米,开挖深度为1.9 米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA13-WA17段管沟
验槽日期
2023年 11 月 12 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
3、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
4、 基槽开挖长145米,基底开挖宽0.8米,开挖深度为1.9米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA17-WA20段管沟
验槽日期
2023年 11 月 13日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
5、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
6、 基槽开挖长68 米,基底开挖宽0.8米,开挖深度为2.4米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA12—WA13倒虹井段管沟
验槽日期
2023年 1月10 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
5、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
6、 基槽开挖长58.65米,基底开挖宽2.2米,开挖深度为1.9米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA8-WA12段管沟
验槽日期
2023年 11 月 20 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
5、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
6、 基槽开挖长100米,基底开挖宽0.8米,开挖深度为2米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA31-WA34段管沟
验槽日期
2023年 11 月 28日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖总长80 米,其中61.2米长基坑基底宽4.5米,深2米;18.8长基坑基底5米宽,挖深3米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA34—WA35倒虹井段管沟
验槽日期
2023年 1 月 19 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长65.2米,基底开挖宽2.2米,开挖深度为2米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA24—WA27段管沟
验槽日期
2023年 12 月 8 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长118.3 米,基底开挖宽0.8米,开挖深度为1.85米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WB27-WB31段管沟
验槽日期
2023年 12 月 9日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长144 米,基底开挖宽0.8米,开挖深度为1.9米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA20-WA23段管沟
验槽日期
2023年 12 月22日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长94.6 米,基底开挖宽2.5米,开挖深度为1.65米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WB7-WA23段管沟
验槽日期
2023年 12 月27日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长81.4 米,基底开挖宽2.5米,开挖深度为1.65米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA23—WA24倒虹井段管沟
验槽日期
2023年 1月 7日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长52.4 米,基底开挖宽2.2米,开挖深度为2米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WC1-WC4段管沟
验槽日期
2023年 9 月 28 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长99.9 米,基底开挖宽0.8米,开挖深度为1.9米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WC1-WC8段管沟
验槽日期
2023年 9 月 29 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长109.5 米,基底开挖宽0.8米,开挖深度为1.8米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WC8-WA40段管沟
验槽日期
2023年 9 月 30日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长96.5米,基底开挖宽0.8米,开挖深度为1.9米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA35-WA38段管沟
验槽日期
2023年 1 月 11 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长111 米,基底开挖宽0.8米,开挖深度为2米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA38-WA41段管沟接厂区
验槽日期
2023年 1 月 12 日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽尺寸标高与施工图相符。
持力层设计规定
持力层满足设计规定。
附图及说明:
1、 经建设、监理、勘察、设计、施工等相关单位对地基基槽进行验收。地基土质、基槽尺寸、标高、轴线、持力层等均符合地质勘察报告及设计规范规定。
2、 基槽开挖长91米,基底开挖宽0.8米,开挖深度为2.1米,放坡1:0.55.
施工单位初验结论
经检查基底持力层为粘性土层、地基匀质、尺寸、标高、基土等符合图纸设计及施工规范规定。
验槽结论
(复验)
/
勘察单位
设计单位
施工单位
监理单位
项目负责人:
项目专业负责人:
项目技术负责人:
专业监理工程师:
地基验槽(复验)记录
(建)表4.1.5.1(DBJ3-56-2023) 共 页 第 页
工程名称
丹江口市官山镇污水解决工程-排水工程
施工单位
湖北省工业建筑集团有限公司
验槽部位
WA12-1-WA12段管沟
验槽日期
2023年11月17日
地基土质情况
土质与地质勘察报告相符
基槽尺寸标高
基槽
展开阅读全文
