收藏 分销(赏)

事故水池环氧玻璃钢施工方案..doc

上传人:丰**** 文档编号:3906165 上传时间:2024-07-23 格式:DOC 页数:21 大小:109.04KB
下载 相关 举报
事故水池环氧玻璃钢施工方案..doc_第1页
第1页 / 共21页
事故水池环氧玻璃钢施工方案..doc_第2页
第2页 / 共21页
事故水池环氧玻璃钢施工方案..doc_第3页
第3页 / 共21页
事故水池环氧玻璃钢施工方案..doc_第4页
第4页 / 共21页
事故水池环氧玻璃钢施工方案..doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

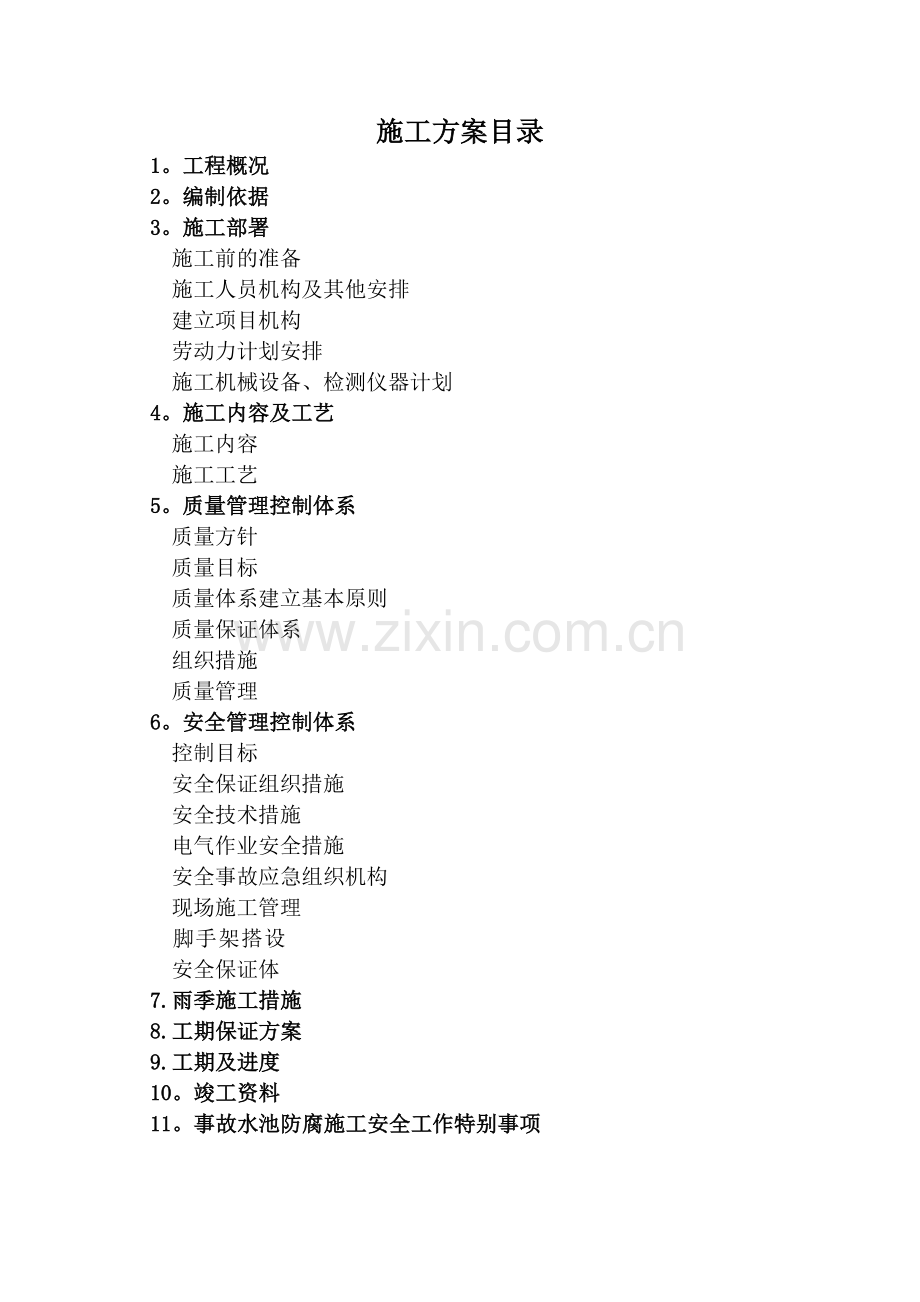

1、施工方案目录1。工程概况2。编制依据3。施工部署施工前的准备施工人员机构及其他安排建立项目机构劳动力计划安排 施工机械设备、检测仪器计划4。施工内容及工艺施工内容施工工艺5。质量管理控制体系 质量方针 质量目标 质量体系建立基本原则 质量保证体系 组织措施 质量管理6。安全管理控制体系 控制目标 安全保证组织措施 安全技术措施电气作业安全措施安全事故应急组织机构现场施工管理脚手架搭设 安全保证体7.雨季施工措施8.工期保证方案9.工期及进度10。竣工资料11。事故水池防腐施工安全工作特别事项事故水池环氧玻钢施工方案一、工程概况:洛阳年产20万吨乙二醇项目事故水池防腐防渗漏工作(水池长55m宽4

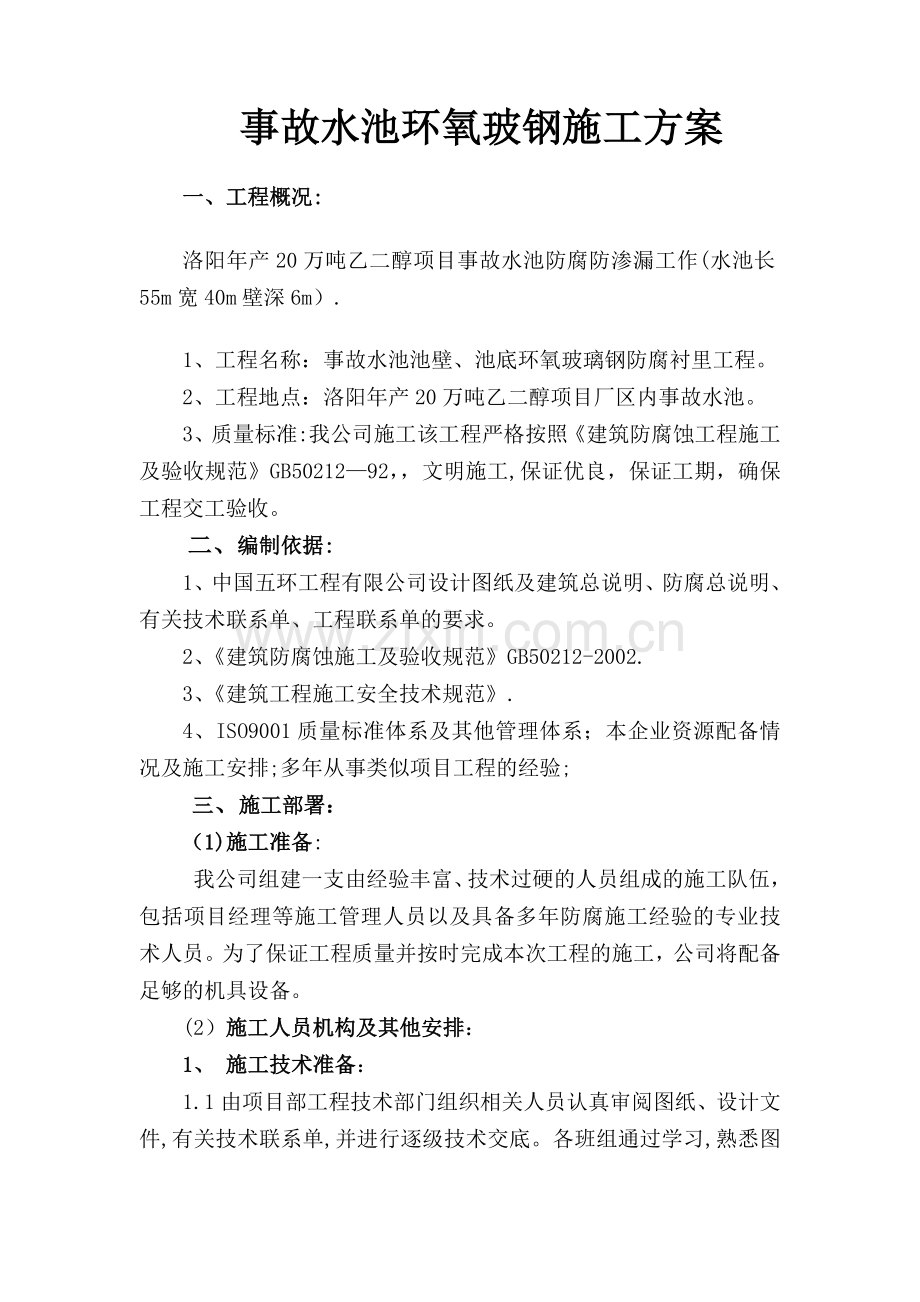

2、0m壁深6m).1、工程名称:事故水池池壁、池底环氧玻璃钢防腐衬里工程。2、工程地点:洛阳年产20万吨乙二醇项目厂区内事故水池。3、质量标准:我公司施工该工程严格按照建筑防腐蚀工程施工及验收规范GB5021292,文明施工,保证优良,保证工期,确保工程交工验收。二、编制依据:1、中国五环工程有限公司设计图纸及建筑总说明、防腐总说明、有关技术联系单、工程联系单的要求。2、建筑防腐蚀施工及验收规范GB50212-2002.3、建筑工程施工安全技术规范.4、ISO9001质量标准体系及其他管理体系;本企业资源配备情况及施工安排;多年从事类似项目工程的经验;三、施工部署:(1)施工准备:我公司组建一支

3、由经验丰富、技术过硬的人员组成的施工队伍,包括项目经理等施工管理人员以及具备多年防腐施工经验的专业技术人员。为了保证工程质量并按时完成本次工程的施工,公司将配备足够的机具设备。(2)施工人员机构及其他安排:1、 施工技术准备:1.1由项目部工程技术部门组织相关人员认真审阅图纸、设计文件,有关技术联系单,并进行逐级技术交底。各班组通过学习,熟悉图纸内容,了解设计要求、明确工艺流程。1。1玻璃钢衬里施工应具备完整的施工资料和设计文件。1.2备齐设计单位明确提出的技术规范要求和标准。1.3施工单位对施工材料文件进行自审、专业审核和综合会审,并及时对所提出的问题给予解决,结合工程实际情况,提出施工方案

4、并进行技术交底.1。4玻璃钢施工所采用的原材料应具有材质说明及合格证明以及检验资料,对有怀疑不合格者要进行复验,复验单位应具备相应的资质证书。1。5准备齐全各种施工记录,应将自检记录、气象记录、施工日志与施工同步完成。1。6由项目部工程技术部门负责邀请材料供应商对材料的性能、使用注意事项等技术问题进行讲解及指导。2、 施工材料的准备:1。1公司的材料供应部负责编制材料的接收、检验、检测计划.1.2 严把材料质量关,确保合格材料进场。1。 3我公司立即派出材料管理人员到材料供应厂家采购本工程施工所用到的所有主材及辅材等.并对每批材料、每个品种进行必要的全面验收,尽快发货于施工现场,接受业主质检人

5、员及监理的检查验收,并做好材料的验收记录.没有施工厂家出具检验和化验报告的材料不允许进入施工区域。1。4测算工程材料用量,材料应分批采购,第一批计划采购本工程用量的20%,并于开工前提前3天进场,接受本工程建设单位和监理单位的验收、核实.1。5第二批采购工程用量的30%,并在第一批材料使用70%时提前发货进场,接受甲方和监理单位验收,依次类推,直至采购所需材料的全部用量。1。6准备足够的施工所用主材和其它辅助材料,不得因材料供应不足或不及时而延误工期。1.7材料采购控制网络图从公司合格供方名录中选择材料厂家签订供货合同书材料管理员采购施工用主材及辅材我公司质检人员对材料全面质量验收及辅材材料运

6、输到现场甲方质检人员检查验收入施工现场材料库3、设立专职材料员职责1.1负责对原材料、半成品的检查验收、编制和提交验收报告,防止不合格材料产品投入使用.1。2对项目部自行采购的材料进行检查验收.1。3建立材料帐目,材料到货后及时办理入帐手续,经常进行材料统计,保障帐物统一。1。4负责日常材料的发放确认工作,以保障现场材料供应工作有序进行。1.5材料使用过程中,应经常对现场实行使用情况进行检查,对不正确使用材料的行为有权制止并加以纠正.1。6材料应做到分类存放,在存放过程中应经常检查其安全性,防止丢失和意外损失。4、 材料管理1。1本工程所需的材料进场,严格按照厂方要求和物资管理部门的材料存放和

7、使用规定进行。1。2凡由我公司采购的材料应有产品出厂合格证,各项指标应符合设计要求。材料到货后按规定入库保管的,我公司负责及时入库管理。并做好防水、防潮、防盗工作.1。3在防腐材料进入现场仓库前,要做好自检、报验和复检.5、施工机具选型与准备:1。1 我公司在综合考虑工程特点、施工条件、及工期质量要求等因素的基础上,在施工前对施工机械设备、机具用量做好统计,开工前提前准备,并进行严格的检查与检验,确保设备、机具的正常运行。1。2准备好磨光机、称量器具、干净的容器、空压机、刷子、滚筒、灭火机具、通风机具、吸尘器等.6、 劳动力准备:根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队

8、伍进行该工程的施工。1。1 根据本工程的特点、施工进度计划及实际情况,我公司派出本公司最优秀的专业队伍进驻现场,进场前进行入场教育,入场后迅速进入工作状态,并保证劳动力的质量和数量不受季节和节假日的影响。1。2 对工人进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一、安全第一”的正确思想;遵守有关施工和安全的技术法规;遵守地方治安法规。1.3 生活后勤保障工作:在大批施工人员进场前,做好后勤工作的安排,为职工的衣、食、住、行、医等予以全面考虑,认真落实,以充分调动职工的生产的积极性。7、 施工协调准备:与业主、监理的协调:建立与业主及监理单位联系的通讯网络。8、 组织准备1.1开工

9、前所有劳保用品要备齐,施工人员的食宿要安排好。1。2开工前要结合本工程的特点,对全体参加施工的人员进行安全教育、文明施工教育、技术交底等,并进行考核,合格者方可上岗工作。1.3组织专业施工队伍,以项目经理为主体,并和施工队长、质量检查员、安全监督员、技术员、材料员等组成项目领导管理班子。 9、施工现场准备 现场准备主要有:施工临时设施、施工机具、施工材料、检测仪器、施工用电以及必要的消防器材。1。1根据施工现场情况,并结合工程施工的实际需要,对施工现场进行规划,现场办公室、工具房的布置,水电的布置要以能满足施工高峰期的最大用量为原则,水电的引出点要经业主批准并办理使用许可证,易燃、易爆、腐蚀性

10、物品要征求业主的意见,存放到指定地点设专用库保管.1.2施工人员到达现场后,迅速展开一切就位准备施工工作,搭建简易房舍,布置施工场所,合理安排料房、库房、垃圾堆放等地点位置.1.3各类施工设施和机械的供电应符合安全标准,所有开关应设有明显的安全标志。1。4准备足够的检查和检测仪器和施工工具。1.5材料分类存放,室内应设置防爆照明.项目经理霍永杰施工各班组唐普卫项目实际负责人齐伟项目总工(魏长动)施工队长唐普卫技术陈志刚计划员陈志刚质检员陈志刚材料张金州预算员保管张金州财务员ISO管理部工程技术部质安部综管部物资部安全唐普卫(3)建立项目机构:(4)劳动力计划安排(见下表)具体的劳动力配置,根据

11、土建施工进度和甲方对工期的要求,合理按排和调配。按我公司的装备能力,根据工程量、特殊工序施工难度、潜在问题、工程成本控制的需要,施工器具和人员可以随时增减,我们有能力按照业主的要求按期完工 时期 数量工种按工程施工阶段投入劳动力情况初始期高峰期竣工期调漆工121抹面工242涂装工4103架子工262电 工111合 计10239(5)施工机械设备、检测仪器计划本工程拟投入的机械设备情况一览表序号机械或设备名称型号规格数量用 途1沙纸飞鸽14#1000手工打磨死角2炉子大号2加温环氧3壁纸刀中号30割布赶气4剪刀中号10割布5橡胶手套中号50护手6护目镜中号50护目7卷扬机1T2材料运输8角向磨光

12、机MGJ25除锈9环氧搅拌机250L2搅拌环氧料10轴流风机7.5kW6抽风11口罩中号20护鼻12锤子中号5检测并除杂13刮腻子铲中号20刮腻子14刷子中号20刷涂15锅中号2容器16铲子中号3搅拌用17平口和尖嘴钳子中号318台秤中号2称量19工具车两轮2运输20筛子0.08细筛2筛东西21脚手架活动架3022架杆扣件配套50023安全带2024安全帽3025其他相关工具若干拟投入的检测仪器一览表序号名称规格数量备注1棉花少量检测用2漆膜测厚仪1台同上3放大镜10倍1个同上4靠尺1m5根同上5硬度仪器1台同上6四、施工内容及工艺(1)施工内容:事故水池池底(找平层c30混凝土3cm有土建负

13、责施工)、池壁基层刮涂环氧乳胶砂浆5-7mm(大于2mm局部要分层刮涂)厚腻子找平处理,达到合格后做环氧玻璃钢隔离层2mm(3布5油),达到合格后池壁再做环氧面层2遍,池底刮涂环氧砂浆47mm,完全达到合格为止。(2)施工工艺:手糊连续法施工。(混凝土表面找平处理刮涂腻子、打底胶自然固化24h 涂刷第一层胶料衬第一层玻璃丝布按此方法连续进行达设计所要求的层数自然固化24h 涂刷池壁面层、池底环氧砂浆面层常温大于15天实干固化质量检查全面验收合格交工。 该工程采用连续法施工具体为:1、施工前准备工作完成后,首先对混凝土表面进行预处理,吹扫墙面杂质、尘土等,彻底清除混凝土表面流淌的水泥砂浆。有油脂

14、的局部要进行脱脂处理。对于混凝土可采用敲打面检测混凝土面是否空洞,如有空洞可敲下后用角磨机打磨后再施工,检查预处理符合规定.自检合格,报验合格。然后刮涂环氧砂浆腻子找平处理,要符合设计要求.自检合格,报验合格。经验收达到合格标准,将配好的打底胶料薄而均匀地涂刷与混凝土表面,不得有漏涂、流淌等缺陷。其表面有凹陷不平处,应用腻子修补填平。转角处应用腻子抹成圆弧过渡。自检合格,报验合格。以上每道工序合格后 ,涂刷第一层胶料衬第一层玻璃丝布,按此方法连续进行达设计所要求的层数,自然固化24,验收合格再涂刷面层。自检合格,报验合格。实干后自检合格,报验合格,办理交工。 2、施工温度应控制在1535度,空

15、气湿度85以内,如有风沙天气应停止施工并用遮掩物盖上。当环境温度过高时候,固化剂应少加.调制好的胶泥应在30分钟内使用完以免固化,每次配制时可少配制或一次用完为宜.如有胶凝现象,不得继续使用。当低于施工环境时,应采取加热保温措施,不得用明火或蒸汽,或停止施工。露天施工必须设置施工棚,防止灰沙雨露和暴晒。3、基体表面预处理、刮涂腻子、打底胶固化养生后,检验合格,配制第一层底胶,先横向、后纵向,交错刷涂,不得漏刷,刷涂时应配备风机加速风干,减少气味对人体损害,刷好后打底胶面应保护好.打底胶养生24小时后,进行第一道底胶刷(表面应干燥,水份小于6%),配制底漆方法:树脂、丙酮混合,当树脂太稠可用搅拌

16、器搅拌或加热4050度(禁止明火,严禁吸烟),搅拌要均匀,加入丙酮时要控制好量,调至合理程度再加固化剂。注意:丙酮仅仅做稀释剂用,用它加速环氧干燥,丙酮有毒性,如有条件可带护目镜和手套施工,应做好对施工人员监护工作,一旦发生中毒事故或火灾,应启动事件应急救援预案,防止事故发生。4、贴玻璃丝布:选用玻璃丝布应为非石蜡乳液型的中碱、无碱、无捻玻璃纤维方格平纹布.无蜡方格玻璃丝布,如果有蜡布,应进行脱蜡处理用燃烧或溶剂除蜡。其厚度0.2-.04mm,经纬度为4*4-8*8纱根数cm2或50-80m2的玻璃钢用玻璃纤维毯,平均厚度0.250。40mm。贴布时,应先立面后平面,先上后下,先里后外,先壁后

17、底。每帖一层,均匀检查其质量,如有毛刺、流淌和气泡等缺陷,应清楚修理。同层玻璃布的搭接宽度不应小于50mm,搭接要顺物料流动方向,上下层的搭接必须互相错开,其距离不应小于50mm,受力及受冲击部位,均应增加12层玻璃布。翻边处应剪开贴近.5、面层:池壁均匀涂刷面层胶料,自然固化24h后,再涂刷第二层胶料.池底待2mm隔离层自然固化表干后,做环氧砂浆4-7mm。五、质量管理控制体系() 质量方针精心施工,优质服务,提供满足合同需求的产品.().质量目标工程合格率达100%,工程优良率达98以上。()质量体系建立基本原则3。1以建设方为中心我方将充分理解建设方在质量、工期及其它方面的需求,努力满足

18、发包方要求并争取超越发包方的期望。3。2充分发挥管理者作用管理者是工程项目质量体系有效运行的决定性因素,我方在建立质量体系过程中将充分发挥各级管理部门的作用,明确各级各岗位质量职责和权限,使工程项目的管理者将质量方针、质量目标和内、外部环境有机地统一起来,创造全体员工都能充分参与实现质量目标的良好环境。3.3全员参与将充分调动全体员工共同参与质量工作的积极性,充分发挥其聪明才干为工程质量做出应有的贡献,确保稳定、优良的工程质量.3。4采用全过程控制的方法从中标阶段开始,包括人员进场、原材料采购、设备材料进货检验、施工,直至完工退场、工程保证等全过程科学地分成若干子过程进行控制,将质量目标逐项分

19、解,从而确保总的质量目标顺利实现.3。5系统管理的方法针对设定的质量目标,对质量体系实施系统管理,努力提高质量体系整体运行的有效性和效率.3。6持续改进的原则持续改进是质量体系建设永恒的目标,是质量体系不断健全和完善的内在动力。3.7以事实为依据的决策方法对工程施工过程中的质量信息和资料进行收集、整理,并应用数理统计技术进行逻辑分析和判断,为质量管理科学决策提供事实依据.()质量保证体系为保证工程施工进度和质量目标的顺利实施,公司组织建立本项目质量保证体系(见下图),并在项目经理领导下独立行使其职能。项目经理是工程质量第一责任人,质检科及专业技术人员专职施工过程中的监督与检查,严格按ISO90

20、01质量体系及公司(质量/环境/职业健康安全)管理手册及公司(质量/环境/职业健康安全)程序文件汇编中的标准、规范进行施工管理.项目部对工程施工过程中每道工序进行监督检验和检查,确保工程质量达到技术要求。项目质量保证体系图项目经理霍永杰各班班长工程师魏长动郑胜利运输班长施工方案中间检查竣工验收质保齐伟材料管理陈志刚技术交底岗前培训施工班长唐普卫() 组织措施1、工程全部符合设计规范要求,严格按照ISO9001:2000质量体系及公司质量保证手册标准进行验收,达到一次验收合格。2、 主要质量指标1.1单位工程质量合格率100%,单位工程优良率98。1。2确保省部级优质工程,争创样板工程。()质量

21、管理 1、质量控制办法.1工程开工前编制工程质量控制点和检验细则。.2所有施工人员全部持证上岗。3认真及时做好“三检一评”工作。“三检”即自检、互检、专业检,“一评”即质量等级评定。.4工程质量评定由班组上报项目部,做到与施工进度同步进行,工程在移交前由甲、乙方和质检单位联合进行审评.5加强质量检查,严格执行质量奖罚制度,建立巡检制,质量检查员组织一日一巡检,结合项目部联合总评,及时总结处理,狠抓质量通病,做好各工序的完整彻底。.6实行质量否决权,把施工质量指标落实到位,实行一次合格率记分奖励办法,做到质量抓落实,经济政策兑现,层层签订责任。7质量检查要做到“三定一高,即定期检查、定期整改,定

22、期总结评比,高标准。.8公司检测中心在现场设置试验室,由专职质检人员负责现场的试验,督察评定工作。.9引进新技术、新工艺、新材料,提高过程质量.、人力资源施工要求1、管理人员1.1了解国家质量政策和质量法规。1.2熟悉质量体系文件的有关要求,掌握质量审核工作。1。3掌握一定的统计技术。1。4从事本职工作应掌握的知识和管理方法。2、作业人员1.1了解质量方针、目标及质量管理基础知识.1.2熟悉掌握本岗位的操作技能与程序.1。3掌握安全生产知识。1。4对工作和新工人进行安全生产及劳动纪律培训教育,对工人进行质量方针、目标及加强质量意识的教育。1.5所有的操作人员必须了解岗位基本知识和操作规程,掌握

23、基本操作技能。3、质量检查1。1玻璃钢施工时,在施工过程中进行质量检查,发现缺陷应及时修补处理,合格后才能继续施工.1。2 耐腐蚀层表面允许最大气泡直径为5mm,每平方米直径大于5mm的气泡少于3个时,可不予修补,否应将气泡划破修理.1.3 耐腐蚀层表面应光滑平整,增强层的凹凸部分厚度应不大于厚度的20 。1。4 耐腐蚀层不应有泛白处,增强层泛白最大直径应为50mm。1.5 玻璃钢固化时间。常温24h.1。6 玻璃钢衬里层于基体应结合牢固,无分层脱落,纤维裸漏,树脂结节,异物夹杂,色泽明显不均匀现现象。1。7 对于制品表面不允许有缺陷,应认真进行质量分析,及时修补,同一部位修补次数不能超过两次

24、,如发现大面积缺陷,应铲除,露出基层重做。4、固化度检查1。1 外观检查,用手摸制品表面是否发粘,用棉球站丙酮擦玻璃钢表面,观察颜色,或用棉球置质体表面能否吹掉,若手感有粘或棉球吹不动,为不合格.1。2 树脂固化度检查,应符合玻璃纤维增强塑料树脂不可溶分试验方法GB2576-89,玻璃纤维增强塑料树脂含量试验方法GB257789的规定。1.3 巴氏硬度检查,采用巴柯尔硬度计(HBa1型,GYZJ9341型),方法要符合纤维增强塑料巴氏(巴柯尔)硬度试验方法GB358788的规定。1.4 衬里微孔检查,必要时根据要求进行。六、安全管理控制体系1. 控制目标1。1消灭重伤事故及三级以下非伤亡事故。

25、 1。2深入开展安全质量标准化建设活动,建设本质安全企业。2。 安全保证组织措施1.1项目经理是安全施工第一责任人,充分发挥项目部安全管理机构和安全生产保证体系的作用,确保在施工中正常运转。1。2认真贯彻安全管理制度,在任何时候任何情况下都要始终如一地坚持“安全第一”的基本原则,对施工班组及个人实行安全评分制,并与经济效益挂钩.1。3严格执行国家和公司制订的安全生产标准和安全操作规程,认真贯彻执行安全文明施工管理规定,坚持按标准和规程进行检查、监督和宣传教育.1.4加强安全信息反馈,及时掌握安全措施环节,定期进行安全教育和安全检查,实现安全施工全过程的安全控制。1.5安全保证体系的责任人员分区

26、巡回检查,对违反安全规定和不遵守安全操作规程者要立即让其停止作业。3。 安全技术措施1。1严格执行国家安全施工条例及规范组织参加施工人员认真学习贯彻安全法规,施工人员必须接受甲方安全部门的安全教育、高空作业等安全知识,达到合格后持证上岗。1。2施工人员必须服从安全监督人员的指挥,听从分配.安全监督人员必须全部负责认真监护,不得有任何迁就行为,如出现安全问题,视其情节轻重追究其责任.1。3施工现场必须随时接受安全主管部门的监督检查和批评指导。达到配合好,使工程保质、保量、保安全的圆满完成施工任务。1.4坚持班前安全交底,并做好施工日记。1。5施工现场必须有明显的安全标志,各种安全消防器材必须齐全

27、,各种安全用具必须经过检验合格后方可使用.1.6规范安全用电秩序,电器设备必须有专业人员负责。3。7对违反施工安全操作规程和规定的人员,由安检人员根据规定进行处罚.1.8施工现场、贮备仓库、临时设施要配备足够数量的相应的消防器材,并定期进行演练,防止火灾事故的发生。1。9防止油漆、粉尘进入眼睛、嘴和受伤处,注意饭前洗净双手。1。10对施工过程存在的危险因素,按公司重大危险源清单进行识别与控制.1。11对于易燃、易爆、有毒化学危险品,如油漆等,列出化学危险品清单,并做好发放控制工作。1。12针对工程特点,制定高空坠落应急预案、食物中毒应急预案、化学危险品泄漏应急预案、触电应急预案、化学危险品火灾

28、爆炸应急预案,并定期进行演练总结。1.13安全事故应急(预案)组织机构图(见下图)2、电气作业安全措施2。1电气工作应由电气专业人员作业,做到持证上岗.2.2电气设备必须有良好的接触,手持电动工具应选用加强型绝缘,并设置漏电安全装置。2。3移动配线应使用橡皮绝缘软线,不得将移动电线置于通道处,要保证接地绝缘良好。2。4电气照明应采用低压电源(12V或24V),灯具应为防爆型。 4。安全事故应急(预案)组织机构图领导小组组长(霍永杰)医疗救治组组织协调组安全保卫组现场抢救组后勤服务组副组长(魏长动)副组长(齐伟) 5。 现场施工管理1.1严格按甲方和项目部的施工总平面布置施工,设备、机具、材料不

29、得随意摆放或无计划搭设及场地占用。1.2施工现场设置施工标牌和各类防护标志,标牌上要有施工布置负责人、技术员、安全员的姓名.1。3施工要讲科学、遵守工艺纪律,杜绝野蛮施工,必须执行施工程序与规范。1。4各专业人员挂牌上岗,着装符合安全规定.1。5施工现场管理高标准、严要求、施工现场及时清扫,尤其雨季施工必须有防护措施。1。6及时回收余料、废料,严禁乱堆乱放,施工材料做到工完料尽场地清,保证场地及设施清洁卫生,防止污染,做好环保工作。1.7加强现场安全保卫工作,值班人员忠于职守,以防器材失窃.1.8项目部定期组织对施工队的安全管理及文明施工进行评价与考核,以促使其安全措施的落实与目标的控制。1。

30、9移动配线应使用橡皮绝缘软线,不得将移动电线置于通道处,要保证接地绝缘良好。1.10电气照明采用低压电源(12V或24V),灯具应为防爆型.6。脚手架搭设:1。1该项工程用装修工程施工作业的脚手架;1。2技术人员要对脚手架搭设及现场管理人员进行技术、安全交底,未参加交底的人员不得参与搭设作业;1.3脚手架搭设人员须熟悉脚手架的搭设内容 , 根据脚手架的搭设高度、搭设场地地基情况,对脚手架基础进行处理;1。4 对参与脚手架搭设和现场管理人员的身体状况要进行确认,凡有不适合从事高处作业的人员,不得从事脚手架的搭设和现场施工管理工作。1。5脚手架搭设过程中,现场须有熟练的技术人员带班指导,并有安全员

31、跟班检查监督。1.6脚手架搭设过程中,严禁上下交叉作业,配合施工进度搭设脚手架。1。7搭设中,跳板同时跟进.脚手架搭设完毕,搭设作业班组首先按施工要求先进行全面自检,合格后通知项目部施工管理部门进行检查验收,未经检查验收不得投入使用。1。8脚手架在使用过程中,实行定期检查和班前检查制度7。安全保证体系:项目经理是安全施工第一责任人,充公发挥项目经理部安全管理机构和安全施工保证体系的作用,确保施工正常运转。认真贯彻安全管理制度,在任何时候、任何情况下都要始终如一地坚持安全第一的基本原则.对业主、对监理方的报表、备忘录、联系单等,对施工各班组下达的通知、要求、技术交底等资料,要经项目负责人审签,做

32、到服从领导、协调一致。各种资料文字清晰、规范。严格执行国家和公司制订的安全施工法和安全操作规程和业主的现场施工管理标准及安全规定,遵守业主安全、健康的规章制度,认真贯彻执行安全施工管理规定.落实安全责任制,对施工班组实行个人安全评分制、并与经济效益挂钩.坚持按照标准和规程进行检查、监督和宣传教育,确保工程安全顺利进行。安全保证体系和各级责任人应积极参与施工前的技术准备工作,参加技术措施编制和审查,并据此编制针对性的安全保证措施,对安全施工的关键环节有效地进行控制。在编制各专业施工技术措施时(指对各个不同部位进行施工)应含有安全保证的专门内容要求,并及时向施工人员交底,交底要有见证材料。加强安全

33、信息反馈,及时掌握安全措施环节,定期进行安全教育和安全检查,实现安全施工全过程的控制.加强职业道德教育,提高文明施工思想,加强自身修养,恪守职业道德,做到诚实守信,不弄虚作假,杜绝不规范行为.安全保证体系的责任人落实责任,有专人巡回检查,对违章作业及时进行纠正或令其停止作业.安全保证体系项目经理霍永杰huoyongjie项目负责齐伟公司安全姬利明1、制定项目安全技术措施和安全方案。2、负责安全技术交底。3、解决施工过程中的不安全技术问题。1、监督施工全过程的安全生产,纠正违章。2、配合有关部门排除安全隐患。3、全员安全活动和安全教育。4、调查处理重大安全事故。1、在安全的前提下,合理安排生产计

34、划。2、组织施工安全技术措施的实施检查,发现隐患及时消除。1、保证项目使用的各类机械安全运行。2、监督机械操作人员持证上岗,遵章作防护设业。3、配合各类机械的施。1、保证进场人员技术素质。2、控制加班加点。3、提供必须的劳保用品、用具,保证质量1、保证防火设备齐全有效。2、消除火灾隐患。3、组织现场消防队的日常消防工作。1、财务部保证安全措施方面的经费。2、卫生部门负责卫生和环境保护工作,预防治疗职业病。施工队长、安全员、班组长操作规程检查 岗前安全教育劳动用品检查 机械设备检查 防护设施检查 电气绝缘检查消防设施检查 七、雨季施工方案1。 首先做好施工用材料的防雨、防潮、防风准备工作。2。

35、备有彩条布、蓬布,雨来临时,做好防雨措施,要严防雨淋,影响工程进度.3. 合理安排施工工序,涂装施工应考虑到低温对涂层质量的影响,及时调整施工配合比,确保工程质量.4。 掌握施工现场当地的气象信息,提前采取预防措施,避免雨、天施工。5。 遇大风、暴雨等天气不得进行室外施工作业,根据施工需要及贵方和监理单位的要求,作业时应在室内进行或做好防护工作.6。 备有足够的防雨设施,以供养护期间的半成品和成品的防护.八、工期保证方案工期承诺:若我公司中标,我方将按贵方要求开竣工日期进行施工,建立完善的进度保证体系,做好人员合理的安排、后勤供应、特殊时期施工措施,积极做好与贵方的现场配合工作,保证能够按质提

36、前完成本项施工任务。1。 用科学的方法编制总进度计划1。1编制作业计划和施工任务书,根据工程整体进度情况和贵方现场具体安排,按技术管理、质量管理、原始记录编制详细的施工任务书,明确当期任务和责任。1。2做好记录,掌握现场执行情况。在施工中,如实记录每项工作的开工时间、重大事项、工作进程和结束时间,认真分析、调查、总结,及时对各项计划进行调整。1。3做好调整工作,及时、灵活、准确、果断协调各配合关系,排除施工中出现的各种矛盾。2。 实行项目经理例会制度1。1我公司将派项目经理亲临施工现场,进行现场管理,定期召开例会,总结工作情况,部署工作任务。1。2协调主要工程和附表工程、主要次序和次要次序、主

37、要事件和次要事件之间的关系,本着“有主有次,确定重点”的原则,处理好各项工作.1。3落实质量、安全控制计划,实行从决策到贯彻实施,从检测控制到信息反馈全过程的监督、检查、考核和评比。1.4对施工中出现特殊情况而造成工期延期的,根据实际情况及时加大人员及施工设备的投入 ,保证工期,绝不拖延。九、竣工资料:1。防腐材料合格证件(合理化性能报告);2。工序交接记录;3.隐蔽工程记录;4。 防腐材料的配比及其技术性能检验报告;5。环氧胶泥、腻子配制、施工配料及其技术性能检验报告;6.设计变更书和材料换用通知;十、工期及进度:1、工期按照甲方工期要求.2、进度:施工前根据甲方的进度计划网络及甲方的进度要

38、求制定相应的进度计划网络,进行施工进度的安排与实施。3、保证工期措施1。1做好施工前技术准备,根据相应的设计图纸与技术资料,编制施工组织设计、施工作业指导书、质量工作计划、三级进度计划,制定安全、质量及技术等相关的管理制度。1。2科学合理的组织施工,对关键项目重点控制和组织。合理安排施工程序,在施工高峰期加大劳动力的投入,在关键时期做好分班施工工作。1。3加强专业间的协调和组织工作.科学安排各专业项目的施工工序,尽量减少交叉作业。对相互干扰的项目采取与其他工作时间错开的办法。1。4做好技术保证工作,合理编制施工方案和施工流程,加强作业指导书的交底工作,做好施工中的技术指导和服务工作,及时解决施

39、工人员在施工中出现的技术问题。1.5运用科学手段管理工程.以招标方的控制进度为依据,编制详细的进度计划,并细化到专业项目和周计划,以里程碑进度为目标,加强进度跟踪,发现偏差及时调整。1。6提高一次检验合格率,避免返工延误工期。正确处理好进度与质量的矛盾,要认识到抓质量就是抓进度,必须在抓好质量的前提下抓进度,因此将通过严肃施工人员的工艺纪律,严格各级检验部门职责,层层把关,把事后检查变为事前预防及过程控制,从而达到以严把质量关来缩短施工工期目的。 十一、事故水池防腐施工安全工作特别事项:1。电力方面:1。1用电必须办理有关手续,方可使用.1。2电气设备和线路必须绝缘良好,电线不得与金属物绑在一

40、起,各种电动机具用电必须符合“一机、一闸、一漏、一箱的规定,杜绝私拉乱扯现象。1。3其在正常情况下不带电的金属外壳,必须按规定做保护接零或接地.1.4临时停电、停工休息或下班时,必须拉闸断电,锁好开关箱. 1.5机电设备、小型电动工具用电,应当符合本规程和有关标准、规范的要求,并应由专业人员安装、拆除和维修保养。 2。施工作业方面:1。1参加施工作业的一切人员,必须遵守安全生产纪律,遵守厂纪厂规。1。2施工人员进入施工现场,必须禁带火种,必须戴好安全帽进入施工现场,在作业中严格遵守本安全技术操作规程的有关规定.1。3安全上岗,不违章作业,不擅离工作岗位,不乱串工作岗位,严禁酒后作业,并按规定穿

41、衣着鞋,正确使用保管个人安全防护用品(如安全帽、安全带、防护眼镜、手套等)。1.4夏季作业应调整作息时间,室外作业应避开高温时间,以免中暑,并配备有关的防暑药物,做应急处理。1。5施工现场,禁止烟火。配料区应配备足够的灭火器材,并应加强通风,以免造成人身中毒伤害。1.6事故水池围护栏网周围施工期间,应挂设禁止烟火醒目标牌.3。从事高处作业方面:1。1登高搭设脚手架和施工作业的人员,凡患高血压、心脏病、贫血病、癫痫病以及其它不适于高处作业及登高施工作业的人员,不得从事高处施工作业.1。2高处作业及登高作业前,必须对有关防护设施及个人安全防护用品进行检查,不得在存在安全隐患的情况下强令或强行冒险作业。1.3必须按规定使用安全带,安全带必须高挂低用,挂设点必须安全可靠。 1.4登高作业,必须办理有关登高作业相关手续,作业时设专职监护人员,发现问题及时纠正处理,以免造成伤害.1.5使用工具应有防止工具脱手坠落伤人的措施,工具用完应随手放入工具袋(套)内。上下传递物件禁止抛掷。1。6遇有恶劣气候,影响施工安全时,禁止进行露天高处及登高作业.1。7特处地方使用梯子登高作业,梯子不得缺档,不得垫高使用,使用时上端要固定牢固,下端应有防滑措施。1。8施工人员进出入水池施工,必须从水池爬梯安全上下,杜绝一切走脚手架翻越水池防护钢网进出入现象。 焦作宏成建设工程有限公司2013年7月 1日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
