收藏 分销(赏)

老旧小区工程概况.doc

上传人:丰**** 文档编号:3901588 上传时间:2024-07-23 格式:DOC 页数:19 大小:237.04KB 下载积分:8 金币
下载 相关 举报
老旧小区工程概况.doc_第1页
第1页 / 共19页
老旧小区工程概况.doc_第2页
第2页 / 共19页


点击查看更多>>
资源描述

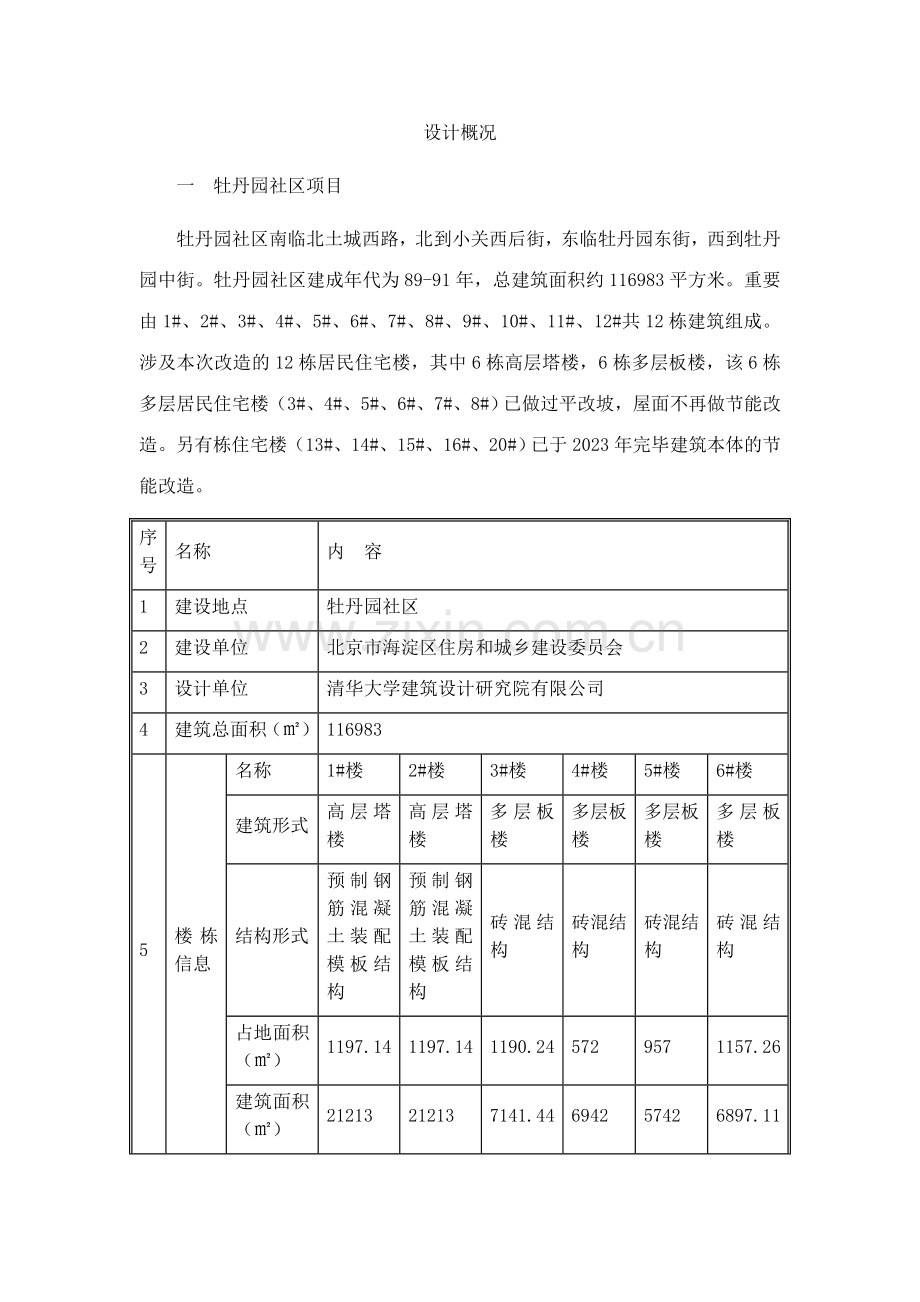

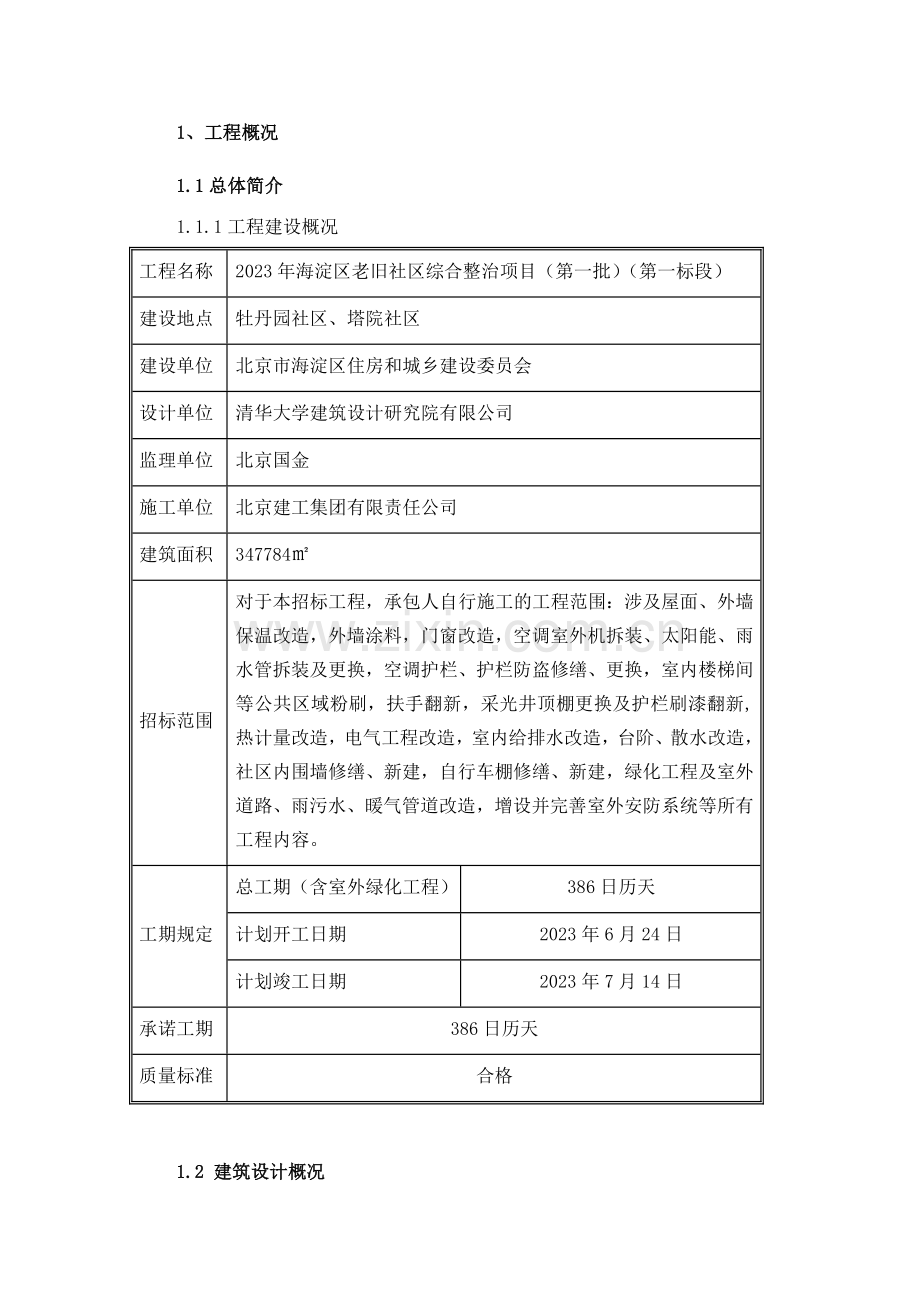

1、工程概况 1.1总体简介 1.1.1工程建设概况 工程名称 2023年海淀区老旧社区综合整治项目(第一批)(第一标段) 建设地点 牡丹园社区、塔院社区 建设单位 北京市海淀区住房和城乡建设委员会 设计单位 清华大学建筑设计研究院有限公司 监理单位 北京国金 施工单位 北京建工集团有限责任公司 建筑面积 347784㎡ 招标范围 对于本招标工程,承包人自行施工的工程范围:涉及屋面、外墙保温改造,外墙涂料,门窗改造,空调室外机拆装、太阳能、雨水管拆装及更换,空调护栏、护栏防盗修缮、更换,室内楼梯间等公共区域粉刷,扶手翻新,采光井顶棚更换及护栏刷漆翻新,热计量改造,电气工程改造,室内给排水改造,台阶、散水改造,社区内围墙修缮、新建,自行车棚修缮、新建,绿化工程及室外道路、雨污水、暖气管道改造,增设并完善室外安防系统等所有工程内容。 工期规定 总工期(含室外绿化工程) 386日历天 计划开工日期 2023年6月24日 计划竣工日期 2023年7月14日 承诺工期 386日历天 质量标准 合格 1.2 建筑设计概况 设计概况 一 牡丹园社区项目 牡丹园社区南临北土城西路,北到小关西后街,东临牡丹园东街,西到牡丹园中街。牡丹园社区建成年代为89-91年,总建筑面积约116983平方米。重要由1#、2#、3#、4#、5#、6#、7#、8#、9#、10#、11#、12#共12栋建筑组成。涉及本次改造的12栋居民住宅楼,其中6栋高层塔楼,6栋多层板楼,该6栋多层居民住宅楼(3#、4#、5#、6#、7#、8#)已做过平改坡,屋面不再做节能改造。另有栋住宅楼(13#、14#、15#、16#、20#)已于2023年完毕建筑本体的节能改造。 序号 名称 内 容 1 建设地点 牡丹园社区 2 建设单位 北京市海淀区住房和城乡建设委员会 3 设计单位 清华大学建筑设计研究院有限公司 4 建筑总面积(㎡) 116983 5 楼栋信息 名称 1#楼 2#楼 3#楼 4#楼 5#楼 6#楼 建筑形式 高层塔楼 高层塔楼 多层板楼 多层板 楼 多层板楼 多层板楼 结构形式 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 砖混结构 砖混结构 砖混结构 砖混结构 占地面积(㎡) 1197.14 1197.14 1190.24 572 957 1157.26 建筑面积(㎡) 21213 21213 7141.44 6942 5742 6897.11 层数 18 18 6 6 6 6 层高(m) 2.7 2.7 2.7 2.7 2.7 2.7 建筑檐口高度(m) 50.50 50.50 18.10 19.15 17.90 17.90 改造单元数量 1 1 6 7 5 6 改造单元门数量 2 2 6 7 5 6 户数 216 216 84 114 90 108 建设年代 1991 1991 1989 1989 1989 1989 附注 屋面改造已完毕 7#楼 8#楼 9#楼 10#楼 11#楼 12#楼 建筑形式 多层板楼 多层板楼 高层塔楼 高层塔楼 高层塔楼 高层塔楼 结构形式 砖混结构 砖混结构 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 占地面积(㎡) 568.94 1156.19 580.26 580.26 580.26 580.26 建筑面积(㎡) 3392.59 6882.24 9389.9 9389.9 9389.9 9389.9 层数 6 6 16 16 16 16 层高(m) 2.7 2.7 2.7 2.7 2.7 2.7 建筑檐口高度(m) 17.90 17.90 46.20 46.20 46.20 46.20 改造单元数量 3 6 1 1 1 1 改造单元门数量 3 6 1 1 1 1 户数 54 108 128 128 128 128 建设年代 1989 1989 1990 1990 1990 1990 附注 屋面改造已完毕 6 节能改造 1、原墙面剔除原涂料、饰面,清除灰尘,修补找平。 2、外窗更换为节能窗。 3、外墙外保温。 4、沿城市重要道路的楼栋首层及二层统一新装(三层及以上取消)或所有窗护栏均原拆原装。原有窗套剔除,增长保温,做防水解决。 5、拆除外墙面上的废弃线网、仍在使用的线网规整入管。 6、屋面及封闭阳台的顶板保温节能改造。 7、外墙涂料饰面。 8、屋面防水。 9、空调护栏安装。 10、给排水系统进行改造。 11、采暖系统改造。 12、楼内公共区域增设感应节能灯,高层增设应急灯。 13、每户厨房增设可燃气体报警器。 14、对各单体建筑中防雷设施不全及损坏的进行修复。 7 环境整治 1、结合社区布置道路,路面硬化。 2、重新规划停车位,采用永久停车与临时停车方式。 3、结合实际布置简易绿化、景观绿化,根据需求增设绿化护栏。 4、对围墙栏杆进行修补和粉刷。 5、保存并翻新原有自行车棚,根据需求可新增通透自行车棚。 6、信报箱破旧的予以更换。 7、增设及完善垃圾投放点位。 8、根据新道路系统设计并更换路灯。 9、增设并完善室外安防系统。 10、拆除违建,清理乱堆物料。 11、临建的拆改及非改造建筑的外墙粉刷。 12、修缮及增设室外无障碍设施。 13、室外场地铺装完毕后,恢复原有健身器材。 14、根据需求增设室外晾晒场。 8 室外管网 1、改造室外污水及雨水管线,并增设雨洪收集系统。 2、改造、完善室外消防系统。 3、改造室外供暖管线。 4、对室外弱电系统入地解决。 9 保温 外墙保温:60厚复合A级硬泡聚氨酯板 屋面保温:60厚复合A级硬泡聚氨酯板 阳台顶板:60厚复合A级硬泡聚氨酯板 地下一层或首层顶板:喷涂60厚超细无机纤维保温 10 防水 1、屋面防水:3+3厚SBS聚酯胎改性沥青防水卷材(-20度) 2、阳台顶板:3+3厚SBS聚酯胎改性沥青防水卷材(-20度) 11 门窗 1、门窗采用5+12A+5厚单框双玻中空塑钢门窗,外窗启动扇带纱扇,多层采用外平开窗,高层为内平开窗。 2、原有建筑单元门改造或更换,加设门禁系统。 12 外墙装饰 建筑立面采用外墙涂料进行全面粉刷,先做样板,,待业主及设计单位确认。 二 塔院社区项目 塔院社区南临北土城西路,北到花园北路,东临塔院东街,西到塔院西街, 由迎春园、消夏园、朗秋园、晴冬园四园组成,共有35个住宅单体,涉及迎春园(1#~12#)、消夏园(1#~8#)、朗秋园(1#~8#)、晴冬园(1#~7#)。 序号 名称 内 容 1 建设地点 塔院社区 2 建设单位 北京市海淀区住房和城乡建设委员会 3 设计单位 清华大学建筑设计研究院有限公司 4 建筑总积(㎡) 230801 5 楼栋信息 名称 春1#楼 春2#楼 春3#楼 春4#楼 春5#楼 春6#楼 建筑形式 高层塔楼 多层板楼 多层板楼 多层板楼 多层板楼 多层板楼 结构形式 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 砖混结构 砖混结构 砖混结构 砖混结构 占地面积(㎡) 1763.08 700.88 518 700.88 518 700.88 建筑面积(㎡) 23456.34 4436 3356 4436 3356 4436 层数 11、13、15 6 6 6 6 6 层高(m) 2.7 2.7 2.7 2.7 2.7 2.7 建筑檐口高度(m) 42.62 17.13 17.65 17.13 17.65 17.13 改造单元数量 5 4 4 4 4 4 改造单元门数量 5 4 4 4 4 4 户数 274 72 54 72 54 72 建设年代 1990 1984 1984 1984 1984 1984 春7#楼 春8#楼 春9#楼 春10#楼 春11#楼 春12#楼 建筑形式 多层板楼 高层塔楼 多层板楼 高层塔楼 高层塔楼 高层塔楼 结构形式 砖混结构 砖混结构 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 占地面积(㎡) 518 778.20 706 495.36 495.36 495.36 建筑面积(㎡) 3356 11401.38 4566 9053.98 9053.98 9053.98 层数 6 14 6 18 18 18 层高(m) 2.7 2.7 2.7 2.7 2.7 2.7 建筑檐口高度(m) 17.65 20.20 17.20 51.32 51.32 51.32 改造单元数量 4 2 2 1 1 1 改造单元门数量 4 2 2 1 1 1 户数 54 168 84 124 124 124 建设年代 1984 1986 1985 1989 1990 1990 夏1#楼 夏2#楼 夏3#楼 夏4#楼 夏5#楼 夏6#楼 建筑形式 高层塔楼 高层塔楼 高层塔楼 多层板楼 多层板楼 多层板楼 结构形式 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 砖混结构 砖混结构 砖混结构 占地面积(㎡) 495.36 495.36 495.36 700.88 700.88 700.88 建筑面积(㎡) 9053.98 9053.98 9053.98 4436 4436 4436 层数 18 18 18 6 6 6 层高(m) 2.7 2.7 2.7 2.7 2.7 2.7 建筑檐口高度(m) 51.32 51.32 51.32 17.13 17.13 17.13 改造单元数量 1 1 1 4 4 4 改造单元门数量 2 2 2 4 4 4 户数 124 124 124 72 72 72 建设年代 1988 1987 1987 1985 1985 1985 夏7#楼 夏8#楼 秋1#楼 秋2#楼 秋3#楼 秋4#楼 建筑形式 多层板楼 多层板楼 高层塔楼 多层板楼 多层板楼 多层板楼 结构形 式 砖混结构 砖混结构 预制钢筋混凝土装配模板结构 砖混结构 砖混结构 砖混结构 占地面积(㎡) 700.88 700.88 992.18 521.53 521.53 521.53 建筑面积(㎡) 4436 4436 16165.76 3350.58 3350.58 3350.58 层数 6 6 14 6 6 6 层高(m) 2.7 2.7 2.7 2.7 2.7 2.7 建筑檐口高度(m) 17.13 17.13 40.95 17.13 17.13 17.13 改造单元数量 4 4 2 3 3 3 改造单元门数量 4 8 4 3 3 3 户数 72 72 238 54 54 54 建设年代 1985 1985 1990 1984 1984 1984 秋5#楼 秋6#楼 秋7#楼 秋8#楼 冬1#楼 冬2#楼 建筑形式 多层板楼 多层板楼 多层板楼 多层板楼 高层塔楼 高层塔楼 结构形式 砖混结构 砖混结构 砖混结构 砖混结构 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 占地面积(㎡) 521.53 521.53 521.53 521.53 495.36 495.36 建筑面积(㎡) 3350.58 3350.58 3350.58 3350.58 9053.98 9053.98 层数 6 6 6 6 18 18 层高(m) 2.7 2.7 2.7 2.7 2.7 2.7 建筑檐口高度(m) 17.13 17.13 17.13 17.13 51.32 51.32 改造单元数量 3 3 3 3 1 1 改造单元门数量 3 3 3 3 2 2 户数 54 54 54 54 124 124 建设年代 1984 1984 1984 1984 1987 1990 冬3#楼 冬4#楼 冬5#楼 冬6#楼 冬7#楼 建筑形式 高层塔楼 高层塔楼 多层板楼 多层板楼 多层板楼 结构形式 预制钢筋混凝土装配模板结构 预制钢筋混凝土装配模板结构 砖混结构 砖混结构 砖混结构 占地面积(㎡) 495.36 775.10 700.88 700.88 700.88 建筑面积(㎡) 9053.98 11398.26 4436 4436 4436 层数 18 14 6 6 6 层高(m) 2.7 2.7 2.7 2.7 2.7 建筑檐口高度(m) 51.32 40.20 17.13 17.13 17.13 改造单元数量 1 2 4 4 4 改造单元门数量 2 2 4 4 4 户数 124 168 72 72 72 建设年代 1986 1988 1986 1986 1986 6 节能改造 1、原墙面剔除原涂料、饰面,清除灰尘,修补找平 2、外窗更换为节能窗。 3、外墙外保温 4、沿城市重要道路的楼栋首层及二层统一新装(三层及以上取消)或所有窗护栏均原拆原装。原有窗套剔除,增长保温,做防水解决 5、拆除外墙面上的废弃线网、仍在使用的线网规整入管。 6、屋面及封闭阳台的顶板保温节能改造 7、外墙涂料饰面 8、屋面防水 9、空调护栏安装 10、给排水系统进行改造。 11、采暖系统改造 12、楼内公共区域增设感应节能灯,高层增设应急灯。 13、每户厨房增设可燃气体报警器。 14、对各单体建筑中防雷设施不全及损坏的进行修复。 7 环境整治 1、结合社区布置道路,路面硬化。 2、重新规划停车位,采用永久停车与临时停车方式。 3、结合实际布置简易绿化、景观绿化,根据需求增设绿化护栏。 4、对围墙栏杆进行修补和粉刷。 5、保存并翻新原有自行车棚,根据需求可新增通透自行车棚。 6、信报箱破旧的予以更换。 7、增设及完善垃圾投放点位。 8、根据新道路系统设计并更换路灯。 9、增设并完善室外安防系统。 10、拆除违建,清理乱堆物料。 11、临建的拆改及非改造建筑的外墙粉刷。 12、修缮及增设室外无障碍设施。 13、室外场地铺装完毕后,恢复原有健身器材。 14、根据需求增设室外晾晒场。 8 室外管网 1、改造室外污水及雨水管线,并增设雨洪收集系统。 2、改造、完善室外消防系统。 3、改造室外供暖管线。 4、对室外弱电系统入地解决。 9 保温 外墙保温:60厚复合A级硬泡聚氨酯板 屋面保温:60厚复合A级硬泡聚氨酯板 阳台顶板:60厚复合A级硬泡聚氨酯板 地下一层或首层顶板:喷涂60厚超细无机纤维保温 10 防水 1、屋面防水:3+3厚SBS聚酯胎改性沥青防水卷材(-20度) 2、阳台顶板:3+3厚SBS聚酯胎改性沥青防水卷材(-20度) 11 门窗 1、门窗采用5+12A+5厚单框双玻中空塑钢门窗,外窗启动扇带纱扇,多层采用外平开窗,高层为内平开窗。 2、原有建筑单元门改造或更换,加设门禁系统。 12 外墙装饰 建筑立面采用外墙涂料进行全面粉刷,先做样板,,待业主及设计单位确认。 1.3工程特点及难点 2.3.1 惠民工程,政府高度重视 2.3.1.1工程特点、施工组织难点与项目管理重点分析 本工程是政府让市民享受国家经济发展成果的惠民工程,改善市民居住环境的民生工程,市政府和区政府都高度重视。 2.3.1.2解决措施 1) 由于本工程为惠民工程,公司高度重视,将本工程列为公司重点工程,工程由公司组成工程指挥部,公司领导亲自挂帅,统一指挥,选派综合素质高,参与过类似大型政治工程的管理人员组成项目部领导班组。指挥中心成立协调部门,选派政治素质高,沟通、协调能力强的人员担任协调副经理全面指挥协调部门各项工作,负责施工过程中各方特别是与社区居民的协调工作。各社区作业组重要管理人员优先选用党员及政治素质过关,责任心强的人员担任,各社区作业组负责人及重要管理人员均有丰富的施工经验,配备承担过政治工程施工的劳务作业队伍。 2) 强化关键节点控制。 保证重点部位质量,分析并拟定质量控制点,重点加强质量控制点的过程质量管理。 3) 强化项目预控、过程控制。 施工前对工程重点、难点及关键部位提前放样,编制好具体的施工方案,做到事先有 预控。施工中,加强过程控制,并以建安工程相关施工质量验收规范标准作为项目验收标准,管理人员在跟班作业中按此标准进行过程检查。 4) 在设计图纸的基础上,在施工过程中,根据实际情况也许需要对工程进行多方位、多部位的深化设计。 5) 施工过程中注重每一项工序的工程质量和成品保护,一道工序质量检查合格后,方能进行下一道工序,避免由于质量不合格或其它人为破坏导致的返工。 2.3.2 施工时间受限 2.3.2.1工程特点、施工组织难点与项目管理重点分析 本工程施工技术性难度不大,但工作时间受居民的休息时间限制,早晚不能按市建委规定的时间施工,无法阻止夜施,施工生产效率减少。 2.3.2.2解决措施 1) 考虑不影响居民正常休息,下午18时至次日8时严禁施工。施工中严格控制各工序的作业时间,注意进料装卸、敲击等噪声作业时间的选择应尽量避开节假日、休息日等社区居民较集中的时间。 2) 项目部根据可施工的时间制定具体施工进度计划,如条件允许,尽量安排交叉作业,保障工程如期竣工。 2.3.3 治安防盗规定高 2.3.3.1工程特点、施工组织难点与项目管理重点分析 因工程施工涉及更换单元防盗门和住户门窗,更换过程中的治安防盗工作为本工程一项重点工作。 2.3.3.2解决措施 1) 对在施部位进行临时封闭,设立专人负责在施部位人员进出工作,除作业人员及项目管理人员外其余人员严禁进入作业区域内。 2) 项目管理人员及施工作业人员统一配备工作服及胸卡,作业人员凭胸卡进出施工现场。 3) 提前与业主沟通联系,保证外檐、外窗更换等施工作业时户内留人。施工作业完与业主签字确认并清理后方可离开,如作业面范围内户内无人留守,不准私自进行外窗更换等外檐施工作业。 4) 项目部成立治安小组,由项目部安全总监统一指挥,分栋号进行责任划分,保证每栋楼设立2到3名治安人员,并签订责任状。项目部实行24小时巡逻制度,对社区内每栋楼进行不间断巡查。 5) 开工前项目部与本地公安部门进行沟通,发现治安问题及时向公安部门报告,并协助公安部门做好相应工作。 1.3.4 防民扰、扰民工作是重点 1.3.4.1 工程特点、施工组织难点与项目管理重点分析 本工程为综合治理工程,屋面、外墙、楼梯间施工时必须保证楼内住户正常的生活秩序,特别对顶层的影响,所以与社区居民的协调工作非常重要,施工过程中与居民之间的小摩擦不可避免;产权单位较多协调困难。 2.3.4.2 解决措施 1) 各社区作业组成立协调小组,由项目部协调中心统一指挥,编制民扰、扰民事件解决专项预案,对也许出现的各种突发事件进行综合预判并提出可行性解决措施。施工过程中与社区各栋号居民勤沟通,解决好与社区居民间的关系。当突发民扰、扰民等事件时,小组应立即按照既定措施进行解决。 2) 对社区居民做好工程宣传工作,让居民全面了解工程性质及工程内容,取得居民的信任。 3) 取得本地居委会及社区管理人员的支持,积极配合居委会及社区管理人员在社区各栋号居民中选取居民代表负责该楼居民意见收集及配合项目部进行协调工作,居民代表选出后,项目部及时对各楼居民进行公示。 4) 社区内各栋号施工前,及时与楼内住户进行沟通,听取各住户的意见,根据各住户的不同规定安排施工。 5) 对分包单位及施工作业人员就扰民问题进行专项交底,尽量避免施工过程中作业人员与居民发生冲突。 6) 协助建设单位做好受施工干扰人员的安抚事宜,热情接待来访群众,对各种人员提出的问题在24小时以内给予明确答复,如屋面拆除后有漏雨现象,及时和住户沟通,对导致的损坏进行修补或补偿。 7) 施工前项目部积极与居民及周边学校进行沟通,掌握居民上下班高峰及学校上学、放学人高峰时段,在此时段内停止高空作业和楼内作业。 8) 整个施工过程中项目部与居民间应营造一个和谐的施工氛围,让惠民工程真正发挥其“惠民”的效果,避免“惠民”工程变“扰民”工程。 2.3.5 文明绿色施工、施工环保规定高 1.3.5.1工程特点、施工组织难点与项目管理重点分析 本工程施工现场为居民社区,施工过程中各社区居民在楼内正常生活,且社区周边有学校,因此施工现场的文明绿色施工及施工环保是本工程的一个工程特点、施工组织难点与项目管理重点。 1.3.5.2解决措施 1) 施工组织机构中专门设立一名项目安全总监和一名质量总监,专门负责现场安全文明、施工环保的管理以及施工环保建材的质量。 2) 施工中制定一系列的安全管理措施、环境保护及文明施工管理措施并在施工中规定严格执行。 3) 现场配置洒水车,进行洒水降尘,对所有运送车辆加强防止遗撒的管理,规定所有运送车卸料溜槽处必须装设防止遗撒的活动挡板,并清理干净后才可出现场。 4) 污水、废气达标排放,控制施工扬尘,施工现场噪声符合法规规定,固体废弃物分类解决,节约能源、资源,减少浪费,减少油漆污染,减少材料消费,严格管理易燃、易爆品、化学品,杜绝重大火灾事故,努力提高全体员工环境意识。 5) 从遏止噪声源入手,改善机械维修保养工作以减少噪声。以噪声小的机械代替大的机械。现场使用空压机等应设立于设备工棚内隔声间或用吸音材料封闭,减少噪声的环境影响。 6) 中考、高考期间,距学校较近的栋号施工时应停止任何也许产生噪声的作业。 7) 加强安全生产的管理和安全理念的宣传教育,做到人人重安全、会安全、能安全。文明施工管理,杜绝暴力施工。即使工期紧张,也要在“安全生产,文明施工”的前提下加快施工进度,不可盲目抢工。 1.3.6 安全防护、消防管理是重点 1.3.6.1 工程特点、施工组织难点与项目管理重点分析 本工程涉及外墙改造及屋面改造,需搭设脚手架及进行高处作业,且工程施工期间社区居民正常生活,因此,施工期间保障居民的人身安全及消防工作是项目管理的一个重点。 1.3.6.2 解决措施 1) 项目部成立安全、消防管理小组,由项目经理统一指挥,项目部全体管理人员参与。开工前项目部制定安全、消防预案,对所有安全、消防隐患进行全面分析并提出合理解决措施,并对所有施工作业人员及社区居民进行交底。 2) 升降机进行垂直运送过程中,升降机下及楼门口需设立专人维持社区居民的进出秩序,严禁人员进入升降机工作范围。 3) 外墙脚手架、吊篮施工区域、屋面周边做好防护工作,社区楼门口搭设防护棚,在施部位搭设行人安全通道,保障居民安全出行。 4) 所有防水、保温材料应集中堆放,派专人管理,防水、保温材料堆放区应设立足量的消防器材,在施部位也应配备消防器材。 5) 安全管理人员应定期对施工现场安全隐患进行排查,发现安全隐患立即整改。 6) 对工人及户内居民进行安全交底,现场布置安全宣传牌,重要施工部位、作业点和危险区域以及重要通道应设醒目的安全宣传标牌和合适的安全警告牌。 7) 动火作业必须申请办理动火审批手续,动火作业时保证每一作业点必须配备专门看火人员,并配备灭火器材,作业完毕确认没有安全隐患后,方准离开。 2.3.7 体量大,群体施工,施工部署难 1.3.7.1 工程特点、施工组织难点与项目管理重点分析 工程施工栋号较多,并且位置分散,施工体量大,现场总包管理难度大,施工组织与协调是本工程的一个工程特点、施工组织难点与项目管理重点。 1.3.7.2 解决措施 针对此工程体量大、群体施工难度大的特点,精心部署施工流程,抓关键线路,建立完善的工期保证措施,设立进度节点,使项目各项生产活动井然有序、有条不紊,后续工序能提前穿插;建立科学、严谨的网络计划管理体系,运用现代化管理手段加强项目网络计划管理、信息化管理,制定各分包单位、材料、设备考察和进场时间计划;合理划分施工区域组织流水,合理布置机械设备,做到劳动力、材料、小型机具等资源的合理应用。 加强同业主、监理、设计人的交流与沟通,对施工过程中出现的问题及时达成共识;加强对各分包单位的管理,根据工程进展及时告知分包单位进场,并为分包单位的工作发明良好条件。 在多专业、多形式的分包单位、众多人员在同一时间立体交叉施工情况下,采用由项目部统一决策、统一指挥、统一部署、统一计划、统一协调的管理方式,由各社区施工组对参施分包单位实行指挥、协调、监督、服务。 1.3.8 施工场地狭小,临设布置困难,材料周转难度大 1.3.8.1 工程特点、施工组织难点与项目管理重点分析 施工现场位于居民社区,社区内道路较窄,且居民车辆沿路停放,材料运送车无法直接到达施工现场;现场临设布置困难,周转材料堆放场地局限性,在一定限度上将会制约工程的工期。 2.3.8.2 解决措施 1) 施工现场办公采用临时帐篷,并根据工程进度随时移动,保障社区内道路畅通。 2) 施工区域内不搭设工人宿舍、食堂等生活设施;公司将选取距各社区距离平均的位置集中搭建工人生活区,每日上下班采用班车集中接送。 3) 根据施工进度计划合理安排材料进场计划,材料随进随用,避免现场堆放积压;材料堆放场地范围设立专人进行道路管理和平常维护,保障社区内居民正常出行。 4) 现场设立专人进行交通指挥工作,送料车到达社区后应听从指挥人员统一调配,停至指定地点,采用人工二次搬运至施工现场,以免导致交通堵塞。 5) 材料进场后应直接搬运至在施部位,尽量减少材料周转次数。 1.3.9 社区内树木多,且靠近楼宇,施工中对古树的保护是重点 1.3.9.1 工程特点、难点分析 社区内绿化树木较多,且年代长远,部分树木距楼较近,架子搭设时将对树木导致一定影响,施工中对树木的保护成为一重点。 1.3.9.2 解决措施 在允许的情况下,对古树采用必要的保护措施,不得随意破坏或挖除,假如个别林木的确影响施工,需提前向市政园林部门提出申请,在得到允许后,方可在园林部门的协同下进行妥善解决。施工期间,适当的对树木进行养护。 1.3.10 工程经历一个完整雨季,防漏雨工作为重点 2.3.10.1 工程特点、施工组织难点与项目管理重点分析 本工程将经历一个完整雨季,雨季施工中屋面防水更换、户内窗户更换时的防漏雨工作为项目管理的重点 1.3.10.2 解决措施 1) 时刻关注天气预报,在雨水来临前提前做好屋面防雨及窗洞口防雨措施。 2) 户内窗户采用分户拆装,单户窗户拆除后立即进行安装,避免窗洞口敞开时间过长,导致雨水进入户内。 3) 因特殊因素无法及时安装户内窗户,应对窗洞口采用临时封闭措施。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
