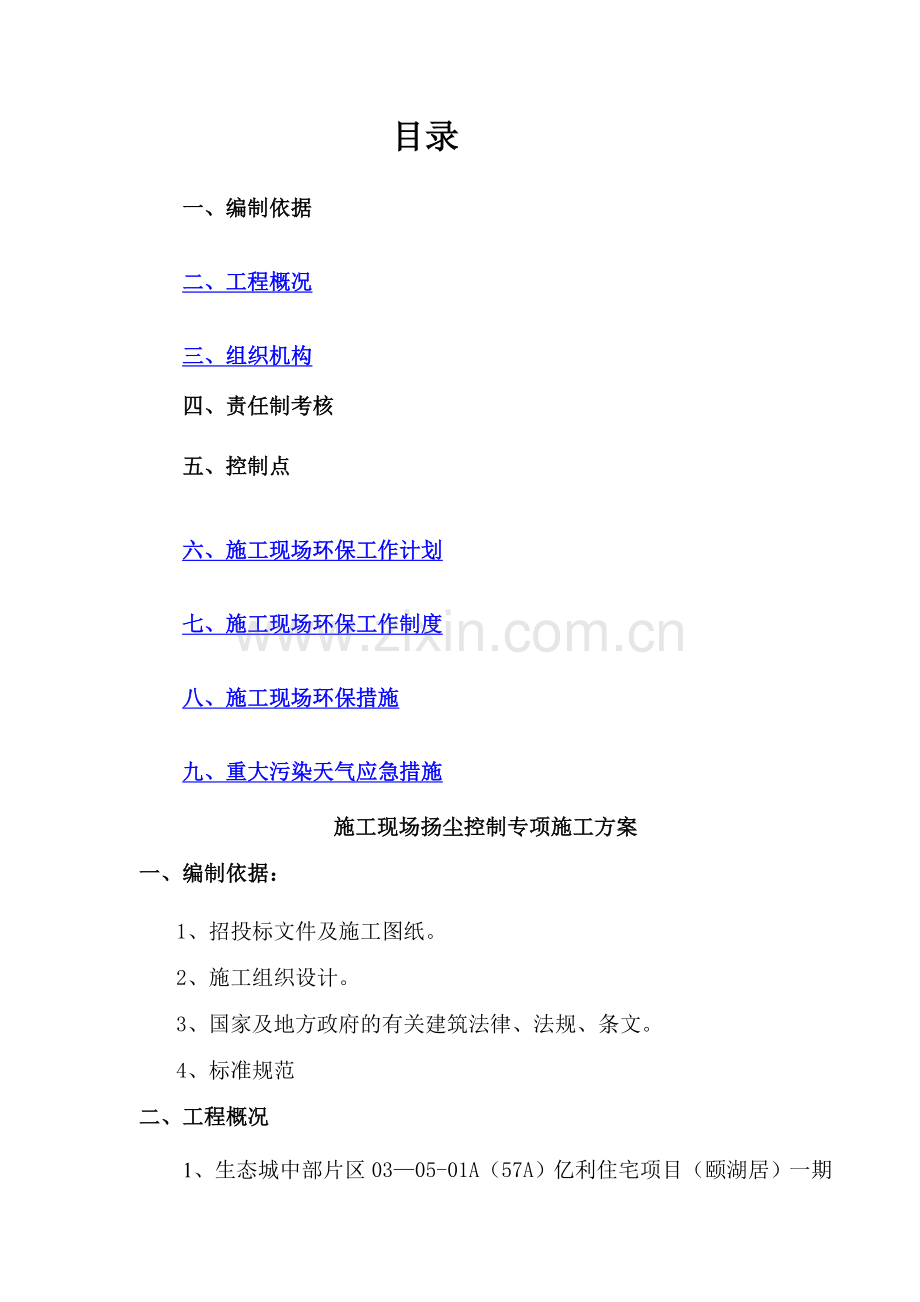

1、 亿利金威中新生态城项目一期钢筋工程施工方案编制:审核:审批:江苏南通二建集团有限公司二一六年三月目录一、编制依据二、工程概况三、组织机构四、责任制考核五、控制点六、施工现场环保工作计划七、施工现场环保工作制度八、施工现场环保措施九、重大污染天气应急措施施工现场扬尘控制专项施工方案一、编制依据:1、招投标文件及施工图纸。2、施工组织设计。3、国家及地方政府的有关建筑法律、法规、条文。4、标准规范二、工程概况1、生态城中部片区0305-01A(57A)亿利住宅项目(颐湖居)一期工程由天津亿利金威房地产开发有限公司开发建设,该项目位于中新天津生态城中部片区西侧,紧邻清静湖.建筑用地面积:32021
2、。7平米,总建筑面积:44249。8平米,由4栋8层、2栋7层、4栋6层、1个变电站和一个环卫垃圾储存间组成.2、总工期:499天。3、质量目标:一次验收合格。4、职业健康安全目标:零事故,零死亡。5、环境管理目标:天津市安全文明标化工地。6、主要职能单位:建设单位:天津亿利金威房地产开发有限公司设计单位:天津市建筑设计院监理单位:天津国际工程建设监理公司施工单位:江苏南通二建集团有限公司三、组织机构1、成立亿利一期工程扬尘控制组织领导小组,负责指挥及协调工作,人员组成如下:组长:蔡向东副组长:黄新平 陆曙恒成员: 龚海华、蔡方钵、门雷、徐建平、许元兵、杨俊杰、郭燕石、张俊、黄雷艇、蔡挺、陈雪
3、梅、梁勇、谢明星2、职责、组长:负责全面管理,与有关部门的协调,定期组织检查.、副组长:具体负责现场扬尘治理各项工作的协调(3)成员:具体负责做好扬尘治理的落实、安排、指挥等各项管理工作.四、责任制考核实施施工现场扬尘控制,责任在领导,管理在岗位,关键是班组。因此项目部必须在建立和健全各项扬尘控制规章制度的基础上,落实各级管理责任,将施工扬尘控制与安全生产和文明施工管理紧紧联系在一起,使之终贯穿于整个施工管理过程中,成为安全生产保证体系环境因素的一个补充要素,实施全过程、全方位控制。1、项目经理是施工扬尘污染控制的责任人,须对施工现场的扬尘污染控制负全面责任。2、各级管理岗位人员须对施工扬尘控
4、制列入施工全过程管理的范畴,对照自己的指责,加强管理;3、班组长是施工扬尘污染控制的第一责任人,须对施工现场的扬尘污染控制负全面责任;4、项目部宜与各施工班组操作人员落实施工扬尘控制责任,制定奖罚制度,以推动施工扬尘污染控制的进程。五、控制点工地围墙及大门封闭控制;现场硬地坪施工;现场材料进出扬尘控制;混凝土使用;土方施工扬尘控制;砂浆的使用;建筑垃圾处理;生活垃圾处理;工地脚手架施工现场扬尘控制;结构楼层施工扬尘控制;木工房管理;装饰施工阶段扬尘控制.六、施工现场环保工作计划1、认真学习和贯彻天津市城乡建设和交通委员会建设工程施工扬尘控制管理标准的通知.2、积极全面开展环保工作,成立环保领导
5、小组,环保自我保障体系和环保信息网络,并保持正常运行.3、加强环保宣传工作,提高全员环保意识。4、现场采用设置扬尘牌,表扬,奖励等方式普及环保知识,并将环保知识落实到每个人的头上.5、对每个上岗工人进行环保岗前培训。6、现场建立环保义务监督制度,保证及时反馈环保信息,对环保做得不周之处立即加已整改,并及时提出整改方案,积极改进并完善环保措施.7、严格按施工组织设计中环保措施开展环保工作,其针对性和可操作性要强。8、管理目标中扬尘控制达标的具体指标有:施工;材料进出采用翻盖车辆、堆放采用简易房舍覆盖滤网布;车辆进出用水清洗;使用自拌砼;生活垃圾袋装化;建筑垃圾运至指定地点,每天清运;施工区、生活
6、区、办公区洒水清扫。9、扬尘控制清单序号作业活动重大环境因素可能导致环境影响控制措施1建筑和生活垃圾的排放土壤污染影响市容环境造成土壤变质严格按废弃物处理管理规定2泥浆和生活污水排放废水排放堵塞居民管道影响居民生活二级沉淀,三级排放3道路清扫扬尘污染影响市容环境影响职工健康制定扬尘专项施工方案4土方开挖扬尘污染影响市容环境影响职工健康制定扬尘专项施工方案5垃圾、材料运输扬尘污染影响市容环境制定扬尘专项施工方案6露天材料堆放扬尘污染影响市容环境影响职工健康制定扬尘专项施工方案7土方外运扬尘污染影响市容环境制定扬尘专项施工方案七、施工现场环保工作制度1、积极全面开展环保工作,加强施工现场环保工作的
7、组织领导,成立项目经理为首的,由技术、安全、材料、机械、后勤等部门组成的环保工作领导小组。2、建立现场环保保证体系,做到责任到人。3、建立环保信息网络,加强与环保单位的联系。4、不定期地组织管理人员及施工班组学习有关环保方面的知识,通过考核,合格者方可上岗。5、认真做好环保监督。6、制定大气污染、防尘污染的具体制度:、防止大气污染制度,严禁在建筑场内烧杂物。、防尘污染:派专人清扫外运车辆掉渣,做好防遗漏工作,严禁凌空抛洒建筑垃圾。、防水污染:车辆清洗设专用地方,边洗边清扫,生活区内用水采用沉淀,隔油网,垃圾清理入袋.(4)、凡违反环保制度,项目部将给予50100元的罚款,着情视重。7、施工区、
8、生活区、办公区保洁:、每日清扫12次,将清扫的垃圾装袋,立即清除到垃圾存放点.、在清扫前,必须对路面进行洒水,防止灰尘污染周边环境。、进出车辆一律进行检查登记,车辆出门必须进行清洗,对不执行的车辆,一律不准放行.、做好保卫工作,如有扬尘污染的物体禁止带入施工工地。8、垃圾及材料运输管理:对垃圾及材料运输过程中撒、漏、扬等不良现象,造成扬尘污染及其它污染,必须进行控制.、垃圾的清运必须有翻盖车辆运输,无此设备的车辆一律不准运输.、禁止超载,必须保证车厢封闭完整,不留漏缝.、工地出入口设置冲洗装置,车辆出门必须用水清洗.、自动倒出时,必须轻放轻倒,防止扬尘污染环境。(5)、每天安排5人负责铲土,扫
9、地。 (6)车辆进入施工场地车速不允许超过10KM/h。(7)租用一辆市政洒水车每天在道路上来回洒水.9、露天堆放材料管理:对钢筋、砖露天堆放材料,如不控制好,将产生钢筋锈飞扬,砂石尘土飞扬,必须加强控制。(1)对进场钢筋进行搭设架放,覆盖滤网布,防止上锈,尽量每次少进,用完再进.(2)木工棚采用雾化喷淋措施(4)水泥罐、成品砂浆灌采用全封闭,进料口安装可开启关闭门,内部安装雾化喷淋装置。10、工程施工管理:、与施工班组签订文明施工管理协议,在施工过程中防止尘土污染,共同减少环境污染。、施工计划安排要合理,保证土方开挖外运能及时有效地运走。、对外运渣土,派专人进行清扫.、对沟槽施工必须分段施工
10、,安装完毕后立即进行回填,尽量减少泥土的暴露时间。、如沟槽开挖过长,泥土放置过久,将表面进行压实,采花雨布进行覆盖。11、机械施工管理:、车辆保持清洁,运输管材要轻拿轻放,防止产生噪音,影响周边居民.、对施工场地保持清洁,材料堆放整齐。(3)、现场设施清洁,整齐,警示标语酲目.12、临时用电施工管理:做到施工现场电线埋地铺设,如不能埋地的需架设到位,架设高度不小于2米,搭设有序,严格按照临时施工平面图布置,摆设整齐,严格按照临时用电规范管理.13、机械设备施工管理:各种车辆进出施工现场必须保持清洁,行走过程中必须保持道路干净,在停顿期间,停放在指定地点车辆摆放整齐,清洗干净。八、施工现场环保措
11、施1、有效运转环保组织体系,切实做好本职工作,随时进行信息反馈,具体解决落实,保证信息与组织体系的运作。2、为防止大气污染,施工现场采取以下措施:、现场内严禁烧废物、废料。、现场不设临时食堂,严禁烧煤炉,烧电炉,必须在指定的生活处食宿.、经常由专人进行检查,发现有存在大气污染的来源,应立即进行清除.3、为了防止施工粉尘污染,现场采取如下措施:、施工现场采用砖砌围墙连续坚固封闭,且高度高于1.8米。、对容易产生细颗粒散体材料,堆放在临时简易房内,采用花雨布进行覆盖,运输时也采用覆盖防止遗洒,装车时小心提放,尽量做到减少粉尘污染,使用时,轻提轻放,用多少提多少,严禁乱拖乱放,并派专人进行清理。、对
12、进出现场的车辆,进行严格地清扫,防止洒作物。对土方外运,派专人进行清扫,并拍实车上土,对松散易飞的物体采取覆盖。对进入施工现场的车辆,由门卫负责,严把出入制度,在大门口设有冲洗设备,排水沟和沉砂井,对出入车辆必须清洗干净后方能放出,严禁带泥上路,且洗污水排水沟流向沉砂井后再排入市政管网。特别是对土方外运时,增设一名人员,进行清扫和清洗,做好扬尘控制。、场内过往临时道路,每日经常洒水清扫,并保持湿,以免车辆在来往过程中产生扬尘污染.、对建筑垃圾及时清运至垃圾站,如运出场外,必须进行遮盖.、装载建筑垃圾的车辆,不得超载超量,必防遗漏.4、施工期间固体废物的防治措施、为了注意环境卫生,施工项目用地范
13、围内的生活垃圾在围墙内设置堆放点,由施工单位各自倾倒至指定地点,不得在围墙外堆放或随意倾倒,并交环保部门集中处理。、在施工期间的固体废弃物分类定点堆放,分类处理。、在施工期间产生的废钢材、木材,塑料等固体废料应予回收利用。、场内严禁将有害废弃物用作土方回填料,施工废料集中堆放及时处理。8、其他环保措施、建立环境保护管理小组,由项目经理主管。、建立健全环境工作管理条例,施工组织设计中应有相应环保内容.、施工期间应对边坡还采取了遮盖,喷水泥浆等措施,防止水土流失,同时做好废料石的处理,认真落实统筹规划、合理布置、综合治理、化害为利。九、重大污染天气应急措施为了确保,重大环境污染发生以后,我项目部能
14、迅速、高效、有序地开展重大环境污染源的治理及善后工作,采取切实有效的措施及时控制污染源,及时制止重大环境污染源的继续发生,最大限度地降低对环境的污染,特制定本项目部环境污染应急准备和响应。 1、组织机构(见本方案上述) 2、事件处理程序、施工现场和生活区发生一般的环境污染,项目部环境污染应急响应指挥部组织相关人员及时处理、中止施工,并制定相应的处理方案及采用有效措施,确保能达标时方可继续施工;、当施工现场和生活区发生较为重大的环境污染,项目部应及时组织人员进行抢险,同时采取有效措施,切断污染源及时制止污染的后续发生,并及时上报总公司及有关部门:、对很严重的环境污染发生(如火灾发生、大量有害有毒化学品泄漏)后,要首先保护好现场,组织项目部人员进行自救并立即向公司及有关部门上报事件的初步原因、范围、估计后果。如有人员在该严重的环境污染中受到人身伤害,则应立即向当地泰达医院进行救治(离工地10公里)并打(120)电话求救。同时通知环保部门进行环境污染的检测。当总公司接到通知以后,指挥部人员赶赴现场,按各自职能组织抢险,成立抢险组。
