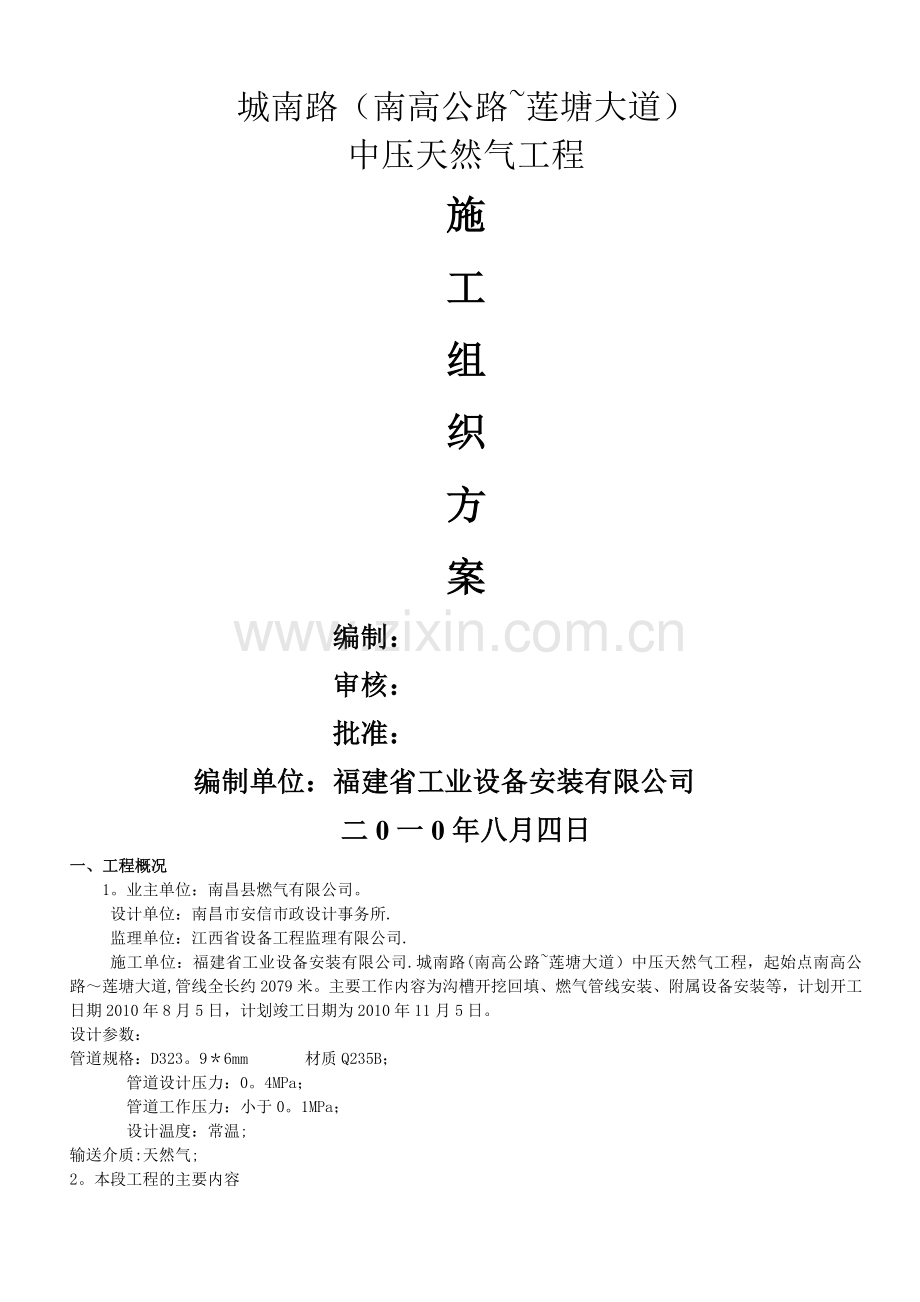

1、城南路(南高公路莲塘大道)中压天然气工程施 工 组织 方案编制:审核:批准:编制单位:福建省工业设备安装有限公司二0一0年八月四日一、工程概况1。业主单位:南昌县燃气有限公司。设计单位:南昌市安信市政设计事务所.监理单位:江西省设备工程监理有限公司.施工单位:福建省工业设备安装有限公司.城南路(南高公路莲塘大道)中压天然气工程,起始点南高公路莲塘大道,管线全长约2079米。主要工作内容为沟槽开挖回填、燃气管线安装、附属设备安装等,计划开工日期2010年8月5日,计划竣工日期为2010年11月5日。设计参数:管道规格:D323。96mm 材质Q235B; 管道设计压力:0。4MPa; 管道工作压

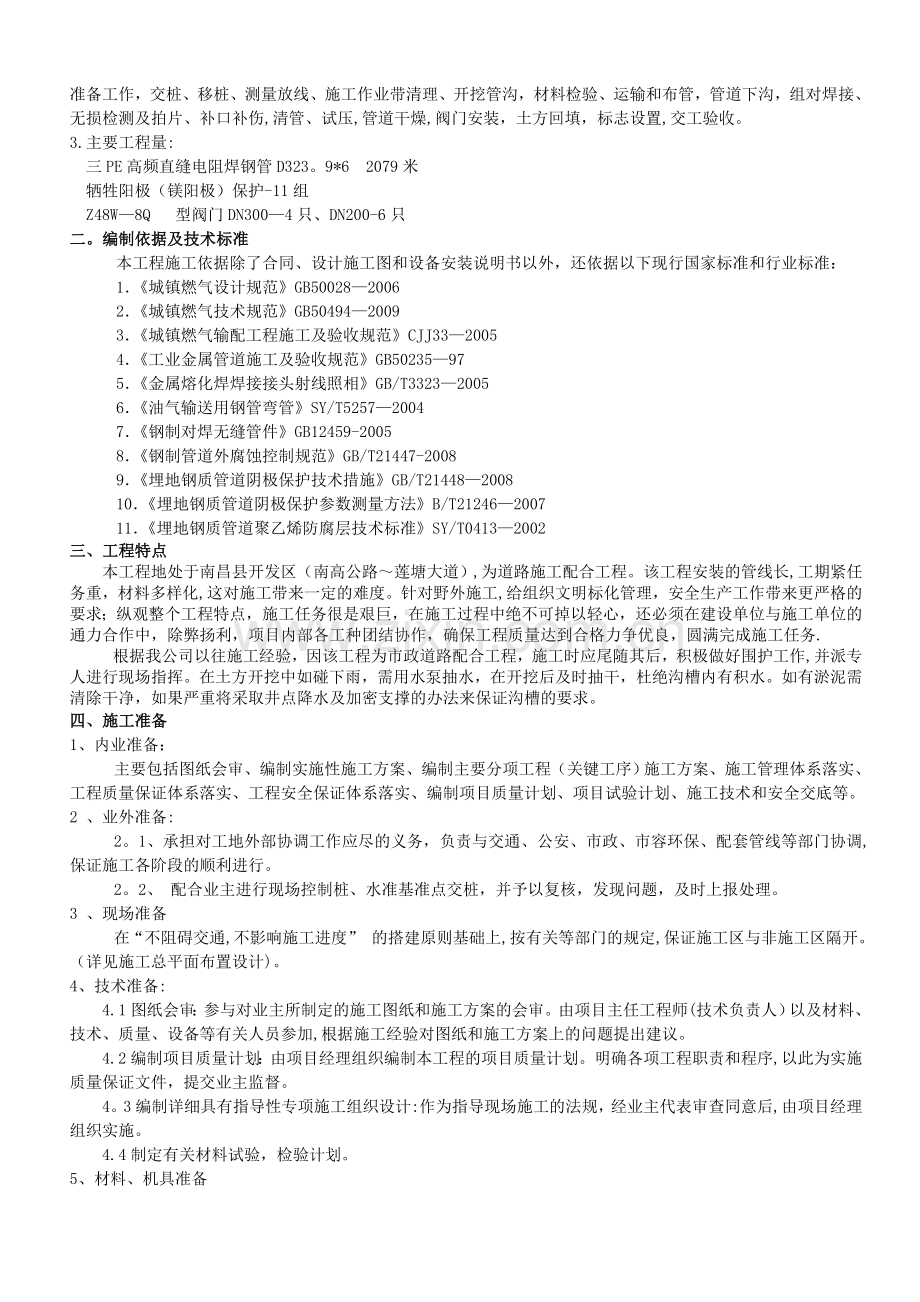

2、力:小于0。1MPa; 设计温度:常温;输送介质:天然气;2。本段工程的主要内容准备工作,交桩、移桩、测量放线、施工作业带清理、开挖管沟,材料检验、运输和布管,管道下沟,组对焊接、无损检测及拍片、补口补伤,清管、试压,管道干燥,阀门安装,土方回填,标志设置,交工验收。3.主要工程量: 三PE高频直缝电阻焊钢管D323。9*6 2079米牺牲阳极(镁阳极)保护-11组Z48W8Q 型阀门DN3004只、DN200-6只二。编制依据及技术标准本工程施工依据除了合同、设计施工图和设备安装说明书以外,还依据以下现行国家标准和行业标准:1城镇燃气设计规范GB5002820062城镇燃气技术规范GB504
3、9420093城镇燃气输配工程施工及验收规范CJJ3320054工业金属管道施工及验收规范GB50235975金属熔化焊焊接接头射线照相GB/T332320056油气输送用钢管弯管SY/T525720047钢制对焊无缝管件GB12459-20058钢制管道外腐蚀控制规范GB/T21447-20089埋地钢质管道阴极保护技术措施GB/T21448200810埋地钢质管道阴极保护参数测量方法B/T21246200711埋地钢质管道聚乙烯防腐层技术标准SY/T04132002三、工程特点本工程地处于南昌县开发区(南高公路莲塘大道),为道路施工配合工程。该工程安装的管线长,工期紧任务重,材料多样化,这
4、对施工带来一定的难度。针对野外施工,给组织文明标化管理,安全生产工作带来更严格的要求;纵观整个工程特点,施工任务很是艰巨,在施工过程中绝不可掉以轻心,还必须在建设单位与施工单位的通力合作中,除弊扬利,项目内部各工种团结协作,确保工程质量达到合格力争优良,圆满完成施工任务.根据我公司以往施工经验,因该工程为市政道路配合工程,施工时应尾随其后,积极做好围护工作,并派专人进行现场指挥。在土方开挖中如碰下雨,需用水泵抽水,在开挖后及时抽干,杜绝沟槽内有积水。如有淤泥需清除干净,如果严重将采取井点降水及加密支撑的办法来保证沟槽的要求。四、施工准备1、内业准备:主要包括图纸会审、编制实施性施工方案、编制主
5、要分项工程(关键工序)施工方案、施工管理体系落实、工程质量保证体系落实、工程安全保证体系落实、编制项目质量计划、项目试验计划、施工技术和安全交底等。2 、业外准备:2。1、承担对工地外部协调工作应尽的义务,负责与交通、公安、市政、市容环保、配套管线等部门协调,保证施工各阶段的顺利进行。2。2、 配合业主进行现场控制桩、水准基准点交桩,并予以复核,发现问题,及时上报处理。3 、现场准备在“不阻碍交通,不影响施工进度” 的搭建原则基础上,按有关等部门的规定,保证施工区与非施工区隔开。(详见施工总平面布置设计)。4、技术准备:4.1图纸会审:参与对业主所制定的施工图纸和施工方案的会审。由项目主任工程
6、师(技术负责人)以及材料、技术、质量、设备等有关人员参加,根据施工经验对图纸和施工方案上的问题提出建议。4.2编制项目质量计划:由项目经理组织编制本工程的项目质量计划。明确各项工程职责和程序,以此为实施质量保证文件,提交业主监督。4。3编制详细具有指导性专项施工组织设计:作为指导现场施工的法规,经业主代表审查同意后,由项目经理组织实施。4.4制定有关材料试验,检验计划。5、材料、机具准备5。1工程用材料由材料员对其供应商进行考查备案,考查合格后,报业主审批,才能按计划进场。5.2机具、周转材料由项目部向公司提交用量计划,以便租赁使用或购采,采用新工艺的周转材料由公司组织供应。四、材料计划 按照
7、城南路(南高公路莲塘大道)中压天然气工程设计图的设备材料表,施工队设置专职材料员编制材料计划,由南昌市燃气有限公司物资公司管理员审批;施工队在领取材料时必须核对所领材料是否符合施工设计图相应材质、规格、型号、合格证、出厂日期、制造商等关键数据信息,并逐个进行材料设备外观检测,如遇不符或不合格产品应停止领用,及时上报.五、防腐管道的交接、装卸和搬运1。防腐管的交接防腐管的验收交接检查由监理和相关交接单位参加,共同检查验收防腐管的数量及质量情况,需要逐根检查,检查内容有:a、核对管号,查看出厂合格证;b、检查防腐层外观是否完整、光洁,有无刮伤、针孔、起泡等情况;c、管子本身有无偏压、摔坑、弯曲等;
8、d、查看管口有无保护装置,有无碰伤、压扁等;e、材料检查验收后应填写业主、监理规定的交接记录。2.防腐管的装卸a、防腐管装卸使用管端专用吊钩,以免损坏管口.吊钩与管子接触面做成与管子内壁相同的弧度.吊钩应有足够的强度且防滑,确保使用安全。b、在吊管过程中,钢管与吊绳的夹角不能小于30度,以免产生横向拉力损坏管口。c、起吊和卸管时应轻起轻放,避免管子与其他物体或管子之间相互碰撞。在卸吊钩之后,控制好晃绳以防吊钩损坏防腐层。d、捆扎用具采用外套胶管的钢丝绳或尼龙带。e、防腐管装卸使用专用吊具,严格执行操作规程,轻吊轻放,严禁损坏防腐层.f、尾钩装卸防腐管时,防止损坏管端,要求在与管端坡口接触面上衬
9、垫橡胶。g、装卸管时轻起轻放,有专人指挥,注意保护管口,不得使管口产生任何豁口与伤痕。h、行车、吊装、装卸过程中,注意对上空建筑物、线缆的防护,确保施工安全。各种施工机具和设备其任何部位与架空电力线路的安全距离应符合规定。3。防腐管搬运a、运管使用专用的拖管车,装管高度不得超过2。4m,管子超长不得超过4m,拖车与驾驶室之间要有止推挡板。b、钢管运输根据工程部门的调度计划进行,每车装运同一种规格的管子。当管子运到指定地点卸车后,由运管人员,现场接管人员共同对防腐进行检查,填写检查记录。并移交相关检验、运输单据.c、为了更有效地保护管子涂层,运输过程中还采取如下措施:拖管车底部采用厚度不小于15
10、mm的橡胶板或其他柔性材料做软垫层,其宽度不得小于100mm.管层之间采用厚度不小于5mm,宽度不小于200mm的橡胶板或其它柔性材料做衬垫。装管后采用外套橡胶管或其它软质管套的捆绑绳捆绑,单管长度方向捆绑不少于2道,管子在运输之前应检查捆扎质量,捆扎用具接触管子的部位要加橡胶板或其它软性材料衬垫,以免损伤防腐层。六、施工组织1、目标管理我们将该项目列入公司重点管理工程,本工程质量目标:确保合格,争创优良。安全生产文明施工双达标。我们将以公司总经理为领导核心,加强对工程的全面管理,从质量上、进度上进行监督和管理,公司工程部落实专职人员进行配合管理和检查。建立以施工现场项目经理为首的工程项目部,
11、配备项目部专职施工管理人员,由项目经理统一指挥和领导。建立以班组为主的施工考核制度和奖罚制度,实施分项管理,落实生产岗位责任制,与经济密切挂钩。制定切实可行的施工方案和施工计划,加强原材料采购和保管工作,加强施工现场的设备管理。投入足够的劳动力,选择最优秀的班组,实施动态管理。2、施工现场管理网络项目部主要人员项目经理:陶闽缙 现场负责人:邱仁贤安全员:陈金财 预决算员:谢文焜资料员:刘月娜 材料员:许宏喜施工员质量员安全员资料员材料员防腐班土方班电工班焊接班安装班各操作工人七、施工管理1、建立完善的管理体制针对工程特点,本工程配备项目经理一名,技术负责人一名,施工员一名,质量员一名,安全员一
12、名,材料员一名,预算员一名,测绘、土方、焊工、防腐、安装负责人各一名。拟在本工程项目管理班主要成员表序号姓名职称岗位名称1陶闽缙助工项目经理2江 沅工程师技术负责人3戴月平助工施工员4粱 荣助工质检员5陈金财助工安全员6许宏喜助工材料员7谢文焜助工造价员根据图纸、管线长度、工期等考虑,进入施工场地总平均人数23人,施工高峰时现场劳动力达30人左右,其中电工、电焊工、管工等均持证上岗.为保证质量、提高效率,作业班组保持相对稳定。3.劳动力计划表序号 工种人数计划进场时间计划退场时间1测绘员2开工进场竣工退场2土方工8开工进场竣工退场3防腐工3开工进场竣工退场4焊 工2开工进场竣工退场5管 工4开
13、工进场竣工退场6普 工4开工进场竣工退场4、进场主要施工机械序设备名称单位数量进场时间120T汽车部1开工进场25T工具车部2开工进场38T吊机部2开工进场4大型挖机部2开工进场5电焊机台4开工进场6空压机台1开工进场7磨光机台3开工进场8水泵(备用)台3开工进场9安全围挡块60开工进场10DN300清通球个2管道验收时八、施工技术措施及施工方法1.图纸会审,技术交底、按市政道路规划及设计图纸要求现场定位放线;2。 遵守安全、技术操作规程,遵守城镇燃气设计规范GB50028-2006;城镇燃气技术规范GB504942009;城镇燃气输配工程施工及验收规范CJJ332005;工业金属管道施工及验
14、收规范GB5023597;金属熔化焊焊接接头射线照相GB/T3323-2005;油气输送用钢管弯管SY/T5257-2004;钢制对焊无缝管件GB124592005;钢制管道外腐蚀控制规范GB/T214472008;埋地钢质管道阴极保护技术措施GB/T214482008;埋地钢质管道阴极保护参数测量方法B/T212462007;埋地钢质管道聚乙烯防腐层技术标准SY/T04132002的规定。3。施工方法:根据现场实地勘察情况,该工程为南昌县开发区城南路(南高公路莲塘大道)市政道路配合工程,现场管位上堆有大量道路重建开挖所产生的水泥砼块及余土,开挖时需现场增调大型挖机或反铲机将沿线范围内的砼块、
15、余土等施工垃圾清理干净,并予以平整.考虑到现场土质恶劣,开挖管沟后需在管沟底部先回填0。2m厚的砂夯实,下管后全沟回填砂以防止道路修复施工时大型压路机碾压土方导致管道下沉。地下横穿支管较多、需对其他管线下穿越间距0。2M避让安装,部分地段就产生超深式的管线土方。本工程非机动车道下拟埋管的管顶距路面的距离不得小于1.0米,新建人行道拟埋管的管顶距路面的距离不得小于0.6米.且无可用电源点,需自备40KW2台/天电机发电,发电机台班:90天2个。开挖土方采用单边堆土的方式,管沟另一侧进行排管、组对,沿途需横穿多个在建小区路口及各支路水泥砼路口,开挖时应先进行机械切割两边路面,用人工拆除水泥面层、水
16、稳层及片石层,并联系其他管线方派人指明管线位置,我队将安排人工开挖管沟,所有管沟宽度1m,深度1.5m,并且注意保护原保护层,保证安全施工,并增派管理人员做好现场管理、围挡防护工作,管子横穿敷设好后及时回填、修复并土方外运,尽量做到不影响路口的交通正常运行。若在开挖过程中遇到其他管线及地下隐蔽障碍物,我管线须对其进行避让、保护,将产生超深开挖或清转面上余土工作量,考虑到地下将有大型隐蔽障碍物或其他管线,钢管只能以3根一组或根据现场地形的形式组对焊接,以便于管道的穿越、绕行安装。为保证安装进度及安装人员在槽内的施工安全,需要全程采用吊车(16吨)配合安装90天,在每组接口处挖长3m宽3m深2m工
17、作坑后再用吊机将管子吊运下沟,在管沟下进行组对焊接.所有焊口焊接完毕必须进行100外观检测,然后上报监理进行X光射线探伤检测,检测合格后方可进行3PE防腐处理,并对所有防腐层进行电火花检测,检测合格后管道方可下沟.需要设计变更和特殊处理的应及时通知甲方或填写设计变更单和特殊情况处理单,施工图纸以外的工程量,施工图纸以外的工程量现场及时办理签证;a、K0+000K1+100,该段为在建道路,因道路施工方正在对该段进行路面整平,现场管位上堆有大量道路重建开挖所产生的水泥砼块及余土,开挖难度大需现场增调大型挖机或反铲机将沿线范围内的砼块、余土等施工垃圾清理干净,并予以平整后方可开挖。b、K1+100
18、K1+400,该段为原老城区拆迁地,地下部分都是原房屋大型砼基础、砖基础、原道路砼基层(双层马路)及其他未拆除的管线,现场管位上堆有大量道路重建开挖所产生的水泥砼块及余土,开挖难度较大,需现场增调大型挖机或反铲机对管位进行清理后方可开挖,且沿途有若干根高压电杆(每20米1根)及其他设施保护井,开挖时应增调大型机械设备(吊机或挖机)对电杆进行加固保护后方可继续开挖,因没有地下综合管线详细资料,在开挖前应加强对其他管线设备的避让、保护,提前联系其他管线方派人指明管线位置。c、K1+400K1+600,原设计图中该段管线为架桥施工,后因城建局及道路施工方不同意该方案,经公司领导及设计现场确认后同意将
19、钢管由原设计的架桥施工变更为由河底穿越施工,过河钢管总长度为89米,具体可分为两段施工:先围堰60米,再围堰50米,中间隔围堰10米打钢管桩-30kw发电机抽水机返铲挖淤泥外运淤泥-大型吊机大型机械进出场费。河底开挖管沟深度为1。8米。详见附图:d、K1+600K2+067,该段为在住居民区,现场居民房屋密集,具备施工条件的路线约为200米,全部为水泥砼路面,开挖时应先进行机械切割两边路面,用人工拆除水泥面层、水稳层及片石层,因现场人口密集,需增派管理人员做好现场管理、围挡防护工作,管子下沟好后及时回填、修复并土方外运,其余部分为尚未拆迁的居民房,不具备施工条件.4.地下管安装、探伤检测及防腐
20、:本工程钢管焊接选用氩弧焊垫底,507焊条盖面工艺.焊接的坡口、组对、热处理及焊接检验的基本要求应符合工业金属管道施工及验收规范(),对所有接口焊缝应进行%的外观检测,所有钢管回填土前应对防腐层进行电火花检测,检测电压为,外观检测应在焊缝内部质量检测之前。本工程钢管(壁厚大于)所有施工焊缝全周长超声波探伤,以级焊缝为合格,操作请执行钢焊缝手工超声波探伤方法和探伤结果分级(/)。钢管焊缝拍片要求:对于穿越公路、河流、城市道路、桥梁、安装在套管内、采取非开挖施工方式等处的燃气钢管应尽量减少焊缝,并对所有焊缝%全周长光拍片,焊缝内部质量射线照相检验不得低于现行国家标准钢管环缝熔化焊对接接头射线透照工
21、艺和质量分级()中的II级质量要求;其余埋地中压钢管所有焊缝的全周长光拍片,进行抽检的焊缝其内部质量射线照相检验不得低于钢管环缝熔化焊对接接头射线透照工艺和质量分级()的级质量要求。无法进行射线照相的部位应采用着色渗透法、磁粉法进行检验,质量等级按压力容器无损检测规定执行,符合II级为合格。管道安装应及时铲除焊皮,清除焊渣,严禁杂物进入管道。不能在管道焊缝上开孔。管道敷设时,在水平弯管、竖向弯管及三通处应设置管道支墩,以保证管道稳固.道路上的管道距管顶厘米处敷设警示带:管设置根,管设置根。工程所需法兰拟用机械部标准凸面板式平焊钢制管法兰()、公称压力为的平焊碳钢法兰,垫片拟用机械部标准管路法兰
22、用石棉橡胶垫片()、公称压力为的新型填充聚四氟乙烯垫片-绝缘垫片.钢制弯管与三通均采用成品管件,钢制弯管采用热弯弯管油气输送用钢制弯管(、),钢制三通采用压制三通钢制对焊无缝管件().埋地钢管及管件外壁须采用防腐工艺,管道安装时如不慎刮伤管道防腐层应及时对损口处进行补伤,补口采用底层液态环氧粉末涂覆,外层辐射交联聚乙烯热收缩套。5。管道的组对:焊接好的管子应及时用记号笔做好管口编号记录,管道组对时应严格按照编排好的管号进行组对焊接并现场做好管道单线图记录,对所有焊口应进行初步外观检测记录并及时汇报现场监理。6。牺牲阳极保护说明:(1)本工程采用管道外层防腐与阴极保护相结合的联合防腐。本设计的阴
23、极保护采用牺牲阳极法,该法的优点是施工简单,安全可靠,对其他地下金属设施电干扰少,管理简便,阳极寿命可达年左右。(2)影响埋地钢质管道腐蚀速度的因素是多方面的。主要取决于土壤的性质,而土壤电阻率是判断土壤腐蚀性的重要指标,本工程由于甲方未能提供土壤电阻率,故该工程的土壤电阻率暂按考虑.实际土壤电阻率在施工前应由甲方进行测量复核,如有变化再作相应调整.(3)本设计中管道的最小保护电位取(),设计使用寿命为年,平均保护电流密度取。经过计算,本设计中采用支镁合金牺牲阳极,2支一组设置.(4)阳极必须与填料包共同使用,填包料组分为:石膏粉,膨润土%.填包料布袋采用棉布或麻布袋,严禁使用人造纤维织品,阳
24、极置于填包料中间,保证其周围填包料厚度一致、密实。阳极的埋设采用立式或卧式,阳极埋设深度一般与管道的深度相同,以阳极顶部距地面不小于米为宜.成组布置时,阳极间距为米。阳极与管道间距应不小于米。阳极必须埋设在冰冻线以下。在地下水位低于米的干燥地带,阳极应加深埋设。(5)为了保证整条管道的电连续性,在整条管线(主管线)的各绝缘装置的两侧应该使用截面不小于的铜芯电力电缆跨接。同时管线(包括主管线与支管线)的绝缘装置两侧应该安装接地电池。管线敷设在套管内时,由于套管对阴极极化保护电流有屏蔽作用,使得套管内燃气管道得不到应有的阴极保护电流.因此埋地钢管穿套管段处应采用镁带阳极保护。并且管道与套管间应采用
25、绝缘支撑,同时套管两端严格做好防腐密封。套管长度在米以下的管道穿套管敷设时,不需用镁带阳极保护;若套管长度大于米,则镁带锌阳极的用量应与设计人员联系确定。管道穿越江河时,管道与固定管道的稳管设施之间也应有可靠的电绝缘,同时也不得对管道产生电屏蔽。(6)参数的测量使用便携式饱和硫酸铜参比电极.本设计的施工应请专业单位来实施,并按专业规范要求进行施工及测试。设计中所采用的连接电缆阀门井外两侧绝缘头跨接采用,锌接地电池电缆用,其余的连接电缆均为.各项参数的测试应每半年进行一次,如达不到保护效果的应予以更换。未尽事宜按相应的国家规范、规定来执行.镁阳极、测试井的设置可根据施工情况、道路路面情况现场调整
26、,设置在燃气管线的一侧。阴极保护系统应与管线同步施工。特别是套管内的镁带或镯式锌阳极,应在管线穿入套管前完成安装工作.7。各预留三通后阀门末端燃气管道须至少接出阀门井1米,再加法兰盲板。8.根据现场施工进度及施工现场环境情况需要增加大型吊机或大型挖机(1。5台班/每天),组织材料调拨、及吊运安装;坚决杜绝运输和吊装工程中管道的意外损伤及损坏,。9.根据施工现场需要合理组织分段施工,分段试压、分段验收;根据需要增加晚上施工作业班次;因场地原因不能满足进度要求,填写停工(复工)报告,组织人员、材料、设备等进、退场.10.严格遵守施工过程的质量控制自验和验收标准,避免返工现象,保证气密性试验一次成功
27、.11。根据施工现场需要,做好交通路口围挡作业,及时回填或加设钢板,确保交通安全。12。根据现场勘察情况,有些管位处地势低洼,无土方回填。局部管位受现场条件限制需要改变管线位置,请工程管理部门和设计部门及时处理.13.材料堆放整齐,不影响道路畅通;如受交通条件限制,管材无法堆放到位的,现场采取二次人工转运。14。强度试验前认真检查末端和拐点是否支撑牢固,试验时注意周边人员安全。15。带气碰接时,围挡作业、现场配置告示牌、消防器材并做好安全防范措施;项目经理和施工管理人员对施工现场进行指导和监护;16。完工后,碰接通气前按要求对管道实施保压巡查。17。加强有关人员安全教育、安全交底;配备安全防护
28、设施和用品;注意施工用电、塌方、高空作业、大型机械操作、管材(设备)运输吊装、碰接等重要方面的安全。18。密切与有关单位的联系,加强协调和配合,做到安全生产,文明施工.九、阀门井砌筑及主要技术措施(1).安装管道时,应按照图纸准确地测定井的位置。(2).砌筑时认真操作,管理人员严格检查,选用同厂同规格的合格砖,砌体上下错缝,内外搭砌、灰缝均匀一致,水平灰缝凹面灰缝,宜取5-8cm,井里口竖向灰缝宽度不小于5mm,边铺浆边上砖,一揉一挤,使竖缝进浆,收口时,层层用尺测量,每层收进尺寸,四面收口时不大于3cm,三面收口时不大于4cm,保证收口质量。(3).安装井盖时,井墙必须清理干净,湿润后,在井
29、圈与井墙之间摊铺水泥浆后稳井圈,露出地面部分的检查井,周围浇筑注砼,压实抹光。十、管道吹扫、强度、严密性实验技术措施管道安装完后应用清管球进行吹扫,详细要求执行城镇燃气输配工程施工及验收规范()之。吹扫完毕后再进行强度及气密性试验。强度试验压力为,应缓慢升压,当达到试验压力时,进行初检,无异常继续升压至试验压力稳压小时,无压降为合格;严密性试验压力为,试验时间应为小时,小于允许压降为合格,试验介质均为空气。十一、施工质量管理体系施工质量管理体系的设置及运转均要围绕质量管理职责、质量控制来进行的,只有当职责明确、控制严格的前提下,才能使质量管理体系落到实处。本工程在管理过程中,将对这两个方面进行
30、严格的控制。1、施工质量管理组织施工质量的管理组织是确保工程质量的保证,其设置的合理、完善与否将直接关系到整个质量保证体系能否顺利地运转及操作。在本工程中我司派出的施工质量管理组织机构全面地进行质量管理及控制,各成员质量职责如下:2、项目经理的质量职责项目经理作为项目的最高领导者,对整个工程的质量全面负责。在保证质量的前提下,平衡进度计划,经济效益等各项指标,并督促项目所有管理人员树立质量第一的观念,确保质量保证计划的实施与落实。3、质检人员的质量职责质检人员作为项目对工程质量进行全面检查的主要人员应有相当的施工经验和吃苦耐劳的精神,并对发现的质量问题有独立处理能力,在质量检查过程中有相当的预
31、见性,提供准确而齐备的检查数据,对出现的质量隐患及时发出整改通知单,并监督整改以达到相应的质量要求.4、施工工长的质量职责施工工长作为施工现场的直接指挥者,首先其自身应树立质量第一的观念,并在施工过程中随时对作业班组进行质量检查,随时指出作业班组的不规范操作及质量达不到要求的施工内容并督促整改。施工工长应做好技术交底工作。5、施工质量控制体系质量保证体系是运用科学的管理模式,以质量为中心所制定的保证质量达到要求的循环系统,质量保证体系的设置可使施工过程中有据可依,但关键是在于运转正常,只有正常运转的质保体系,才能真正达到控制质量的目的。而质量保证体系的正常运作必须以质量控制体系来予以实现。施工
32、质量管理体系图公司总部业主公司职能部门项目经理部项目技术部门施工前控制施工过程施工中控制材料施工后控制项目生产部门监理部门质量保证计划质量保证体系质量保证措施工程质量6、事中质量控制a、全面控制施工质量,重点控制工序质量,做到工序交接有检查,质量预控有对策,施工项目有方案,技术措施交底,图纸会审有记录,配制材料有检查,隐蔽工程有验收,计量仪器有校验,设计变更有手续,道道工序有检查,质量处理有复查,成品保护有措施,行使质量员有表决权(给公司及项目部专职质量员针对质量问题的管理有相当的表决权),质量、资料有档案。b、项目从安装到结束的全过程中,紧紧抓住事中各道工序质量的控制,并且指派有经验的专项质
33、量管理员(如试压阶段另行有针对性的增派经验丰富的质检人员进场).真正做到将质量问题消灭在萌芽状态中,不造成后患,确保工程质量上台阶。7、事后质量控制做好竣工验收准备工作,准备好竣工验收资料,组织自检、互检、专检工作,另外按规定的质量评定标准和办法,对自己多完成的各分项、分部工程所组成的整体单位工程进行整改和处理.并请、业主、设计、质检部门预先来现场进行预检。十二、安全、文明、环境保证措施第一节:施工现场安全措施针对本工程施工人员多、工期紧张的特点,重点采取以下安全保护措施,确保安全事故为零.1、认真贯彻“安全第一,预防为主的方针,健全安全生产保证体系、强化安全生产标准化管理,把治标与治本很好的
34、重视和结合起来。2、落实安装生产责任制,实行“一把手负责制。坚持管生产必须管安全的原则,做到值班领导组织召开安全会议并进行定期检查,落实隐蔽整改,安全措施贯穿于生产的全过程。3、项目经理是工程项目生产的最大责任者,在组织与指挥生产的全过程中,应把安全生产措施落实到每一个生产环节中,严格遵守安全技术操作规程。4、落实安全管理组织,配备专职安全员一名,经常对职工进行安全教育,并做好安全记录,在施工现场做到“一管、二定、三检查、四不放过”.一管,即要设专职安全员管安全.二定,即制定安全生产制度,制定安全技术措施.三检查,即定期检查安全生产措施执行情况,检查违章作业,检查雨季,施工作业生产设施。四不放
35、过,即麻痹思想不放过,事故苗头不放过,违章作业不放过,安全漏洞不放过.安全员有权制止违章作业和违章指挥,有权对违反安全法规、制度人员批评或处以罚款.4、在施工生产开始时应充分做各项准备工作,在生产施工过程中应把好每一道工序的安全关,善始善终的贯穿整个施工准备和施工过程中。5、施工现场挂设“五牌一图栏,在工地上设置有针对性的简明醒目安全标志和标语.6、所有施工人员入场时,均进行三级教育,增强职工自我保护意识,施工时严格遵守安全生产技术规程,杜绝违章操作。7、班前对职工进行有针对性的安全技术交底,在施工区域内进行安全监督检查工作。班后,清理好现场,消除隐患,同时作好安全记录。8、施工人员进入现场必
36、须戴安全帽。9、对新工人和变换工种的工人,都进行班前安全教育和变换工种安全教育,且做到季节教育、各工种教育,增加职工自我保护意识,提高职工遵守安全生产技术规程的思想意识,消除违章现象和杜绝违章现场。10、加强消防工作,成立消防工作领导小组,具体由专人负责,设置必要足够的灭火器材。消防栓周围应保持道路畅通,易燃物品应远离火源。11、工地现场配置一名专职电工,对工地的机械及架设的电线等方面进行检查和整改工作.工地上施工架设的用电线路,必须安全可靠,必须符合有关规定,施工机械设备由专人管理和操作,机械操作人员都必须持证上岗,非电工人员不准擅自乱接电线,手持式电动工具应接好漏电保护装置。照明用电和机械
37、用电线路分开,配电箱要加锁,并设置防雨措施。12、主要出入口、坑道口应做好防护设施。夜间作业时作业区设置足够的灯具,以加强照明,危险区应有警戒标志,夜间要设红灯示警.13、各施工机械均需经安全小组验收后方可挂牌使用.14、各种电动机械必须有可靠有效的安全接地和防雷装置,机械的使用严格遵守工地机电安全技术措施中的有关规定。第二节现场文明施工措施A、采用封闭围场,根据现场实际情况设进出口。围场采用蓝色彩钢板2m1m*0。75mm B、管线施工时设作业带警戒线.C、施工现场要设置施工平面布置图,各种材料、施工极具要严格按照平面布置图摆放,按施工进度科学合理的组织进场。露天暂时存放时,做到下垫上盖,防
38、雨防潮。机械设备、各种管线、阀门管件要摆放成堆成行,电器仪表入临时库,重点保管.D、现场施工要按照施工程序和施工组织设计的安排组织实施,保证施工现场整洁,施工中废弃杂物要及时清理,做到工完料净场地清。做到工序合理交叉,形成忙而不乱,做到有序的文明施工场面。E、施工现场要保证道路畅通、用电畅通、用水畅通,施工用电电缆、用水管线要走向规整,美观合理.因故停水停电要做好与有关部门的协调联系工作。保证施工顺利进行。F、严格执行现场文明施工“六有”制度,即:1)施工平面布置图2)施工管理目标3)施工管理组织机构4)施工标准化及技术要求5)质量标准及保证措施、安全措施6)文明施工标语警句牌第三节 现场环境保护措施为尽量减少和避免对周围环境的影响,创建良好的社会环境和周边环境,采取一系列可行的措施,减少各种污染,最大程度上降低施工对周边环境的影响.在施工过程中严格控制噪音、场容整洁变成每个施工人员的自觉行为,对大型机械定期进行维修,保持机械正常运转,减少因机械经常性磨损而造成的噪声污染。福建省工业设备安装有限公司南昌燃气公司管网工程项目部2010年8月4日
