收藏 分销(赏)

装配式施工方案-(修复的).doc

上传人:快乐****生活 文档编号:3885141 上传时间:2024-07-23 格式:DOC 页数:47 大小:170.54KB
下载 相关 举报
装配式施工方案-(修复的).doc_第1页
第1页 / 共47页

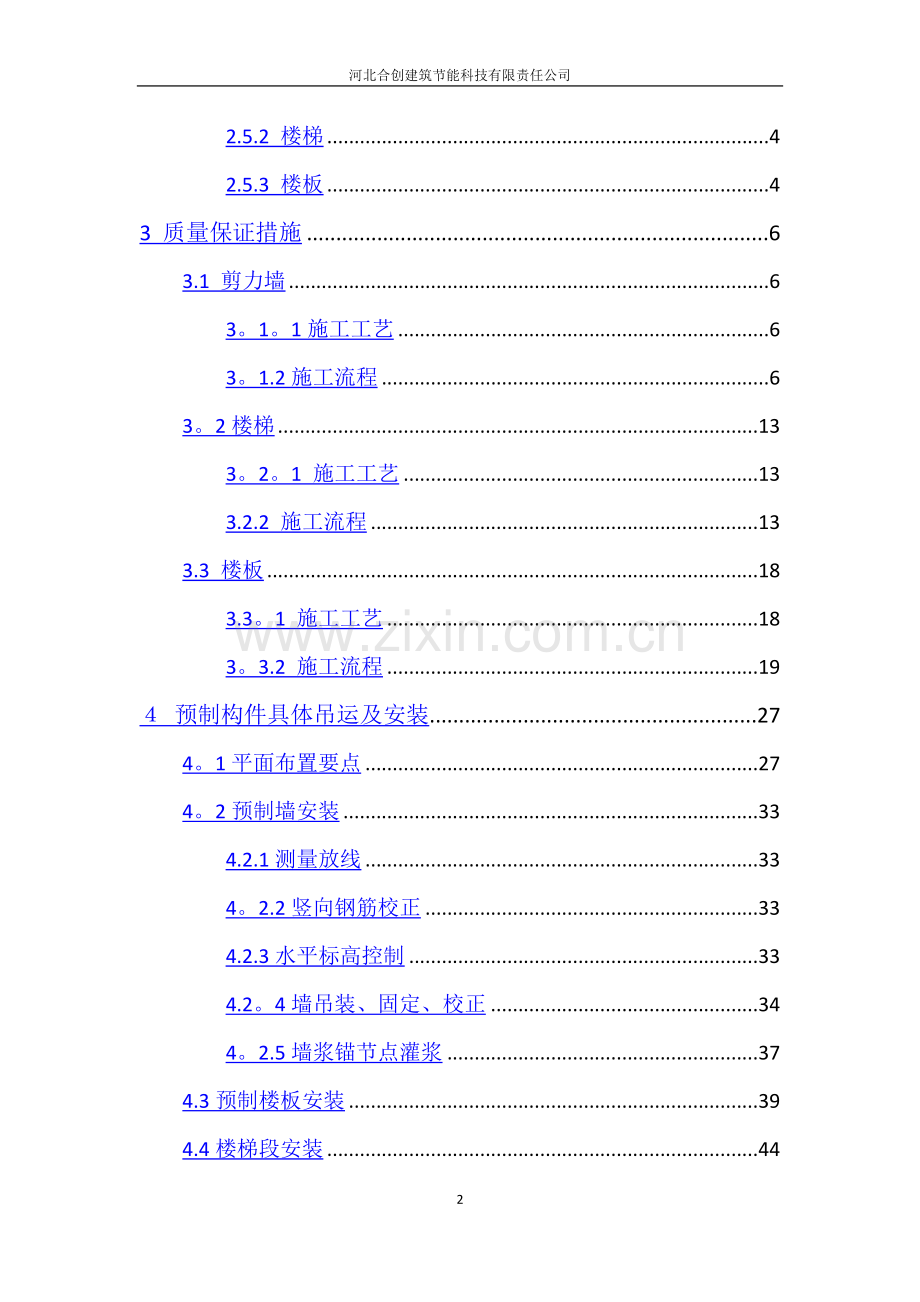

装配式施工方案-(修复的).doc_第2页
第2页 / 共47页
装配式施工方案-(修复的).doc_第3页
第3页 / 共47页
装配式施工方案-(修复的).doc_第4页
第4页 / 共47页
装配式施工方案-(修复的).doc_第5页
第5页 / 共47页
点击查看更多>>
资源描述

1、河北合创建筑节能科技有限责任公司铂悦山一期三标段装配式施工方案 编制人: 审核人: 审批人: 编制日期: 目录1 编制依据12 质量保证体系22.1 质量保证体系图22。2 工程技术复核22.3 原材复检及成品检测32。4 质量管理措施32。5 采购的原材料复检和成品检验42。5。1 剪力墙42.5.2 楼梯42.5.3 楼板43 质量保证措施63.1 剪力墙63。1。1施工工艺63。1.2施工流程63。2楼梯133。2。1 施工工艺133.2.2 施工流程133.3 楼板183.3。1 施工工艺183。3.2 施工流程19 预制构件具体吊运及安装274。1平面布置要点274。2预制墙安装33

2、4.2.1测量放线334。2.2竖向钢筋校正334.2.3水平标高控制334.2。4墙吊装、固定、校正344。2.5墙浆锚节点灌浆374.3预制楼板安装394.4楼梯段安装444.4.1吊装准备444。4.2起吊444.4.3安装就位454。5节点钢筋绑扎464.5。1钢筋绑扎464。5.2节点模板安装464。5。3节点混凝土浇筑475 质量标准及验收485。1 质量标准485.2质量验收495.2.1剪力墙隐蔽验收495。2。2模板与支撑505.2。3模板拆除505。2。4钢筋515。2。5混凝土515。2。6预制构件安装526 装配式剪力墙结构中混凝土结构子分部工程的质量验收557成品保护

3、568 安全文明施工578.1 安全保障体系:578.2 安全管理措施578.3 主要安全措施59附表A 预制剪力墙资料样表61附表B 水电材料资料样表69附表C 预制楼梯资料样表79附表D 预制楼板资料样表84附表E 进厂检验批及生产检验批资料样表92附图A 预制板节点详图113附图B 预制楼梯与现浇梁连接节点图120421 编制依据规范装配式混凝土结构技术规程 JGJ1-2014钢筋锚固板应用技术规程 JGJ256-2011钢筋焊接及验收规程 JGJ18-2012混凝土结构施工规范 GB 506662011混凝土结构工程施工质量验收规范 GB 50204-2015钢筋机械连接技术规程 JG

4、J107-2010装配整体式混凝土剪力墙结构设计规程 DB13(J)/T179-2015装配式混凝土剪力墙结构施工及质量验收规程DB13(J)/T182-2015图集15G1071 装配式混凝土结构表示方法及示例(剪力墙结构)15G365-1 预制混凝土剪力墙外墙板15G365-2 预制混凝土剪力墙内墙板15G367-1 预制钢筋混凝土板式楼梯15G3101 装配式混凝土结构连接点构造(楼盖和楼梯)15G310-2 装配式混凝土结构连接点构造(剪力墙)11G1011/2/3混凝土结构施工图平面整体表示方法制图规则和构造详图2 质量保证体系2。1 质量保证体系图如图:2。2 工程技术复核序号复核

5、项目复核人1模具定位2钢筋绑扎3埋件预埋4混凝土浇捣5蒸汽养护做好对原材料的复试工作,认真做好施工记录.2。3 原材复检及成品检测序 号验收项目验收人1钢筋性能及重量偏差2混凝土标养3成品预制剪力墙第三方检测4出厂合格证5PVC阻燃套管检验报告,暗装线盒检测报告,钢管检测报告6楼梯第三方检测7高强钢筋性能检测、高强钢筋重量偏差检测8成品楼板第三方检测隐蔽工程验收序 号验收项目验收人1钢筋绑扎、水电预埋2。4 质量管理措施做到精心组织,精心指挥,精心施工。质量控制实行公司三检制度(自检、互检、质检)。加强工程预检工作,防止或减少制作和安装操作积累误差,对施工人员经常进行全面质量教育,针对本工程的

6、施工特点,强化质量意识,牢固树立“百年大计,质量第一”的思想。2.5 采购的原材料复检和成品检验预制构件检验批依据混凝土结构工程施工质量验收规范502042015检验数量:同一类型预制构件不超过1000个为一批,每批随机抽取1个构件结构性能检验。检验方法:检查结构性能检验报告或实体检验报告. 2.5。1 剪力墙钢筋性能检测(60吨一批次),钢筋重量偏差检测(60吨一批次),混凝土标养检测(100方一批次)、成品预制剪力墙第三方检测(每1000块检测一次,未到检验批,现出具涿州香邑溪谷样表)、出厂合格证,PVC阻燃套管检验报告,暗装线盒检测报告,钢管检测报告。(详见附表A、附表B)2.5。2 楼

7、梯钢筋性能检测(60吨一批次),钢筋重量偏差检测(60吨一批次),混凝土标养检测(100方一批次)、楼梯第三方检测(每1000块检测一次,未到检验批)、出厂合格证.(详见附表C)2。5.3 楼板高强钢筋性能检测(60吨一批次)、高强钢筋重量偏差检测(60吨一批次),混凝土标养检测(100方一批次)、成品楼板第三方检测(1000块检测一次)、出厂合格证.(详见附表D)3 质量保证措施3.1 剪力墙3.1。1施工工艺模板安装与清理-钢筋绑扎-验收-砼浇筑蒸汽养护与脱模-出池、码放成品验收-出厂本工程构件制作,生产车间及各生产小组应提前做准备工作,包括构件类型分布、场地安排;临时码放区域清理;生产设

8、备调用、新制;辅料统计及库存清点等等.3。1。2施工流程1模板安装与清理1)模板侧模与侧模、侧模与底模采用螺栓固定于磁力盒固定,具体视情况而定.2)侧模与侧模,侧模与底模之间一定要保证准确固定,用作底模的台座、胎模、地坪及铺设的底板等均应平整光洁,不得下沉、裂缝、起砂或起鼓,以保证墙体与梁的截面尺寸。3)模具的部件与部件之间应连接牢固;预制构件上的预埋件均应有可靠固定措施,清水混凝土构件的模具接缝应紧密,不得漏浆、漏水。4)每次使用完模板后,将模板上的残渣、铁锈等杂物清理干净,并涂刷脱模剂,脱模剂应具有良好的隔离效果,且不得影响脱模后混凝土表面的后期装饰.5)模板安装后报甲方生产技术部验收合格

9、后,方可进行下一道工序。2钢筋绑扎 钢筋、预埋件入模安装固定后,浇筑混凝土前应进行构件的隐蔽工程质量检查,其内容包括:1)纵向受力钢筋的牌号、规格、数量、位置等;2)钢筋的连接方式、接头位置、接头数量、接头面积百分率等;3)箍筋、横向钢筋的牌号、规格、数量、间距等;4)预留孔道的规格、数量、位置,灌浆孔、排气孔、锚固区局部加强构造等;5)预埋件的规格、数量、位置等。保证所用钢筋的型号准确,应按国家现行有关标准的规定进行进场检验,其力学性能和重量偏差应符合设计要求或标准规定。且需见到甲方提供钢筋复试报告方可进行施工。 保证钢筋的间距及距构件边的距离、位置的精确,确保钢筋保护层的厚度。 保证钢筋及

10、拉钩、箍筋的数量及预留钢筋的长度的准确。钢筋绑扎前应注意钢筋的除锈,确保钢筋清洁到位表面应无损伤、裂纹、油污、颗粒状或片状老锈。绑扎成型的钢筋骨架周边两排钢筋不得缺扣,绑扎骨架其余部位缺扣、松扣的总数量不得超过绑扣总数的20%,且不应有相邻两点缺扣或松扣. 纵向钢筋采用浆锚搭接连接,丝杠及灌浆孔的位置要精确无误. 钢筋绑扎完成后报甲方生产技术部验收合格后,方可进行下一道工序。 注:预制构件与后浇混凝土、灌浆料、坐浆材料的结合面应设置粗糙面、键槽,并应符合下列规定:键槽的深度t不宜小于30mm,宽度w不宜小于深度的3倍且不宜大于深度的10倍;键槽可贯通截面,当不贯通时槽口距离截面边缘不宜小于50

11、mm;键槽间距宜等于键槽宽度;键槽端部斜面倾角不宜大于30.预制剪力墙的顶部和底部与后浇混凝土的结合面应设置粗糙面;侧面与后浇混凝土的结合面应设置粗糙面,也可设置键槽;键槽深度t不宜小于20mm,宽度w不宜小于深度的3倍且不宜大于深度的10倍,键槽间距宜等于键槽的宽度,键槽端部斜面倾角不宜大于30。预制墙端的粗糙面深度不应小于6mm。浆锚连接预制墙板预留插筋孔的直径宜取40mm和2。5倍连接钢筋直径的较大值,灌浆孔边到墙板边的距离不宜小于25mm;预制墙板预留插筋孔下部应设置灌浆孔,灌浆孔中心至预制墙板底边的距离宜为25mm;预制墙板预留插筋孔上部应设置出浆孔,出浆孔中心宜高于插筋孔顶面;灌浆

12、孔和出浆孔的直径宜为20mm,应布置于预制墙板的同一侧面,且在预制墙板表面宜均匀分布;在钢筋连接范围应配置螺旋箍筋。螺旋箍筋直径不应小于2.5mm,螺距不宜大于80mm,两端并紧不宜小于两圈;螺旋箍筋的围合直径不宜小于4倍连接钢筋的直径,混凝土保护层厚度不应小于15mm,螺旋箍筋距灌浆孔边不宜小于5mm。约束边缘构件及梁箍筋采用封闭式箍筋,末端做成135度弯钩,平直段长度为钢筋直径的10倍;剪力墙与约束构件所使用拉钩末端亦做成135度弯钩,平直段长度为钢筋直径的10倍.3混凝土浇筑1)本工程采用商品混凝土,保证构件所需混凝土品种与标号的准确,冬季施工中应添加防冻剂,收集好小票。 2)每次开盘前

13、做好塌落度实验,塌落度保证在140160,商品混凝土每次开盘及100 之内做留置三组试块。3)混凝土浇筑过程中人员配置要合理,振捣棒等工具配置到位,振捣棒在振捣过程中应保证将混凝土里的气体全部排出,且振出浮浆。4)混凝土浇筑成型后,根据各类型构件要求将其操作面抹平压光。混凝土收面过程要求用压杠刮平,尤其是门口、窗口部位的平整度要从严控制。 预制构件节点及接缝处后浇混凝土强度等级不应低于预制构件的混凝土强度等级;预埋件和连接件等外露金属件应按不同环境类别进行封闭或防腐、防锈、防火处理,并应符合耐久性要求。预制构件中外露预埋件凹入构件表面的深度不宜小于10mm墙板手工操作面应确保平整光滑,达到标准

14、要求,一般为:粗抹平:刮去多余的混凝土(或填补凹陷),进行粗抹。中抹平:待混凝土收水并开始初凝用铁抹子抹光面,达到表面平整、光滑.精抹平:在初凝后,使用铁抹子精工抹平,力求表面无抹子痕迹,满足平整度要求。 混凝土浇筑完成后,报甲方生产技术部验收合格后,方可进行蒸汽养护.4蒸汽养护与脱模 1)混凝土验收合格后,进行蒸汽养护,养护时间为12h,养护过程中应进行温度测试,时间为自混凝土养护开始后每小时进行测温一次,每一批次设置三个测温点,并做好记录。 2)同种配合比的混凝土每工作班取样一次,做抗压强度试块不少于3组(每组3块),分别代表脱模强度、出厂强度及28天强度。试块与构件同时制作,同条件蒸汽养

15、护,出模前由试验室压试块并开出混凝 土强度报告,达到脱模强度(75)方可起吊脱模.3)拆模后的预制构件应及时检查,并记录其外观质量和尺寸偏差;对于出现的一般缺陷应按技术方案要求对其进行处理,并对该构件进行重新检查。4)预制构件的预埋件、插筋、预留孔的规格、数量应符合设计要求。5)预制构件的叠合面或键槽成型质量应满足设计要求。 6)构件出池过程中,应保证所需要的机械及人员到位,确保不损坏构件及安全,将构 件放置码放区进行码放。 7)存在的一些缺陷,经技术人员判定,不影响结构受力的缺陷可以修补.注:蒸汽养护分为静停、升温、恒温、降温四个阶段,砼构件浇筑完毕后罩上 蒸汽棚,在常温下静停2h6h,静停

16、期保持环境温度不低于5。浇筑完毕4-6小时且砼达到终凝后方可升温,速度应超过10/h,不宜超过20/h.恒温期间温度不宜大于70,为避免内外温差过大造成构件表面开裂,应控制构件蒸汽养护罩内外温差小于25,降温时温度应超过20/h构件相关误差标准参照设计及施工依据里的相关规定。 5 外观质量验收构建外观质量项目现象质量要求检验方法露筋钢筋未被混凝土完全包裹受力主筋不应有,其他构造钢筋和箍筋允许少量观察蜂窝混凝土表面石子外露受力主筋部位和支撑点位置不应有,其他部位允许少量观察孔洞混凝土中孔穴深度和长度超过保护层不应有观察外形缺陷缺棱掉角、表面翘曲清水面不应有,钢模表面不应有观察外表缺陷表面麻面、起

17、砂、掉皮、污染清水面不应有,钢模表面不应有观察连接部位缺陷连接钢筋、连接件松动不应有观察破损影响外观影响结构性能的裂缝不应有,不影响结构性能和使用功能的破损不宜有观察裂缝裂缝贯穿保护层到达构件内部影响结构性能的裂缝不应有,不影响结构性能和使用功能的裂缝不宜有观察预制混凝土构件外形尺寸允许偏差(mm)名称项目允许偏差(mm)检查依据与方法长度内墙板5用钢尺测量外墙板5宽度5用钢尺测量厚度5用钢尺测量对角线差值外墙板5用钢尺测量表面平整度、扭曲、弯曲5用2m靠尺和塞尺检查3。2楼梯3。2。1 施工工艺钢模板及其配件的维修施工准备铺设底模及一面侧模钢筋绑扎另一面钢侧模板安装混凝土浇筑蒸汽养护质量验收

18、出池吊装模板维修施工工艺及流程施工流程清渣、除锈板面维修板肋维修3。2。2 施工流程1 模具清理1)模板清渣、除锈先用扁铲清理模板上的灰块,然后用角磨机(安装钢丝刷)清理模板上的灰渣和浮锈,角磨机打磨不到位的部位用钢刷清灰、除锈,要求清理彻底,不留死角.2)板面维修 用靠尺、塞尺检查表面平整情况,平整度超过2mm的模板需要在钢平台上平整板面,禁止用铁锤直接捶打板面,板面平整度要求达到2mm以内,用靠尺、塞尺检查。对板面的孔洞用2.5mm厚钢板进行堵塞,补焊找平,再用角磨机打磨平整。3)板肋维修对模板肋变形部位进行调直,边肋不得超出凸棱,对脱焊部位补焊加固,焊脚长度不小于2mm,焊缝长度不小于1

19、0mm。边肋不全的模板可拆除报废模板肋板补齐,边肋孔洞需用钢板进行堵塞,焊口满焊,以保证模板刚度.板肋高度不得超过模板设计厚度,边肋打磨时严禁用砂轮机打磨面板凸棱。施工准备: 设备:所用设备仪器校准运转正常,计量准确,操作灵敏。技术准备:生产所需的标准、规程、规范,检测仪器使用说明均为现行有效版本。人员准备:施工人员经过培训,对生产工艺基本掌握能够上岗。2 楼梯钢模板安装、钢筋绑扎1)钢模板安装、涂刷脱模剂模板接缝处用密封条沿模板内缝边进行密封,不得出现跑浆漏浆现象,模板与混凝土接触面应清理干净并涂刷脱模剂;模板内的杂物应清理干净,脱模剂应涂刷均匀且不得沾污钢筋和混凝土接茬处,模板垂直度不得大

20、于3mm。2)钢筋绑扎钢筋外观应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。检查钢筋(钢筋型号、直径、数量、间距、位置)是否符合图纸及规范要求。另一侧钢模板安装应紧固牢靠,接缝处用密封条沿模板内缝封堵密实,严禁出现跑浆、漏浆现象。混凝土施工质量标准必须按要求施工,严禁出现烂根、蜂窝、气泡、杜绝出现质量大的事故漏振、孔洞。3 混凝土浇筑及养护浇筑砼时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的1。25倍,最大不超过40。使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的确1。5倍

21、(一般为30-40cm)。振捣上一层时应差入下层50mm,以消除两层间的接缝。浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在混凝土凝结之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。蒸汽养护待合模后开始准备蒸养,蒸养前先将篷布支撑架以每50cm左右间距一个排列整齐然后覆盖篷布,覆盖篷布时要严密防止蒸汽外漏。然后通知锅炉房通蒸汽,升温23小时3540h、恒温5-8小时不得超过8

22、0h、降温23小时20-30h。蒸汽养护时用温度计测温并做好记录。注:蒸汽时间根据天气季节情况适当调整。4 质量验收预制楼梯外观质量、尺寸偏差及结构性能应符合设计要求。预制楼梯的外观质量不应有严重缺陷,不宜有一般缺陷。不应有影响结构性能和安装、使用功能的尺寸偏差。 1)外形尺寸混凝土预制构件尺寸的允许偏差及检验方法项目允许偏差mm检查方法长度+10,-5钢尺检查宽度、高(厚)度5钢尺量一端及中部,取其中较大值预留孔中心线位置 5钢尺检查钢筋保护层厚度+5,3保护层厚度测试仪对角线差10钢尺量两个对角线表面平整度52m靠尺和塞尺检查翘曲L/750调平尺在两端测量注: L为构件长度(mm)2)外观

23、质量混凝土外观质量评定(预制混凝土构件及现浇混凝土)检查项目标准优良合格形体尺寸及表面平整度符合设计要求局部稍超出规定,但累计面积不超过0。5%,经处理符合设计要求露筋无无主筋外露,箍筋、副筋个别微露,经处理符合设计要求深层及贯穿裂缝无经处理符合设计要求麻面无有少量麻面,但累计面积不超过0.5,经处理符合设计要求蜂窝孔洞无轻微、少量、不连续,单个面积不超过0.1,深度不超过骨料最大粒径,经处理符合设计要求缺棱掉角无重要部位不允许,其他部位轻微少量,经处理符合设计要求表面裂缝无有短小、不跨层的表面裂缝,经处理符合设计要求5出池吊装混凝土楼梯蒸养后经过试压试块强度值达到设计强度70以上时方可出池吊

24、装.出池时先将篷布叠好与篷布架放置指定位置,然后拆除钢模板。出池吊车吊装到码放区,梯段前后摆放好方木,注意梯段与梯段之间的间距以便于今后的修理。吊装时由于梯段较长,注意轻起轻放以免发生脱落、碰撞等造成人员、设备与梯段的损伤. 6安全注意事项1)进入作业区需遵守一切规章制度。2)使用机械发现问题及时处理,禁止机械带病作业。3)机械维修时必须先切断电源以防发生触电。4)下班后注意使用机械保护、覆盖、拉断电源.5)安全生产文明施工,做到活完料净脚下清。3.3 楼板3。3。1 施工工艺模板安装与清理-钢筋张拉-钢筋绑扎钢筋验收蒸汽养护出池、码放成品验收-出厂预制板生产钢筋出筋依据混凝土结构设计规范GB

25、50010-2010 9。6。5采用预制板的装配式整体楼盖、屋盖应采取下列构造措施 第二条:预制板端壹伸出锚固钢筋钢筋互相连接,并宜与板的支撑结构(圈梁、梁顶或墙顶)伸出的钢筋及板端拼缝中设置的通常钢筋连接。本工程构件制作,生产车间及各生产小组应提前做准备工作,包括构件类型分布、场地安排;临时码放区域清理;生产设备调用、新制;辅料统计及库存清点等等。3。3。2 施工流程1模具施工生产线清理:将生产线上有用材料设备,沙石、渣土清理干净,并检查设备是否运转正常。脱模剂涂刷:在涂刷脱模剂时先清理模板、生产线上的水泥、污垢、灰尘等,保证表面的洁净。脱模剂加水稀释使用时需要搅拌均匀再涂刷(新生产线使用前

26、应整线涂刷未加水稀释的脱模剂或废机油),由于脱模剂涂刷到生产线上待其干燥以后需要形成完整的膜层出来(特别是钢模板生产线)。因此在涂刷时需要仔细涂刷均匀,需要勤拉勤收,确保涂刷均匀一致,防止出现流挂、漏刷、气泡、杂质等。注:如钢筋张拉完毕因天气下雨雨水冲刷造成脱模剂失效需使用粉质脱模剂进行补刷。2钢筋张拉钢筋张拉时一人将钢筋延生产线拉钢筋至生产线端部,钢筋一端由钢筋输筋板穿过。穿过端部后用夹具固定。钢筋固定完成后一端按尺寸切断.钢筋切断后钢筋由另一端输筋板穿过,穿过后用张拉机拉力夹具夹住钢筋,夹筋长度不得小于10cm并用墩头机进行墩头(墩头次数不少于两遍),整线布筋完成后通知质检人员用钢筋测力仪

27、对预应力钢筋拉力进行检测并对张拉机拉力值(限位器)进行调试设置。调试检测无误后启动张拉机进行张拉,张拉机加力至设计钢筋拉力值处(有限位器)停止张拉。用夹具夹住钢筋后,缓慢松开张拉机并用墩头机进行墩头(墩头次数不少于两遍)。注:预应力钢筋张拉控制应力均为,单根4.8-1570WLRH钢筋的总张拉力为17.0KN(若为双筋,则单根钢筋总张拉力为15.5KN)、5.01570-WLRH钢筋的总张拉力为18.0KN(适应力要求相应调整拉力值),张拉机使用前先检查张拉机是否工作正常,张拉值是否正确。合理使用张拉机如发生不正常不得任何人私自拆卸。张拉钢筋时两端不能站人,张拉机张拉值不得任意改变。张拉机油丝

28、绳需勤维护勤检查是否有断丝、变形,如断丝过多变形严重应及时通知专业人员更换。3模具支设及维修每次组合模具前,将模具表面混凝土残渣、灰尘打磨干净,模具内侧需光滑平整,平整度要5mm模具面和侧模挠度10mm,模具组合严格按生产任务单要求尺寸进行组合,组合模具时模具接缝处要保证严密,边模与底模不应有缝隙,缝隙处可采用重物压或密封条、密封胶棒封堵,防止漏浆。组模前模具涂刷废机油,涂刷均匀防止出现流挂、漏刷、杂质等;模具校正时模具尺寸必须符合任务单上标注的尺寸,其误差需在验收规范规定的范围内,模具长度偏差3mm、宽度偏差3mm、对角线偏差5mm;模具固定分为磁力盒固定、压杆固定,磁力盒固定适用于钢底模板

29、生产线,压杆固定适用于混凝土地面生产线(详见图1)。模具维修:模具平整度超过5mm的模板需要在钢平台上平整板面,禁止用铁锤直接捶打板面,板面平整度要求达到5mm以内,对板面的键槽脱焊需补焊加固,焊脚度不小于2mm,焊缝长度不小于10mm再用角磨机打磨平整。 图1 4钢筋绑扎组模固定完成后开始绑扎钢筋,钢筋绑扎前确保预应力钢筋表面无油污、脱模剂等,钢筋先绑扎板底分布筋再绑扎板端构造筋,根据设计图纸及图集要求绑扎钢筋(详见图2),钢筋绑扎过程中保证钢筋的间距及距模具边的距离、位置的精确、边筋出板长度一致,确保预应力筋、分布筋、构造筋保护层的厚度为15mm ,楼板两端外露钢筋尺寸,两侧外露钢筋尺寸长

30、度必须符合要求 ,实心板板端出筋上筋出120mm向下打勾50mm 共170mm,板下预应力钢筋出100mm,板侧胡子筋出板80mm向上打勾50mm共130mm,端部分布钢筋距模具50150mm,楼板均按设计要求荷载值进行配筋.绑扎成型的板端钢筋骨架不得缺扣,绑扎板端骨架其余部位跳扣的总数量不得超过绑扣总数的30%,且不应有相邻两点缺扣。图25混凝土浇筑混凝土施工前应先通知质检人员,对所需混凝土品种与标号的准确、混凝土坍落度保证在120140、冬季施工中应添加防冻剂,对模具几何尺寸钢筋绑扎间距、出筋长度等进行检验,检验合格确认无误后方可混凝土施工.采用商品混凝土时,需核对混凝土发货单上混凝土品种

31、、标号等无误后方可进行混凝土浇筑施工。人工平整注意虚铺厚度,防止楼板薄厚不均.人工平整完成后采用平板式振动器振捣,振捣时间要掌握准确,边振捣边人工平整,每次振动时间不应超过1min,当混凝土在模内泛浆流动或表面平整边角两端饱满即可停振,不得在混凝土初凝状态时再振,楼板板面平整度应小于5mm。平板式振动器作业时,应使平板与混凝土保持接触,使振波有效地振实混凝土,待表面出浆,不再下沉后,即可缓慢向前移动,移动速度应能保证混凝土振实出浆.在振的振动器,不得搁置在已凝或初凝的混凝土上。用绳拉平板振捣器时,拉绳应干燥绝缘,移动或转向时,不得用脚踢电动机,作业转移时电动机的导线应保持有足够的长度和松度,严

32、禁用电源线拖拉振捣器。振捣过后应及时清理模具周边散落混凝土及漏浆,施工完成后待楼板表面混凝土“水汽”吸收用木抹子抹平后及时用塑料布或薄膜覆盖楼板防止楼板水分流失过快导致的干裂。注:根据天气情况适当调整水灰比,施工前可先用喷壶将模具底部用水湿润。6蒸汽养护 蒸养前同种配合比的混凝土每池取样一次,做抗压强度试块不少于3组(每组3块),分别代表脱模强度、出厂强度及28天强度。试块与构件同时制作,同条件蒸汽养护,出模前由试验室压试块并开出混凝土强度报告,达到脱模强度75方可停汽脱模出池.待生产线楼板生产满后开始准备蒸养,蒸养前先将篷布支撑架以每50cm间距一个排列整齐然后覆盖篷布,覆盖篷布时要严密防止

33、蒸汽外漏。然后开启蒸汽阀门,升温23小时35-40h、恒温58小时不得超过80h、降温2-3小时20-30h蒸汽养护时用温度计测温并做好记录.注:蒸汽时间根据天气季节情况适当调整。7 外观质量要求 1 楼板尺寸(长、宽、厚)必须符合任务单上标注的尺寸,其误差需在验收规范规定的范围内,楼板长度偏差+10mm、-5mm,对角线偏差10mm,宽度+10mm、5mm,厚度5mm。 2 楼板板面平整度允许误差为5mm,楼板侧向弯曲、翘曲允许误差为L750且20mm。 3 混凝土振捣要求表面平整,内部密实,边角及两端饱满,防止蜂窝、塌边、掉角出现。 4拆模后的预制构件应及时检查(详见表1),并记录其外观质量和尺寸偏差;对于出现的一般缺陷应按技术方案要求对其进行处理,并对该构件进行重新检查。5 存在的一些缺陷,经技术人员判定,不影响结构受力的缺陷可以修补。构件外观质量验收项目现象质量要求检验方法露筋钢筋未被混凝土完全包裹受力主筋不应有,其他构造钢筋不应有观察蜂窝混凝土底面、侧面石子外露受力主筋部位和支撑点位置

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
