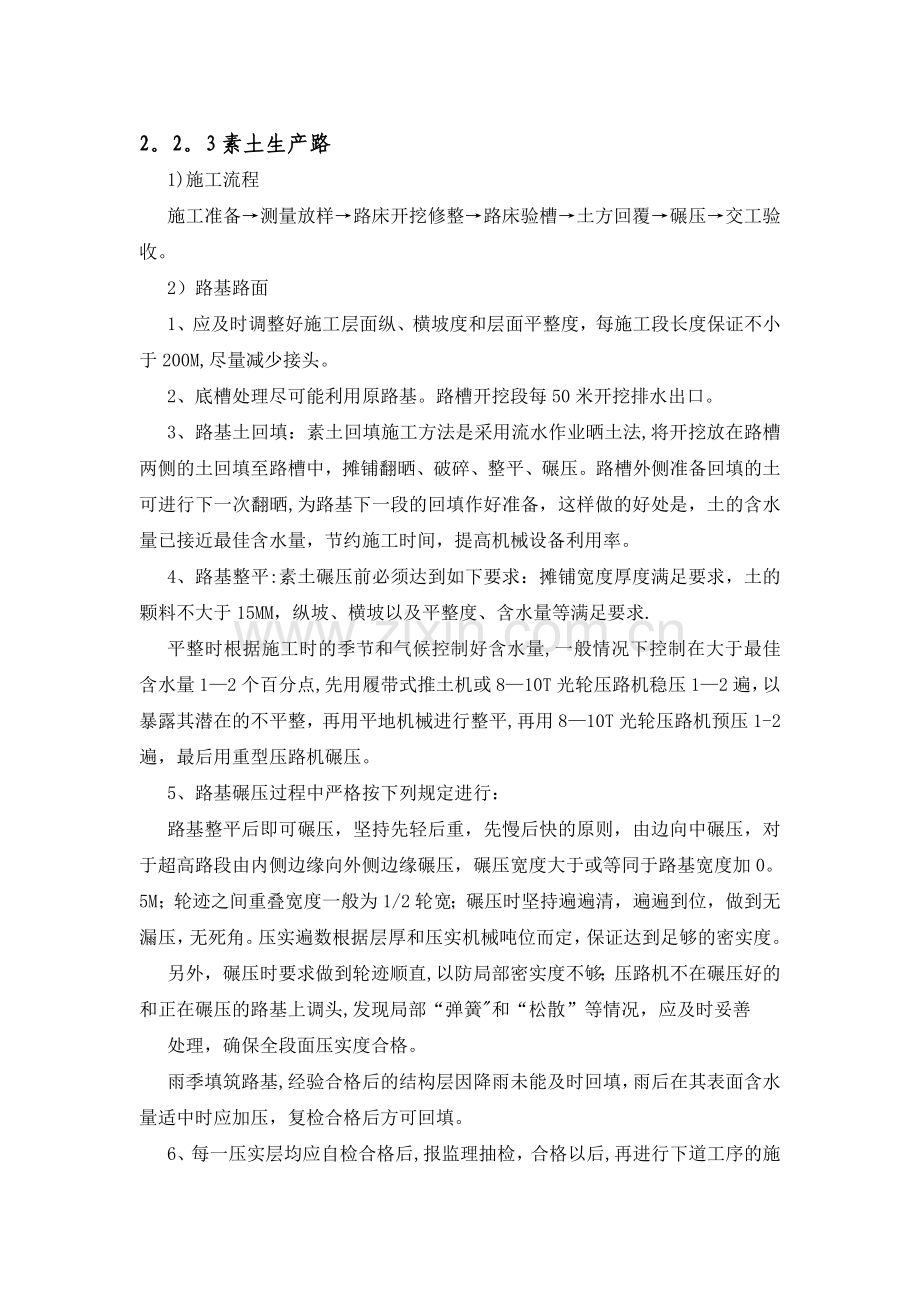

2。2。3素土生产路 1)施工流程 施工准备→测量放样→路床开挖修整→路床验槽→土方回覆→碾压→交工验收。 2)路基路面 1、应及时调整好施工层面纵、横坡度和层面平整度,每施工段长度保证不小于200M,尽量减少接头。 2、底槽处理尽可能利用原路基。路槽开挖段每50米开挖排水出口。 3、路基土回填:素土回填施工方法是采用流水作业晒土法,将开挖放在路槽两侧的土回填至路槽中,摊铺翻晒、破碎、整平、碾压。路槽外侧准备回填的土可进行下一次翻晒,为路基下一段的回填作好准备,这样做的好处是,土的含水量已接近最佳含水量,节约施工时间,提高机械设备利用率。 4、路基整平:素土碾压前必须达到如下要求:摊铺宽度厚度满足要求,土的颗料不大于15MM,纵坡、横坡以及平整度、含水量等满足要求. 平整时根据施工时的季节和气候控制好含水量,一般情况下控制在大于最佳含水量1—2个百分点,先用履带式推土机或8—10T光轮压路机稳压1—2遍,以暴露其潜在的不平整,再用平地机械进行整平,再用8—10T光轮压路机预压1-2遍,最后用重型压路机碾压。 5、路基碾压过程中严格按下列规定进行: 路基整平后即可碾压,坚持先轻后重,先慢后快的原则,由边向中碾压,对于超高路段由内侧边缘向外侧边缘碾压,碾压宽度大于或等同于路基宽度加0。5M;轮迹之间重叠宽度一般为1/2轮宽;碾压时坚持遍遍清,遍遍到位,做到无漏压,无死角。压实遍数根据层厚和压实机械吨位而定,保证达到足够的密实度。 另外,碾压时要求做到轮迹顺直,以防局部密实度不够;压路机不在碾压好的和正在碾压的路基上调头,发现局部“弹簧"和“松散”等情况,应及时妥善 处理,确保全段面压实度合格。 雨季填筑路基,经验合格后的结构层因降雨未能及时回填,雨后在其表面含水量适中时应加压,复检合格后方可回填。 6、每一压实层均应自检合格后,报监理抽检,合格以后,再进行下道工序的施工。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
