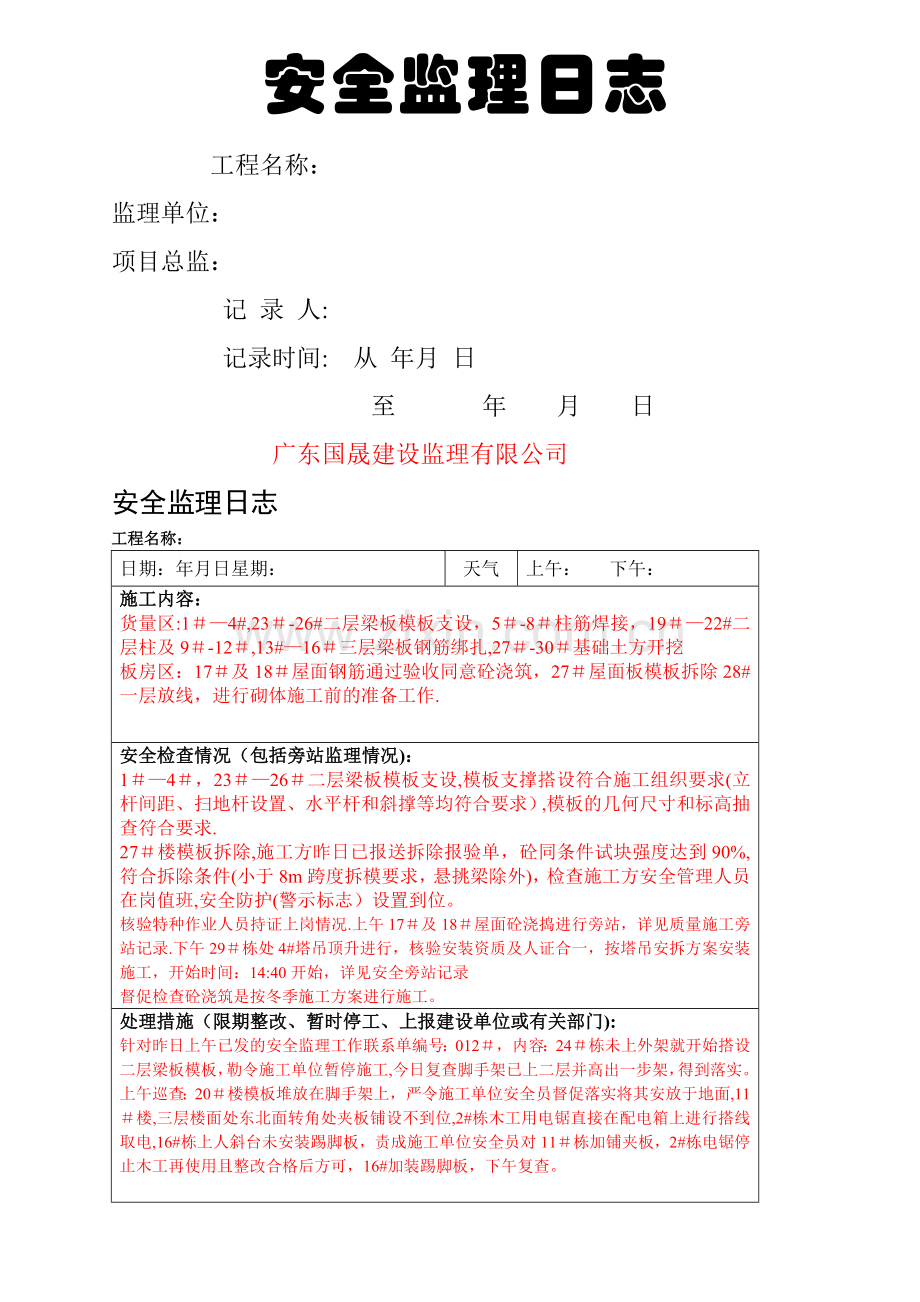

1、安全监理日志工程名称:监理单位:项目总监: 记 录 人: 记录时间: 从 年月 日 至 年 月 日广东国晟建设监理有限公司安全监理日志工程名称:日期:年月日星期:天气上午: 下午:施工内容:货量区:14#,23-26#二层梁板模板支设,5-8柱筋焊接,1922#二层柱及9-12,13#16三层梁板钢筋绑扎,27-30基础土方开挖板房区:17及18屋面钢筋通过验收同意砼浇筑,27屋面板模板拆除28#一层放线,进行砌体施工前的准备工作.安全检查情况(包括旁站监理情况):14,2326二层梁板模板支设,模板支撑搭设符合施工组织要求(立杆间距、扫地杆设置、水平杆和斜撑等均符合要求),模板的几何尺寸和标

2、高抽查符合要求.27楼模板拆除,施工方昨日已报送拆除报验单,砼同条件试块强度达到90%,符合拆除条件(小于8m跨度拆模要求,悬挑梁除外),检查施工方安全管理人员在岗值班,安全防护(警示标志)设置到位。核验特种作业人员持证上岗情况.上午17及18屋面砼浇捣进行旁站,详见质量施工旁站记录.下午29栋处4#塔吊顶升进行,核验安装资质及人证合一,按塔吊安拆方案安装施工,开始时间:14:40开始,详见安全旁站记录督促检查砼浇筑是按冬季施工方案进行施工。处理措施(限期整改、暂时停工、上报建设单位或有关部门):针对昨日上午已发的安全监理工作联系单编号:012,内容:24栋未上外架就开始搭设二层梁板模板,勒令

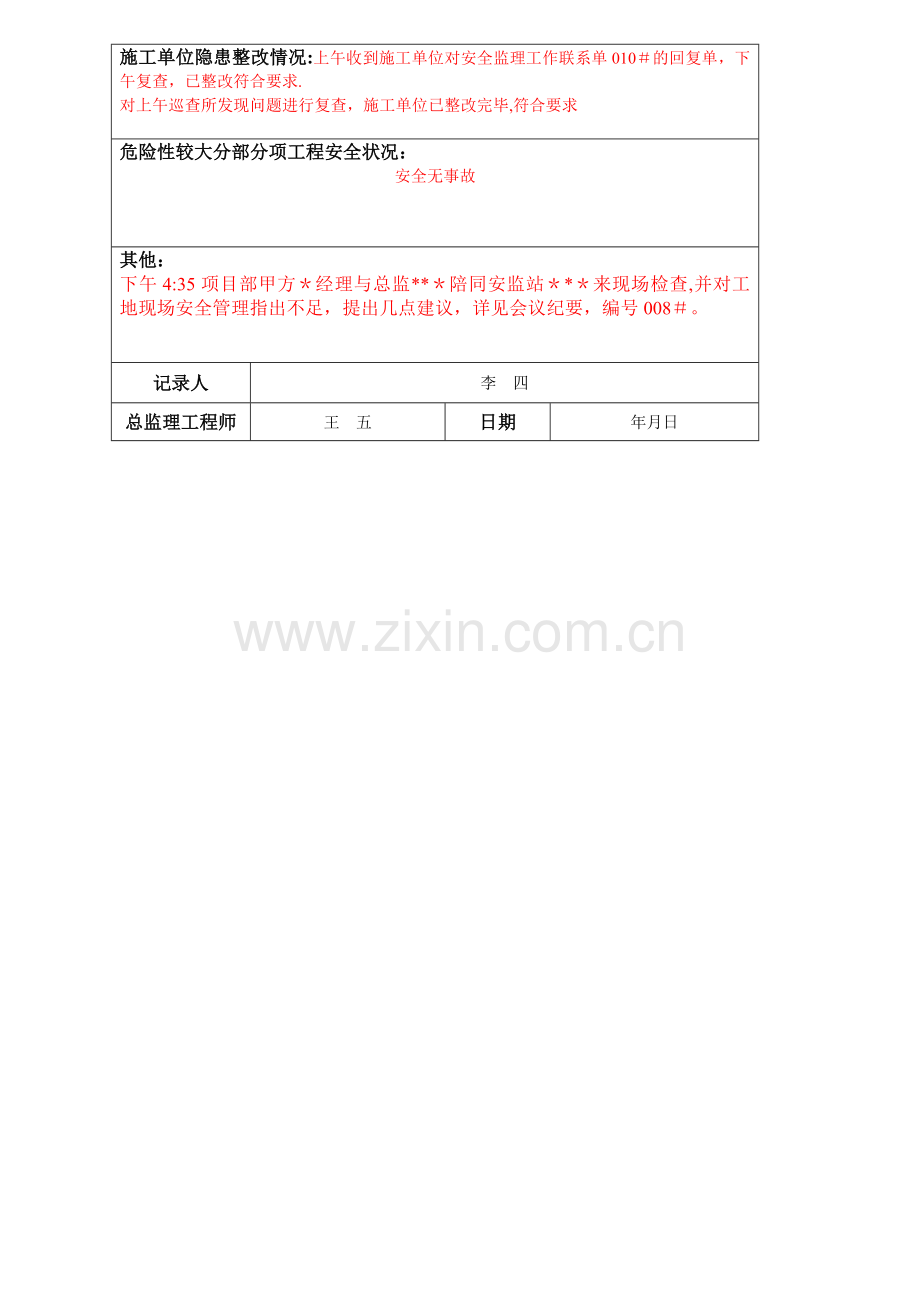

3、施工单位暂停施工,今日复查脚手架已上二层并高出一步架,得到落实。上午巡查:20楼模板堆放在脚手架上,严令施工单位安全员督促落实将其安放于地面,11楼,三层楼面处东北面转角处夹板铺设不到位,2#栋木工用电锯直接在配电箱上进行搭线取电,16#栋上人斜台未安装踢脚板,责成施工单位安全员对11栋加铺夹板,2#栋电锯停止木工再使用且整改合格后方可,16#加装踢脚板,下午复查。施工单位隐患整改情况:上午收到施工单位对安全监理工作联系单010的回复单,下午复查,已整改符合要求.对上午巡查所发现问题进行复查,施工单位已整改完毕,符合要求危险性较大分部分项工程安全状况:安全无事故其他:下午4:35项目部甲方经理与总监*陪同安监站*来现场检查,并对工地现场安全管理指出不足,提出几点建议,详见会议纪要,编号008。记录人李 四总监理工程师王 五日期年月日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
