收藏 分销(赏)

人造草坪施工工艺方案.doc

上传人:丰**** 文档编号:3881311 上传时间:2024-07-23 格式:DOC 页数:5 大小:16.04KB
下载 相关 举报
人造草坪施工工艺方案.doc_第1页
第1页 / 共5页
人造草坪施工工艺方案.doc_第2页
第2页 / 共5页
人造草坪施工工艺方案.doc_第3页
第3页 / 共5页
人造草坪施工工艺方案.doc_第4页
第4页 / 共5页
人造草坪施工工艺方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

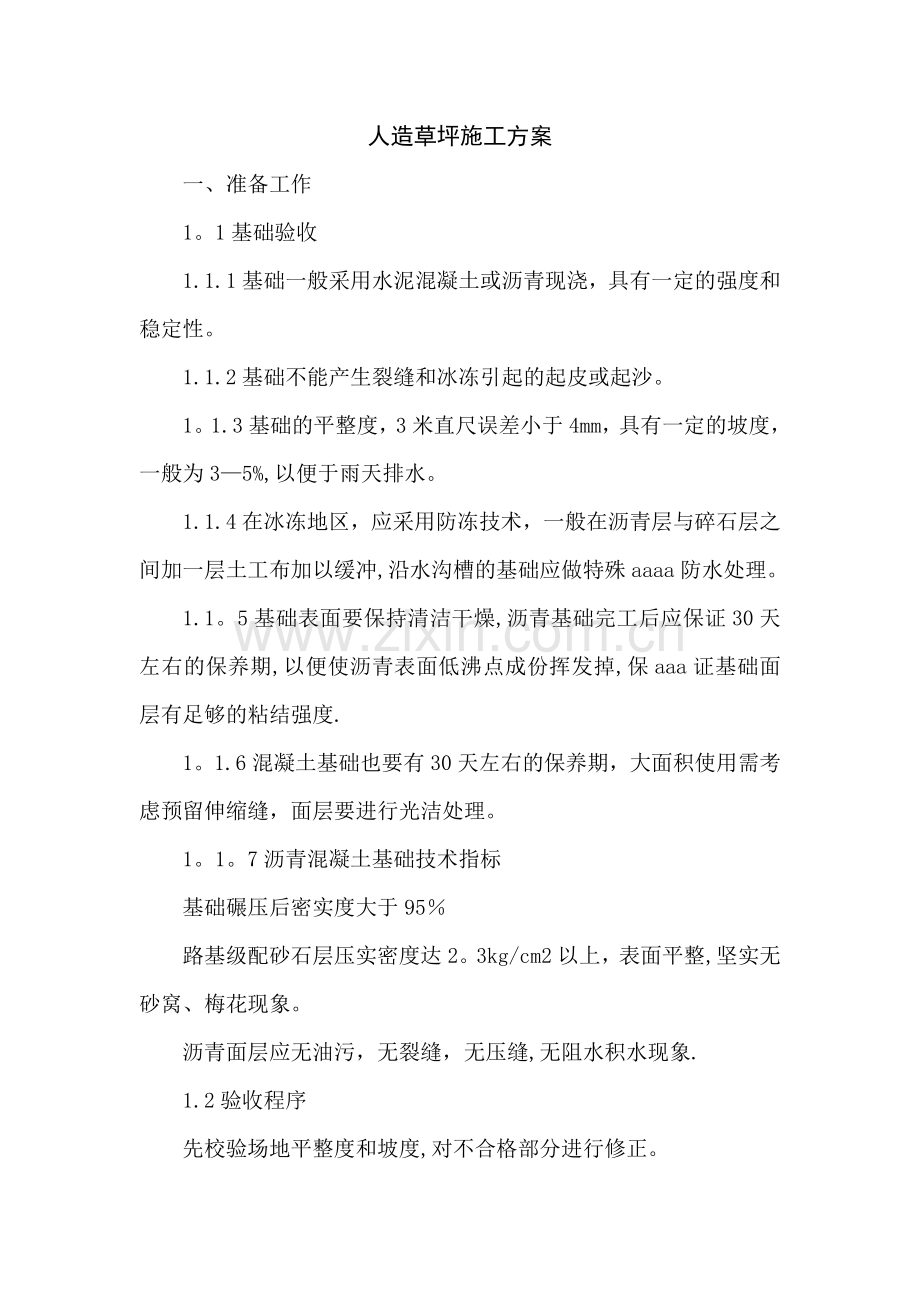

1、人造草坪施工方案一、准备工作1。1基础验收1.1.1基础一般采用水泥混凝土或沥青现浇,具有一定的强度和稳定性。1.1.2基础不能产生裂缝和冰冻引起的起皮或起沙。1。1.3基础的平整度,3米直尺误差小于4mm,具有一定的坡度,一般为35%,以便于雨天排水。1.1.4在冰冻地区,应采用防冻技术,一般在沥青层与碎石层之间加一层土工布加以缓冲,沿水沟槽的基础应做特殊aaaa防水处理。1.1。5基础表面要保持清洁干燥,沥青基础完工后应保证30天左右的保养期,以便使沥青表面低沸点成份挥发掉,保aaa证基础面层有足够的粘结强度.1。1.6混凝土基础也要有30天左右的保养期,大面积使用需考虑预留伸缩缝,面层要

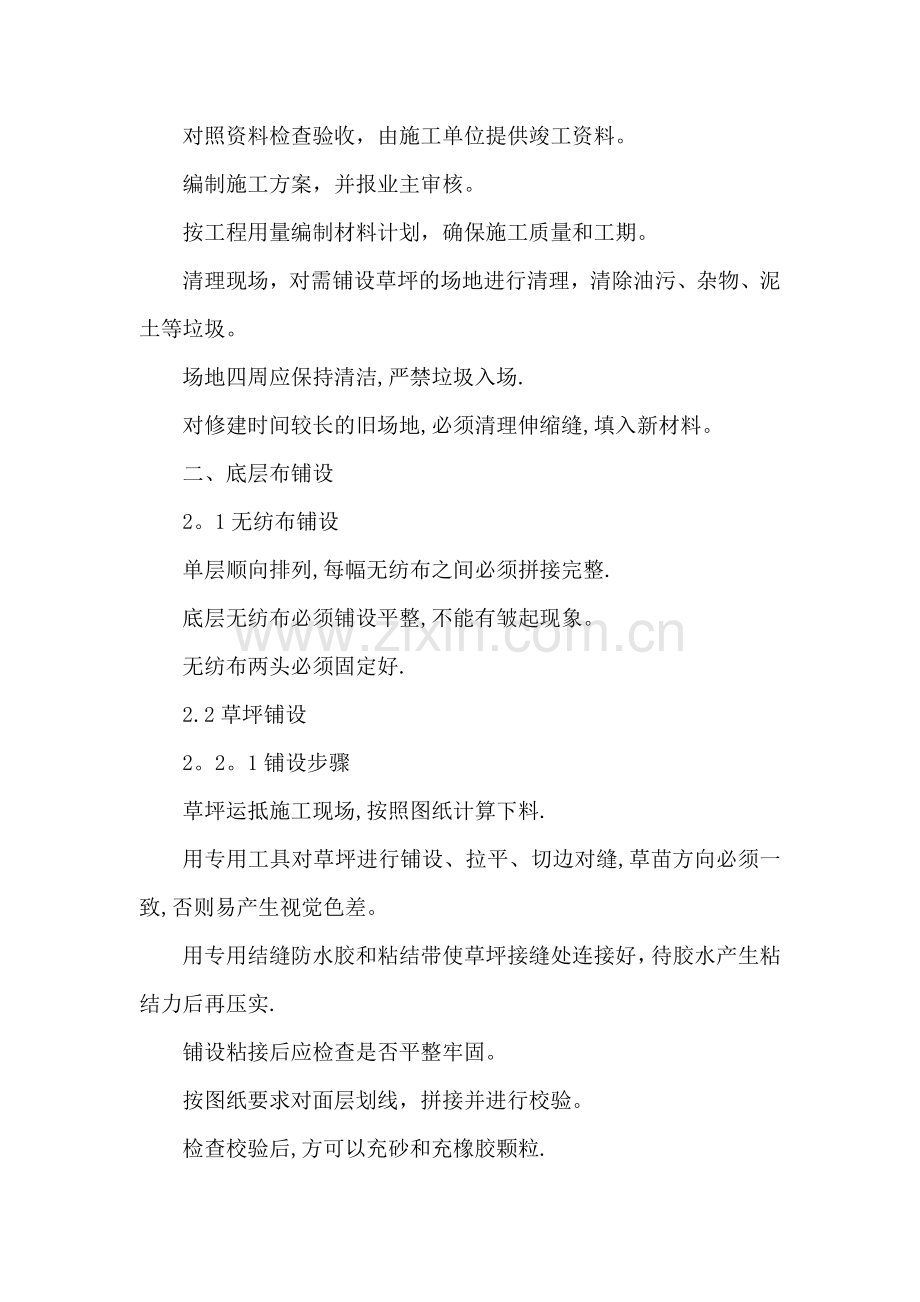

2、进行光洁处理。1。1。7沥青混凝土基础技术指标基础碾压后密实度大于95 路基级配砂石层压实密度达2。3kg/cm2以上,表面平整,坚实无砂窝、梅花现象。沥青面层应无油污,无裂缝,无压缝,无阻水积水现象.1.2验收程序先校验场地平整度和坡度,对不合格部分进行修正。对照资料检查验收,由施工单位提供竣工资料。编制施工方案,并报业主审核。 按工程用量编制材料计划,确保施工质量和工期。 清理现场,对需铺设草坪的场地进行清理,清除油污、杂物、泥土等垃圾。场地四周应保持清洁,严禁垃圾入场.对修建时间较长的旧场地,必须清理伸缩缝,填入新材料。二、底层布铺设2。1无纺布铺设单层顺向排列,每幅无纺布之间必须拼接完

3、整.底层无纺布必须铺设平整,不能有皱起现象。无纺布两头必须固定好.2.2草坪铺设 2。2。1铺设步骤草坪运抵施工现场,按照图纸计算下料.用专用工具对草坪进行铺设、拉平、切边对缝,草苗方向必须一致,否则易产生视觉色差。用专用结缝防水胶和粘结带使草坪接缝处连接好,待胶水产生粘结力后再压实.铺设粘接后应检查是否平整牢固。按图纸要求对面层划线,拼接并进行校验。检查校验后,方可以充砂和充橡胶颗粒.可以选择浮铺或全粘方式铺设,如果草的被覆是PU(聚胺酯)的话最好采用后者。 接缝处先放底布,注意底布不应粘在地上,然后把胶水用有齿的刮板刮上,再把两旁草皮合上。草皮铺好以后可以充约1525毫米的沙用作稳定草皮防

4、止草背的疏水孔被堵塞和增快排水量。下一工序充约2025毫米的循环胶颗粒(约1毫米大)或有颜色的EPDM颗粒(可减低表面温度).注意充完沙和橡胶颗粒以后要保留1012厘米的草丝外露。三、橡胶颗粒及石英砂规格标准橡胶颗粒:规格为0。5-2mm,用量为56kg/m2(30-40mm草)石英砂:规格0.2-0。8mm,用量为18-20kg/m2(30-40mm草)四、验收标准1、人工草坪铺设充砂后应标线准确。2、场地面层应平整,无明显高差。3、草坪接缝处应牢固,填充物要均匀、平整。4、场地标线要准确五、草坪保养:草皮施工完毕以后的一至三个月内是稳定期,在此期间通过在场地上的正常运动、雨水、温度变化等因

5、素令外露的草丝能自然的覆盖表面,造成一个无偏向性的表面,而且有关填充物也会被压实,排水性能也会渐渐的表现出来;在此期间填充物的均匀性和厚度也应该每两周检查一次,作适当的增减和调整平整度六、工程测量及放样检查验收基础工程。清除基础中的杂物,若有不平处,应及时修复、整平。施工铺设场所须确实清洁,以确保环境之清洁及施工品质。依设计图之规则划,执行测量及放样。使用钢卷尺,测量周边设施是否符合运动场之尺寸,如有不合适处做修改。铺面铺装:沿场地长度方向铺设无纺布,排列方向须与草坪的排列方向成90度,无纺布间粘接牢固。按图纸的线条长宽规格裁定球场线条,经自查粘好后的线条必须平直。将草皮依原石规格平铺于无纺布

6、之上,草皮之间需搭接38mm.将搭接的草皮用切割刀切割平齐。接缝应不大于3mm。切割区下铺放接缝布,在接合面上刷上接合胶,指触干燥后接合并敲击牢固 七、草坪粘接工艺粘接前的准备:须将需粘接的草皮底面、无纺布、接缝布等清洁干净,且表面干燥无水分。环境温度应选在5以上施工为宜,再者不宜在下雨和梅雨天气下施工,否则会导致粘接时间过长甚至引起不粘现象。具体施工过程:涂胶:要求用刷子在其表面涂刷厚薄均匀,不可反复涂胶,否则会出现起泡现象,甚至跌落。底布涂上胶水,严格控制胶水的厚度,注意涂胶速度要适当,涂胶时应分别涂于被粘接的两粘接面上。粘合:根据当时的温度、湿度、气压等条件的实了示影响,合理控制晾置时间.一般以涂胶后1030分钟内,胶浆达到八九成干以手触不粘为宜.粘接时要求一次性对准粘牢。切不可在粘合后来回移动被粘接的物体。加压:在粘合好后,清除其表面杂物,用专用的橡皮锤从粘接处向两边用力锤实,使其表面充分接触密实,粘接更牢固。固化:其固化时间一般为三天,检测最终强度一般为十天。因此,在固化期间需密切注意对其维护,避免过于暴晒、水浸和移动,以达到粘接的最佳状态。粘接后在未撒石英砂和橡胶颗粒前,对场地的草皮裁切的碎片进行清洁处理。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
