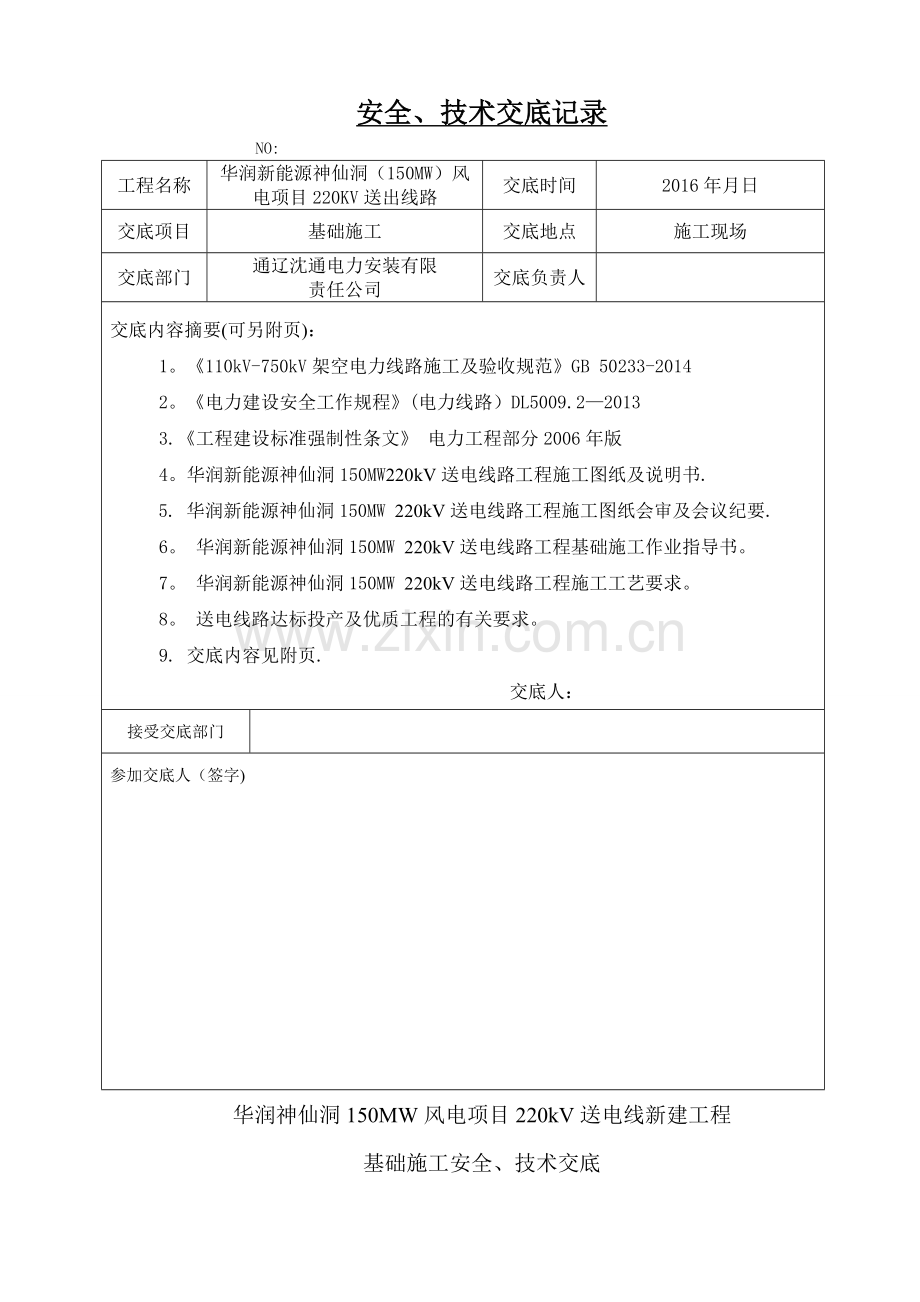

1、安全、技术交底记录NO:工程名称华润新能源神仙洞(150MW)风电项目220KV送出线路交底时间2016年月日交底项目基础施工交底地点施工现场交底部门通辽沈通电力安装有限责任公司交底负责人交底内容摘要(可另附页):1。110kV-750kV架空电力线路施工及验收规范GB 50233-20142。电力建设安全工作规程(电力线路)DL5009.220133.工程建设标准强制性条文 电力工程部分2006年版4。华润新能源神仙洞150MW220kV送电线路工程施工图纸及说明书.5. 华润新能源神仙洞150MW 220kV送电线路工程施工图纸会审及会议纪要.6。 华润新能源神仙洞150MW 220kV送

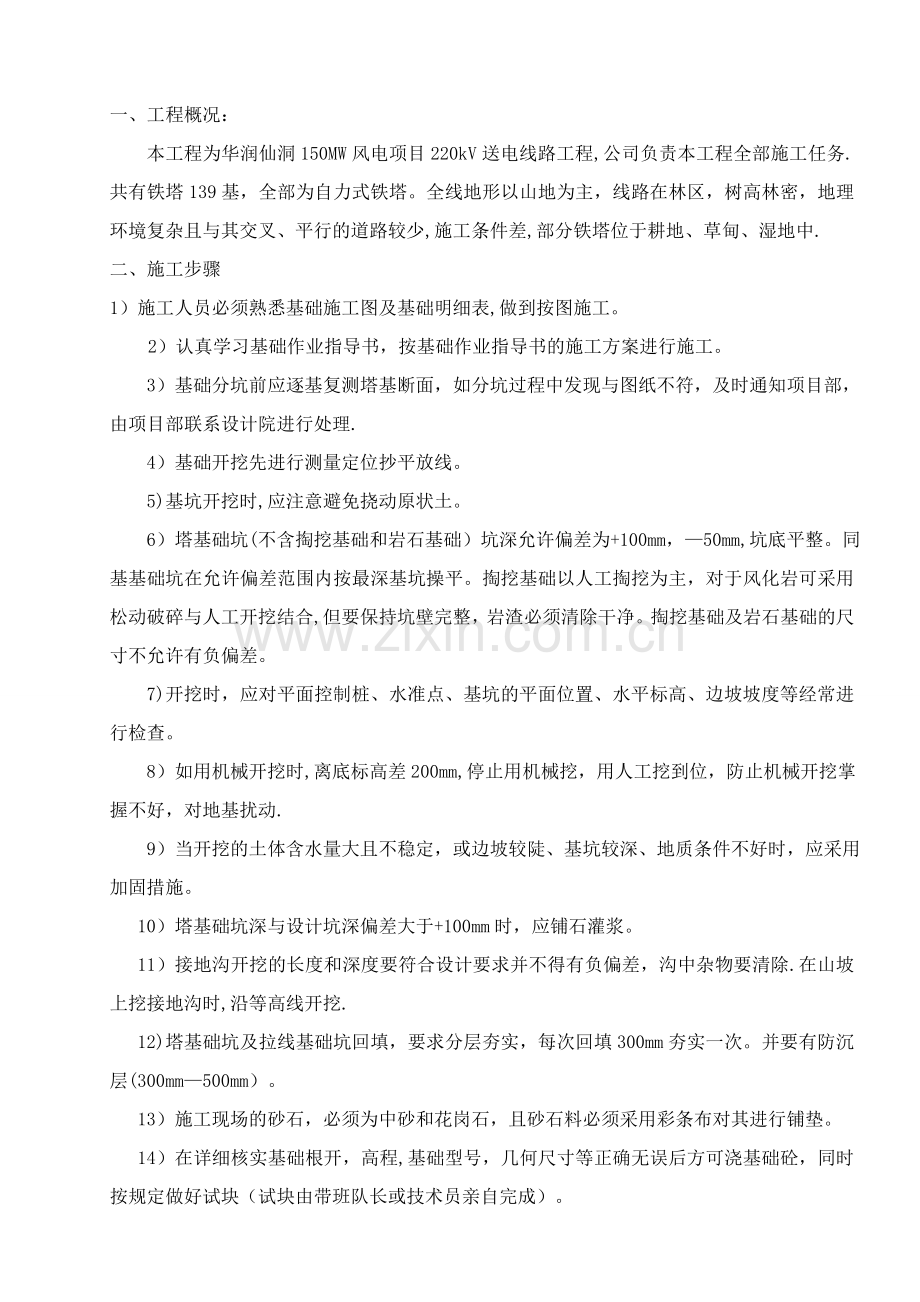

2、电线路工程基础施工作业指导书。7。 华润新能源神仙洞150MW 220kV送电线路工程施工工艺要求。8。 送电线路达标投产及优质工程的有关要求。9. 交底内容见附页. 交底人:接受交底部门参加交底人(签字)华润神仙洞150MW风电项目220kV送电线新建工程基础施工安全、技术交底一、工程概况:本工程为华润仙洞150MW风电项目220kV送电线路工程,公司负责本工程全部施工任务.共有铁塔139基,全部为自力式铁塔。全线地形以山地为主,线路在林区,树高林密,地理环境复杂且与其交叉、平行的道路较少,施工条件差,部分铁塔位于耕地、草甸、湿地中.二、施工步骤1)施工人员必须熟悉基础施工图及基础明细表,做
3、到按图施工。2)认真学习基础作业指导书,按基础作业指导书的施工方案进行施工。 3)基础分坑前应逐基复测塔基断面,如分坑过程中发现与图纸不符,及时通知项目部,由项目部联系设计院进行处理. 4)基础开挖先进行测量定位抄平放线。 5)基坑开挖时,应注意避免挠动原状土。 6)塔基础坑(不含掏挖基础和岩石基础)坑深允许偏差为+100mm,50mm,坑底平整。同基基础坑在允许偏差范围内按最深基坑操平。掏挖基础以人工掏挖为主,对于风化岩可采用松动破碎与人工开挖结合,但要保持坑壁完整,岩渣必须清除干净。掏挖基础及岩石基础的尺寸不允许有负偏差。 7)开挖时,应对平面控制桩、水准点、基坑的平面位置、水平标高、边坡
4、坡度等经常进行检查。 8)如用机械开挖时,离底标高差200mm,停止用机械挖,用人工挖到位,防止机械开挖掌握不好,对地基扰动. 9)当开挖的土体含水量大且不稳定,或边坡较陡、基坑较深、地质条件不好时,应采用加固措施。 10)塔基础坑深与设计坑深偏差大于+100mm时,应铺石灌浆。 11)接地沟开挖的长度和深度要符合设计要求并不得有负偏差,沟中杂物要清除.在山坡上挖接地沟时,沿等高线开挖. 12)塔基础坑及拉线基础坑回填,要求分层夯实,每次回填300mm夯实一次。并要有防沉层(300mm500mm)。 13)施工现场的砂石,必须为中砂和花岗石,且砂石料必须采用彩条布对其进行铺垫。 14)在详细核
5、实基础根开,高程,基础型号,几何尺寸等正确无误后方可浇基础砼,同时按规定做好试块(试块由带班队长或技术员亲自完成)。 15)基础浇制过程中应对质量进行严格把关,严格按照配合比进行混凝土搅拌。 16)对超过2m的坑深,基础浇制过程采用漏斗对底盘进行浇制,以防止砼散开,影响基础质量,并做好振捣工作,确保工程质量. 17)在基础浇制完成满足48小时后方可进行拆模。 18)铁塔组立前应检查基础柱面标高,紧线前拧紧螺帽. 19)有不等长腿的塔位,应先施工高程较低的基础。具体做法为:重新核对中心桩和轴线,然后以中心桩作为其准点,将经纬仪安装在塔基中心桩位于对准原桩位方向,即为地脚螺栓的对角方向,并从塔基中
6、心桩水平量取半对角根开,即为每个塔腿地脚螺栓的中心(十字架圆盘中心),再根据小根开的对角尺寸先确定每个塔脚的两根对角螺栓,从而确定每个塔腿圆盘上的4根或8根地脚螺栓。在调整螺栓位置过程中先要调好螺栓的高度。每塔腿小根开调整准确后就用竹片、铁丝固定或电焊固定在十字架上成一整体,对于812根地脚螺栓用固定盘,使小根开尺寸不会变动。最后核对大根开尺寸调整准确后,固定十字架在柱模上.总结:本交底中未提及事项,按施工图纸和110-500Kv架空送电线路施工及验收规范要求进行施工.三、 安全交底内容安全目标:不发生重伤及以上人身事故;不发生有本公司人员责任的电力生产事故;不发生重大火灾事故;不发生重大施工
7、机械设备损坏事故;不发生有同等及以上责任的重大交通事故;不发生环境污染事故和重大垮(坍)塌事故;年轻伤事故率3;防止和消除各类恶性人身未遂事故的发生;“设施标准、行为规范、施工有序、环境整洁”,创建电网工程建设安全文明施工一流水平.1、积极宣贯公司职业安全健康与环境管理体系手册和危害辨识风险评价管理程序文件,注重职业安全健康和环境保护,做好安全风险辨识和评价工作,控制电建施工风险,提高全员安全素质。2、认真贯彻执行国家有关安全健康与环境管理工作的方针、政策、法律、法规及电力建设安全工作规程、规定,遵守公司有关安全健康与环境的管理规定,遵守施工现场的各项规章制度。3、开展安全活动日工作,开展班组
8、班前安全活动工作,同时每月组织进行一次的安全健康与环境管理工作的检查,发现问题及时提出整改要求。组织安全大检查,查制度、查人员、查现场、查机具,查隐患并限期整改。4、对基础作业面用警戒绳围起,并悬挂警示牌,禁止非作业人员进入施工现场,对2米以上的基槽安放警示牌,防止人员坠落.5、进入现场的施工人员必须正确佩戴安全帽,不穿拖鞋、背心,不赤膊施工,现场负责人必须佩戴红袖章。6、人工开挖使用的工具必须牢固。进行石坑打桩时,要检查锤把、锤头及钢钎。扶钎人要站在打锤人侧面,打锤人不得戴手套。7、基础开挖时,必须有专人监护,当坑深超过2。5米时,应采取特殊措施,监护人必须注意坑壁变化,特别是泥水、流沙坑容
9、易坍塌的基坑,应采用挡土板或其他的防塌措施进行加固,严禁采取掏挖方式进行开挖,不得在坑底休息。坑深超过1.5m上下必须采用有防滑措施的竹梯及安全绳。8、坑底面积超过3平方米时,可由二人同时挖掘,但不得面对面或相互靠近工作,两个人操作间距应保持23米,。向坑外抛土时,应防止土石块回落伤人。9、挖出的土石方应及时运走,不得堆放在距坑口3米以内。10、对于处于山坡地带,容易发生滑坡的地方,基础浇制时必须搭建临时操作平台,且经检查平台牢固后方可进行基础浇制,否则不允许施工。人员上下使用采取防滑措施的竹梯,确保人员安全。10、基础浇制时坑上施工人员及监护人员和坑下施工人员应互相配合,防止浇制时砼砸伤坑底
10、施工人员,坑上所使用的工器具不得抛扔,距坑口1米内不得堆放物件。11、机械运转过热或暂停工作时,应将电源切除.12、电动振捣器应妥善固定并采取绝缘良好的橡胶软线。13、注意施工临时用电的安全,用电设备必须按规范做好接地工作,且接地必须牢固可靠.电缆线不随意摆放,按要求进行架空,确保人员安全。14、在安全管理方面做到目标明确,重点突出,责任到人,措施到位,坚持站班会制度,认真填写施工安全工作票,做到施工现场有工作票,施工人员分工明确,熟悉操作要点,掌握安全措施,人人心中有数.15、施工时应尽量避免破坏现场植被,基础回填完成后应对基面进行整理,尽量避免水土流失。16、机械挖掘要求:A、机械挖掘前要先发出喇叭信号B、挖掘机推杆旋转范围内不许进行其它作业。C、严禁任何人在伸臂及挖斗下面通过.D、开挖土方应及时运走,不得就地堆放在基坑附近。E、机械暂停工作时,应将挖斗放至地面上。17、上山施工严禁带烟带火!一经发现,立即清除现场,由此引发所有责任由施工队负责人全部承担。并追究其相关法律责任。 总结:本交底中未提及事项,按电网公司安全工作规程要求进行施工。
