收藏 分销(赏)

东山速八酒店外墙改造施工方案.doc

上传人:快乐****生活 文档编号:3875979 上传时间:2024-07-23 格式:DOC 页数:4 大小:19.54KB
下载 相关 举报
东山速八酒店外墙改造施工方案.doc_第1页
第1页 / 共4页
东山速八酒店外墙改造施工方案.doc_第2页
第2页 / 共4页
点击查看更多>>
资源描述

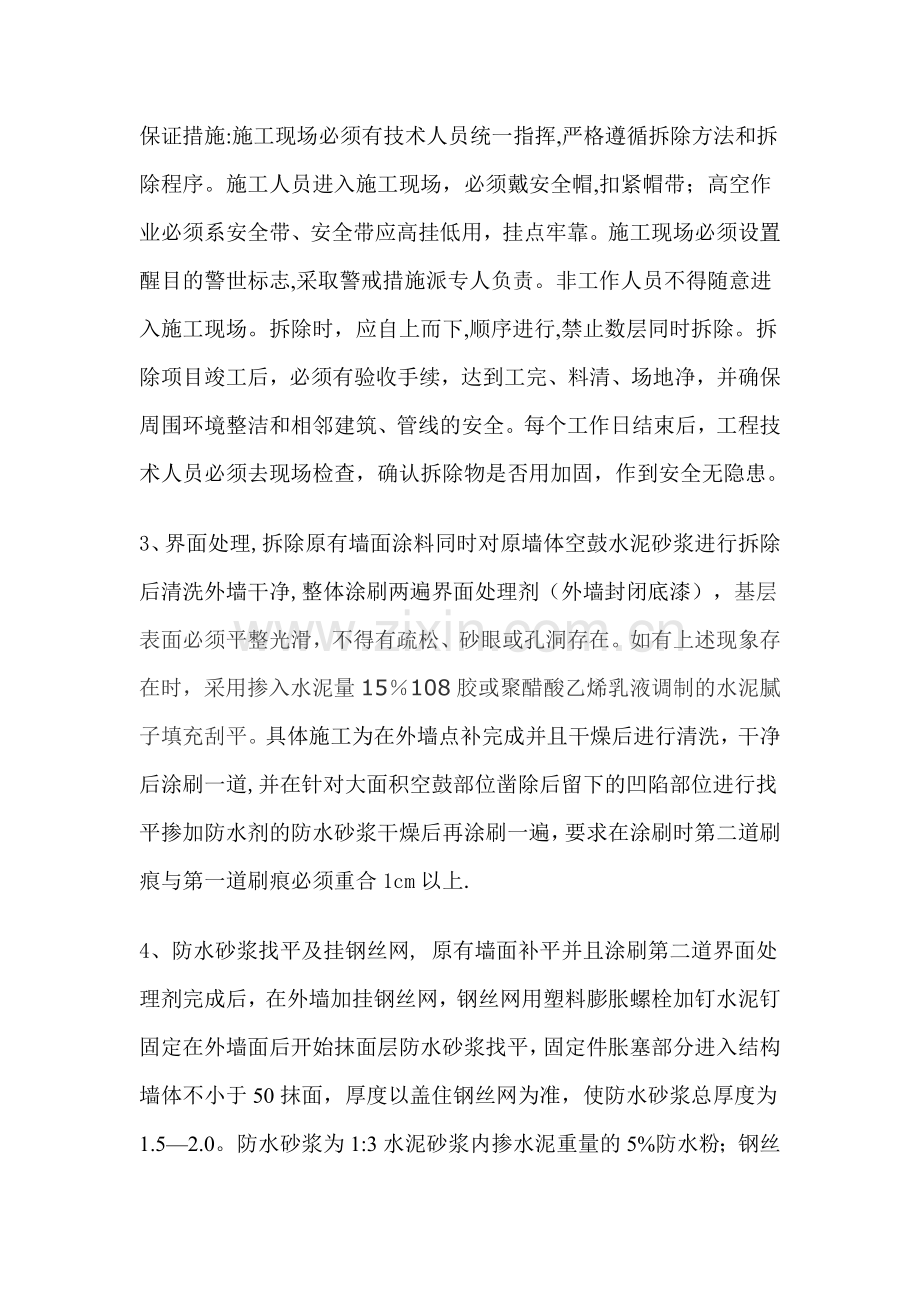

东山速八酒店外墙改造施工方案 (一) 工艺流程: 安装钢管固定脚手架、安全网、跳板(含水平防护及垂直防护)-—花木钢管架、安全网等维护——拆除原有墙面涂料-—拆除原墙体空鼓水泥砂浆——界面处理——防水砂浆找平及挂钢丝网——马赛克铺贴——涂料线条施工-—检查验收-—拆除脚手架 (二) 工艺要点 1、钢管脚手架安装施工,根据本工程的特点,外脚手架层采用双排落地式钢管脚手架,主要用于施工时的安全防护和提供操作平台.外架立杆横距1.2 m、纵距1。6 m,内立杆离外墙边0。3 m、步距1。8 m,连墙杆按三步三跨设置,即连墙杆水平间距4。8m、竖向间距4。5 m,剪刀撑除两端设置外,中间每隔9.6m设一道,剪刀撑沿纵向跨越5-6根立杆,与地面夹角为45°—60°,外立面满挂密目安全网。在操作层满铺竹架板,并在作业层以下3m处满铺竹架板。具体施工严格按照《建筑施工扣件式钢管脚手架安全技术规范JGJ130—2011》进行; 2、拆除原有墙面涂料同时对原墙体空鼓水泥砂浆进行拆除,施工时进入施工现场,首先拆除与建筑物相连的管道、设备、电气、照明设施,针对本工程外墙对原有外墙涂料进行铲除,并在铲除旧涂料的工程中对原有外墙水泥砂浆进行检查,发现空鼓的部位后对原有墙体空鼓水泥砂浆进行敲打凿除.铲除外墙面原有涂料以及空鼓部分的水泥砂浆后,集中堆放在警戒线以外的安全区域,然后统一进行外运安全保证措施:施工现场必须有技术人员统一指挥,严格遵循拆除方法和拆除程序。施工人员进入施工现场,必须戴安全帽,扣紧帽带;高空作业必须系安全带、安全带应高挂低用,挂点牢靠。施工现场必须设置醒目的警世标志,采取警戒措施派专人负责。非工作人员不得随意进入施工现场。拆除时,应自上而下,顺序进行,禁止数层同时拆除。拆除项目竣工后,必须有验收手续,达到工完、料清、场地净,并确保周围环境整洁和相邻建筑、管线的安全。每个工作日结束后,工程技术人员必须去现场检查,确认拆除物是否用加固,作到安全无隐患。 3、界面处理,拆除原有墙面涂料同时对原墙体空鼓水泥砂浆进行拆除后清洗外墙干净,整体涂刷两遍界面处理剂(外墙封闭底漆),基层表面必须平整光滑,不得有疏松、砂眼或孔洞存在。如有上述现象存在时,采用掺入水泥量15%108胶或聚醋酸乙烯乳液调制的水泥腻子填充刮平。具体施工为在外墙点补完成并且干燥后进行清洗,干净后涂刷一道,并在针对大面积空鼓部位凿除后留下的凹陷部位进行找平掺加防水剂的防水砂浆干燥后再涂刷一遍,要求在涂刷时第二道刷痕与第一道刷痕必须重合1cm以上. 4、防水砂浆找平及挂钢丝网, 原有墙面补平并且涂刷第二道界面处理剂完成后,在外墙加挂钢丝网,钢丝网用塑料膨胀螺栓加钉水泥钉固定在外墙面后开始抹面层防水砂浆找平,固定件胀塞部分进入结构墙体不小于50抹面,厚度以盖住钢丝网为准,使防水砂浆总厚度为1.5—2.0。防水砂浆为1:3水泥砂浆内掺水泥重量的5%防水粉;钢丝网应按工作面的长宽要求裁剪,并应留出搭接宽度。钢丝网的裁剪应顺经纬向进行.在门窗等洞口周围网格布翻包,四角均应附加一层钢丝网加强,整幅钢丝网应在洞口周边翻包及附加网格布之上.将整幅钢丝网沿水平方向绷直绷平,注意将钢丝网内曲的一面朝里,用抹子有中间向上、下两边将钢丝网抹平,使其紧贴。钢丝网水平方向搭接宽度不小于100,垂直方向搭接长度不小于80,搭接处用聚合物砂浆补充底层砂浆的空缺处,不得使钢丝网皱褶、空鼓、翘边。在凹凸线角处,应将窄幅钢丝网埋入底层聚合物砂浆内,将整幅钢丝网布在窄幅钢丝网之上,搭接宽度80。在墙身阴阳角处两侧钢丝网双向绕角相互搭接,各侧搭接宽度不小于200。防水砂浆找平要确保平整,阴阳角要垂直方正,本工序应经检测验收后方可进入粘贴马赛克工序。 5、马赛克铺贴施工前应对照设计图纸尺寸、核实结构实际偏差情况,根据排砖模数和分格要求,绘制出施工大样图并加工好分格条,事先选好砖,裁好规格,编上号,便于粘贴时对号入座。防止在窗口、窗台、腰线、墙垛等部位发生分格缝不匀或阴阳角不够整片的情况. 首先在外墙防水砂浆面层上弹出水平及竖向分格缝铺贴前用水泥在砂浆面薄批一次,然后每件马赛克用白水泥浆填缝后,按箭头方向平直贴上即可。粘贴马赛克由二人一组严格按工艺规程操作,马赛克粘贴后,要用拍板靠在贴好的面层上,用小锤敲击拍板,满敲均匀,使其粘牢和平整,铺贴好的马赛克,在15-30分钟(或根据气温而定),进行分次扫水。在扫水后10-15分钟至粘贴纸湿透时,按顺序脱纸即可.待刷水揭纸后,应检查缝隙情况,将弯曲的缝用拨板或者开刀调直,再用小锤拍板拍平一遍。脱纸后用少量白水泥浆或粉填缝.用面料或柔软物擦掉马赛克表面的白水泥和浆糊。 6、检查验收,质量要求按JGJ73-91《建筑装饰工程施工验收规范》规定. 7、拆除脚手架 (三)工程承诺 整个外墙整改工程经速8酒店工程部验收合格后拆除脚手架,工程全部完工,为了更好的完成该工程,我公司郑重承诺: 1、 积极配合甲方安排和管理,服从甲方领导. 2、 在施工过程中不野蛮施工,不违章作业,按规程要求,时时,处处注意搞好施工安全。 3、安全施工,文明施工.
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
