收藏 分销(赏)

平屋面防水维修施工方案.doc

上传人:丰**** 文档编号:3872833 上传时间:2024-07-23 格式:DOC 页数:6 大小:23.04KB
下载 相关 举报
平屋面防水维修施工方案.doc_第1页
第1页 / 共6页
平屋面防水维修施工方案.doc_第2页
第2页 / 共6页
平屋面防水维修施工方案.doc_第3页
第3页 / 共6页
平屋面防水维修施工方案.doc_第4页
第4页 / 共6页
平屋面防水维修施工方案.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

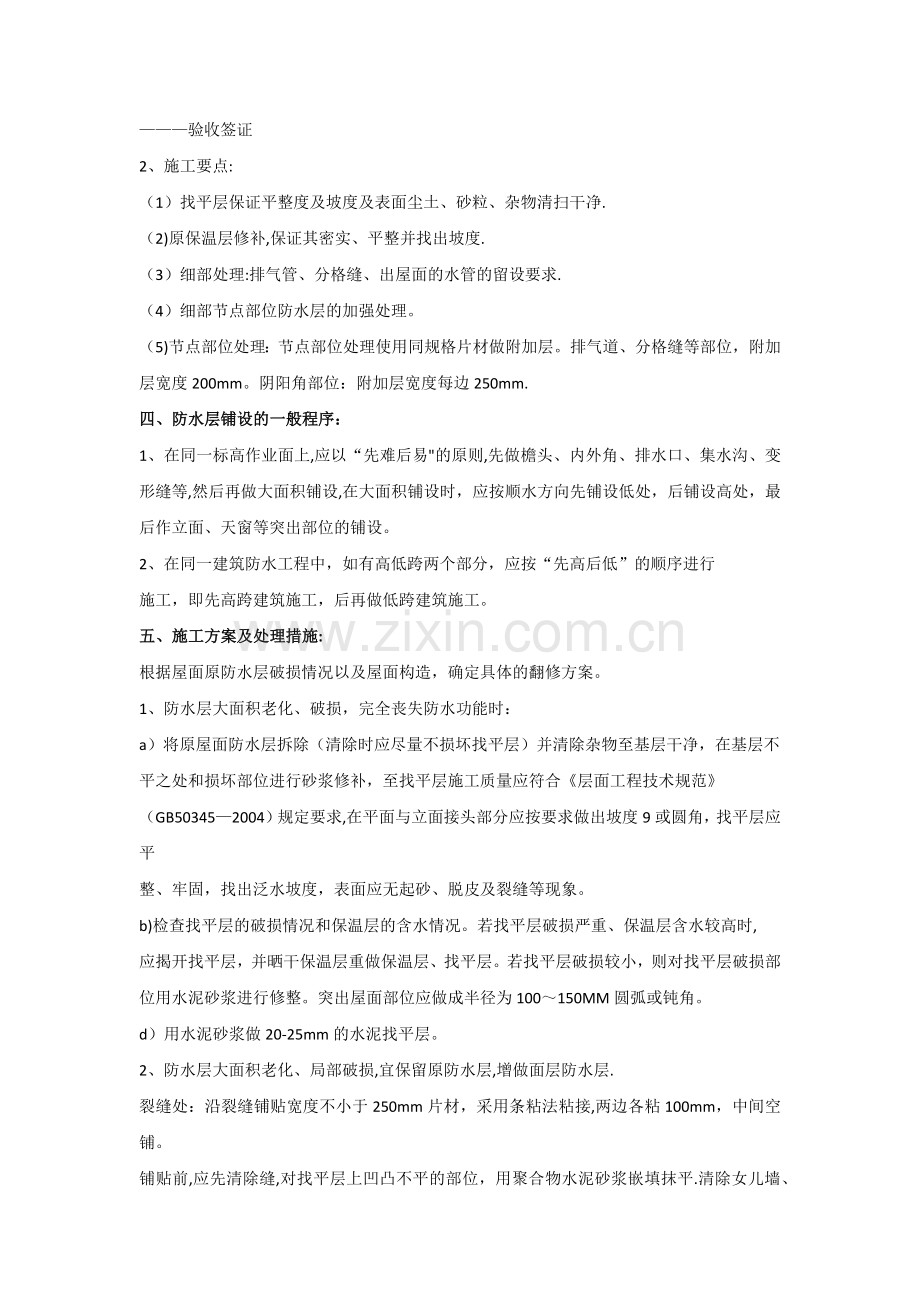

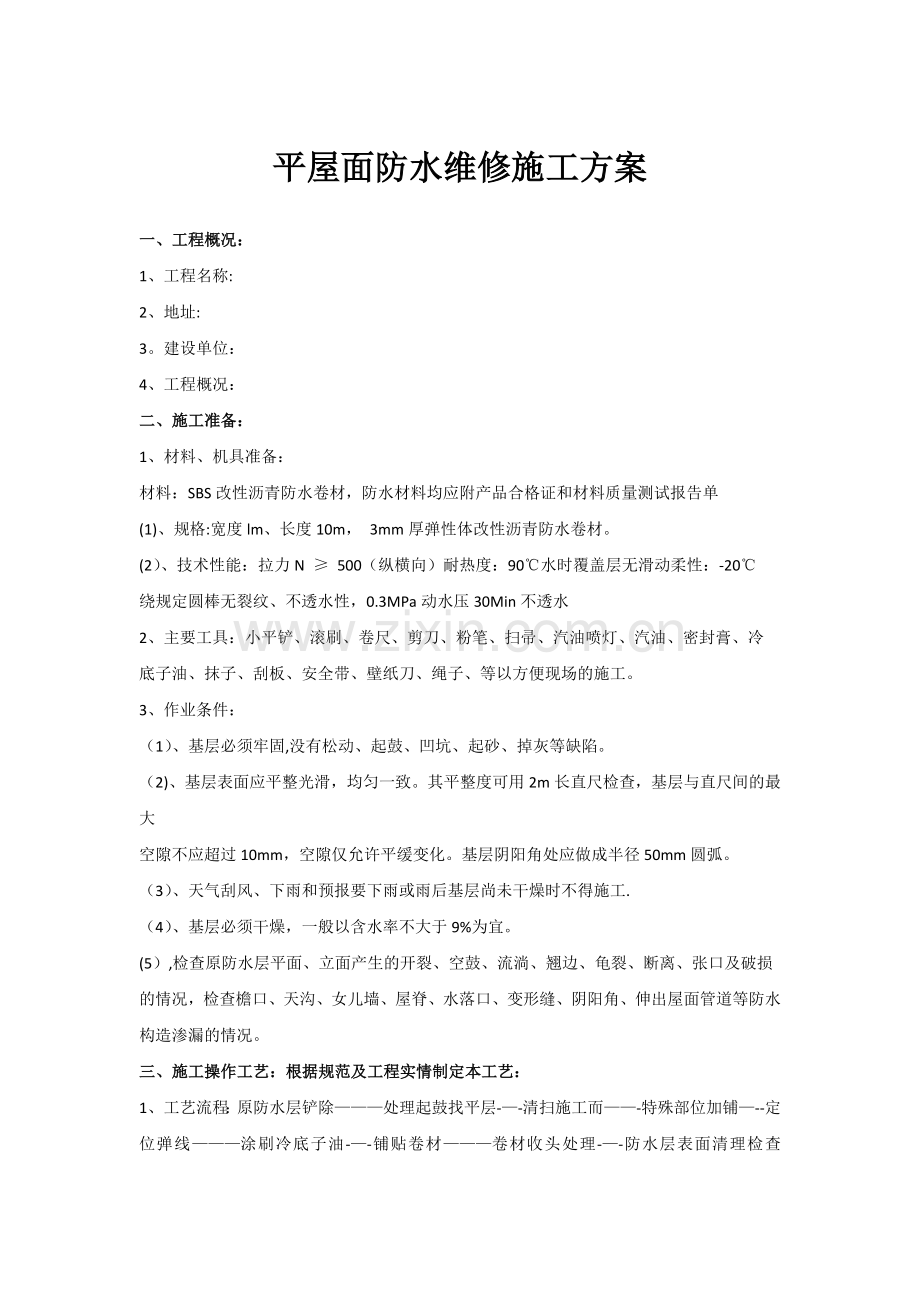

1、平屋面防水维修施工方案一、工程概况:1、工程名称:2、地址:3。建设单位:4、工程概况:二、施工准备:1、材料、机具准备:材料:SBS改性沥青防水卷材,防水材料均应附产品合格证和材料质量测试报告单(1)、规格:宽度lm、长度10m, 3mm厚弹性体改性沥青防水卷材。(2)、技术性能:拉力N 500(纵横向)耐热度:90水时覆盖层无滑动柔性:-20绕规定圆棒无裂纹、不透水性,0.3MPa动水压30Min不透水2、主要工具:小平铲、滚刷、卷尺、剪刀、粉笔、扫帚、汽油喷灯、汽油、密封膏、冷底子油、抹子、刮板、安全带、壁纸刀、绳子、等以方便现场的施工。3、作业条件:(1)、基层必须牢固,没有松动、起鼓

2、、凹坑、起砂、掉灰等缺陷。(2)、基层表面应平整光滑,均匀一致。其平整度可用2m长直尺检查,基层与直尺间的最大空隙不应超过10mm,空隙仅允许平缓变化。基层阴阳角处应做成半径50mm圆弧。(3)、天气刮风、下雨和预报要下雨或雨后基层尚未干燥时不得施工.(4)、基层必须干燥,一般以含水率不大于9%为宜。(5),检查原防水层平面、立面产生的开裂、空鼓、流淌、翘边、龟裂、断离、张口及破损的情况,检查檐口、天沟、女儿墙、屋脊、水落口、变形缝、阴阳角、伸出屋面管道等防水构造渗漏的情况。三、施工操作工艺:根据规范及工程实情制定本工艺:1、工艺流程:原防水层铲除处理起鼓找平层-清扫施工而-特殊部位加铺-定位

3、弹线涂刷冷底子油-铺贴卷材卷材收头处理-防水层表面清理检查验收签证2、施工要点:(1)找平层保证平整度及坡度及表面尘土、砂粒、杂物清扫干净.(2)原保温层修补,保证其密实、平整并找出坡度.(3)细部处理:排气管、分格缝、出屋面的水管的留设要求.(4)细部节点部位防水层的加强处理。(5)节点部位处理:节点部位处理使用同规格片材做附加层。排气道、分格缝等部位,附加层宽度200mm。阴阳角部位:附加层宽度每边250mm.四、防水层铺设的一般程序:1、在同一标高作业面上,应以“先难后易的原则,先做檐头、内外角、排水口、集水沟、变形缝等,然后再做大面积铺设,在大面积铺设时,应按顺水方向先铺设低处,后铺设

4、高处,最后作立面、天窗等突出部位的铺设。2、在同一建筑防水工程中,如有高低跨两个部分,应按“先高后低”的顺序进行施工,即先高跨建筑施工,后再做低跨建筑施工。五、施工方案及处理措施:根据屋面原防水层破损情况以及屋面构造,确定具体的翻修方案。1、防水层大面积老化、破损,完全丧失防水功能时:a)将原屋面防水层拆除(清除时应尽量不损坏找平层)并清除杂物至基层干净,在基层不平之处和损坏部位进行砂浆修补,至找平层施工质量应符合层面工程技术规范(GB503452004)规定要求,在平面与立面接头部分应按要求做出坡度9或圆角,找平层应平整、牢固,找出泛水坡度,表面应无起砂、脱皮及裂缝等现象。b)检查找平层的破

5、损情况和保温层的含水情况。若找平层破损严重、保温层含水较高时,应揭开找平层,并晒干保温层重做保温层、找平层。若找平层破损较小,则对找平层破损部位用水泥砂浆进行修整。突出屋面部位应做成半径为100150MM圆弧或钝角。d)用水泥砂浆做20-25mm的水泥找平层。2、防水层大面积老化、局部破损,宜保留原防水层,增做面层防水层.裂缝处:沿裂缝铺贴宽度不小于250mm片材,采用条粘法粘接,两边各粘100mm,中间空铺。铺贴前,应先清除缝,对找平层上凹凸不平的部位,用聚合物水泥砂浆嵌填抹平.清除女儿墙、山墙、管道、上人孔、排气孔等处的片材以及片材收头处凹槽内的水泥砂浆。并将出屋面部位应做成半径为1001

6、50MM圆弧或钝角。3、基层检查验收(1)找平层表面应平整表面光滑、洁净、无开裂、接茬平整.不允许有明显的尖凸、凹陷、起皮、起砂现象;找平层平整度应在允许的范围内平缓变化、坡度均匀、坡向一致。表面平整检查应采用2m长直尺检查,直尺与基层的间隙不应超过5mm,只允许平缓变化,每米长度内不得多于一处,表面无积水,排水坡度应符合设计要求。(2)防水基层若有缺陷或积水等现象,必须进行处理,合格后方可进行防水层的施工.4、底层油膏施工先将验收合格的基层进行清理,并在基层上满刮PVC油膏,要求油膏要批刮均匀,边刮边进行防水卷材的铺设施工。5、防水卷材的铺设防水卷材的铺设应按规范要求平行或垂直于屋脊方向铺设

7、。我们计划将防水卷材按屋面的现场实际情况,按顺水方向由低向高平行于屋脊方向或出之于屋脊方向进行铺设。(1)施工前应将验收合格的基层清理干净,并将棱角处尘土吹净并且保证基层干燥。(2)涂刷基层处理剂要均匀一致,一遍成型,不得漏刷。(3)基层处理剂干燥后,应按设计要求对屋面防水工程需做附加层的部位进行处理。(4)卷材铺贴前应进行施工铺贴设计,确定卷材铺贴顺序、铺贴方向、分幅位置、细部节点等并在基层弹线,然后铺贴卷材。按照基准控制线,从屋面最低标高处开始,逐幅顺序向屋脊方向铺贴.(5)铺贴卷材时将卷材剪成相应尺寸,卷好备用,将喷灯点燃加热基层与卷材交界处,加热时要均匀,喷灯距交界处300mm左右,往

8、返加热,使卷材表面的沥青层液化,边烘烤边向前滚卷材,随后用压辊滚压,使其与基层或与卷材粘结牢固,以边缘稍挤出热熔的改性沥青为度并随即刮封接口,注意烘烤温度和时间以使沥青层呈融溶状态为度;施工时以三人一组配合施工。滚铺时应在铺贴时应自然铺贴,力求铺贴一次成功,在施工中绝不可用力猛拉或不均衡用力施于任何角度上不得有皱褶。(6)卷材搭接按以下方法进行长边搭接:卷材纵向搭接宽度100mm,必须仔细操作,先熔去待搭接部位卷材上的保护层,同时应熔化接缝两面的粘结胶,然后进行粘合排气,用手持辊压实,并应有明显沥青条;短边搭接:卷材两端必须全部粘结,搭接宽度150mm,并在基层卷材定位弹线、试铺,按卷材规格、

9、铺设要求、屋面排水坡度、细部尺寸,确定卷材的铺设方案。同一层相邻两幅卷材铺贴:横向搭接边应错开1500mm以上。(7)卷材铺贴完毕后,必须对搭接部位、端部及卷材收头部位进行密封处理,应嵌涂密封材料、封口胶或冷贴结剂,然后抹平,使其形成明显沥青条。(8)平面与立面相连的部位,应先铺贴平面,后由下向上铺贴,使卷材紧贴阴角,不得有空鼓现象,要防止卷材在阴阳角处出现接缝,接缝必须离阴阳角中心200mm以上。(3)细部构造处理防水卷材铺设的另一个关键工序是细部的构造处理。如细部的构造处理不能达到设计要求,将对防水工程的质量造成重大的影响。其细部处理包括雨水口的处理、天沟的处理、排气出口细部处理、与山墙连

10、接处的处理等。5、细部节点施工要求(1)、排气孔、排气管防水构造:a)对排气孔、排气管部位应清除干净,表面应平整、光滑。并做好附加层。b)在气孔、管壁高150mm处粘上一圈3cm宽的密封带,再取一块比排气孔或排气管周长尺寸大100mm宽250mm的片材,涂上基层胶粘剂,待干燥至手指触摸不粘手时可粘贴,孔壁或管壁粘结高度为150mm,孔根或管根片材沿四周剪成均匀的深度100mm条块状与孔根或管根牢固粘合。2、穿出屋面管道的防水构造做好大面防水层后,用管根套套至管根部位,在上下套口四周用密封胶密封。3、排水口的防水构造:a)排水口孔部位应清除干净,表面平整、光滑,并做好附加层.b)取一块大于排口周

11、长100mm,宽250mm的片材,在粘结面上涂上基层胶干燥至手指触摸不粘时,把片材做成卷筒状,伸入孔覆盖,收头高度翻包之女儿墙顶面并做压顶粘接处理。4、屋面保温、防水层细部做法(1)、排气管和构筑物,穿过保温层的管壁周边和构筑物的四周应预留排气口。(2)、女儿墙根部与保温层应设置温度缝,缝的宽度以150200mm为宜,并应贯通到结构基层。(3)、保温层在与反梁、设备基础、女儿墙和立柱等部位接触处均应用沥青麻丝嵌缝.(4)、保温层的分格缝应符合设计要求和施工规范的规定。(5)、一般屋面有泛水、落水口、分隔缝、出屋面的水管、气管,出屋面的烟道,这些都是细部构造,一般做防水时多要增设防水加强层。六、

12、成品保护措施:(1)、施工人员要认真的保护好已完成的防水层,严防施工机具和建筑材料损坏防水层.若不慎将防水层破坏,破坏方应及时通知我方以便进行维修.(2)、不允许有尘土、杂物堵塞大小管口,排水部位,以保证排水畅通无阻。七、质量保证措施:(1)、对屋面防水层需要多次检查有无破坏和刺漏,特别注意的是:一旦被破坏,必须根据破损程序进行更换或修补,决不留下隐患。(2)、要强化作业人员成品保护意识和技能,在施工当中,每时每刻都应注意成品保护.(3)、施工现场要备足消防设施,消防道路畅通。八、工程验收:1、屋面应平整,不得有积水,蓄水24小时无渗漏为合格。2、卷材与卷材,基层与卷材之间的接缝部位应粘结牢固

13、,不应有皱褶、孔洞翘边、脱层或滑动现象.3、卷材与卷材之间的搭接处及末端要粘牢,封边应严密.4、防水工程竣工验收时应提供全套材料产品合格证、认证书、检测报告、复试报告等质量文件。九、安全、文明施工:1、施工人员进入现场必须戴好安全帽,危险地带必须配备安全带;2、向喷灯内灌汽油时,要避免溢出流在地上,以防点火时引起火灾.施工现场以及库房必须设有明显的“严禁烟火”的标志;3、操作人员必须配戴防护用具,以免烫伤;4、在施工人员进场前做好安全教育,并在施工中确定安全员,落实安全检查措施;5、严格施工用电安全保护工作,并在施工时应配备好灭火器材;6、大风或大雨天气,为保证施工安全和施工质量,应停止施工。

14、十、施工安全注意事项:1、施工人员应经过必要的业务培训,有专业上岗证后方可上岗操作,并应掌握应知应会的施工安全技术,施工前应穿戴好工作服,方可进行施工操作。2、施工现场以及存放材料的库房,必须通风良好,严禁烟火,有相应的防火措施,地下施工时要有通风、防毒、防爆装置和配备必须的灭火设备等消防器材,施工现场不准混放易燃、易爆物品。3、在坡度的屋面以及挑檐等危险部位进行防水施工作业时,操作人员必须佩戴安全带,在有高低跨或立体交叉作业时,必须戴安全帽.4、现场施工人员必须穿平底鞋,以免损伤防水层。5、在施工中,有关安全技术,如高空作业、垂直运输、卫生防护等应严格按照国务院颁发的建筑安全工程技术规程和国

15、家其他有关专门规定执行。十一、工程验收:1、防水工程质量要求a)屋面坡度必须符合规范或设计要求,排水系统应畅通,屋面不得有渗漏和积水现象。检验可在雨后或持续淋水2小时后进行;b)防水层的泛水节点处理,落水口、突出屋面设施与防水层的接缝处应封固严实,不允许有开缝、翘边.2、检验可用目测法检查。条件作蓄水的屋面宜作24小时蓄水检查.保证屋面防水工程质量的具体做法3、屋面找平层做法,屋面采用建筑找坡的做法,先按3%的结构找坡后,再做250mm厚l:2.5水泥砂浆找平层,建筑找坡时,一定要找准泛水坡度、流水方向,找平时,一定要用滚筒和尺方滚压赶,使其密实。十二、结束语确保屋面防水工程质量是一个系统工程,需要综合考虑方方面面的因素。总体上讲,防止屋面渗漏,设计是前提,材料是基础,施工是关键,维修管理是保证.只有严把材料关,精心设计,精心施工,才能保证屋面防水的工程质量,才能给用户营造一个良好的生活或工作环境。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
