收藏 分销(赏)

砖胎膜专项工程质量技术交底.doc

上传人:天**** 文档编号:3870736 上传时间:2024-07-23 格式:DOC 页数:5 大小:47.04KB
下载 相关 举报
砖胎膜专项工程质量技术交底.doc_第1页
第1页 / 共5页
砖胎膜专项工程质量技术交底.doc_第2页
第2页 / 共5页
砖胎膜专项工程质量技术交底.doc_第3页
第3页 / 共5页
砖胎膜专项工程质量技术交底.doc_第4页
第4页 / 共5页
砖胎膜专项工程质量技术交底.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

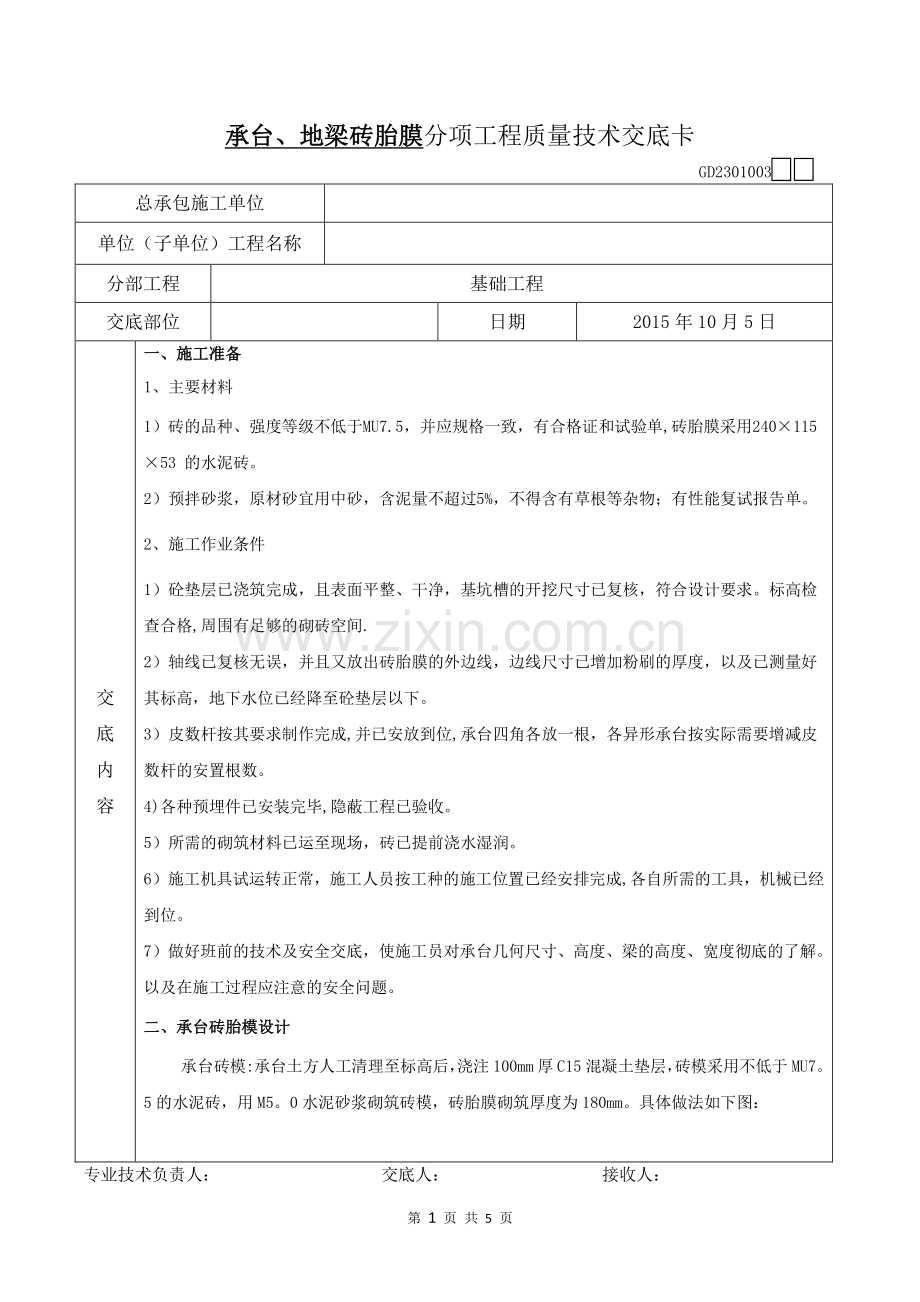

1、 第 1 页 共 5 页 承台、地梁砖胎膜承台、地梁砖胎膜分项工程质量技术交底卡 GD2301003 总承包施工单位 单位(子单位)工程名称 分部工程 基础工程 交底部位 日期 2015 年 10 月 5 日 交 底 内 容 一一、施工准备、施工准备 1、主要材料 1)砖的品种、强度等级不低于MU7.5,并应规格一致,有合格证和试验单,砖胎膜采用24011553 的水泥砖。2)预拌砂浆,原材砂宜用中砂,含泥量不超过5%,不得含有草根等杂物;有性能复试报告单。2、施工作业条件 1)砼垫层已浇筑完成,且表面平整、干净,基坑槽的开挖尺寸已复核,符合设计要求。标高检查合格,周围有足够的砌砖空间.2)轴

2、线已复核无误,并且又放出砖胎膜的外边线,边线尺寸已增加粉刷的厚度,以及已测量好其标高,地下水位已经降至砼垫层以下。3)皮数杆按其要求制作完成,并已安放到位,承台四角各放一根,各异形承台按实际需要增减皮数杆的安置根数。4)各种预埋件已安装完毕,隐蔽工程已验收。5)所需的砌筑材料已运至现场,砖已提前浇水湿润。6)施工机具试运转正常,施工人员按工种的施工位置已经安排完成,各自所需的工具,机械已经到位。7)做好班前的技术及安全交底,使施工员对承台几何尺寸、高度、梁的高度、宽度彻底的了解。以及在施工过程应注意的安全问题。二、二、承台砖承台砖胎胎模设计模设计 承台砖模:承台土方人工清理至标高后,浇注 10

3、0mm 厚 C15 混凝土垫层,砖模采用不低于 MU7。5 的水泥砖,用 M5。0 水泥砂浆砌筑砖模,砖胎膜砌筑厚度为 180mm。具体做法如下图:专业技术负责人:交底人:接收人:第 2 页 共 5 页 承台砖胎膜承台砖胎膜分项工程质量技术交底卡 GD2301003 总承包施工单位 单位(子单位)工程名称 分部工程 基础工程 交底部位 承台、地梁 日期 2015 年 10 月 5 日 交 底 内 容 专业技术负责人:交底人:接收人:第 3 页 共 5 页 承台砖胎膜承台砖胎膜分项工程质量技术交底卡 GD2301003 总承包施工单位 单位(子单位)工程名称 分部工程 基础工程 交底部位 承台、

4、地梁 日期 2015 年 10 月 5 日 交 底 内 容 备注:所有基坑内开挖承台均按 1:1 的坡度进行放坡开挖,承台底部土方护坡边沿离砖胎模垫层外边 50cm。三三、砖胎膜砌筑、砖胎膜砌筑 1 工艺流程 承台地梁土方开挖混凝土垫层浇筑砖模放线、立皮数杆拌制砂浆排砖撂底砌砖墙自检、检验评定 2 砖胎模砌筑 1)承台、地梁开挖后应采取必要的排水措施,防止雨水、施工用水及地下水的侵入基坑内。开挖土层需夯实后方可交底垫层混凝土。专业技术负责人:交底人:接收人:第 4 页 共 5 页 承台砖胎膜承台砖胎膜分项工程质量技术交底卡 GD2301003 总承包施工单位 单位(子单位)工程名称 分部工程

5、基础工程 交底部位 承台、地梁 日期 2015 年 10 月 5 日 交 底 内 容 2)砖胎模砌筑前,基础垫层表面应清扫干净,洒水湿润。先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。3)放线时,根据图纸要求,确保承台结构截面尺寸符合设计要去。4)根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于 20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖找平。平整和垂直符合要求后再挂线砌墙.5)组砌方法应正确,砌体上下应错缝,里外咬槎,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。6)灰缝厚度

6、宜为 10mm,且应饱满、平直、通顺,立缝砂浆应填实.应挤压碰头灰,防止透亮或瞎缝。7)砖墙应拉通线砌筑,并应随砌随吊、靠,确保墙垂直、平整,不得砸砖修墙,几个人使用同一条通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致,平直通顺,砌筑时宜采用外手挂线,可以照顾砖墙两面平整.8)砌砖时砖要放平,里手高,墙面就要张,里手低,墙面就要背,砌砖时一定要上跟线,下跟楞,左右相临要对平.3、质量要求 1)砖的品种、强度等级必须符合设计要求.2)砂浆品种符合设计要求。3)砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于 80。4)转角处严禁留直槎。5)砖砌体上下错缝,

7、每处无长度超过 500mm 以上的通缝.6)砖砌体接槎处灰缝砂浆密实,缝、砖应平直。专业技术负责人:交底人:接收人:第 5 页 共 5 页 承台砖胎膜承台砖胎膜分项工程质量技术交底卡 GD2301003 总承包施工单位 单位(子单位)工程名称 分部工程 基础工程 交底部位 承台、地梁 日期 2015 年 10 月 5 日 交 底 内 容 4、砖胎膜施工注意事项 1)做好施工人员现场技术交底,不能盲目进行施工;2)严格按照技术规范和方案要求进行操作施工;3)砖胎膜砌筑完成后应待 24 小时后方可进行回填土施工;4)做好地表水排放,防止地表水浸入回填土内,造成回填土质量问题。5)砖胎膜砌筑时,应随

8、砌随勾缝压实,保持内侧墙面平整无松散砂浆。四四、砖胎模侧土体回填、砖胎模侧土体回填 1、基础施工完后应及时回填土,回填土应分层回填压实,压实后土的压实系数不小于 0.94,回填土的土料要求、分层厚度、每层压实遍数等,应遵守有关国家规范或标准的规定。2、在承台和地下室外墙与基坑侧壁间隙回填土前,基底上草皮、树根、坑穴中积水、淤泥、建筑垃圾和杂物等需清除干净再进行填土施工,分层夯实,对称进行。3、严禁基地积水或地表滞水流入填方区,浸泡地基,造成基土下陷。五五、成品保护成品保护 1)砖胎膜砌筑完毕以后,应注意与回填土相连的部位情况应避免在该部位进行剧烈的工作,以免造成砖墙失稳.2)对外露及埋设的各预埋件要注意保护,不得随意碰撞、拆改或损坏,不得随意弯折承台内的预留钢筋,保持其原样.3)如基础位周边有施工滞水,应及时做好排水措施,防止基础被浸泡。4)钢筋的绑扎,应在砖胎膜水泥砂浆达到强度 80%以后才可施工。5)保持墙面及底板面的清洁。砌筑施工时,不允许在已完工的垫层上面倒砂浆及砖块,必须用贮料斗或其它隔离材料加垫,以免污染垫层表面。专业技术负责人:交底人:接收人:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
