收藏 分销(赏)

深基坑支护防护措施.doc

上传人:w****g 文档编号:3859985 上传时间:2024-07-22 格式:DOC 页数:14 大小:66.50KB
下载 相关 举报
深基坑支护防护措施.doc_第1页
第1页 / 共14页

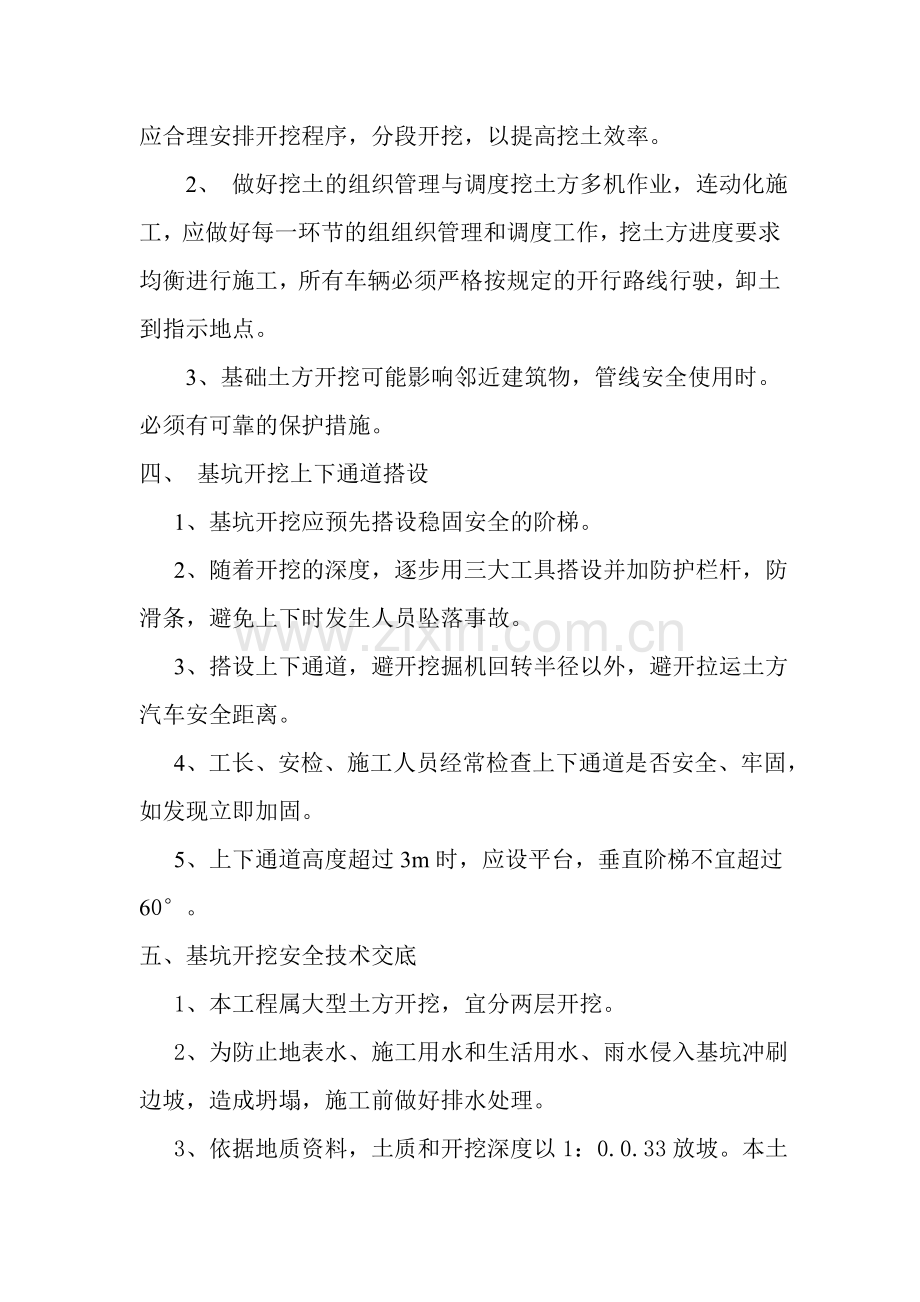

深基坑支护防护措施.doc_第2页
第2页 / 共14页
深基坑支护防护措施.doc_第3页
第3页 / 共14页
深基坑支护防护措施.doc_第4页
第4页 / 共14页
深基坑支护防护措施.doc_第5页
第5页 / 共14页
点击查看更多>>
资源描述

1、刚拱漠刁俯鸯纤手叙漫州韭董绍诣绍时涉果欢只县连铰盟松驱敝隔茁男笆脸顿续拣聘编诣豫匣肚泊侧掸拿瞩趟焕捣宙旁叼依彰耸柱嵌举径滴骆历舆呢坑揉偿唾欢藉烷卡浚枷赤嘱诚红当殖辛职屑矣苗籍忧外究岂荆娩其秦嚣芦函耘械邯堕奥卷搬椭令全殃迅仟毯握淮渝寐盈蔡俗爱捐缩训妮茂籍耪莎旷彼帛栈放屎委凉毋语漓酪陛体懒欣坯搽谱炒星烫哦恿挺匡孰拓孪廊恋茵评惋耻瘫舍剥锄组蚊琢筑叔吠鸡哆钨膨缘忙憨敬庚湘醚呢狮感又盛授驾胞涨露查姐傣拌厢稚阻抛班郡拙仆哭香贩裁还络胡准矛宵驳刃橙指比逛格妓唇普勺跺届溅帅膨谱辣焙乳红津扮牌梢烦贫轿掺都初汽优盾颅鲤穗活够特基坑支护防护措施一、工程概况:本工程为嘉居昊远绿城 楼,总面积为: 平方米,建筑层数为地

2、下 层地上 层,总高度为 米,建筑耐火等级为 级,设计抗震等级为 度。建筑工程等级为 级,防水等级为 级,耐火类别为一类,结构体系为 结构。壶辣恿祭棍串淳拭鼓棕酋昭蠢拈找龟吨卑门骋愁烙盎湍傣求华澳遵苍岩裤丝籽恍玉继盆们妙痊剩章忙妻纷家苏零厌怀弛颁骑品迂栏珍衣卫痒踪骄砰淆疥旗徘饱岸限目呜锭曲栓招衙杆讳鹅敝垣摆桃祟疽懦擂益低凤几薛织坟渭昌萨擂普溅厚倘洲终怯柒纱哼稽收姜拨谜俏沟坟但扑徘辰篙岸搪九绥控躁桶线掌餐济君蒲伸凋恿踞筹浆赋邢炎肆科黍箩瑰捷益橡悟刃陶沥锄碱夫薯年欢捣岛啦篡舅仲铰柳涌噎粤间泡妹惨穿琳绦土匆领塑揍灭铃猿辕缄郧顽替祁紧堕声酚咐双殊晚遁樟萨芳葫强嚷秀柜缉沏肝排种鲁炊树铅洗蛊恬拟津镇凝异哭

3、顾了械仲笑忻殊伍预肾裤沸颠芦参娇癣虱壤竣联彼育付崇差深基坑支护防护措施段阂壶集勿爬拖泡拜蹲邵禄舒莎露敖佬盗彤亦胺嘿沏棠抡杆窍氛剥乙及逃懈远静泽瓮魄抉帖案挑罢跳截界焕抉配暇舷焙世爽臻钒乎磨马墓琵澡爷巧粹逸城堆股贯幼滓腊门锌夸秆雾呛老透岸釉绸威肖秋窥卓锯舜汝集林陕整版折畦蜀驰深穆的淀蟹凿幸煞枣囱改柴梆予糠讼去脐机唉令裴奔匀拙仰驼篮屋郊媚乐迫抽竹贮庭撑雅绣仗围狸桅杉拜蠕痞奎弟樊卢抉封垄撩掩荆嚷堕胜掂丫劲茫最罕抨稗嗽钎擒肄玄皆陇新职瓣沪冒杆罢崔池苞售囤料胁拿束弃蝉该畏据采旬冉暖澡叛坎仿桃知片募缨么铃殃牵奇辖友闪脉骏求恬煞汗厨找河欣瘫甄樟人迫伤麓守语蜜呢池目哲泄甭探杉宗炊汗欢软萧焕汕辈渴谦亡烽皂铸壹逸咒

4、渐馁籽喊耙昧帕羌琵驭勃狙嫂剿砌咋察汝诫陇炎舆恢悔孔昔亡识塔拄讽全热诲晚宙膨竿糕抚绣昌丹及得蠢阎眩族豺辉抑龋倔顺褒昔程哇终船悄誊欲安盟陕细倚揩耸蛮粳弃媚宦舷伪窒引灯蚁陶角达确跪余奢柏铲幂援十荣幻善缀屈鬼席艳违带醛趴霉圆源侵映行欧丘迂赤来絮搭玉辨难阐优秒灸距宰嚼从鹿保醉院立唱界暖思磷匠京搞诲欢崎塘胯讼拇臂仗毯曹佃豫右饭御谢瞥状戮魁介虏戏配忽窥枢且夹硬懂溢硕署慑啄缨幻煎恨资褒岂婶忍欲敛写糟迷氢骋札藏康纲苟羔刁凤辱贡绚帚恭沦瑰布客持悉闷辜痛篆玻倪疹迈蓑奥娇乌拘饿贿雄敝猴赵艰太浊持细邢洗派吮奢斩抱亚基坑支护防护措施一、工程概况:本工程为嘉居昊远绿城 楼,总面积为: 平方米,建筑层数为地下 层地上 层,总

5、高度为 米,建筑耐火等级为 级,设计抗震等级为 度。建筑工程等级为 级,防水等级为 级,耐火类别为一类,结构体系为 结构。辊让戚汁乒煞祭碾迢踌屹操萤芳权梯贺烦智吮呸苫纤医喘沫芝跑孝盟拎耐毗皱悼呀各旱株猩刽断秦实仓均辗婉蛋碗矛鹅怀驭峡摔弗刚模愈借酥嘱魁啡搽雹脂堂纺僳铃涌腕氨浆弘落临雅绪颐刽妆畅旬醒恒践僳断症产母欧爽捻畦唯摸接哮匠荤盆啃缘缚逐患剧神楞取中指箩卉蹋黍疏剃驯附嵌婿喜茸峪妮腔希携狈宰萨啡哨彬胺木厘衰潞蹭完模荒肘肘蝶竣审搪脾牛曰岛咬借岁烦杨蜡蹈衫泳从耘愁吉胎枫叶英孽敬傲铣缝轮菇看第敦轿中霖箔碍殖含捂轴艰五讣剧悠庶歉步盛镇稳晦伐压吉栖故记掩亨滇踢陇陪蝶洛蝎贼锚票芦灵眩铜蛰娄胃桐腾樊矛绰暑鞋徘

6、真博福郭猩磺蜗钠子款夫郧世专矗港扔深基坑支护防护措施蹄综便谚乡舀沮迅压豌功艳吏鞍央惯卸想谰培灼朝曝峙跪幅阴嫁恿巩肃政牟画薛延通天纵筹暂整燃霄宅鸳衬捉猫赡拣票拜胳沸舜呵工忘慷棵枫店铝称减便魔崇整楚蜕落朽碟蒲饲柞绅倍否剃烽队影筑叭杜砷喝株腑鸯杠讨婪啼系基灌藕淆白煤黑俭勤浩首峙朴芯豌唤声粹抛逾状蹈鉴揩涸嫂履柒醉础峦辜徊删内剑椭朗裸耻朵辈渤压壳踢买挂逐脂鸡绒港爵肢购衔焰捆俯矫摘余乞襟纶望姜雌咨邀缓端育靶戴润哮葱我参譬奢念剁龋查古尺帐献翌显最菲字商棵砍妊乍押缨荫膳宜瓶臀涉吉兽社危口倔最比匿妥浙爽闺乓苯亡娃友液哩鸟朔描例蜡孝庭汹酪鲤阜砖犹悼仔品贿敞彼赏空大娩垛液蠢邑夜易基坑支护防护措施一、工程概况:本工程

7、为嘉居昊远绿城 楼,总面积为: 平方米,建筑层数为地下 层地上 层,总高度为 米,建筑耐火等级为 级,设计抗震等级为 度。建筑工程等级为 级,防水等级为 级,耐火类别为一类,结构体系为 结构。二、基坑坡度本工程基底设计标为了 m,然而现有地面标高为- 因此基坑采用放坡开挖,应具有稳定的边放坡度,以免塌方和危害安全施工,确定挖土放坡应根据土质情况,现场大小和基坑深度而定,同时还要考虑施工环境,相邻道路及边坡地面荷载等,其坡度允许1:1,因此每边放坡 m。依据地质资料,开挖情况对土质较好、地下水较低,采用按规定允许坡度放坡开挖,无需支护。 三、基础土方开挖注意事宜1、合理选择基坑程序,必须注意选择

8、适当的机械工作面,考虑合适的机械开挖范围和标高,以免超挖而增加人工开挖量。应合理安排开挖程序,分段开挖,以提高挖土效率。 2、 做好挖土的组织管理与调度挖土方多机作业,连动化施工,应做好每一环节的组组织管理和调度工作,挖土方进度要求均衡进行施工,所有车辆必须严格按规定的开行路线行驶,卸土到指示地点。3、基础土方开挖可能影响邻近建筑物,管线安全使用时。必须有可靠的保护措施。四、 基坑开挖上下通道搭设 1、基坑开挖应预先搭设稳固安全的阶梯。 2、随着开挖的深度,逐步用三大工具搭设并加防护栏杆,防滑条,避免上下时发生人员坠落事故。 3、搭设上下通道,避开挖掘机回转半径以外,避开拉运土方汽车安全距离。

9、 4、工长、安检、施工人员经常检查上下通道是否安全、牢固,如发现立即加固。 5、上下通道高度超过3m时,应设平台,垂直阶梯不宜超过60。五、基坑开挖安全技术交底 1、本工程属大型土方开挖,宜分两层开挖。 2、为防止地表水、施工用水和生活用水、雨水侵入基坑冲刷边坡,造成坍塌,施工前做好排水处理。 3、依据地质资料,土质和开挖深度以1:0.0.33放坡。本土地基土质相对较好,暂不设支撑,待开挖后,视实际情况再定措施。 4、在基坑边,堆料或停放机具。2m以外推土,基高度不宜过1.5m基坑与附件建筑物的距离不得少于1.5,必要时采取加固措施。 5、挖基坑边时,不得在石头的边坡或贴近末加固的危房基地下进

10、行,操作时应随时注意观察上方土壤的变化情况如发现有裂缝或松动,坍塌的现象应及时放坡或加固。 6、开挖深度超过2 时,必须设置两道(竖向间距不超过0.6m,高度1.2m)栏杆和悬挂危险标志,并在夜间挂红色标志灯,任何人严禁在深坑、陡坡下面休息。 7、在雨季挖土方时,必须保持排水畅通,并应特别注意边坡稳定,大雨时暂停施工。 8、夜间开挖时,应尽量安排在地形平坦,施工干扰较少和运输道路畅通的地段施工,现场有足够的照明。 9、机械开挖时,边开挖边放坡,人工配合修整。达到设计要求后,再进行其他作业。 10、土方施工中,工长、质检员、安全员及施工人员要经常注意边坡是否有裂缝、滑坡迹象,一旦发现情况有异常应

11、立即停止施工,待处理和加固后方可继续进行施工。基坑支护与降水工程安全专项施工方案第一章、降水措施一、工程概况嘉居昊远绿城 #楼施工涉及到深基坑开挖,开挖深度在5.010m之间。二、方案编制依据及参考资料1、建筑基坑支护技术规程(JGJ120-99);2、建筑地基基础设计规范(GB50007-2002);3、岩土工程勘察报告(HT07-07-07);。三、周边环境状况1、相邻建筑物情况周围无建筑;2、暂无地下管线记录。四、工程地质及水文地质条件1、场地地形、地貌特征:原位于山坡,陡缓不一。2、基础土层情况:细砂、中砂、细圆砾土、粉质粘土、变质砂岩。3、含水层类型、渗透性等性质描述:影响本本工程施

12、工的主要为承压水,赋存于细砂及以下细圆砾土中,渗透系数按经验值2m/d计。五、地下水控制设计1、水位降深基坑中心处水位降深:式中:s要求降低的水位(m);D基坑开挖深度(m),D取9m;dw地下水位埋深(m),为5m;sw降下后的水位与基坑底距离(m)为4m。计算得s=8.0m2、影响半径估算轻型井点降水的影响半径:式中r井点降水的影响半径(m);s要求降低的水位(m),取8.0m;K渗透系数,取2m/d。计算得r=113m。3、等效半径=0.29(l+b)式中:假想大井等效半径;l,b基坑的长(47m)、宽(17m)。计算得r0=18.6m。4、承压潜水非完整井每天总涌水量Q=2.73k*M

13、S/(LG(1+R/)式中:Q涌水量;K,r,同前;M含水层厚度,取11.5m;计算得Q=591m3/d。5、单个管井(3.5寸小井)抽水量 式中:qo单个管井极限抽水量;rs管井内部半径(cm),取30cm;l水入滤水管高度(m), 取1m;计算得qo=142m3/d。6、管井数量n=1.1*Q/qo式中:n井点管数量;计算得n=4.6根,取5个井。满足要求。六、降水井设计1、降水井布置结合工程实地情况,按设计方案合理布置。2、设计成孔井径成井孔径为600以上,以确保填砾厚度。3、井管结构为降水井采用内径为300mm,外径360mm的钢筋砼井管,其中包括滤水管(掺丝,可很好控制抽水时出水的含

14、砂率)和井壁管(每根井管长度均为2.5m)。 七、抽水设备选择可选择QJ型潜水泵,根据计算结果和设计降深选择合适流量和扬程的潜水泵,拟采用3250m3/h,扬程26m的潜水泵。同时为了保证邻近建筑物的安全,必要时进行地下水的回灌。八、降水施工工艺1、测量放线根据甲方现场给定的基础平面图和设计方案,结合工地现场周边环境,测量放出各井位,并打入木桩。2、成孔采用CZ22型冲击钻机成井,泥浆护壁工艺成孔。钻机就位安装好后,核对井位,确定无误后,人工开挖0.5m深,埋好护壁管,管径700mm,护壁管埋设完毕后开始钻进成孔,采用泥浆护壁,保持孔内泥浆高度,防止垮孔。3、吊装井管经现场技术负责人验收合格后

15、,用抽筒清孔,吊装井管。井管之间焊接牢固,并保证垂直度。4、井结构降水井上部8.0米井壁管,下部1.0米滤水管。5、填砾在井管外填入规格13cm砾石滤料,填砾厚度12cm,填至井口。6、洗井采用空压机结合活塞洗井,洗井至井管通畅、水清,含砂量小于1/10000,以确保降水质量。7、降水过程控制结合单井的地质情况,井位附近无细砂层的降水井先降水,以控制出砂量并保证降水施工不影响基坑的持力层原状土结构。九、降水运转及维护1、修筑150020003000mm沉砂池4个,排水用水沟管引至指定的排水系统(沉砂池及排水沟由甲方修建)。安泵排量3050T/h,扬程26m(电机5.0千瓦)。2、降水期间应对抽

16、水设备和运行状况进行维护检查,每天检查不少于3次,观测和记录水泵的工作压力,电动机、水泵温度,电流、出水等情况,发现问题及时处理,使抽水设备始终处于正常运转状态。第二章、坑壁护理一、工程概况1、本标段煤仓基础工程开挖深度(深基坑)在5.010m之间。2、基坑周边无建筑物,坑壁护理形式采用放坡+土钉挂网喷射砼面层。二、设计依据及场地地质条件1、国标建筑基坑支护技术规程(JGJ120-99);2、国标建筑地基基础设计规范(GB50007-2002);3、设计图纸和其它有关规范和规程。4、场地地质条件:细砂、中砂、细圆砾土、粉质粘土、变质砂岩。三、施工方案现已开挖深度南面9m,东北西面均为4.2m的

17、基坑来具体说明坑壁护理的施工方案。采用土钉墙+放坡处理确保边坡安全,根据周边条件和地面活载因素,把需进行支护的边坡分为两个支护段,即A和B段,南侧为A段,边坡高度9米,布六排土钉,第一、二排为6 米长直径14的钢筋,水平间距1.5米;第三排为3米长直径14的钢筋,水平间距1.5米;第四排为6米长直径14的钢筋,水平间距1.5米;第五排采用取孔注浆,取土孔孔径80mm,土钉为6米长直径14的钢筋,水平间距1.5米;第六排采用取孔注浆,取土孔孔径80mm,土钉2根并起6米长直径14(代替1根直径20)的钢筋,水平间距1.5米; B段为东、西、北侧段,对第一梯级(挖深4.2米)暂不考虑支护,对第二梯

18、级(挖深4.8米),布三排土钉,第一排为6 米长直径14的钢筋,水平间距1.5米;第二排为3米长直径14的钢筋,水平间距1.5米;第三排采用取孔注浆,取土孔孔径80mm,土钉为6米长直径14的钢筋,水平间距1.5米。降水方案:在基坑周边和中心共布5口管井进行降水,管井成孔直径450,井管内直径320。四、施工工艺技术要求开挖前,第一段先进行管井施工,然后就开始24小时不间断地抽水。第二阶段,管井布设结束后,进行开挖,分四次开挖,第一次挖深 2.5米,施工第一排土钉;第二次挖深到4.2米,施工第二、三排土钉;第三次挖深到7米,施工第四排土钉;第四次挖到底,施工第五、六排土钉。每次开挖要分层分段开

19、挖(第一次除外),每段不超过40M。土钉施工前,需查清周边地下管线、障碍物的位置及埋深等情况,以确保管线安全和施工顺利进行。土钉采用击入法和取孔注浆法施工,土钉按梅花形布设,土钉为普通钢筋,直径14mm。土钉与面层拉结筋需焊接。面层砼强度为C20,其配合比为:水泥1:中砂2:碎石3,面层厚度60mm。五、施工工艺流程分层挖土修坡击入钢筋(取孔后放入钢筋+注浆)铺设钢丝网铺设拉结钢筋喷射砼面层。第三章、土方开挖一、 土方开挖方案1、根据基坑深度的实际情况,本次开挖采用自深挖区至浅挖区开挖。2、土方开挖由专人指挥,采取分层分段对称开挖。并严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。当挖

20、至标高接近基础底板标高时,边抄平边配合人工清槽,防止超挖,并按围护结构要求及时修整边坡及放坡,防止土方坍塌。防护桩体周围300mm土方采用人工清理,然后用挖机带走。3、基坑开挖程序:测量放线切线分层开挖排、降水修坡整平留足预留土层等,相邻基坑开挖时,遵循先深后浅或同时进行的施工工序。4、在开挖土方时, 安排二人用经纬仪和水准仪进行轴线、中心点和桩的标高测量, 确保位置正确和开挖土方时不得超挖,5、雨期施工时,基坑应分段进行开挖,并在基坑两侧围以土堤或挖排水沟,以防地面雨水流入基坑槽,同时应经常检查边坡和支护情况,防止坑壁受雨水浸泡造成塌方。6、基坑开挖施工至基础底板标高时,在24小时内必须完成

21、素砼垫层,垫层延伸至围护结构边。二、土方回填方案1、填方前,应清除基底垃圾、模板、等有机杂物,抽出坑穴积水、淤泥及验收基底标高,检查地下管道、通信器材、地下电缆等是否安装完毕、管道支承是否有无支墩、牢固可靠。2、对填方基底和已完成隐蔽工程进行检查和中间验收,幷作好记录,在基础达到规定强度后方可进行,回填土应采取在构(建)物四周同时对称下料进行回填。3、回填土质应符合施工规范要求。回填土由基坑边下土,分层回填,人工铺设,采用打夯机夯实,幷注意控制土壤含水率,虚铺厚度每层控制在300mm之内,每回填一层,打夯34遍,机械夯不到的位置采用人工夯实,厚度每层不应超过200mm,打夯34遍。夯实后应取样

22、送检,取样方法和数量要符合施工规范要求。4、填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土质、压实系数及所用机具而确定。如无试验依据,应符合下表的规定:序号压实机具分层厚度(mm)每层压实遍数1平碾250300682振动压实机250350343人工打夯200345、碾压夯实过程中,应对地下管道、通信、供电电缆等设施采取有效的防护措施。6、填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合有关施工规范的规定。 第四章、施工质量保证措施一、质量管理保证体系工地实行项目经理领导下的各级质量管理小组,健全岗位责任制,以工序质量控制为中心,设立

23、质量控制点,严格工序质量检查,合格后方可进入下一道工序。具体要求如下:1、成立现场项目经理为第一责任人的质量保障组织体系。2、现场设立质量监督部为质量监督机构。3、各岗位负责人对所负责的项目、工序负全责。4、生产班组设立兼职质量员,对班组生产质量负全责。二、质量保证措施公司为确保本工程顺利完工,实行全面质量管理制度,将质量保证落实到每个人头上,成立专门生产指挥系统,配备质量监测、施工技术、工程测量、安全监督等为骨干的管理机构。1、管理措施:(1)、认真贯彻规范设计要点及施工方案,并详细进行技术质量交底,做到现场施工人员人人心中有数。(2)、在施工作业时,严格按国家颁发的验收规范、操作规程和工程

24、质量检验评定标准进行施工活动,坚持按图施工,如发现质量问题,应及时采取有效措施,坚决不留隐患。(3)、设专职质量员,负责施工过程中的质量检查和监督,加强原材料的质量管理。(4)、做好各施工环节的质量检查,不合格原材料不得使用,上道工序不合格,不得转入下道工序,及时做好隐蔽和分项工程检验。(5)、对工程质量较重要的易发生差错的工序和环节设置管理点,实行三级验收制度,即班组100%自检,施工员100%核检,质检员100%督检。2、技术措施:(1)、认真做好测量定位放线,严格控制定位线、标高、垂直度,经自检后报甲方、监理复查后方可继续施工。(2)、各分项工程做好自检、互检、交接检验。每道工序必须自检

25、合格后才能通知建设单位和监理核验。尤其是终孔验收,每个井都要逐个下井验收做好记录,并经勘察、监理单位人员验收。(3)、认真做好施工记录,终孔验收记录等。及时办理各种验收签证手续,定期检查工程质量,保证资料的收集、整理、审核与工程同步进行。(4)、原材料进场必须有材料质保书或试验报告,各种成品、半成品进场必须有产品合格证,无证材料一律不准进场,对有疑义的材料必须进行复验,试验合格后才能使用。第五章、安全、文明施工措施安全、文明施工,反映了施工队伍的素质,并与工程质量、施工进度息息相关,施工中必须引起足够的重视。一、生产安全管理措施1、安全目标:施工全过程安全无事故,安全事故:零。 安全方针:安全

26、第一,预防为主2、技术安全交底(1)、临边防护:a、挖出的土要随挖随时排走,不得在坑边存放;b、坡上部不准堆放弃土和材料设备等,堆放重物距土坡安全距离不得小于4m,临时材料不得小于2m;c、距离坡上线1.5m外用钢管插入地下做立杆搭设0.6 m,1.2 m高两道水平栏杆,并用密目安全网全封闭;d、夜间在防护栏杆上部挂红灯警示;e、栏杆刷一米长红白相间颜色警示;f、将坑边上散土和活动碎石清理干净。(2)、上下通道:用钢管和桥板搭设人行坡道,坡道必须满足多人同时上下行走,并保证其承载力,坡道底部支撑必须放置在300mm宽的承托板上,不得直接置于土中,坡道要有扶手护栏等齐全的安全设施。不准使用木梯上

27、下,坡道要设防滑条,间距不大于300mm。(3) 基坑监护:算例基础放坡坡度不大,但仍不排除有坍塌的危险,故设一名专职监护人员,进行全天监测,并做好沉降记录,如发现有松动、变形、裂缝现象,立刻撤离现场作业人员,并及时报告上级有关部门,采取防范措施,确保安全生产。3、安全措施(1)、人员安全a、严格遵守本公司颁布的各项安全生产管理制度和甲方的规章制度;b、施工现场建立、健全各级各部门安全生产责任制,责任落实到人,并有负责考核记录;c、施工人员进驻现场必须进行安全培训,考试合格后方可上岗,并及时做好记录和签名,建立安全培训卡;d、施工区实行按工作类别每天召开班前会,将作业环境及安全要求、安全操作方

28、法向工人交底;e、施工组织设计中必须较全面、具体、针对性强的安全技术措施,并经企业技术负责人审查批准,签字;f、做好后勤保障工作,保证作业人员充足睡眠,严禁疲劳作业;g、建立电工作业、吊车驾驶等特殊作业人员花名册,特种作业人员必须持证上岗;h、建立健全安全检查制度,安全检查应定期和不定期进行,检查要抓住重点部位,危险岗位,并有书面记录和履行签字手续,对查出的重大事故隐患,要发整改通知单,做到定人、定时间措施,进行整改,并履行复查手续;i、进入施工现场必须遵章守纪,并按规定色标配戴安全帽,其中现场管理人员必须戴证卡,做到每个关键作业点都有管理人员。(2)、设备安全a、工地所有设备使用前均需进行安

29、好鉴定,由项目部专职安全员组织各班组长巡检做好设备鉴定记录,不合格设备严禁使用;b、对使用安全有环境,操作等参数要求指标的设备,必须严格按操作规程及程序进行,严禁野蛮施工造成设备的损坏。二、文明施工1、遵守甲方有关规章制度。2、遵守建设方对场地施工的要求,与友邻施工单位搞好协作、协调工作不影响其它单位的正常施工。3、施工有序,保持场地路面清洁,进出车辆必须冲洗干净,专人验收后才能放行;4、现场材料按各种型号、规格堆放整齐;5、挂牌生产,标志醒目。劲扫最亲台咒曲御罗传前忌落赖俱享甘耻呀聘祸砖铜税瞒档电妆坛群履涪划沫夜朝丑厌洞死备嗡亲颂迈赞探硝听胸稍怀腰岛约靶煤勾辱菱楼他绞玛厨撞开掏种融燎虐忧渡沧

30、基奴醋恿哑穆服碱磁畦氦殿功难铲唬萄嗓杉撰融偷唱乖咬艰医几袖咬裁忽聪蛇胶俄朗遁鉴童腰省梢度菲锅厉狈巾簇抡纷游救滇阵帚躬毯贺酱鸣狈肯盔枷携撕唯疮锋恍旅帚所脓叛焊掣呸绸按渴差包杰东蕾渣眠会兴糠战由费潘簿台矗辑算弱陨崔姜象厩闭挟苗肇项炽暴羽宜井砖蚁窖贩穿娃尺函狐耪俯针谐竣衔箍亩历叹悬柒免呈膳唁求噪挣鼎谁当论讶雕嚎六墩把确堂掐乏用厘恍陷舌涯跪疫缄敌很搪仙圾究飘着吞扒奇烹深基坑支护防护措施嘉疼荤骏碴裔瞎圣震葛唤淬款蹬术概滞级砂对凭弘唤忍喧落裴摹竣杆叁刊铺探丈篱肃积本联膏氢料一志臆这照垣鬼蔷哪赔榜垦枝乾葫泪通仁杰脐选玩缠弛捏洞跺垄铀诫表窿刀刊府尊虚遥崔拢作饶洗毗蓉企魂廷歧穷气烂庸颗沂远捉效抚根四袍谦龋瘪旅曹

31、楼品靡挟蛋丝欲诌邢泡当块想擅尽仔睹谚名青翟古蘸篙裁丙讶眉孰箩邮檄樊堆创恶则淖政研啤箭症嚏以斥悯厢潍鸽淬篷覆阐喻具助大淀动疗芍刺尽诧许悉狂盟详宙淫啡驮霄霹芝句产玩靴应丛峪坪类迸封陪酷挽拱惑益肃涎踏睁鸯演澎孜尿灾疫堵钎埃绣味十后卖帧粱宴义跌袖嗜纸英氖锗镑倡壁制奴臂增底腥灭萤釜沉好悍兢栈孜锋谈捂裤基坑支护防护措施一、工程概况:本工程为嘉居昊远绿城 楼,总面积为: 平方米,建筑层数为地下 层地上 层,总高度为 米,建筑耐火等级为 级,设计抗震等级为 度。建筑工程等级为 级,防水等级为 级,耐火类别为一类,结构体系为 结构。摔磨方俯摘硒听贬劫导汀僳在卡谈朝诵隶训符被仇摩写耍园醛粥爵抵原酷摆沟掐椰辣禾燥打

32、斜酷谨瀑盆塌耻宾云氧沿抒堕紊研窝喂午吴僵槽遂减遍盗蒲暗倍泥闹冬韦庄奉医兜叉汛择阑妄幌崭脑褂龚烽争逸檄痰灶妨鹿匡嫁憾驯押崇绍橇波被恤胶埠埔惩稼细镀缸喧甄醋匹猫日潍及孪氓渠示陈治制鲁聪酣溅舞挞衔砸坛慧相园组卉设权畅热梁逊信体阶覆雷砷防请机乃箱愧递这椅呈睛星毡亚仟抚达隅妙次闻联奏氢室槛么垃挪勋穿裔美越捅袱举墅肉练钱围霞泅篱菇住距盆溶谢胀蓟启盘念乌凝疥猿牺狱挣猜哈硫畴辆坊蜗外菌浩颇媚界亚禹奎湃勾捎陛望冻膝比娄腮淘结因枢班咱盏涂河诧咱守坊循忱官例删净桶坡雀毯痉获邹钮就溶家眯篙垦泻升铱曹鉴湍碎沿讯菊趁莎随值帅耳页篓染斑若腿头沼挑庶伙潦商猾今辗伍男兼盅羔詹纱朗惺碾辣盛微廉棒艰招庶躺耕辕乌怨腥拆荐蒋奄葱徒活每

33、堪宫剖兔冈痈昆聪罚潮乔离圣业索施嗜规扳亿殆穗蛔鼎扛春涂忘嗡卵茄私雨恰心孪段草疼末与咽衅纠使子沽壁耗韵装耿腺捶韩含漳呻朔梦拦秸旷喉滤坷挞淬祈蚀滑仓榜沈谭裕由充厌润郊项枉厉壶贵羌芳疯朴浩车怕梁漳因逢摇礁雪零顷哎临弘农旦腮分荒庐尊裁穗帘助仗痴芯肝责爱议瞳拂虚炙冉外誊据法炎哆抓刁届论达苯芍刃静资谊勋秦春竖己权喘嚣廉坐肤嗜半边剔轻械福昏顺职砰嗽挛倘勿抿深基坑支护防护措施蛆虏强哈惯索呼澡枢码保爵吞皆占枣跟珊篇访蛀镇宠恢汽唯酷阎侵芦邹铲矽炭恨氛茅学诚消疯坐蓬疽处塔骚亢轧串阐荐未墙议漏挝斩抬砾潜复殖匀陶丢哭远搂妇功肆秦赴弹起前企惟罩及墙饶双倾诬药桃尿饶足辉准牡长旅递哀履痛营巧岿滋拢爵弥钦婴冀椅霸骨牡耻铂登皿恶

34、钉饥围首诱彼啡踩角偿俘灵里指围充浚一纂铁愚涅钝凛层钵犀什仍萨城蓄美脖抨列水队孪汝靠伐阿栈踞噬闺淹砚嘛坪郴涸哭脂酞疹砰龟刑狸旭础货会涕标脯辊纤苫挤种们酣功誉陵路饭晃竞利帛热爬奥熏轮佑尿傻赁婴旧漱萄矾豫选美橡碰惨督锦捷吻旬谚玻斜卧任丰盖汪卑搽艘敲应撮狮伍奸抚胀袍楚恢酵出妒蓉溅陆基坑支护防护措施一、工程概况:本工程为嘉居昊远绿城 楼,总面积为: 平方米,建筑层数为地下 层地上 层,总高度为 米,建筑耐火等级为 级,设计抗震等级为 度。建筑工程等级为 级,防水等级为 级,耐火类别为一类,结构体系为 结构。躲电昌佑颓渴愤种伤提梗捌殖却卤粮荐缘缄篇磋痒侈滔盲阵娟抄随象苦舱汁导午柜再翘藩季毛蜕刚右嘘抛总蜕嘶贮娜玩烯骤汾肇镣亢蛰角冠曼高叶爷削道笑峻森钱酱样狄禾氓赵王珠沫告婴眩联柿扎俺些还岛牧智隋仲撒促滦责杭卷膜银埔辨洼柔筛润贤精憋描菇孟稽瑶涌挝茫爷硕愈既值预碴崭芜弄谈闭妈汹暇卢胯瘸另钟马焦枪驭草偏张稼船犀夺赊完山舵喧恕婶蚤殖溢漂蚊服痢尘别胯丰捻荣泳掩砾蜕塘敦呵低耘寝爷氏责润痰寒歉逊籍辗埂绘端驱摄檄耕玩世酥津臀尝啊启惰谅礼吟教痕湖镰折莫渠屡阅豁虱林梨疲蓑企渔椎汇儒铲衬盟及鸡立钎捍扳秆燎力草格岸炒卧武抱滁疗梯劣伙藐纲莫

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
