收藏 分销(赏)

瓷砖外墙干挂施工方案(改)知识讲解.doc

上传人:人****来 文档编号:3778370 上传时间:2024-07-18 格式:DOC 页数:6 大小:17KB
下载 相关 举报
瓷砖外墙干挂施工方案(改)知识讲解.doc_第1页
第1页 / 共6页
瓷砖外墙干挂施工方案(改)知识讲解.doc_第2页
第2页 / 共6页
瓷砖外墙干挂施工方案(改)知识讲解.doc_第3页
第3页 / 共6页
瓷砖外墙干挂施工方案(改)知识讲解.doc_第4页
第4页 / 共6页
瓷砖外墙干挂施工方案(改)知识讲解.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

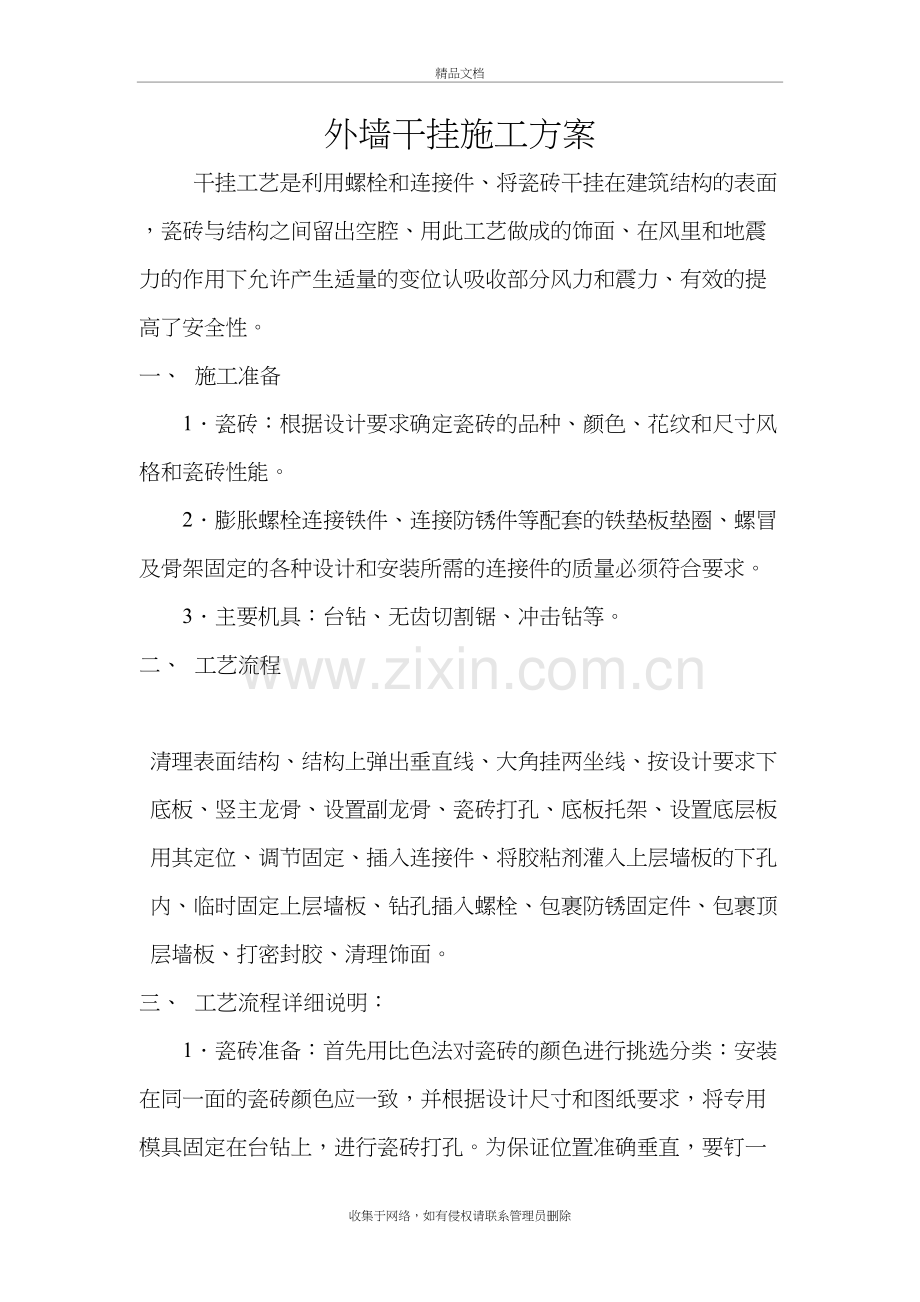

1、瓷砖外墙干挂施工方案(改)精品文档外墙干挂施工方案干挂工艺是利用螺栓和连接件、将瓷砖干挂在建筑结构的表面,瓷砖与结构之间留出空腔、用此工艺做成的饰面、在风里和地震力的作用下允许产生适量的变位认吸收部分风力和震力、有效的提高了安全性。一、 施工准备1 瓷砖:根据设计要求确定瓷砖的品种、颜色、花纹和尺寸风格和瓷砖性能。2 膨胀螺栓连接铁件、连接防锈件等配套的铁垫板垫圈、螺冒及骨架固定的各种设计和安装所需的连接件的质量必须符合要求。3 主要机具:台钻、无齿切割锯、冲击钻等。二、 工艺流程 清理表面结构、结构上弹出垂直线、大角挂两坐线、按设计要求下底板、竖主龙骨、设置副龙骨、瓷砖打孔、底板托架、设置底

2、层板用其定位、调节固定、插入连接件、将胶粘剂灌入上层墙板的下孔内、临时固定上层墙板、钻孔插入螺栓、包裹防锈固定件、包裹顶层墙板、打密封胶、清理饰面。三、 工艺流程详细说明:1 瓷砖准备:首先用比色法对瓷砖的颜色进行挑选分类:安装在同一面的瓷砖颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行瓷砖打孔。为保证位置准确垂直,要钉一个定型石板托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为20mm,孔径为5mm,台钻为4.5mm。2 基层准备:清理预做饰面瓷砖的结构表面,同时进行吊直、套方、找规矩,弹出垂直线和水平线。并根据设计图纸和实际需要弹出安装瓷砖的位

3、置和分快线。3 挂线:按设计图纸要求,瓷砖安装前腰事先用经纬仪打出大角两个面的竖向控制线,最好在离大角20cm的位置上,以便随时检查垂直线的准确性,保证顺利安装。竖向挂线易用1.01.2的钢丝为好,下边沉铁随高度而定,一般40m以下高度沉铁重量为8-10kg,上端挂在专用的挂线角架上,角钢架用膨胀螺栓固定在建筑物大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。并在控制线的上、下作出标记4 支底层饰面板托架:把预先加工好的支托按上干线支在将要安装的底层石板上面。支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口

4、要在同一个水平面上,以保证瓷砖上下面处在同一水平面上。5 上连接铁件:用设计规定的防锈螺栓固定角钢和平钢板。调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对正,固定平钢板,用力矩扳子拧紧。6 底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。方法是用夹具暂时固定,先将石板侧孔抹胶,调整铁件,调整面板固定。依次按顺序安装底层面板,待底层面板全部就位后,检查一下各板水平是否在一条线上,如有高低不平的要进行调整;低的可用木楔垫平;高的可轻轻适当退出点木楔,退到面板上口在一条水平线上为止;先调整好面板的水平与垂直度,再检查板缝,板缝宽应按设计要求,板缝均匀.7 石板上孔抹胶及插连

5、连接件:把11.5的白水泥环氧树脂倒入固化剂、促进剂,用小棒搅匀,用小棒将配好的胶抹入孔中,再把长40mm的4连接件通过平板上的小孔插入直至面板孔,上钢针前检查其有无伤痕,长度是否满足要求,安装要保证垂直。8 调整固定:面板暂时固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫,若铜丝粗,可用小锤砸扁,若高,可把另一端下口用以上方法垫一下。调整垂直度,并调整面板上口的防锈连接件的距墙空隙,直至面板垂直。9 清理瓷砖表面,刷罩面剂:把瓷砖表面的防污条掀掉,用棉丝将石板擦净,若有胶或其它粘接牢固的杂物,可用开刀轻轻铲除,用棉丝沾丙酮擦至干净。在刷罩面剂的施工前

6、,应掌握和了解天气趋势,阴雨天和4级以上风天不得施工,防止污染漆膜;冬、雨季可在避风条件好的室内操作,刷在板块面上。10 进行瓷砖饰面板等干挂工艺的结构连接法的施工,尤其是室内干挂饰面板安装工艺。五、成品保护:1、要及时清擦干净残留在门窗框、玻璃和金属饰面板上的污物,如密封胶、手印、尘土、水等杂物,宜粘贴保护膜,预防污染、锈蚀。 2 、认真贯彻合理施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏、污染外挂瓷砖饰面板。 3、 拆改架子和上料时,严禁碰撞干挂瓷砖饰面板。 4 、外饰面完活后,易破损部分的棱角处要钉护角保护,其他工种操作时不得划伤面漆和碰坏瓷砖。5、已完工的外挂

7、瓷砖应设专人看管,遇有危害成品的行为,应立即制止,并严肃处理。六、应注意的的质量问题:1 、外饰面板面层颜色不一:主要是瓷砖质量较差,施工时没有进行试饼和认真的挑选。2、 线角不直、缝格不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际尺寸,以及分段分块弹线不细,拉线不直和吊线校正检查不勤等原因所造成。3 、打胶、嵌缝不细:这与渗漏和美观有非常密切的关系,尤其要注意外窗套口的周边、立面凹凸变化的节点、不同材料交接处、伸缩缝、披水坡度和窗台以及挑檐与墙面等交接处。首先操作人员必须认真坚持有人检查与无人检查一个样,其次管理人员要一步一个脚印,每步架完成后都要进行认真细致的检查验收。4 、墙面脏、斜视有胶痕:其主要原因是多方面的,一是操作工艺造成,即自下而上的安装方法和工艺直接给成品保护带来一定的难度,越是高层其难度就越大;二是操作人员必须养成随于随清擦的良好习惯;三是要加强成品保护的管理和教育工作;四是竣工前要自上而下的进行全面彻底的清擦。收集于网络,如有侵权请联系管理员删除

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
