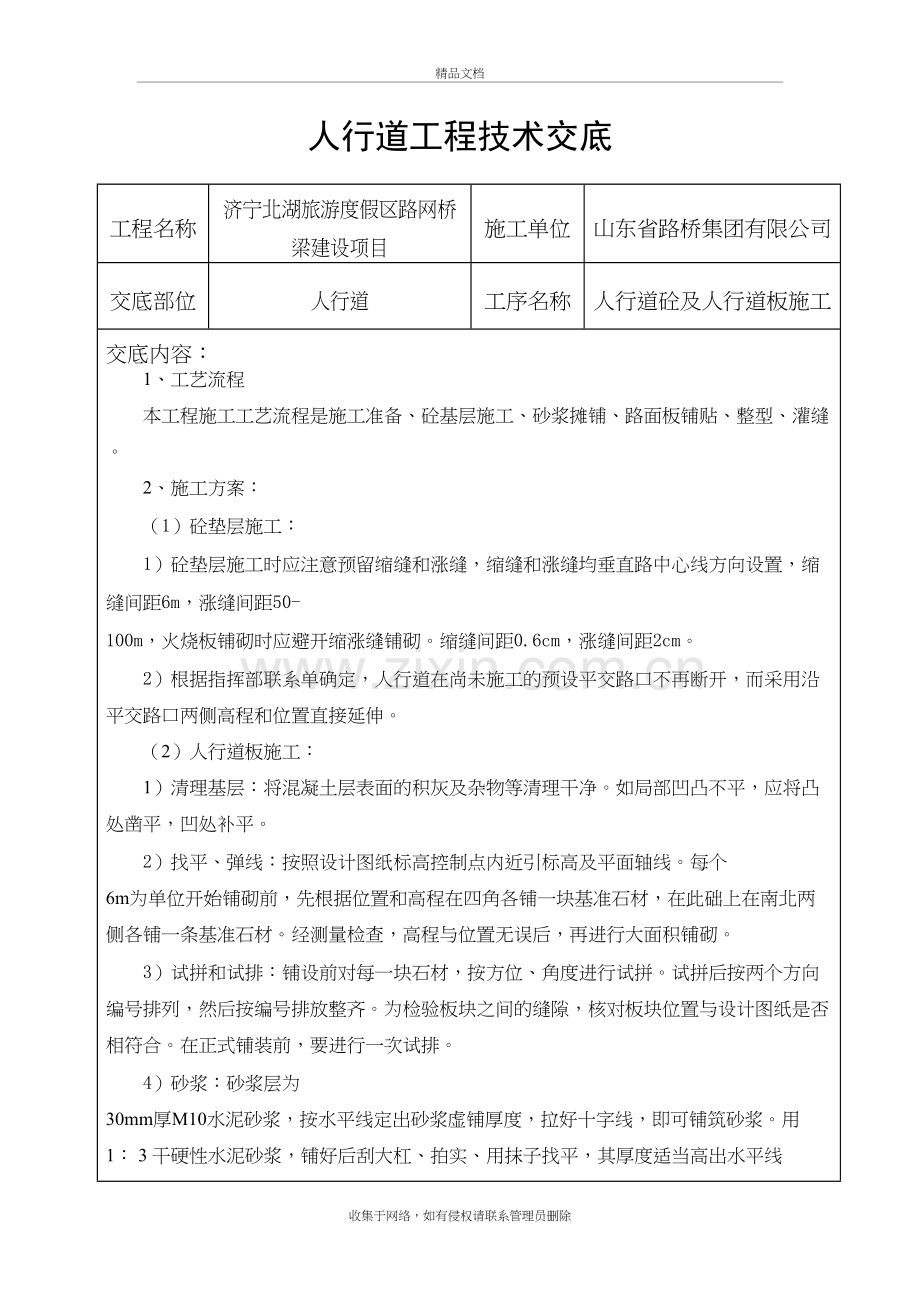

人行道施工技术交底 精品文档 人行道工程技术交底 工程名称 济宁北湖旅游度假区路网桥梁建设项目 施工单位 山东省路桥集团有限公司 交底部位 人行道 工序名称 人行道砼及人行道板施工 交底内容: 1、工艺流程 本工程施工工艺流程是施工准备、砼基层施工、砂浆摊铺、路面板铺贴、整型、灌缝。 2、施工方案: (1)砼垫层施工: 1)砼垫层施工时应注意预留缩缝和涨缝,缩缝和涨缝均垂直路中心线方向设置,缩缝间距6m,涨缝间距50-100m,火烧板铺砌时应避开缩涨缝铺砌。缩缝间距0.6cm,涨缝间距2cm。 2)根据指挥部联系单确定,人行道在尚未施工的预设平交路口不再断开,而采用沿平交路口两侧高程和位置直接延伸。 (2)人行道板施工: 1)清理基层:将混凝土层表面的积灰及杂物等清理干净。如局部凹凸不平,应将凸处凿平,凹处补平。 2)找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。每个 6m为单位开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此础上在南北两侧各铺一条基准石材。经测量检查,高程与位置无误后,再进行大面积铺砌。 3)试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。试拼后按两个方向编号排列,然后按编号排放整齐。为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。在正式铺装前,要进行一次试排。 4)砂浆:砂浆层为 30mm厚M10水泥砂浆,按水平线定出砂浆虚铺厚度,拉好十字线,即可铺筑砂浆。用 1: 3 干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线 2~3mm. 5)铺贴:铺贴前预先将花岗岩除尘,浸湿后阴干后备用。在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。板块试铺合格后,翻开板块,检查砂浆结合层是否平整、 密实,在石材背面和水泥砂浆层上浇一层水灰比为 0.5 左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。 6)灌缝、擦缝:铺砌完后按板材的颜色用白水泥和颜料与板材色调相近的 1:1 稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽约为 2mm;1~2h 后,再用棉纱团蘸浆擦缝至平实光滑。粘附在石面上的浆液随手用湿纱团擦净。 7)覆盖养护:灌浆擦缝完 24h 后,应用土工布或干净的细砂覆盖,喷水养护不 少于 7d. 接受交底人: 交底人 日期 收集于网络,如有侵权请联系管理员删除
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
