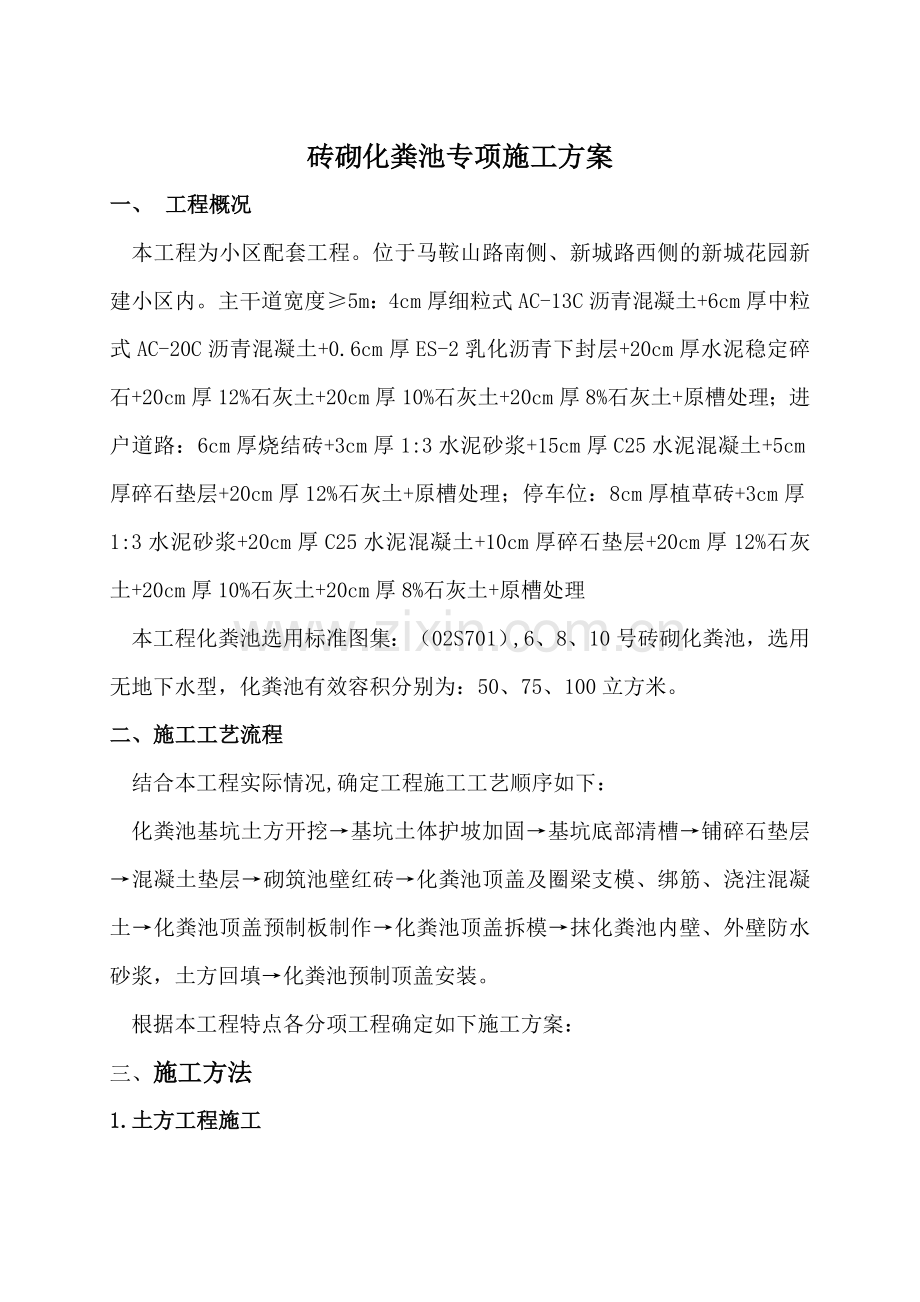

1、砖砌化粪池专项施工方案一、 工程概况本工程为小区配套工程。位于马鞍山路南侧、新城路西侧的新城花园新建小区内。主干道宽度5m:4cm厚细粒式AC-13C沥青混凝土+6cm厚中粒式AC-20C沥青混凝土+0.6cm厚ES-2乳化沥青下封层+20cm厚水泥稳定碎石+20cm厚12%石灰土+20cm厚10%石灰土+20cm厚8%石灰土+原槽处理;进户道路:6cm厚烧结砖+3cm厚1:3水泥砂浆+15cm厚C25水泥混凝土+5cm厚碎石垫层+20cm厚12%石灰土+原槽处理;停车位:8cm厚植草砖+3cm厚1:3水泥砂浆+20cm厚C25水泥混凝土+10cm厚碎石垫层+20cm厚12%石灰土+20cm厚

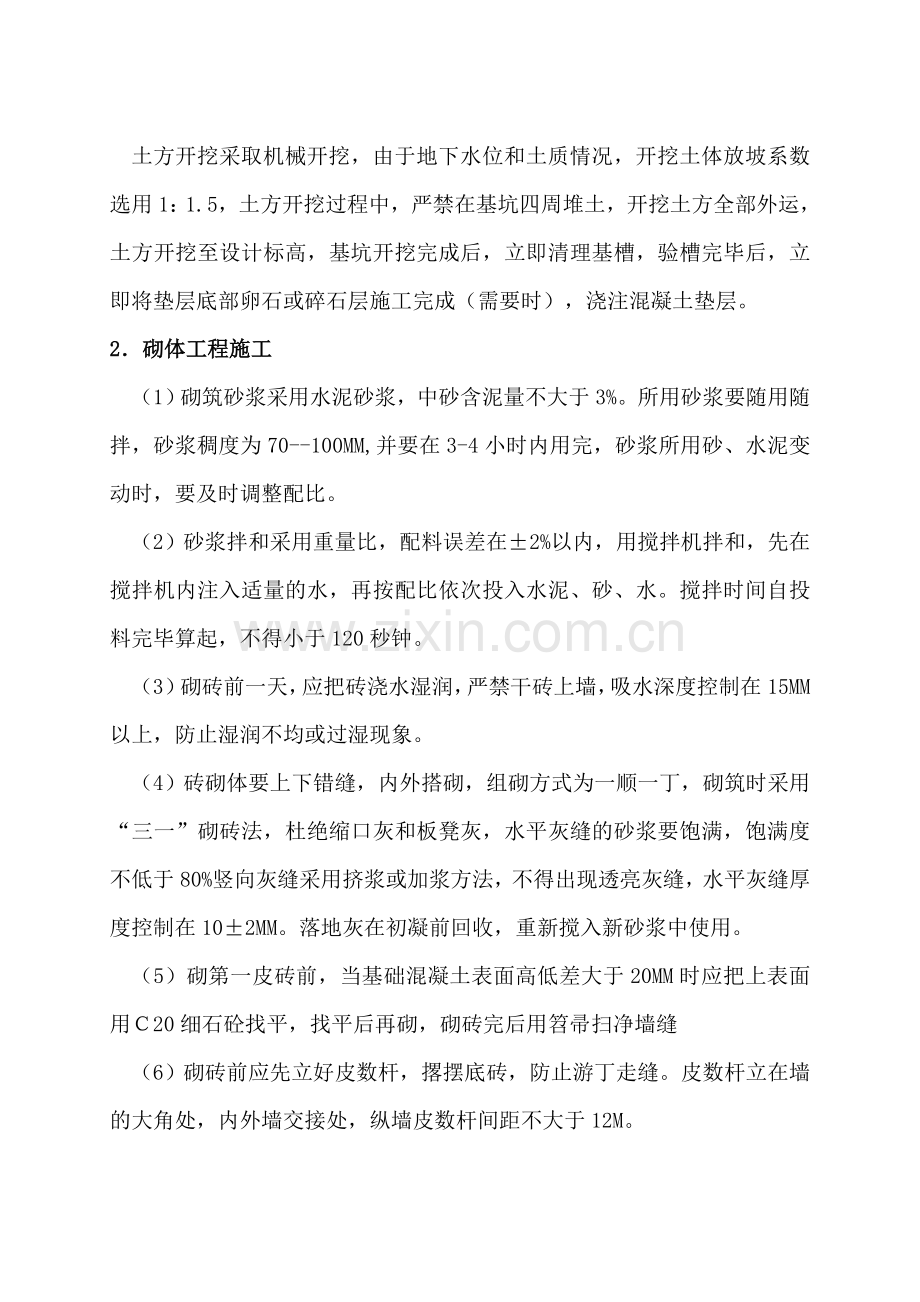

2、10%石灰土+20cm厚8%石灰土+原槽处理本工程化粪池选用标准图集:(02S701),6、8、10号砖砌化粪池,选用无地下水型,化粪池有效容积分别为:50、75、100立方米。二、施工工艺流程结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖基坑土体护坡加固基坑底部清槽铺碎石垫层混凝土垫层砌筑池壁红砖化粪池顶盖及圈梁支模、绑筋、浇注混凝土化粪池顶盖预制板制作化粪池顶盖拆模抹化粪池内壁、外壁防水砂浆,土方回填化粪池预制顶盖安装。根据本工程特点各分项工程确定如下施工方案:三、施工方法1.土方工程施工 土方开挖采取机械开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,土方

3、开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,土方开挖至设计标高,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成(需要时),浇注混凝土垫层。2砌体工程施工 (1)砌筑砂浆采用水泥砂浆,中砂含泥量不大于3%。所用砂浆要随用随拌,砂浆稠度为70-100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。(2)砂浆拌和采用重量比,配料误差在2%以内,用搅拌机拌和,先在搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。搅拌时间自投料完毕算起,不得小于120秒钟。(3)砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均

4、或过湿现象。(4)砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在102MM。落地灰在初凝前回收,重新搅入新砂浆中使用。(5)砌第一皮砖前,当基础混凝土表面高低差大于20MM时应把上表面用20细石砼找平,找平后再砌,砌砖完后用笤帚扫净墙缝(6)砌砖前应先立好皮数杆,撂摆底砖,防止游丁走缝。皮数杆立在墙的大角处,内外墙交接处,纵墙皮数杆间距不大于12M。(7)撂底砖经检查合适后,挂通线,砌底砖时,应跟线,双面挂线,撂底砖后进行盘角,盘角每次不宜超过

5、5皮高,并用靠尺,线坠,水平尺找平找垂直,每皮砖的高度对准皮数杆,按盘好的墙角为准,挂线砌砖。(8)砌筑过程中,应经常检查并做到:1)墙大角和墙面垂直准确。2)五皮一吊线,三皮一靠尺。(9)砌筑过程中,必须丁砖压顶,沿墙面每隔一定间隔的竖缝处,弹出墨线,墨线用经纬仪或线锤引测,砌一步架,上引一次,控制游丁走缝。3.钢筋工程施工 (1)材料要求1)钢筋出厂合格证和复试试验报告结论均要符合设计和规范要求。 2)成型钢筋、2022号火烧丝、水泥砂浆垫块(或塑料卡)。(2)主要机具钢筋钩子、小撬棍、钢筋板子、绑扎架、钢丝刷、运钢筋手推车、粉笔、脚手架、工作台等。(3)作业条件1)按施工平面图规定的位置

6、平整好场地,按不同规格型号垫好堆放。2)进场钢筋应对照设计图纸和配料单,详细核对其型号、尺寸、数量、钢号、对焊的接焊质量。3)弹好标高水平线及墙的外皮线。4)圈梁及板缝模板已做完预检记录,并将模内杂物清理干净。(4)操作工艺1)支完圈梁模板后,即可绑扎圈梁钢筋,如果采用预制绑扎骨架时,可将骨架按编号吊装就位进行组装。如在模内绑扎时,按设计图纸要求间距,在模板侧绑画箍筋位置,放箍筋后穿受力钢筋,绑扎箍筋。注意箍筋必须垂直受力钢筋,箍筋搭接处应沿受力钢筋互相错开。圈梁钢筋的搭接长度:因混凝土为C20等级,I级钢筋搭接长度不少于30d,级钢筋不少于40d(d为受力筋直径)。受力钢筋接头的位置应相互错

7、开,绑扎接头时在规圈梁钢筋绑扎时应互相交圈,在内外墙交接处,大角转角处的锚固长度均要符合设计要求。圈梁钢筋绑完后应加水泥砂浆垫块(5)质量验收1)保证项目:钢筋的品种和质量必须符合设计要求和有关标准规定。进口钢筋焊接前必须进行化学成分检验和焊接试验,符合有关规定后方可焊接。检查钢筋出厂质量证明书和试验报告。钢筋表面应保持清洁。带有颗粒状或片状老锈,经除锈后仍有麻点的钢筋严禁按原规格使用。钢筋对焊或电焊焊接接头:按规定取试件,其机械性能试验结果必须符合钢筋焊接及验收的专门规定。2)基本项目:钢筋的绑扎、缺扣、松扣的数量不超过绑扣数的10%,且不应集中。弯钩的朝向正确。绑扎接头应符合施工规范的规定

8、,其中搭接长度均不少于规定值。用I级钢筋或冷拔低碳钢丝制作的箍筋,其数量、弯钩角度和平直长度均应符合设计要求和施工规范的规定。对焊接头无横向裂纹和烧伤,焊包均匀,接头处弯折不大于4度,轴线位移不大于0.1且不大于2。电弧焊接头、焊缝表面平整,无凹陷、焊瘤、接头处无裂纹、气孔、夹渣及咬边。接头处不大于4度,轴线位移不大于0.1,且不大于3,焊接厚不大于0.05,宽不小于0.1,长不小于0.5。(6)成品保护1)圈梁钢筋如采用预制骨架时,应在指定地点垫平码放整齐。2)运输钢筋时,应清理好存放点,以免变形。3)不得踩踏已绑好的钢筋,绑圈梁钢筋时不得将梁底砖碰松动。(7)注意事项1)钢筋变形:钢筋骨架

9、绑扎时应注意绑扣方法,宜用部分反十字扣或套扣绑扎,不得全绑一面顺扣。2)箍筋间距不符合要求:多为放置砖墙拉结筋时碰动所致。应在砌完墙合模前修整一次。4.模板工程施工 本工程模板采用竹质胶合板和组合钢模板配合使用。(1)材料设备要求1)木板(厚度为2050mm)。2)方木、木楔、支撑(木或钢),定型组合钢模板的附件(U型卡、L型插销、3型扣件、碟型扣件、对拉螺栓、钩头螺栓、紧固螺栓),铅丝(1214号),隔离剂等。(2)主要机具:打眼电钻、搬手、钳子。(3)作业条件1)弹好墙身50cm水平线,检查砖墙的位置是否符线。办理预检手2)钢筋绑扎完毕,并办好隐检手续。3)模板拉杆如需螺栓穿墙,砌砖时应按

10、要求预留螺栓孔洞。4)检查模板内的灰浆,将灰浆清理干净。(4)操作工艺工艺流程:支圈梁模板作清理准备工作办预检 支板模板。 1)支模前将圈梁及板缝处杂物全部清理干净。2)支模板圈梁模板可采用木模板或定型组合钢模板上口弹线找平。圈梁模板采用可调节支座,下面应垫方木,当用木方支撑时下面用木楔楔紧。钢筋绑扎完以后,模板上口宽度进行校正定位,并用木撑进行校正定位,用铁钉临时固定。外墙圈梁,用横带扁担穿墙平面位置距墙两端24cm开始留洞,中间每隔50cm左右留一道,每面墙不宜少于5个洞。(5)质量验收1)保证项目:模板及其支架必须具有足够的强度,刚度和稳定性,其支撑部分应有足够的支撑面积,如安装在基土上

11、,基土必须坚实,并有排水措施。对湿陷性黄土,必须有防水措施;对冻胀性土,必须有防冻融措施。2)基本项目:模板接缝处应严密,预埋件应安置牢固,缝隙不应超过1.5。模板与混凝土的接触面应清理干净并采取防止粘结措施,粘浆和漏刷隔离剂累计面积应不大于400cm2如模板涂刷隔离时应涂刷均匀,不得漏刷或沾污钢筋。(6)成品保护1)在砖墙上支撑圈梁模板时,防止撞动最上一皮砖。2)支完模板后,应保持模内清洁,防止掉入砖头、石子、木屑等杂物3)应保护钢筋不受扰动。(7)注意事项1)支模板时应在外墙面采取加固措施。2)圈梁模板外胀:圈梁模板支撑没卡紧,支撑不牢固,模板上口拉杆碰坏或没钉牢固。浇筑混凝土时没专人修理

12、模板。3)混凝土流坠:模板板缝过大没有用纤维板、木板条等贴牢;外墙圈梁没有先支模板后浇筑圈梁混凝土,而是包砖代替支模板再浇筑混凝土,致使水泥浆顺砖缝流坠。5.砼工程施工 (1)所用水泥必须有质量证明书并应对其品种标号及日期检查验收,做好化学试验分析,要求各项指标必须合格,时间超过三个月或发现受潮,结块时必须做试验,按试验数据确定水泥标号。1)所用砂要用中、粗砂,含泥量要少,所用碎石级配良好,不含杂质,石子最大粒径不超过结构截面尺寸的1/4和钢筋最小净距的1/4,对砼实心板可与40-50MM粒径的碎石拌和,水采用自来水。2)砼采用搅拌机拌和,按实验室重量配合比计量,骨料的允许偏差为:砂石3,计量

13、器具应定期校验,砂含水率应经常测定,雨季要减少加水量,搅第一盘砼时要适当增加水泥和砂子的用量,搅拌采用二次投料先即先投入砂、水泥、水搅拌后再加入石子搅拌,可提高砼强度15%,搅拌时间最短为120秒钟。3)砼拌好后,应尽快运到浇灌地点,若发现砼离析,应进行二次搅拌,均匀后方准入模,砼的垂直水平运输均采用塔吊。4)在浇灌前,先清除干净模板,做好钢筋的隐蔽验收。在浇筑构造柱时,按400MM分层浇筑,并使用吊筒下灰,构造柱浇筑前,应在柱根处先浇50 MM厚高标号砂浆再浇灌砼,砼振动要防止振动预埋件、钢筋,应快插慢拔,振捣时间为30秒,以表面泛浆为准。5)砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢

14、筋,楼板砼用振捣棒振完后,再用平板器缓慢地来回拖一遍,并把表面用木抹子抹平。6)砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。6.抹灰工程施工 (1)操作工艺工艺流程:墙面清理粉尘、污垢浇水湿润墙面吊垂直找方抹灰饼冲筋、找规矩抹底灰抹面层防水砂浆。 1)基层处理:将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。2)吊垂直、套方、找规矩、抹灰饼同上。3)冲筋,抹底层砂浆时,用大横竖刮平,木抹子搓毛,终凝后浇水养护。(2)质量验收1)保证项目:所用的材料品种,质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结

15、牢固、无脱层、空鼓、面层无爆灰和裂缝(风裂除外)等缺陷。2)成品保护各抹灰层在凝结前应防止快干、曝洒、水冲、撞击和振动,以保证其灰层有足够的强度。(3)注意事项空鼓、开裂和烂根:由于抹灰前对基层清理不干净或不彻底,抹灰前不浇水,每层灰抹得过厚,跟得太紧;对于预制混凝土光滑表面不认真进行“毛化处理”;甚至混凝土表面的酥皮不处理就抹灰;抹灰后不养护。为解决好空鼓、开裂等质量问题,应从三方面下手解决,第一施工前的浇水、清理;第二施工操作分层分遍压实认真不马虎;第三施工后及时浇水养护,并注意施工地点的洁净,抹面层应一次到底。7.回填土工程施工 (1)施工准备1)主要材料:碎石类土、砂土,可用作表层以下

16、填料。它最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动碾时),含水率应符合规定。粘性土应检验其含水率,必须达到设计控制范围,方可使用。2)主要机具:装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等碾压机械有:平碾、羊足碾和振动碾等。一般机具有:蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m钢尺、20号铅丝、胶皮管等。3)作业条件:施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续。施工前,应做好水平高程标志布置。基坑或沟边上每

17、隔1m钉上水平桩橛或在邻近的固定建筑物上抄上标准高程点。确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。同时要编好施工方案。(2)操作工艺、流程:基坑底清理检验土质分层铺土分层碾压密实修整、找平验收。 1)填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。2)检验土质,检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。3)填土应分层铺摊,每层铺土的厚度应根据土质、密实度要求和机具性能确定。4)填方超出基底表

18、面时,应保证边缘部位的压实质量。5)在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。6)回填土方每层压实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。7)填方全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实。四、施工质量保证措施我们根据项目部实际情况,建立组织严密完善的职能管理机构,按照我项目部质量保证体系正常运转的要求,依据分工负责,相互协调的原则,落实职能、责任,做到各司其职、各负其责,保证在整个项目实施过程中,质量保证体系发挥作用。1 成立项目经理为组长,技术负责

19、人为副组长的全面质量管理小组,形成行政上支持,技术上把关的良性循环,负责工程总体质量控制。2 配备强有力的质检技术力量,以质安部为龙头,组织实验室、测量、电算室实施各工序的质量管理和数据检测分析。形成第二自检体系。3 现场施工配备相应的技术人员和质检人员成立现场质量自检小组,形成第一级自检体系。4 专职质检人员经过专门培训并具有一定资质和现场施工经验,经项目经理部批准后方能上岗。5 成立质量体系审核小组,定期进行内部质量体系审核,并不断改进有关质量管理措施。五、安全文明施工1、施工人员严禁翻跃护身栏杆。施工期间设警示牌,夜间加设红色灯标志。2、设立专职安全员,发现问题及时通知设计、建设、监理等

20、单位,共同解决。3、施工机械一切听从指挥,所有车辆必须严格按规定的开行路线行驶,防止撞车。人员尽量远离施工机械,挖土机工作回转半径范围内不得站人或进行其他作业。如有必要,先通知操作人员,待回应后方可接近。4、挖土机和自卸车行走时,必须注意上空电线,不得在架空输电线路下工作;如在架空输电线一侧工作时,垂直与水平距离分别不得小于2.5m与46m(110220kV时)。5、环境保护或环境卫生管理措施。防止扬尘及大气污染措施。在现场出入口设专人请扫车轮,并拍实严密遮盖。用于工程预留的碎石,为防止扬尘,采取喷洒覆盖的方法;在现场设置洒水临时水管,并设置1名洒水员,配齐洒水设备,根据现场情况对现场进行洒水

21、、清扫,防止扬尘;6、防止噪声污染措施,建立健全控制认为噪声的管理制度;噪声值监测执行建筑施工场界噪声测量方法(GB12524),土石方施工阶段昼间不超过75分贝,夜间不超过55分贝,并且经常测试(6:0022:00为昼间,22:006:00为夜间)。7、现场环境卫生管理,施工现场设专人负责整理、保持现场整洁卫生。做到施工现场无积水、车辆不带泥沙出现场。每天派人洒水清扫施工道路,绿化、美化施工现场;指定专人每天清理办公区、生活区,保证清洁卫生,做到无积水、无污物;行整管理员主管施工现场伙房卫生,环卫员负责日常工作管理。伙房炊事人员必须严格执行食品卫生法和食品卫生有关管理规定。做好施工现场环境保

22、护的监督检查工作,每月初、月中和月末对环境各项工作进行一次检查,对存在的问题及时采取纠正和预防措施,并做好文字记录和存档工作。9、防止扰民措施,为确保正常的施工秩序,尽量减少对周围办公、生活的影响,制定措施:施工现场提倡文明施工,建立健全控制人为噪声的管理制度,尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识;随时与现场周围有关部门取得联系,对他们的意见、建议进行合理采纳,对有关施工工序安排、工人操作方面的问题,在生产调度会上进行解决;在土方施工阶段,坚持定期检测噪音,保证噪音低于临界值;对人为活动噪声建立管理制度,特别要杜绝人为敲打、叫嚷等现象,最大限度地减少噪声扰民。4标:新城花园小区37#40#楼、8#、10#车库配套工程项目部2013年12月3日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
