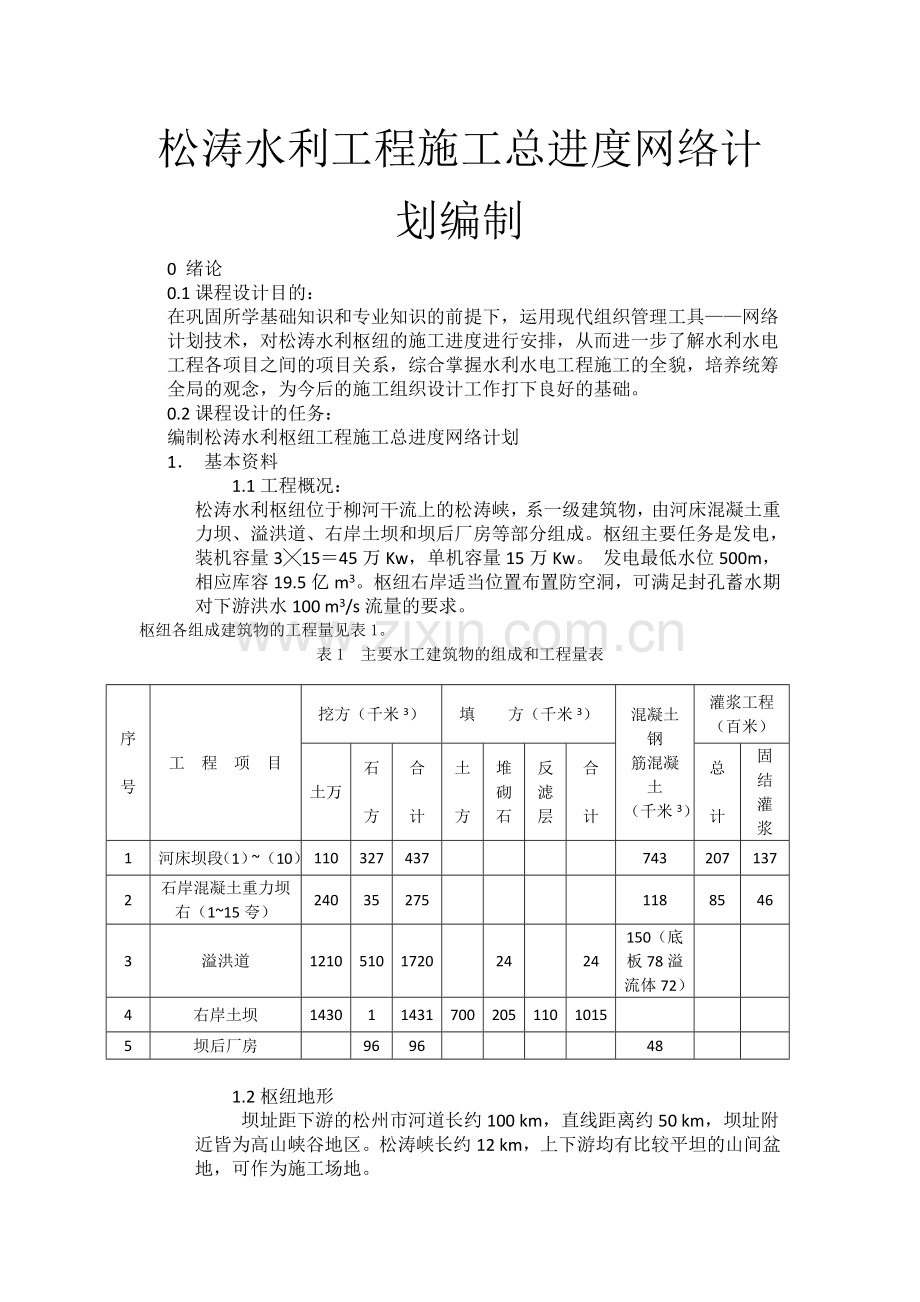

松涛水利工程施工总进度网络计划编制
0 绪论
0.1课程设计目的:
在巩固所学基础知识和专业知识的前提下,运用现代组织管理工具——网络计划技术,对松涛水利枢纽的施工进度进行安排,从而进一步了解水利水电工程各项目之间的项目关系,综合掌握水利水电工程施工的全貌,培养统筹全局的观念,为今后的施工组织设计工作打下良好的基础。
0.2课程设计的任务:
编制松涛水利枢纽工程施工总进度网络计划
1. 基本资料
1.1工程概况:
松涛水利枢纽位于柳河干流上的松涛峡,系一级建筑物,由河床混凝土重力坝、溢洪道、右岸土坝和坝后厂房等部分组成。枢纽主要任务是发电,装机容量3╳15=45万Kw,单机容量15万Kw。 发电最低水位500m,相应库容19.5亿m3。枢纽右岸适当位置布置防空洞,可满足封孔蓄水期对下游洪水100 m3/s流量的要求。
枢纽各组成建筑物的工程量见表1。
表1 主要水工建筑物的组成和工程量表
序
号
工 程 项 目
挖方(千米3)
填 方(千米3)
混凝土钢
筋混凝土
(千米3)
灌浆工程(百米)
土万
石
方
合
计
土
方
堆
砌
石
反
滤
层
合
计
总
计
固结
灌浆
1
河床坝段(1)~(10)
110
327
437
743
207
137
2
石岸混凝土重力坝右(1~15夸)
240
35
275
118
85
46
3
溢洪道
1210
510
1720
24
24
150(底板78溢流体72)
4
右岸土坝
1430
1
1431
700
205
110
1015
5
坝后厂房
96
96
48
1.2枢纽地形
坝址距下游的松州市河道长约100 km,直线距离约50 km,坝址附近皆为高山峡谷地区。松涛峡长约12 km,上下游均有比较平坦的山间盆地,可作为施工场地。
坝址位于峡谷尾部,距峡谷出口约1.7 km,坝区河床两岸山坡陡峻,成V字型。左岸坡度450~800,陡缓相见;右岸坡度600~850,两岸山体均为黄土覆盖。
坝址河床高程一般为410m,河面宽50~60m,深化区偏右岸,最深约10m。坝址左岸山峰起伏,高出河面约150m以上。右岸坝头附近为一狭小丘陵阶地,高出河面约110m左右。与坝区阶地相连的就是地形平坦、面积宽阔的李家台四级阶地,高程约560~580m。
自峡谷出口起,两岸地势逐渐开阔,呈狭长二级阶地,高程约430~440m,沿柳河右岸距坝址约8km的旧镇,附近有宽阔平坦二级阶地。
坝内河谷两岸有很多冲沟,左岸主要有坝址下游200m处的滑沟;右岸主要有坝址上游150m处的红柳沟,下游的刘家沟、金沟和银沟等。这些冲沟切割既深且短,均系沿断层及节理裂隙发育而成,与河谷多成700~800的交角。由于这些冲沟的切割,使坝区地形变得非常复杂,给施工场地布置造成一定困难。
坝区附近可供施工场地布置的地段,有右岸李家沟,峡谷出口下游右岸的明坝和左岸的易家湾等阶地。
表2 各地段特性表
顺序
名 称
位 置
距坝址离(公里)
可利用面积(平方公里)
高 程(米)
1
李家沟
右岸坝址下游
1.5
1.2
565~580
2
明 坝
右岸坝址下游
2.5
0.5
430~440
3
易家湾
左岸坝址下游
3.0
0.3
430~440
4
旧 镇
右岸坝址下游
8.0
2.0
425~460
1.3气候特征
1.3.1.气温
本流域属于大陆性气候。多年平均气温9.6℃,月平均最高气温为22.9℃(出现在7月份),最低气温为-6.5℃(出现在1月份)。绝对最高气温为39.1℃,绝对最低气温为-23.1℃,日最小变幅为1.3℃。
表3 坝区1953~1988年气温(℃)特征
项目
月份
日平均最高
绝对最高
日平均最低
绝对最低
月平均
1
7.5
13.8
-18.3
-23.1
-6.5
2
14.9
17.5
-15.4
-22.1
-1.6
3
22.5
26.9
-7.9
-16.3
5.5
4
28.4
33.2
-2.9
-8.4
12.0
5
32.7
35.5
3.2
0.1
17.4
6
34.2
36.5
8.5
2.9
21.0
7
35.9
39.1
11.7
9.3
22.9
8
34.4
38.3
10.6
5.4
21.5
9
29.1
31.9
5.3
0.5
16.4
10
23.6
28.0
-2.5
-6.6
10.1
11
17.4
21.6
-10.4
-15.3
1.8
12
7.6
10.9
-15.7
-21.6
-5.3
年平均
9.6
1.3.2.降水
本地区雨量小,多年平均降雨量为330.1mm,最大年降雨量为471.9mm,其中60~70%集中在7~9月份,最大日降雨量71.8mm。最长一次降水延续时间4昼夜。最大日降雨量21.0mm,暴雨常在下午和晚间出现。
降雪一般于11月下旬开始,最大一次为20mm,积雪最大厚度为6cm,积雪日期一般从11月下旬到次年3月上旬,年平均积雪日数为21.6日,土壤冰结厚度为1m。本地区降水统计资料如表4和表5。
表4 坝区1952~1988年各月降水量(毫米)
月份
1
2
3
4
5
6
7
8
9
10
11
12
全年
平 均
1.3
2.9
7.9
13.9
32.5
38.3
62.3
89.8
56.6
19.0
3.9
2.0
330.5
最 大
16.9
9.0
23.4
27.7
63.8
103.2
126.7
218.4
108.9
50.6
13.6
9.1
471.9
最 小
0
7
0
0.3
2.1
5.0
18.6
33.2
12.2
0.5
0
0
210.8
表5 坝区1985~1988年各月不同降水量出现天数统计表
降 水 量
月 份 (天数)
全年
(天数)
1
2
3
4
5
6
7
8
9
10
11
12
5mm
以下
最多
6
5
7
13
18
20
16
17
11
8
5
15
112
最少
1
2
4
6
11
12
6
12
9
5
1
3
93
平均
4.3
2.3
5.7
8.7
15
17
12
14
9.7
7
2.7
6
104.3
5mm
以下
最多
0
0
0
0
2
3
4
5
5
2
0
0
16
最少
0
0
0
0
1
1
2
3
1
1
0
0
7
平均
0
0
0
0
1
1.7
3
4
2
1.7
0
0
12.3
10mm
以上
最多
0
0
0
0
0
1
1
4
2
1
0
0
6
最少
0
0
0
0
0
1
1
2
1
0
0
0
1
平均
0
0
0
0
0
0.3
0.7
2
1
0.3
0
0
4.3
20mm
以上
最多
0
0
0
0
0
0
1
1
1
0
0
0
2
最少
0
0
0
0
0
0
0
0
0.7
0
0
0
1
平均
0
0
0
0
0
0
0.3
0.3
0.7
0
0
0
1.7
1.3.3.冰期
每年从11月底或12月初行冰凌,12月底封冻,次年2月底或3月初解冻。冰冻期为2~3个月。冬季行凌初期,多为针状、薄片状冰。流冰速度最大为1.45m/s,最小为0.95m/s。春季流冰多为坚硬冰块,冰厚一般为0.2m,最厚可达1m,流冰期一般无过大冰块下泄。
1.3.4.风向及风速
本地区春季多风,最大风速17 m/s,风向多为东北向。
1.4水文条件
柳河的年最小流量多发生在1、2月份,3月份上游开始融雪化冰,流量渐增,6月份以后进入汛期。年最大流量多发生在7~9月间。
坝址区实测最大流量5640 m3/s,最小流量205m3/s,多年平均流量为830m3/s;河水含沙量最大可达5kg/m3(7~9月),最小为0.01 kg/m3(1~2月)。峡内流速最大为7m/s ,最小为0.8m/s。其流量特征资料列于表6~表11。
表6 坝址水文站各月不同频率的瞬时最大流量(米3/秒)
频率
月份
1%
2%
5%
10%
20%
1
485
462
430
404
370
2
405
393
371
356
334
3
723
680
615
568
507
4
1310
1210
1070
956
839
5
2350
2110
1816
1580
1320
6
4810
4270
3570
3730
2470
7
5470
4920
4210
3650
3090
8
5130
4670
4030
3550
3020
9
6380
5620
4610
3870
3110
10
3700
3410
3010
2700
2370
11
1750
1650
1520
1410
1290
12
796
759
701
659
601
全 年
6390
5870
5130
4560
3810
表7 坝址水文站不同频率的月平均流量(米3/秒)
频率
月份
1%
5%
10%
20%
85%
1
348
327
322
265
218
2
345
338
327
269
229
3
469
432
410
300
240
4
586
499
458
327
332
5
959
569
480
425
354
6
1120
711
607
482
406
7
1890
1020
882
785
620
8
1250
1050
760
580
536
9
1140
870
695
541
480
10
959
630
547
413
385
11
692
579
489
400
328
12
430
421
406
378
285
全 年
840
638
553
446
402
表8 不同施工期各种频率的最大流量(米3/秒)
时 段
频 率
1%
2%
5%
10%
20%
11.1~5.31
2050
1920
1750
1610
1450
11.16~5.10
1340
1270
1170
1090
997
10.1~6.30
4710
4290
3710
3260
2790
10.16~6.15
2840
2670
2430
2240
2020
表9 水位流量关系
水位(米)
418.00
418.5
419.4
421.50
422.50
423.60
424.65
425.55
流量(米3/秒)
250
500
1000
2000
2500
3000
3500
4000
水位(米)
426.40
427.15
427.65
428.20
428.70
429.50
430.05
430.50
流量(米3/秒)
4500
5000
5500
6000
6500
7500
8500
10500
表10 水位库容关系表
水位(米)
418.00
428.00
432.80
435.60
439.10
444.10
447.60
450.3
455.20
库容(米3)
0
0.2
0.4
0.6
0.8
1.2
1.6
2.0
3.0
水位(米)
458.70
461.80
464.30
468.20
471.70
475.40
482.1
492.90
503.20
库容(米3)
4.0
5.0
6.0
8.0
10.0
12.0
15.0
18.0
20.0
1.5程地质条件
坝区为高山峡谷地区。峡谷由震旦纪变质岩构成,其上部为第四纪砾石岩,含砂砾石岩及黄土。河谷两岸变质岩顶板出露标高,左岸约520m,右岸约515m。在标高515m时,谷宽约135m,坝址左右岸基岩上为黄土覆。
坝址区及上下游河床覆盖层厚5~12m,表面0.3m左右为黄土覆盖,以下均由卵砾石夹粗、中砂等物组成。
坝址河谷及两岸的变质页岩主要由云母石英片岩(抗压强度为1000~1200kg/cm3)和角闪片岩(抗压强度为900~1200kg/cm3)组成,石质坚硬,普氏系数f=8。
坝址右岸距河边480m处,有一天然冲刷的鞍状地形,溢洪道即建此处,该处系古河道的遗址,两侧有大小冲沟数条,与它成700~800的交角。
此坝址处水文地质条件,地下水属裂隙补给水,数量很少,主要在构造裂隙及局部破碎带内。在坝区变质页岩中还有裂隙承压水,稳定水位432~446m,单宽涌水量一般为3l/min,最大为120l/min,随岩石裂隙发育程度、连通情况和深度而发生变化。
松涛坝区是地震波及区,据上级主管部门提出的松涛水利枢纽地段的地震基本烈度为7度。
1.6当地建筑材料
坝址上、下游均有砂石材料。特别是坝址下游藏量丰富,开采运输比较方便,质量一般皆符合要求,只有砂质土尚未找到理想的产地,必要时可以采用两岸的黄土代替,各料物主要特征见表11、表12、表13。
表11 各砂料场的颗料组成及物理性质表
料
场
名
称
粒 径 (毫米)
平均粒径
(毫米)
容 重
(吨/米2)
比
重
粒
度
模
数
孔隙率
(%)
<0.15
0.15
~0.3
0.3~
0.6
0.6~
1.2
1.2~
2.5
2.5~
5.0
>5.0
含 量 (%)
富家沟及
孙家沟
8.8
8.8
8
14.4
20.8
19.2
20
0.46
1.57
2.70
3.12
41.9
老虎沟
8.8
12
9.6
15.2
20
14.4
20
0.40
1.96
2.67
2.73
26.6
宛家沟
9.8
14.7
9.1
11.9
14.7
9.8
30
0.34
1.98
2.67
2.35
25.8
表12 卵砾石料场天然级配及物理性质表
料
场
名
称
粒 径 (毫米)
容 重
(吨/米2)
比
重
粒
度
模
数
孔隙率
(%)
<5
5~20
20~40
40~80
80~120
>120
含 量 (%)
明坝四级
阶地
20
18.7
21.8
21.8
15.7
2
1.81
2.72
7.66
33.4
旧镇淮
19
10.4
11.7
19.3
27.6
12
1.87
2.75
8.79
32
平谷滩
20
13.6
12.4
14.3
21.7
18
1.92
2.74
8.49
29.9
表13 各料场基本特性表
项目
料场名称
位置及地形
面积(平方公里)
高程
(米)
覆盖层厚
(米)
有效层厚
(米)
储量
(千米3)
洪水及地下水情况
明坝四级阶地
左岸坝址下游1.2公里有两大冲沟
0.13
550~570
26.8
(平均)
14
2900
卵砾石层与红砂岩接触带雨季有小泉流出
旧镇滩
右岸坝址下游6.9公里滩石平坦有水渠与阶地相隔
0.22
410~416
0.25
7.5
1430
常水位在414以下
平谷滩
右岸坝址下游9公里滩道略有起伏,覆盖薄,有水渠通过。
0.13
410~415
0.18
5.5
708
富家沟
右岸坝址下游10公里山沟里,河口为冲积滩沟壁黄土覆盖,
沟中平时无水
0.3
715
平时为干沟
孙家沟
3.5
200
老虎沟
0.05
460~480
<2.0
7.0
390
1.7坝体混凝土主要特征
坝体混凝土的设计龄期为90天,水工设计中内部混凝土用100#,外部混凝土用150#。总混凝土用量比为0.75比0.25。坝体混凝土的配合比见表14。
表14 混凝土配合比
混凝土
设计标号
水灰比
含砂率(%)
每米3混凝土对各种材料需要量(公斤/米3)
水
水泥
<5
(mm)
5~20
(mm)
20~40
(mm)
40~80
(mm)
80~150
(mm)
100#
0.64
21.3
107.5
167
463
427
427
428
427
100#
0.56
20.4
108
193
441
431
431
432
432
混凝土的容重为2400公斤/米3。
混凝土的热学指标及各种材料的热学性能见表15~表16。
表15 混凝土的热学指标
比 热C
(大卡/公斤℃)
导温系数a
(米2/小时)
导热系数λ
(大卡/米·小时·℃)
热交换系数β
(大卡/米2·小时·℃)
0.21
0.0048
2.4
10
表16 混凝土各材料的比热
材 料 名 称
水
水泥
砂子
粗骨料
C比热(大卡/公斤·℃)
1.00
0.14
0.19
0.20
混凝土采用600#纯熟料水泥,水泥最终水化热为67大卡/公斤,水泥放热速率m=0.384/天。
1.8其他条件
地方工业、住宅、卫生福利和劳动力来源仙州市,有些地方工业可以利用,这些地方工业可考虑在施工期间委托进行部分加工和修配工作。
坝区附近村镇不多,且民房数量不多,只能在明坝村和李家台村用少量民房作为工人临时住宅。而其它福利设施及住宅需要建设。
施工期间大批的生活物资和粮食、燃料、日用品等,均需从仙州市运来,当地只能解决副食品和部分粮食等供应。
施工期间施工队伍由公开招标选定。
施工用电:初步估计仙州市可供应量最高负荷约1.2万千瓦。
坝址区地下水硫酸根()含量约2000~3000毫克/升,对一般水泥有硫酸盐侵蚀性。因此基础混凝土有抗硫酸盐侵蚀的要求,铝酸三钙的含量应小于5%。地下水不宜作为工程用水和生活用水。河水除含沙外,无其它杂质,经沉淀处理后可作为工程和生活用水。
2.工程项目
松涛水利枢纽系一级建筑物,由河床重力坝、右岸砼重力坝、溢洪道、右岸土坝、坝后式厂房等建筑物组成。根据设计资料,以施工导截流、大坝基岩开挖及处理、混凝土浇筑、拦洪度汛、封堵蓄水、发电为主线,列出工程项目35个,其中准备工程(A0)1个 ,施工导截流工程(A1-A7)7个,河床重力坝工程(B)9个,右岸重力坝工程(C)4个,溢洪道工程(D)4个,右岸土石坝工程(E)4个,厂房工程(F)22个,收尾工程(E0)1个,具体见下表主要施工项目及进度安排如下表:
工作项目
工期
紧后工作
紧前工作
A0 准备工作
12
A1,A2
无
A1 导流隧洞开挖和衬砌
8
A3
A0
A2 戗堤预进占
9
A3
A0
A3 截流
1
A4,A5
A2
A4 土石围堰加高培厚
4
B1,F1
A3
A5 基坑排水
1
B1,F1
A3
A6 围堰拆除
4
B7,B8,B9,C4,D4,E4
A7
A7 隧洞封堵
4
F9
A6
B1 河床重力坝坝肩土石方开挖
3
B2
A0
B2 河床重力坝坝基土石方开挖
5
B3
B1,A4,A5
B3 河床坝基浇筑
3
B4
B2
B4 河床重力坝砼浇注至430m高程
5
B5,B6
B3
B5 引水道安装
2
B7
B4
B6 河床重力坝砼浇筑至490m高程
10
B8
B4
B7 引水道接缝灌浆止水
1
A6
B5
B8 河床重力坝砼浇筑至539m高程
5
A6
B6
B9 河床重力坝基础帷幕灌浆
4
A6
B6
C1 右岸砼重力坝土方开挖
3
C2
A0
C2 右岸砼重力坝石方开挖
1
C3
C1
C3 右岸砼重力坝砼浇筑至539m高程
5
C4
C2
C4 右岸砼重力坝帷幕灌浆
2
A6
C3
D1 溢洪道土方开挖
15
D2
A0
D2 溢洪道石方开挖
13
D3
D1
D3 溢洪道堆砌石填方施工
1
D4
D2
D4 溢洪道砼浇筑至539m高程
8
A6
D3
E1 右岸土石坝土方开挖
17.5
E2
A0
E2 右岸土石坝石方开挖
0.5
E3
E1
E3 右岸土石坝填筑
17
E4
E2
E4 土石坝防渗设施建设
5
A6
E3
F1 厂房基础土石方开挖
3
F2
A4,A5
F2 厂房下部基础砼浇筑
13
F3,F18
F1
F3 厂房上部基础砼浇筑
10
F4
F2
F4 安装间的修建
2
F5
F3
F5 桥调安装
3
F6
F4
F6 1#机组一期安装
2
F7,F10
F5
F7 1#机组二期安装
3
F8,F11
F6
F8 1#机组三期安装
1
F9,F12
F7
F9 1#机组调试
1
F13
F8
F10 2#机组一期安装
2
F11,F14
F6
F11 2#机组二期安装
3
F12,F15
F7,F10
F12 2#机组三期安装
1
F16,F13
F8,F11
F13 2#机组调试
1
F17
F9,F12
F14 3#机组一期安装
2
F15
F10
F15 3#机组二期安装
3
F16
F14,F11
F16 3#机组三期安装
1
F17
F15,F12
F17 3#机组调试
1
E0
F13,F16
F18 副厂房修建
3
F19
F2
F19 副厂房设备安装
3
F9
F18
F20 开关站土石方开挖
2
F21
A4,A5
F21 开关站砼浇筑
2
F22
F20
F22 开关站设备安装
3
F9
F21
E0 收尾工程
2
无
F17
3.工程指标
3.1工程施工导流设计概况
1)施工导流拟采用20年一遇洪水
2)导流方式采用全段围堰,全年挡水,隧洞导流,导流设计流量513 m3/s
3)上游围堰高50m,下游围堰高27m,导流隧洞2条,每条断面150 m2,长度800m。
4)截流于第二施工年11月上旬进行
5)封堵蓄水采用90%保证率,于2000年2月14日蓄水
6)灌浆廊道高程430m
7)拦洪高程490m
3.2.指标
1)隧洞开挖及衬砌:100m/月;
2)基础开挖:岩石1.2~2.5米/月,土方和覆盖层2~3米/月
3)混凝土浇筑4~5 万m3/月或5~6 万m3/月
4)土石围堰:上游围堰高50m,下游围堰高27m。填筑0.15~0.3米/昼夜。
5)基坑排水:0.15~1.0米/昼夜
6)电站厂房上升速度:1.5~2.0米/月
7)机组安装6月/台
8)碾压式土坝上升速度:0.3米/昼夜(5.0米/月)
9)围堰和基坑排水:4~9月完成
10)准备工作0.5~1年,主体工作2~3年,结束工作0.5~1年
11)设计要求
工程总工期定为6年,拟定于1995年元月开工,2000底结束。第一台机组发电为2000年7月1日。
4.工期分析
4.1准备工程分析
准备工程是导流工程、大坝工程、厂房工程、溢洪道工程等的基础和前提。主要工作包括施工场地平整,生活房屋建筑,供水供电,通信系统安装;对外交通,对内交通修筑,混凝土工厂,砂石料厂系统修建,起重机平台的开挖及安装等。依据经验以及坝体方量及总工期要求选定准备工程的工期为1年,即从1995年1月到1996年1月止。
4.2导流工程分析:
3.2.1、松涛水利枢纽导流方式采用全段围堰,全年挡水,隧洞导流。导流标准为洪水20年一遇。
3.2.2、工程量及施工历时计算 :
1) 导流隧洞开挖及衬砌:采用两条长800m的隧洞导流,施工中采用上下游4个开挖断面同时进行,一边施工一边衬砌,工期为八个月。
2) 上、下游土石围堰施工:
施工中上下游土石围堰高45m、30m,土料采用隧洞开挖料,安排工期4个月。围堰修筑用导流隧洞开挖的土石料进行戗堤预进占,戗堤预进占与导流隧洞开挖同时进行。导流隧洞开挖比戗堤进占提前1个月完成,保证石料充足块料符合要求和机器设备充足后,进行合龙闭气。戗堤进占定于9月暴雨期结束后,11月下旬降雪期来临前,故应选择在10月上旬开始,截流于11月上旬进行,总历时1个月。
3) 基坑初期排水
根据导流设计流量为513 m3/s,查坝址处水位-流量关系图:水位为418.5 m
查地形图,坝址处最低高程为410 m,则△=8.5 m。由地形资料可知,坝址河床深化区偏右岸,最深约10米,故基坑内积水为10 m。基坑排水0.15~1.0 m/天,安排历时1个月。
4)土石围堰加高培厚:施工中上下游土石围堰高45m、30m,土料采用隧洞开挖料,安排工期4个月。
5)导流隧洞封堵
河床坝段大坝帷幕灌浆结束后进行导流隧洞封堵,与蓄水前各项准备工作同时进行,历时4个月。
6) 围堰拆除
在河床坝段大坝帷幕灌浆结束后进行,与导流隧洞封堵同时进行,采用爆破法加采砂船挖掘,历时3个月。
4.3大坝工程分析:
4.3.1、河床坝段:
在围堰加高培厚和基坑排水完成后方可进行河床坝段施工。
(1)河床重力坝坝肩土石方开挖:可安排与隧洞开挖同时进行,根据工程量及开挖水平,安排3个月工期。河床重力坝坝基土石方开挖:安排在基坑排水之后,工期5个月。
(2) 坝段较高,故坝段混凝土的浇筑采用浇筑一段灌浆加固一段再继续浇筑。选择以灌浆廊道高程430m和防洪高程490m为界分段,期间在混凝土浇筑到引水管道安装高程410m时埋入管道,混凝土浇筑到引水管道进水高程500m时进行引水道接缝灌浆止水。由高程~混凝土浇筑量累计图查得混凝土浇筑到各高程的工程量为:
坝基至430m高程:19万m3,430至490m高程:36.8万m3,490至539m高程:18.5万m3,取混凝土浇筑强度为4万m3/月。
则19/4=4.75≈5个月,36.8/4=9.2≈10个月,18.5/4=4.625≈5个月。共20个月。
帷幕灌浆:一般在廊道或灌浆洞内进行帷幕灌浆,基本上不受气候和洪水的影响,与大坝施工干扰较小,均可均衡安排其施工进度。但是必须在坝体浇筑几层后才开始灌浆。所有帷幕灌浆一般均应安排在水库蓄水以前完成,工期接在围堰拆除之后,耗时4个月。
引水管道共3条,历时2个月,引水管道接缝灌浆止水历时:1个月。
4.3.2、 右岸混凝土重力坝:
右岸混凝土重力坝安排在准备工作完成之后进行。坝基开挖工程量为土方24万m3,石方3.5万m3。共27.5万m3。采取基础开挖强度为岩石4万m3 /月,土方和覆盖层8万m3 /月
土方:24/8=3个月,石方:3.5/4=0.87≈1个月
土石方开挖强度=27.5 / 4 =6.8万m3/月,取混凝土浇筑强度为5万m3/月,则混凝土浇筑历时:11.8/5=2.36≈3个月
右岸砼重力坝接触、固结、接缝灌浆施工总历时:2个月,则浇筑与接缝处理总共使用5个月的时间。帷幕灌浆工程在坝段浇筑即将结束时候在排水廊道内开始,施工历时:2个月。
4.3.3、 溢洪道:
溢洪道也为干地施工,可在准备工作完成后进行。坝基开挖工程量为土方121万m3,石方51万m3,采取基础开挖强度为岩石4万m3 /月,土方和覆盖层8万m3 /月,则土方:121/8=15.1个月,石方:51/4=12.75个月,考虑到土石方大量、集中开挖,取土方历时15个月,石方开挖历时13个月,共28个月。
实际土石方开挖强度=172 / 28 = 6.14万m3/月 ,堆砌石填筑工程可与土石方开挖同时进行,其工程量为2.4万m3,施工历时3个月。
混凝土浇筑工程量:15万m3 ,取混凝土浇筑强度为5万m3/月
则混凝土浇筑工程施工历时:15 /5 = 3个月,加上溢洪道较长,溢洪道接触、固结、接缝灌浆所用的时间后总历时8个月。
4.3.4、 右岸土坝:
干地施工,在准备工作完成后进行。
坝基开挖土方:143万m3,石方0.1万m3
采取基础开挖强度为岩石4万m3 /月,土方和覆盖层8万m3 /月
土方开挖时间143/8=17.5个月,石方开挖时间0.1/4=0.025个月,取0.5个月,故开挖历时取为18个月。
土石填筑工程量:101.5 m3,取填筑强度为:6万m3/ 月,
土石填筑工程施工历时:101.5 / 6 = 16.9个月,可以取17个月
土石坝采取防渗设施建设,历时5个月。
4.4、厂房工程分析:
4.4.1、 厂房工程:
厂房地基开挖安排在河床重力坝段土石方开挖工程完毕之后进行;厂房混凝土浇筑及分为一期和二期混凝土浇筑。
厂房地基开挖完毕之后进行一期混凝土浇筑,随后安装1# 机组;为合理安排施工进度,机组安装采用流水作业,1# 机组一期安装完毕之后进行2 # 机组安装,2#机组一期安装完毕之后进行3# 机组安装。
(1) 地基开挖:
厂房基础石方开挖可与河床重力坝的河床部分开挖同时施工,由于工程量不大,地基开挖工程量为石方9.6万m3,采取基础开挖强度为岩石4万m3 /月,石方:9.6/4=2.4≈3个月,安排工期3个月
(2) 厂房混凝土浇筑
厂房混凝土浇筑,虽工程量较少,但细部较复杂,施工质量要求高,安排21个月工期,分为上部(13个月)和下部(10个月)。
(3) 机组安装
已知机组安装强度为6月/台,同时考虑流水作业。
1# 机组一期安装工程施工历时:2个月 开始于桥调安装后
1# 机组二期安装工程施工历时:3个月
1# 机组三期安装工程施工历时:1个月
2# 机组一期安装工程施工历时:2个月
2# 机组二期安装工程施工历时:3个月
2# 机组三期安装工程施工历时:1个月
3# 机组一期安装工程施工历时:2个月
3# 机组二期安装工程施工历时:3个月
3# 机组三期安装工程施工历时:1个月
(4) 安装间及副厂房
安装间的修建于厂房下部基础混凝土浇筑后进行,历时2个月;完成后进行桥调安装,历时3个月。副厂房的修建也于厂房下部基础混凝土浇筑后进行,历时3个月;完成后进行副厂房设备安装,需3个月。
4.4.2、开关站工程
开关站程在基坑排水后即可以进行,要求在发电前完成,工程量较小,参考相似工程,土石方开挖工期2个月,浇筑2个月,设备安装3个月。
4.5、收尾工作:
收尾工程:主要工作包括场地的清理,设备,房屋的拆卸等,安排工期2个月。
4.6、项目时间参数计算表
工作项目
工期D
ES
EF
LS
LF
TF
FF
关键工程
A0 准备工作
12
0
12
0
12
0
0
√
A1 导流隧洞开挖和衬砌
8
12
20
13
21
1
1
A2 戗堤预进占
9
12
21
12
21
0
0
√
A3 截流
1
21
22
21
22
0
0
√
A4 土石围堰加高培厚
4
22
26
22
26
0
0
√
A5 基坑排水
1
22
23
25
26
3
0
A6 围堰拆除
4
57
61
57
61
0
0
√
A7 隧洞封堵
4
61
65
61
65
0
0
√
B1 河床重力坝坝肩土石方开挖
3
26
29
26
29
0
0
√
B2 河床重力坝坝基土石方开挖
5
29
34
29
34
0
0
√
B3 河床坝基浇筑
3
34
37
34
37
0
0
√
B4 河床重力坝砼浇注至430m高程
5
37
42
37
42
0
0
√
B5 引水道安装
2
42
44
54
51
12
0
B6 河床重力坝砼浇筑至490m高程
10
42
52
42
52
0
0
√
B7 引水道接缝灌浆止水
1
44
45
56
57
12
12
B8 河床重力坝砼浇筑至539m高程
5
57
57
57
57
0
0
√
B9 河床重力坝基础帷幕灌浆
4
52
56
53
57
1
1
C1 右岸砼重力坝土方开挖
3
12
15
46
49
34
30
C2 右岸砼重力坝石方开挖
1
15
16
49
50
34
0
C3 右岸砼重力坝砼浇筑至539m高程
5
16
21
50
55
34
0
C4 右岸砼重力坝帷幕灌浆
2
21
23
55
57
34
34
D1 溢洪道土方开挖
15
12
27
20
35
8
0
D2 溢洪道石方开挖
13
27
40
35
48
8
8
D3 溢洪道堆砌石填方施工
1
40
41
48
49
8
0
D4 溢洪道砼浇筑至539m高程
8
41
49
49
57
8
8
E1 右岸土石坝土方开挖
17.5
12
29.5
17
34.5
5
0
E2 右岸土石坝石方开挖
0.5
29.5
30
34.5
35
5
0
E3 右岸土石坝填筑
17
30
47
35
52
5
0
E4 土石坝防渗设施建设
5
