收藏 分销(赏)

五贤一级道路监理月报20119月.doc

上传人:人****来 文档编号:3679907 上传时间:2024-07-13 格式:DOC 页数:33 大小:3.96MB 下载积分:12 金币
下载 相关 举报
五贤一级道路监理月报20119月.doc_第1页
第1页 / 共33页
五贤一级道路监理月报20119月.doc_第2页
第2页 / 共33页


点击查看更多>>

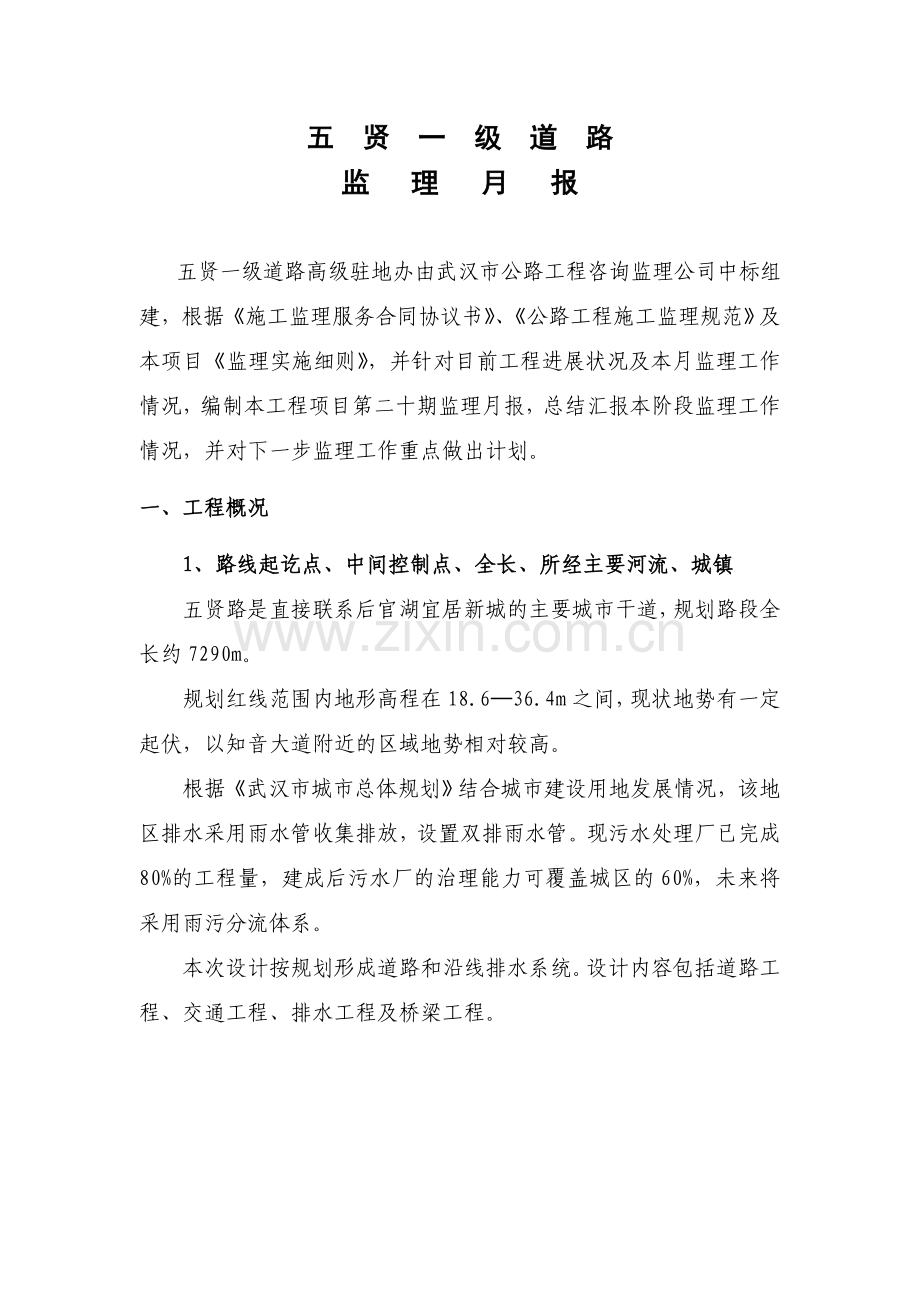

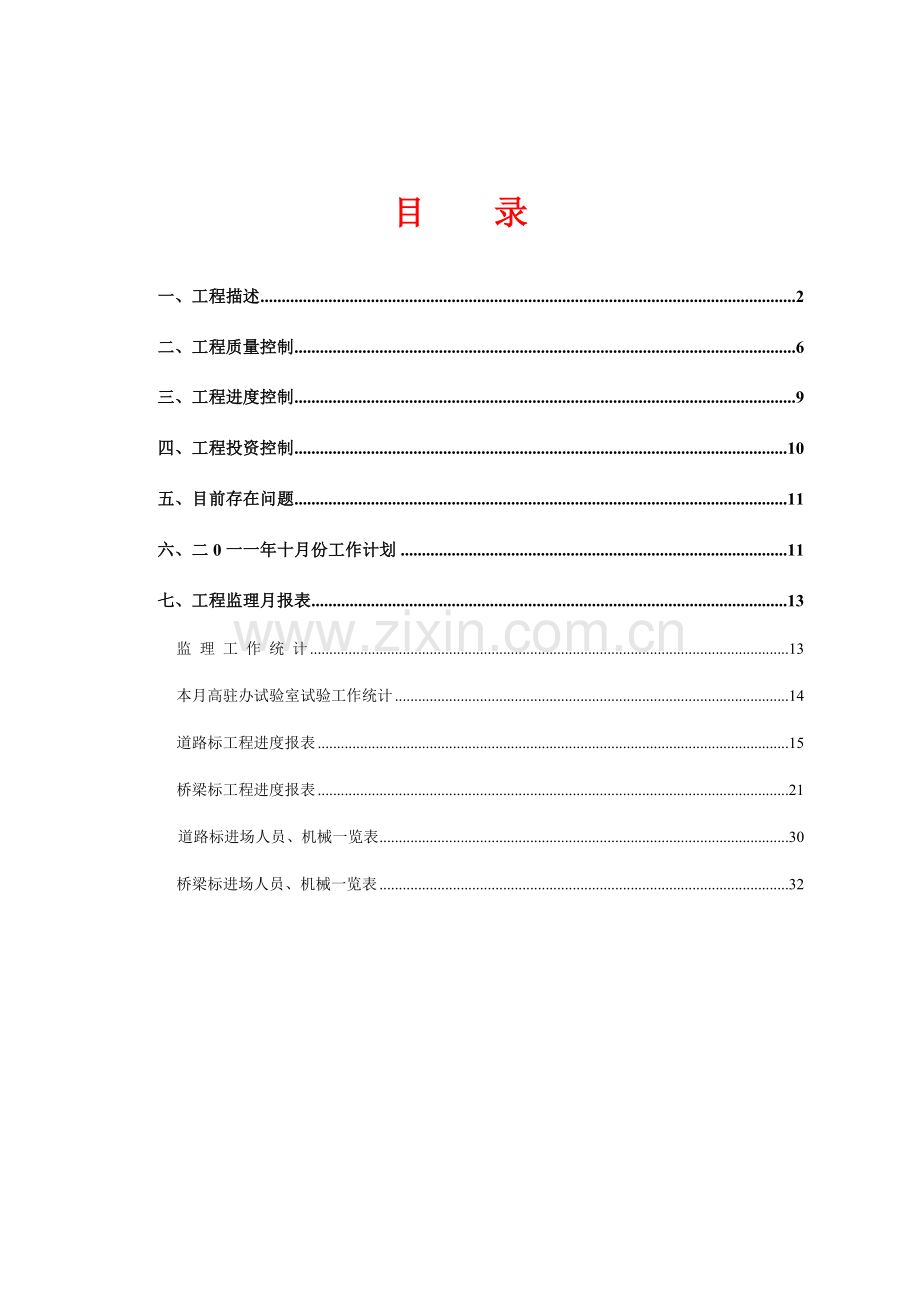

资源描述
目 录 一、工程描述 2 二、工程质量控制 6 三、工程进度控制 9 四、工程投资控制 10 五、目前存在问题 11 六、二0一一年十月份工作计划 11 七、工程监理月报表 13 监 理 工 作 统 计 13 本月高驻办试验室试验工作统计 14 道路标工程进度报表 15 桥梁标工程进度报表 21 道路标进场人员、机械一览表 30 桥梁标进场人员、机械一览表 32 五 贤 一 级 道 路 监 理 月 报 五贤一级道路高级驻地办由武汉市公路工程咨询监理公司中标组建,根据《施工监理服务合同协议书》、《公路工程施工监理规范》及本项目《监理实施细则》,并针对目前工程进展状况及本月监理工作情况,编制本工程项目第二十期监理月报,总结汇报本阶段监理工作情况,并对下一步监理工作重点做出计划。 一、工程概况 1、路线起讫点、中间控制点、全长、所经主要河流、城镇 五贤路是直接联系后官湖宜居新城的主要城市干道,规划路段全长约7290m。 规划红线范围内地形高程在18.6─36.4m之间,现状地势有一定起伏,以知音大道附近的区域地势相对较高。 根据《武汉市城市总体规划》结合城市建设用地发展情况,该地区排水采用雨水管收集排放,设置双排雨水管。现污水处理厂已完成80%的工程量,建成后污水厂的治理能力可覆盖城区的60%,未来将采用雨污分流体系。 本次设计按规划形成道路和沿线排水系统。设计内容包括道路工程、交通工程、排水工程及桥梁工程。 2.本项目各合同段的划分简况 合同段 起迄桩号 路线长度(m) 备注 道路标 K0+000—k0+615 K1+110—k7+289.582 6800   桥梁标 K0+615—k1+110 495   3、地形、地貌 蔡甸区北靠汉江,东临长江,南濒东荆河、黄丝口接洪道上联杜家台泄洪闸,下至香炉山入东荆河,汇入长江,使全区构成三面环水之势。区境南北两端属沉积平原,南部平原由分洪道分成南北两半,北面地势较高并已围垦成农田,南面为一天然分洪的调蓄区。区镜中部岗拢起伏,湖泊密布,良田用陌,形成四列山岭,山高一般在60~200米之间,九真山海拔263.4米,为全区最高点。 本项目路线所处地貌单元为长江中游冲湖积平原间夹湖积洼地和剥蚀残丘,地势较平坦,地表植被发育,湖泊、鱼塘星罗棋布,地面相对高差较小,地面标高一般约为17.00~80.00m。 4、地质 土体的工程地质特征: 第①层,冲湖积(Q4al+1)粉质黏土:黄褐色,由粉粒和黏粒组成。 第②层,冲湖积(Q4al+1)黏土:黄褐色,由粉粒和黏粒组成。 路基区域范围内表层土: 第①层,冲湖积(Q4al+1)粉质黏土:在该区域分布广泛。 第②层,冲湖积(Q4al+1)黏土:在该区域分布较少。 5、各合同段承包人名称及项目负责人: 合同段 承包人全称 负责人 道路标 蔡甸区公路局 唐明 桥梁标 湖南省第六工程有限公司 郑建华 6、合同总价 道路标:98081557元 桥梁标:43566978元 7、本项目监理机构设置 本项目监理设置二级监理机构,总监办由业主组建,高级驻地监理工程师办公室由武汉市公路工程咨询监理公司负责组建,监理组织机构框图如下: 五贤一级道路 项目总监办 工地试验室 试验室主任 试验检测工程师 试验检测员 合同部 计量、合同监理工程师 工程部 路基工程师 桥梁工程师 交安工程师 环境工程师 监理员 高级驻地监理工程师办公室 办公室 办公室主任 档案管理员 后勤人员 路基、路面专业监理工程师 桥梁专业监理工程师 监理员 监理员 监理员 8、合同工期 1)道路标合同段工期为 12个月,缺陷责任期24个月。 2)桥梁标合同段工期为900天,缺陷责任期24个月。 9、月内历时天数及气象报告 本月日历天数为31天(8.26-9.25),晴天22天,阴天5天。雨天4天。 二、工程质量控制 1、质量控制的依据及目标 本项目质量管理主要依据:有关设计图纸和总监办下发的《监理实施细则》、本项目合同文件以及行业标准、规范和规程; 本项目总目标:质量优良、进度高速、资金透明、安全保障、文明环保、资源节约。 本项目质量目标:分项、分部、单位工程合格率均达100%,且无重大质量事故。 2、质量控制措施 1)、严格监理程序,抓好现场质量控制 高驻办通过监理员、专业工程师的现场监理,做到事前监理、预防为主,把质量事故隐患消灭在萌芽状态,较好地控制了现场每一道工序,使其按监理程序进行,保证了工程合格率;同时通过高监及专业工程师的巡检,对施工过程中不规范行为及时纠正,处理了一些工程隐患,坚决杜绝质量事故的发生。 2)、严格试验检测,抓好原材料检验 高驻办中心试验室对施工准备阶段的标准试验,材料及配合比的验证试验,进行平行试验。严格把关原材料质量,杜绝不合格材料进场,确保所有标准试验的准确性,从而更好的指导施工。在搞好本中心试验室工作的同时,还注重对工地试验室的监督和指导,确保工地试验室自检试验的准确、及时,更好地发挥三级试验室的功效。 试验检测方面:高驻办试验室本月做了无侧限抗压试验,能有效的指导施工单位的路基施工与水泥稳定石屑的施工。另外,进行了水泥混凝土强度抗压试验和抗折试验,保证了结构物的质量。同时,对钢筋材料进行抽检,进行抗拉强度试验。有效控制进场材料的质量.对沥青混凝土进行马歇尔试验,油石比试验等,能有效控制沥青混凝土的质量。 3)、严格合同管理,抓好监理措施的实施 为了做好事前控制,确保工程质量,高监办根据总监办制定的《监理实施细则》,细化和完善了高驻办《监理程序及要求》及各项规章制度,并定期召开监理例会,对当前监理工作的重点难点进行分析并提出具体控制程序。做到了事前监理,具体工作如下: (1)现有监理人员6人,每个标段均有固定专业工程师及监理员进行现场监理,试验室2人,高驻办监理工程师4人,满足监理工作需要;此外,高驻办按照与业主签订的合同要求,配备了齐全的现代化办公设备和设施以及2台汽车,有较好的交通、通讯条件。 (2)监理人员进场后,高驻办及时组织技术人员认真熟悉设计图纸、合同文件,对设计图纸中存在的问题,及时向总监办进行了书面汇报。在开工前还组织测量人员会同施工单位一起对导线点、水准点及横断面进行了全面的复测工作,对沿线的土场进行了抽样试验,从而保证了施工的正常开展。 (3)根据工程特点完善监理表格,并严格依照监理程序办事。在施工监理过程中,我们还坚持使用各种文字和表格来进行质量控制与监督。 (4)建立完善的监理运作体系,明确运行规则,制订每日巡检及抽检计划。在监理人员内部制定明确的分工,实行层层把关负责制。 (5)结合工地会议内容及当期现状,高驻办先后召开2次监理例会内部会议,1次分析工程进展情况监理会议。有针对性地提出相应的质量监理措施,并从内部管理及工作纪律两大方面提出新的要求。 4)、安全施工 各个合同段要狠抓安全生产工作,具体要求如下: (1)加强责任和安全意识,尤其是夜间施工安全意识。 (2)加大思想教育和安全技术、安全政策、法规的安全业务水平教育,树立全员、全过程、全方位的安全大局观念,制定安全措施和目标,定期或不定期组织安全检查,并进行安全标准工地建设。 (3)抓好现场管理,搞好文明施工,场内施工布局井井有条,经常保持现场整洁、管线整齐。 (4)施工中加强对施工机具、电器设备、安全设施的检查及维修,同时巡视员做好记录。 (5)确保施工用电安全管理,各种施工机械和电器设备均设置漏电保护器。线路架设和照明必须符合安全标准,同时进行安全防护,防止机械车辆损坏输电线路。 (6)因白莲大桥涉及到高空作业、水上作业及夜间施工等各项安全管理,具有构件吊装、混合作业较多、特种机械作业面广、作业线长等特点,监理人员将会直接深入现场管理,从事高危作业和特种机械操作人员进行安全考核检查。以防止和减少安全事故发生。 三、工程进度控制 1道路标情况: 9月份实际完成工程量:梯形边沟2335m、钜形边沟1700m、厚16cm基层20249㎡、厚34cm基层14211㎡、透层28043㎡、粘层170577㎡、封层28043㎡、玻纤格栅28043㎡、下(中)面层24837㎡、上面层142535㎡。 2桥梁标情况: 1、人行道纵梁 人行道纵梁及人行道盖板,已全部完成。 2、线缆沟及管群 本月完成全部线缆沟及管群。 3、D800mm雨水管 本月完成D800mm雨水管与湖连接段,左右共4段。 4、D300mm雨水管 本月完成D300mm全部雨水管,及雨水篦。 5、桥面PVC排水管 本月完成全部PVC排水管。 3、交保工程: 9月份实际完成工程量:交通信号灯基础2个,电子警察基础3个,单柱式信号灯基础2个,单柱式标志牌基础4个,交通行人灯基础2个,单悬臂标志牌杆件及板面安装6套,挖线管沟槽29m,预埋Φ75PVC管58m,吊装交通信号灯杆件2根,吊装电子警察杆件3根,安装400满屏灯6套,安装300左转箭头灯10套,安装300右转箭头灯8套,安装300直行箭头灯9套,安装倒计时11套。 车道分界线边缘线(热熔2号标线)380㎡,中心双黄线边缘线(振动标线)2398.188㎡,路面标记导向箭头67.6㎡,人行横道线320㎡,平交口标线及其它230㎡。 四、工程投资控制 路标目前计量4次;桥标目前计量10次。 五、目前存在问题 1、道路标情况: 人行道步砖局部地方平整度不好。 整改意见: 要求施工单位进行整改。 2、桥梁标情况: 1)桥梁护栏施工没有开展。 2)混凝土施工局部地方存在蜂窝、麻面。 整改意见: 1)加快护栏施工及其它扫尾工程。 2)加强混凝土施工质量。 六、二0一一年十月份工作计划 10月份主要目标任务是,加快桥梁、路肩、边沟、沥青混凝土施工等。针对该任务,我高驻办为下阶段施工监理制定了详尽细致的工作计划,将采取以下措施对工程质量、进度、投资进行切实有效的控制: 道路标: 完成:梯形边沟4656m,钜形边沟640m,厚34cm基层7595㎡、透层14512m2、粘层9023 m2、封层14512 m2、玻纤格栅14512 m2、AC-25沥青14512 m2、AC-20沥青14512 m2、AC-13沥青14512 m2、人行道站石1230m、人行道步砖5300㎡。 桥梁标: 1、完成两头接线路基水泥稳定层摊铺。 2、完成接线及桥面沥青混凝土面层摊铺。 3、完成伸缩缝安装及混凝土浇筑。 4、完成人行道板安装及铺砌。 5、完成部分栏杆安装。 交保工程: 1、完成单悬臂标志牌基础6个,单悬臂标志牌杆件及板面6套,顶管110m,电子警察系统设备安装,卡口抓拍系统安装,挖线管沟槽300m,预埋Φ75PVC管500m。 2、车道分界线边缘线(热熔2号标线)680㎡,中心双黄线边缘线(振动标线)2700㎡,路面标记导向箭头80㎡,人行横道线1000㎡,平交口标线及其它180㎡。 七、工程监理月报表 监 理 工 作 统 计 序号 项目名称 单位 本年度 开工以来 总 计 本月 累计 1 监理会议 次 1 7 27 2 审批施工组织设计(方案) 次 0 4 16 提出建议和意见 条 10 63 126 3 发出监理通用函(指令) (不含第8项) 次 0 1 16 4 审定分包单位 家 0 0 0 5 原材料审批 件 0 49 59 6 构配件审批 件 0 0 0 7 设备审批 件 0 0 8 8 发出工程暂停令 次 0 1 2 9 监理抽查、复测 次 15 121 240 10 监理见证取样 次 10 89 244 11 考察施工单位试验室 次 3 16 17 12 考察生产厂家 次 0 0 0 本月高驻办实验室实验工作统计 土 工 实 验 单 位 本 年 度 备 注 本 月 累 计 承载比(CBR)试验 组 0 10 击实试验 组 0 24 土的颗粒分析 组 0 23 土的含水率试验 组 0 23 土的界限含水量试验 组 0 23 集料试验 粗集料试验 组 1 13 细集料试验 组 1 12 水泥试验 组 1 15 砼配合比试验 组 0 8 结构层试配 组 0 5 结构层石灰剂量(EDTA) 组 0 64 基层试配 组 0 4 底基层试配 组 0 4 基层无侧限抗压强度 组 4 68 基层水泥剂量滴定(EDTA) 组 4 68 水泥砂浆配合比试验 组 0 3 钢筋原材料 钢筋原材抗拉强度 组 0 140 钢筋冷弯试验 组 0 206 钢筋焊接头抗拉强度试验 组 0 585 地基承载力检验 次 0 33 砼抗压强度试验(桥标) 组 15 434 砂浆抗压强度试验(桥标) 组 0 3 桩基检测 根 0 138 砼抗压强度试验(路标) 组 16 443 压实度检测 点 15 796 沥青试验 油石比 组 9 21 矿料级配 组 9 21 压实度 点 9 21 道路标工程进度报表 工 程 项 目 单位 工程数量 9月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 路基工程 清理与掘除 清理现场 ㎡ 79964 79964  100.00 砍伐树木及挖根 ㎡ 37000 37000  100.00 挖树、挖树根 根 4200 4200 100.00 弃运土方     挖土方 m³ 433790 379088 87.39 挖除非适用材料(包括淤泥) m³ 38601 156051 404.27 路基填筑(包括填前压实) 回填土方 m³ 25743 72278 280.77 利用土方 m³ 132715   143703 108.28 软土地基处理       回填毛渣 m³ 12873   23644 183.67 土工格栅 ㎡ 25743     14585 56.66 M7.5级浆砌片石排水沟 梯形边沟 m² 8756 2335 4100 46.83 4656 矩形边沟 m 6840 1700 6200 90.64 640 排水管 ³ 横向Φ300mm雨水管 m³ 6720 3670 54.61 纵向Φ800mm雨水管 m³ 12012 7782 64.79   雨水检查井 ³ 工 程 项 目 单位 工程数量 9月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 路基工程 Φ1250mm圆形井 座 338 52 278 82.25 Φ1000mm圆形井 座 82 56 68.29 偏沟式单箅雨水口 个 648 648  100.00 护坡 喷播草籽护坡 ㎡ 45964   浸水路堤M7.5浆砌片石防护 m³ 2150.6 菱形骨架植物防护 m³ 1145.329 4%石灰土改良 m³ 0 55000  4%石灰土处治 m³ 0 5%石灰土处治 m³ 0   4086  DN300雨水管 m 1406   646.5  45.98 DN500雨水管 m 481   554 115.18 Φ1500mm圆形井 座 24   10  41.67 2400*2000盖板涵 m 449 449  100.00 2200*1800盖板涵 m 10 10 100.00 矩形检查井 座 16 16 100.00 DN1000雨水管 m 380 380 100.00 DN1500雨水管 m 650 650 100.00 DN800雨水管 m 618   95.85 15.51 Φ1250mm圆形检查井 座 48 工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 路面工程 泥结碎石垫层 厚40cm泥结碎石垫层 ㎡ 173549.9 46310  26.68 拌合场硬化 亩 35 35  100.00 水泥稳定石屑底基层 级配碎石底基层 ㎡ 169363.9   20249 167039 98.63 水泥稳定碎石垫层 厚34cm水泥稳定碎石基层 ㎡ 166323.2 14211 167039 100.00  7595 透层 ㎡ 159157.8 28043 142535 89.56 14512 粘层 ㎡ 318315.6 170577 285069 89.56 29023 封层 ㎡ 159157.8 28043 142535 89.56 14512 玻璃纤维格栅 ㎡ 159157.8 28043 142535 89.564 14512 细粒式沥青混凝土(AC-13) 厚4cm细粒式沥青砼 ㎡ 159157.8   142535 142535 89.56 14512 中粒式沥青混凝土(AC-20) 厚5cm中粒式沥青砼 ㎡ 159157.8 24837 142535 89.56 14512  粗粒式沥青混凝土(AC-25)     厚6cm粗粒式沥青砼 ㎡ 159157.8 24837 142535 89.56 14512  人行道站、卧石 人行道站石 m 14814 13584  91.70 1230 人行道卧石 m 15456 13584 87.89 1230 工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 路面工程 现浇C15混凝土站石靠背 m³ 205.625 44 200 97.26 路缘带 m 13661 人行道 6cm预制块 ㎡ 40419.4 35170.6 87.01 5300 15cm砂砾垫层(含砂浆抹平) ㎡ 40419.4 34133.8 35170.6 87.01 5300 树穴缘石 m 10173 掺7%石灰垫层 ㎡ 16151 123971   工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 桥梁 、 涵洞 钢筋混凝土圆管涵   1-Φ1.0m圆管涵 m 64 64  100  1-Φ1.5m圆管涵 m 444.5 383.5 86.28    钢筋混凝土圆管倒虹吸管;Φ1.5m m 393.5 275 69.89 钢筋混凝土盖板涵;4.0*3.0m m 40     40 118   横穿1-Φ1.0m承插式钢筋混凝土污水管 m 420 72 横穿光缆通道2-Φ0.6m钢筋混凝土管 m 432 128  29.63 DE400PE倒虹吸管 480 DE160PE倒虹吸管 56 工 程 项 目 单位 工程数量 9月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 安全设施及预埋管线 道路附属设施(线缆沟) m 13590 12830 94.41 760                                                            ²                       ³ 桥梁标工程进度报表 工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 路基工程 清理与掘除 清理现场(含弃运) ㎡ 2660 2600  100 砍伐树木及挖根 棵 441 441 100  路基挖方 挖土方 m³ 2660 2660 100 挖石方 m³ 2671 2671 100 挖除淤泥(含弃) m³ 468 8125 1736 路基填筑(利用土方,含清淤换填土) m³ 8640 软土地基处理   石渣垫层 m³ 156 3440  2205 围堰 m 49   60 122 玻纤格栅 ㎡ 312 4469 1432 浆砌片石排水沟 梯形排水沟 m 305 矩形排水沟 m 95 纵向排水沟 D300mm雨水管 m 240 240 240 100 D800mm雨水管 m 240 478 199 Φ1250mm圆形砖砌雨水检查井 座 12 雨水蓖 个³ 24 12 12 100 工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 路基工程 挖土方 m³ 3312 3312 100 回填土 m³ 3159 3159 100  路基护坡 挖基土方(人工开挖) m³ 449 砂砾垫层 m³ 44.62     M7.5号浆砌片石 m³ 292.63 C25混凝土方格 m³ 3.77   植草籽 m² 1319.128               工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 路面工程 石渣垫层(厚40cm) m² 5681.4   水泥稳定石屑底基层厚16cm(水泥4%) m² 5488.1     水泥稳定碎石基层厚34cm(水泥4.5%) m² 5389.3       透层 m² 4865.1 粘层 m² 23595.6           封层 m² 4865.1 玻纤格栅 m² 5071.5     细粒式沥青混凝土厚4cm(AC-13) m² 11797.8     中粒式沥青混凝土厚5cm(AC-20) m² 11797.8 粗粒式沥青混凝土厚6cm(AC-25) m² 4865.1       混凝土预制块缘石       混凝土站、卧石预制、安装 m 414   C10水泥混凝土垫层(厚4cm) m² 123.7     现浇混凝土护肩带 m 414 现浇C15混凝土站石靠背 m³ 414   混凝土树池预制、安装 m 57 工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 路面工程 人行道铺装 厚15cm沙砾垫层 m² 1213.4 水泥砂浆抹面层(含站石调平层) m² 1262.9 混凝土布砖预制、安装(厚6cm) m² 1213.4 ² ³ 工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 桥梁 、 涵洞 基础钢筋(包括灌注桩、承台)   光圆钢筋(Ι级) ㎏ 42699.6 44537.4  104 带肋钢筋(HRB355、HRB400) ㎏ 857594.7 865215  101    下部结构钢筋(包括帽粱 、系梁、拱座、耳背墙、侧墙、立柱及基座、伸缩缝) 光圆钢筋(Ι级) ㎏ 115639     111604.1  97    带肋钢筋(HRB355、HRB400) ㎏ 400176.7 391214.9 98 附属结构钢筋(包括人行道、搭板)     光圆钢筋(Ι级) ㎏ 502186 535386.648  107 带肋钢筋(HRB355、HRB400) ㎏ 1258877.5 1357969.61 108 光圆钢筋(Ι级) 23166.6 26573.2 26573.2 115 带肋钢筋(HRB355、HRB400) 44805.1 4242.1 44805.1 100 干处挖土方(包括承台、挡土墙、锥坡) m³ 14394 14394 100 回填土(包括挡土墙、锥坡) m³ 1630 钻孔灌注桩:桩径1.2m m 2724 2860.8 105 工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月 计划 计 划 实 际 实 际 占总量% 桥梁 、 涵洞 钻孔灌注桩:桩径1.5m m 504 532.8 106   桩基础检测管     Φ57*3mm钢管 m 9766.8 10263.6  105    混凝土基础(包括支撑梁、桩基承台:但不包括桩基) 承台C30混凝土 m³ 3953.6   3953.6 100    混凝土下部结构 立柱及基座C30混泥土 m³ 225.9 241.9 107 拱座C30混凝土 m³ 2018.7 2018.7  100 帽梁C30混凝土 m³ 513.8 513.8 100 背墙及台身C30混凝土 m³ 275.6     275.6  100  侧墙C30混凝土 m³ 48.8     48.8  100 系梁C30混凝土 m³ 9.7   现浇混凝土上部结构 主拱板C30混凝土 m³ 5707.1 5707.1 100 工 程 项 目 单位 工程数量 9 月 完 成 累 计 完 成 下月计划 计 划 实 际 实 际 占总量% 桥梁 、 涵洞 搭板C30混凝土 m³ 82.3 82.3   支座垫石C30混凝土 m³ 95 15.2 95 100 伸缩缝C50钢钎维混凝土 m³ 11.4   预制、安装空心板 C30混凝土 m³ 1990.6   1900.6 100   C20混凝土 m³ 63.8 63.8 100 M12.5水泥砂浆 m³ 3.2 3.2  100  混凝土附属结构     人行道纵梁及盖板C30混凝土 m³ 288.5 138.5 288.5 100 人行道C30细石面层混凝土 m³ 26       桥面贴砖装饰(300*300一级彩釉面砖) ㎡ 705         现浇混凝土挡土墙   挡土墙C25 混凝土 m³ 422 713.8 169 挡土墙C10混凝土垫层 m³ 58 59 102 工 程 项 目 单位 工程数量 9月 完 成 累 计 完 成 下月计划 计 划 实际 实 际 占总量% 桥梁 、 涵洞 碎石垫层 m³ 58 59 102   钢筋 ㎏ 30429 32078 105 锥坡 砂砾垫层 m³ 4 M10浆砌片石 m³ 10       水泥混凝土桥面铺装 桥面铺装及绞缝C30防水混凝土 m³ 783.1 783.1 100 软金属条 ㎏ 1001   板式橡胶支座 JYZ150*42mm 块 4320 JYZ4150*44mm 块 160 仿毛勒式伸缩装置 m 100 桥面排水
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
