收藏 分销(赏)

路灯投标文件详解.doc

上传人:天**** 文档编号:3677782 上传时间:2024-07-13 格式:DOC 页数:23 大小:126KB
下载 相关 举报
路灯投标文件详解.doc_第1页
第1页 / 共23页
路灯投标文件详解.doc_第2页
第2页 / 共23页
路灯投标文件详解.doc_第3页
第3页 / 共23页
路灯投标文件详解.doc_第4页
第4页 / 共23页
路灯投标文件详解.doc_第5页
第5页 / 共23页
点击查看更多>>
资源描述

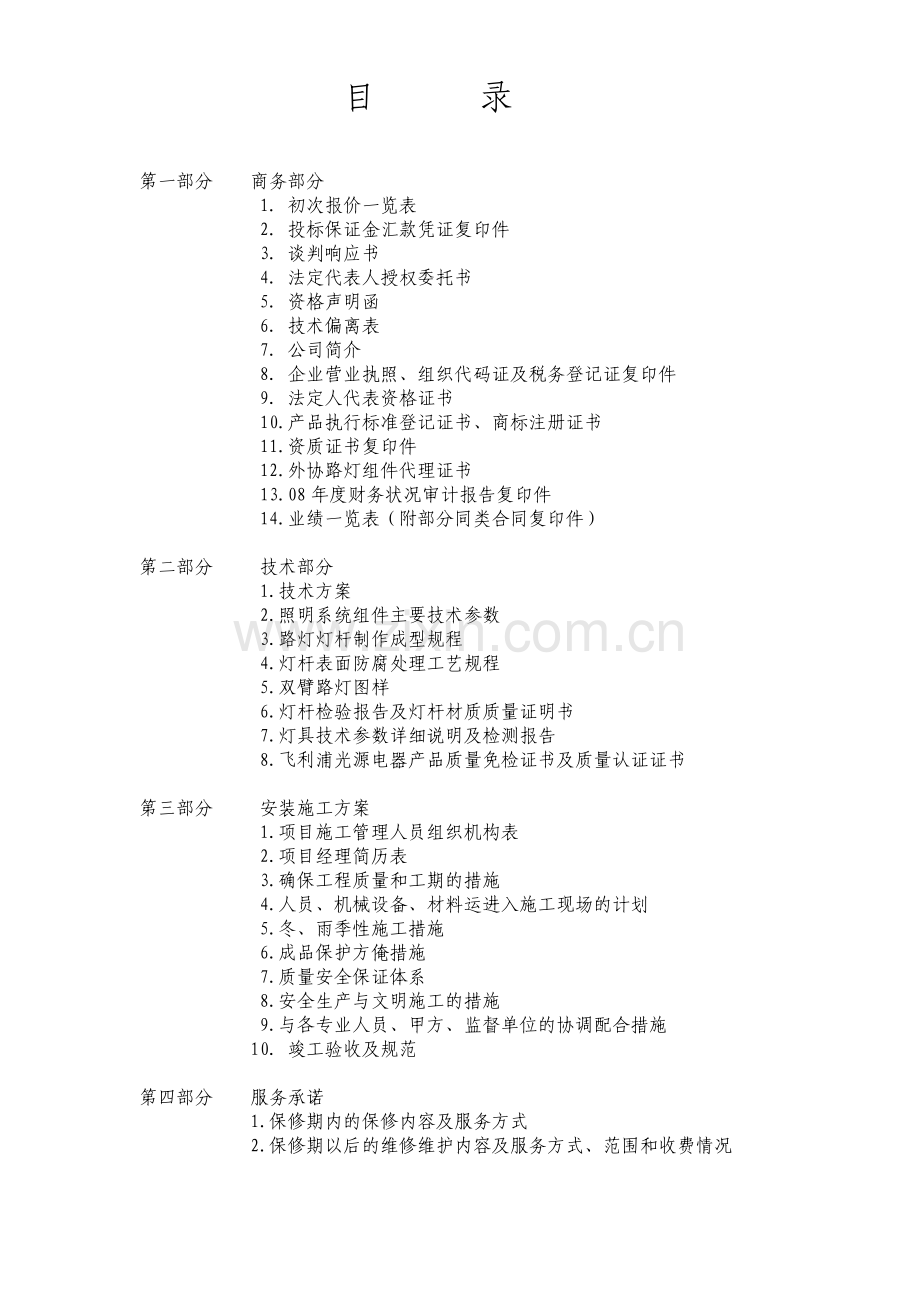

1、 投标文件标书编号:采 购 人:投标单位: 投标单位全权代表: 投标单位:(盖章)年月日目 录第一部分 商务部分1. 初次报价一览表2. 投标保证金汇款凭证复印件3. 谈判响应书4. 法定代表人授权委托书5. 资格声明函6. 技术偏离表7. 公司简介8. 企业营业执照、组织代码证及税务登记证复印件9. 法定人代表资格证书10.产品执行标准登记证书、商标注册证书11.资质证书复印件12.外协路灯组件代理证书13.08年度财务状况审计报告复印件14.业绩一览表(附部分同类合同复印件)第二部分 技术部分1.技术方案2.照明系统组件主要技术参数3.路灯灯杆制作成型规程4.灯杆表面防腐处理工艺规程5.双

2、臂路灯图样6.灯杆检验报告及灯杆材质质量证明书7.灯具技术参数详细说明及检测报告8.飞利浦光源电器产品质量免检证书及质量认证证书第三部分 安装施工方案1.项目施工管理人员组织机构表2.项目经理简历表3.确保工程质量和工期的措施4.人员、机械设备、材料运进入施工现场的计划5.冬、雨季性施工措施6.成品保护方俺措施7.质量安全保证体系8.安全生产与文明施工的措施9.与各专业人员、甲方、监督单位的协调配合措施10. 竣工验收及规范第四部分 服务承诺1.保修期内的保修内容及服务方式2.保修期以后的维修维护内容及服务方式、范围和收费情况第 一 部 分 商务部分投标响应书工程处:1.根据已收到的招标编号为

3、 的 文件,经详细研究, 公司决定授权 经理参加投标。愿按招标文件中的一切要求,提供招标货物及施工,本项目总价格为:人民币(小写) (大写) : 。明细见投标报价明细表。遵照中华人民共和国采购招标法等有关规定,我单位经考察现场和研究采购文件的承包商须知、技术规范、图纸和其他有关文件后,一定按招标文件要求的技术条件提供产品及保修。2、一旦我方成为成交供应商,我方保证在合同签订之日起 天内安装完毕并交付使用,产品质量达到优良。3、我方同意所递交的报价文件在“供应商须知”规定的报价有效期为 天。在此期间内我方有可能成为成交供应商,我方将受此约束。4、除非另外达成协议,我方同意合同文件的构成和解释顺序

4、,本文件将构成约束我们双方的合同条款。5、我方金额为元(大写:整)的保证金与本报价书同时递交,同意按文件的规定缴纳采购服务费。投标单位: 单位地址: 法定代表人(签字): 电话: 开户名称:开户银行:开户帐号: 传真: 邮政编码: 投标单位:日 期: 唱标单投标单位名称: 项目名称: 投标单位(盖章)工程总报价(人民币:万元)大写: 小写: 质量标准国标工期(日历天数)天合理化建议及其他承诺对招标文件的认同程度完全认同备注委托代理人(法定代表人)签字(盖章): 日期:1、技术条款偏离表招标编号:投标单位名称: 序号项 目采购文件要求报价文件内容偏离原因1无偏离2无偏离3无偏离4无偏离5无偏离委

5、托代理人(法定代表人)签字(或章): 日期:2、商务条款偏离表投标单位名称: 序号采购文件条款报价文件条款条款号条款内容条款号条款内容12345678委托代理人(法定代表人)签字(或章): 日期:关于资格的声明函工程处:关于贵方 日,本签字人愿意参加投标,提供谈判货物一览表规定的,并证明提交的下列文件和说明是准确和真实的。、有0000工商行政局签发的我方工商营业执照副本复印件(加盖公章)一份、税务登记证复印件(加盖公章)一份、法定代表人授权书、谈判小组或我们认为需要提供的资质文件、公司简介:公司员工以认真负责的态度对待每项业务;以精益求精的宗旨对待每批产品;以严谨求实的原则积淀企业文化,我们坚

6、持以更高品质的产品;更优质的服务;更健全的销售网络打造优质品牌。6、产品及各个组件的有效检验报告、质量认证证书和免检证书。本签字人确认投标文件关于资格的一切说明都是真实的、准确的。单位名称: 单位地址:函授权人签字:传真:邮编:工程业绩一览表投标单位名称: 序号项目名称开竣工日期质量标准联系人联系电话12345678910委托代理人(法定代理人)签字(或盖章): 日期:法定代表人授权委托书限公司: 我 系 限公司法定代表人,现授权我公司的 为我单位本次项目的全权代表,以本公司的名义参加山东衡天咨询有限公司组织的此次招标活动(招标编号:),全权代表在活动中所签署的一切文件和处理与之有关的一切事务

7、,我均予以承认。全权代表无转委托权。特此委托全权代表姓名: 性别 年龄: 单位: 部门:经营部 职务:副经理单位名称(公章): 法定代表人(签字):日期:第 二 部 分技术部分一、技术方案根据灯照明实际情况及现场实地勘察,我公司特提供以下方案:1. 理论依据:根据我国行业标准CJJ00-1990城市道路照明设计规范和CJJ45-10091城市照明设计标准,并参考CIE有关技术报告灯照为次干道交通照明。2. 道路照明灯具光源的配置:根据我国城市照明设计标准所有的户外场所照明均不应采用白炽灯,而应采用高光效气体放电灯,这是因为白炽灯寿命短、光效低,若采用它会造成能源的极大浪费,换灯次数显著增加,路

8、面亮度(或照度)也不易达到标准要求。一般宜采用高压钠灯。这是因为高压钠灯优点突出:寿命长、光效高、透雾性能好,只是显色性稍微逊色,但是高压钠灯的显色性已能满足交通照明要求。根据国家节能减排绿色照明的有关要求推荐使用LED照明。3. 照明灯具的选择:根据我国城市照明设计标准规定,道路照明灯具一般选择全漫反射半截式灯具。这是因为这种灯具的光分布面积大,虽然水平照度较低,但垂直照度和半柱面照度较高。灯具防护等级要求IP65。5.道路照明设计目标:道路照明系统设计,依照贵单位对该系统的基本需求,本着布置合理、安全可靠、产品主流、低成本、低维护量作为出发点,并依此为贵单位提供先进、安全、可靠、高效的道路

9、照明灯具。布置合理: 就是要采用先进合理的技术来架构系统,使整个照明系统安全平稳的运行,并具备未来良好的扩展条件。稳定性和安全性:这是贵单位最关心的问题,只有稳定运行的照明系统,才能确保照明平稳运行。系统的技术先进性是系统高性能的保证和基础,同时可有效地减少使用人员和系统维护人员的麻烦。良好的可扩展性则是为了用户的发展考虑。未来对照明系统的要求会更高。可扩展性保证当用户有更多的要求时,引入新照明设备可以顺利地与本次配备的设备共同工作,进一步扩展与提高照明系统的性能。 产品主流:照明系统是否采用当今主流产品,关系到-路灯照明系统的整体运行质量。我们将主要依据贵单位提出的具体需求,同时考虑照明灯具

10、各个配件的技术先进性,产品是否为优质产品,所有这些是保证用户得到良好技术支持的条件。低成本低维护量: 力争有良好的性能价格比,所采用的道路照明灯具应是简单,易操作,易维护,高可靠度的。路灯照明系统是否具有优良的性能价格比是判断整个系统优劣条件的重要依据。系统的易操作和易维护性是保证非专业人员使用好一个系统的条件。高可靠度是保障系统运行的基本要求,也是易维护性的保障。我司将本着上述技术原则(原理)并结合招标文件和环境结构特点,来进行灯照明系统的制作。 路灯总成一览表投标单位名称:项目名称: 序号名称规格型号数量 单位产地技术参数1234 委托代理人(法定代表人)签字(盖章): 日期:2010-9

11、-13二、单臂路灯技术参数1、灯杆总成:采用宝钢SS400优质钢材制作,上径60 下径160,由大型折弯机一次压制成圆锥型杆;灯杆厚度为3。 底面法兰采用厚度16 宝钢SS400优质钢板制作 ,加强筋板厚度为5 所有钢件经热镀锌处理后(镀锌层86um,防腐寿命达30年以上)。表面户外聚酯静电喷塑(喷塑层厚度100um)。 三:单臂路灯灯杆制作成型规程1、 工艺流程备料下料割板折杆合缝焊接打磨整形割法兰盘中心距加强筋割门焊门及其他配件镀锌喷塑包装。2、 原材料钢板、钢管、焊条、圆钢、紧固件3、 工艺步骤和质量要求a) 对机械设备及电器装置运行状况进行检查。b) 准备好不同规格型号的灯杆所用原材料

12、及相关模具。c) 按不同尺寸对材料滚剪裁割,检查裁割质量和尺寸要求。d) 检查折杆是否符合尺寸要求,是否圆整。e) 检查合缝焊接质量是否圆整,有无咬边、焊渣、裂缝等。f) 用卷尺、卡尺不定期对灯杆圆度、直径进行检查/g) 检查法兰盘规格尺寸是否符合要求,焊接质量是否良好。h) 检查接线窗规格尺寸是否符合要求,是否有毛刺。i) 检查灯杆镀锌质量、锌层厚度、均匀度等。j) 检查喷塑质量、外观情况、粉末厚度及均匀度。k) 检查完毕后,无质量问题即可包装发货。四、灯杆表面防腐处理工艺规程1、镀锌(1)热镀锌:灯杆制作完成后,运送到外协单位(镀锌厂)进行热镀锌防腐处理,必须派专职检验员去外协单位对热镀锌

13、过程进行检验。a.酸洗:钢杆表面的锈蚀必须进行酸洗,通过酸洗消表面的锈蚀斑迹,在酸池中浸泡必须达到23小时以上,然后起池用水喷洗,大到钢杆表面清洁光滑无锈蚀斑迹为止。b.镀锌:热镀锌后,表面必须是平滑光泽,无色差、无毛刺、无滴瘤和多余结块。用硫酸铜液作浸蚀试验时,锌层不剥离、不凸起。c.校正调直:灯杆镀锌检验合格后,根据生产计划是数据要求进行校直,确保灯杆口径符合要求,边距相等,灯杆垂直。d.热镀锌层厚度:金属件壁厚小于5mm时,不应低于75um;等于或大于5mm以上时,不应低于86um。2、 喷塑1、喷塑好的灯杆,必须使颜色达到合同要求,表面平滑光亮,无色差,无颗粒状,烘干后不起鼓脱壳。2、

14、喷塑厚度:35mm金属见壁厚不应低于80 um,6mm壁厚及以上不应低于100 um。3、喷塑件质量不得有剥落、龟裂现象,对涂层与基体结合强度进行检查时不得有开裂和剥落。4、塑后,必须对涂层封孔处理,封孔可采用酚醛树脂、环氧树脂几封孔漆。投标单位: 日 期:第 三 部 分施工方案 三.1 项目施工管理人员组织机构表序号名 称姓 名职 务职 称主 要 资 历一总 部1项目主管总经理经济师二现 场1项目经理经 理工程师2质量管理工程经理工程师4材料科长大 专5施工队长电器专工6安监科长大 专法定代表人(委托代理人)签字(或章): 日期:2 三.2项目经理主要简历表姓名性别男年龄资质等级职称工程师学

15、历工作年限从事项目经理年限项目名称建设单位建设规模开工、竣工日期工程质量及获奖情况优良优良投标单位法定代表人(或委托代理人)签字(或章): 日期:三.3、确保工程质量和工期的措施A、确保工程质量的措施 工程质量在工程中是第一位的,在整个施工过程中,严格贯彻“百年大计、质量第一”的方针和全面质量管理工作,投标人主要同过以下措施来保证本工程的质量。1、工程技术人员细心会审施工图纸,坚持“设计图纸”进行制作、施工、验收。精心组织,杜绝各种违反操作规程、作业文件的施工方法。2、现场配备专职质量检测人员,负责对施工的质检工作,保证所有的位置、尺寸误差在国家规定范围之内。3、建立技术管理制度,明确岗位职责

16、,要求各项工作有记录,并交业主工程师签字作为资料存档保管。4、灯具的水平度和垂直度同过经纬仪和水准仪进行调正。5、认真执行技术交底制度、检查制度和质量评审制度。6、日常化、制度化开展自检、互检和专检的三检制度,并及时提请业主审查,对不符合设计和规范要求的,坚决返工。7、现场必须按施工组织设计和专题方案进行施工,不做擅自变更,若遇特殊情况需要变更时,须先以书面形式报告业主工程师批准,批准后才能实施。8、具体施工实践中加强与业主和主工程师的联络。B、保证施工工期(一)工程期 本次工程总工期为天。(二)工期保证措施 1、组织措施 (1)施工现场项目经理负责的组织机构人员,明确职能各负其职,组成一个强

17、有里的施工班子。 (2)现场管理人员提前进场,参与施工现场的施工准备工作的管理。 2、加强现场管理 (1)施工现场的临时设施和机械设备机具的组织进场院和调试工作,必须在指定的时间完成,尽快使施工现场适应施工需要。(2)工程材料、辅助材料、周转材料,保证有计划、有部署的组织进场和储存。(3)组织施工人员及时进场。(三)经济承包责任制的制订和落实(1)推行项目法施工,实行经济承包责任制,签定“包工程质量、包合同工期、包定额和材料耗用指标以及安全生产”的内部承包责任制。(2)制定“质量、安全、进度、文明施工现场”的四项挂钩的规章制度和检查、评比的标准,对管理人员和施工人员实行考核评定,严格奖惩。(3

18、)雨季的施工保证防护措施的到位。(四)其他措施(1)投标产品的制作,成立专门的指挥机构。(2)加强组织领导,及时、合理调配施工力量,任务划分明确,计划到人,责任到人。(3)确定主要工期控制点,及时检查,及时发现问题,及时解决。(4)现场灵活调度,协调解决与施工交叉作业的矛盾。三.4、人员、机械设备、材料运进入施工现场的计划A、人员、机械设备进场计划1、投标人通过业主联络确认具体进场时间后,本公司配备技术员一名随设备材料到现场进驻,确保工程质量技术要求,其他安装敷设工人将同时准备进场。2、现场管理人员将提前1天进场,参与施工现场的施工准备工作管理。3、建立施工管理组织机构,确立办公地点,建立工具

19、机械库房及材料储存库房,为机械的进场做好准备。4、建立后勤保障系统,确保施工人员顺利的全面进场。5、在计划进场的时间内,全面进场,整个组织机构开始运转,施工方案正式实施。6、在计划工期内按实际的工程量和工程内容可适当调整进场施工人员和施工机械,以保证整个施工的顺利进行。7、整个施工人员和机械进场前由成立的临时施工管理办公室负责实行进场施工。8、检测仪器及现场运输交通工具在当地解决,专用检测仪器仪表及安装工具由本公司自行解决。灯具调试设备在灯具安装完毕后进场进行调试工作。B.材料的进场计划 1、按照贵处所提供的设备材料清单上的型号规格数量,保质、保量严格包装,汽车运输,轻吊轻放统一管理,统一地点

20、,统一调配。 2、施工中不可测的部分工程材料,投标人已充分考虑到自身的应急条度能力,保证不会影响整个工程进度要求。 3、材料的进场是在业主的认同下进行,并作好交付及使用记录,为历史质料随时接受监督部门的审查。三.5、 雨季施工措施1、施工用工具及机械器具进工具库进行保管,露天堆放材料使用前清除雨水。2、外露的电动设备,电箱插座,增加遮拦装置,防止雨水的侵入,施工前特别风、雨、雷后注意清除积水。3、施工临时设施时,决不允许用小太阳及大功率灯泡取暖,不得私接电炉。4、完善消防器具和设施,并定期检查。5、雨后加强场地清理,确保施工安全。6、机械设备作业时,架设必须牢固,实行二次保护措施。7、做好后勤

21、工作,保证充分利用日间有效作业时间。三.6、成品保护方俺措施1、材料进场后,项目经理组织施工员、质检员、材料员会同业主、监理对材料设备进行检验和试验。检验合格后,与业主办理手续,由我公司保管并建立完整的台帐。2、所有成品材料都应包装完整,做到防暴晒、防雨淋、防火、防盗等措施。并安排专业人员管理和实施。3、施工时,材料员必须凭施工员签发的领料单将材料设备发放给施工班组,并做好记录。材料员必须定期将材料用量及库存量汇报给各项目经理。4、在进货检验和实验中,发现不合格的材料必须标识,加以隔离,并限期清退出场,以防误用。5、如业主要求在制造厂验收,我公司应派相应人员积极配合,以确保业主放心、满意。6、

22、具体保护措施:施工人员要认真遵守现场成品保护制度,项目经理负责督促成品保护工作的落实,施工员负责组织实施。现场应组织成品保护小组,对安装产品、半成品、设备等进行巡护。建立有效的交换班制度。设备一般在安装前一周内运送现场,并做开箱检查,点件后对易丢、易损部件应指定专人负责入库妥善保管。搬运时明露在外的表面应防止碰撞。控制箱安装后包扎塑料薄膜加以保护。对成品有意损坏的将给予处罚。设备的敞露口在中断安装期间必须加临时的封盖保护,如安装在建筑物未摸灰或喷色前施工时,应用塑料布包好。三.7、质量安全保证体系1、建立健全一套严密协调、高效全面的质量管理体系,以全面和全过程的质量管理来保证整个工程质量要求。

23、 2、建立和健全各项技术责任制,分工明确、责任到人,发挥各级质量管理机构和专职质量管理人员的作用。 3、树立技术人员和质量管理人员绝对权威,实行“质量一票否决制”排除一切质量管理是干扰,形成人人关心质量,人人管理质量的好风气。 4、加强与业主工程师的联络,保证及时通气,及时整改。三.8、安全生产与文明施工的措施A、安全生产 工程施工现场由于参见人员多,工期紧,交叉作业,在整个施工过程,加强安全教育,充分发挥各项安全管理机构职能及专、兼职安全员的作用。严格执行安全责任制,保证文明施工。1、建立安全组织机构体系。2、对参建人员进行安全知识培训,三级教育,人员考核后上岗,对有关安全技术做口头说明和书

24、面交底。3、现场用电编制专题施工方案,审批后实施。由于施工中对电力要求过多,配电室出线时,施工动力线和照明线分开架设,并按规定负荷进行设计、安装和使用。电路架设符合规定要求,并做好电力线路及设备防雨、防雷设施,加强临时电源的安全防护,夜间施工要有足够的照明设备并设专人值班,现场所有机械设备安装接地装置。4、现场设专职值班电工,并逐日填写用点情况记录,带电作业施工人员必须穿戴安全防护用品上岗操作。5、施工作业按要求进行架设和保护。6、制定安全检查制度,加强安全保卫工作,进行施工现场必须具有必要的防护用品。7、生活、办公设施符合消防要求,并征得业主批准。8、加强现场危险品管理,并做好放火,防爆工作

25、,危险品如乙炔气、氧气等选择安全地带存放,设备必要的防护措施。9、正常开展安全检查活动,发现隐患及时消除,对违反操作规程者给予处罚。10、从事作业施工人员,必须进行体格检查,对不适应高空作业人员一律不准从事作业施工。11、七级以上大风,停止一切施工。B、文明施工加强思想政治工作,增强组织纪律性,开展比质量、比速度、比安全、比节约的劳动竞争,树立企业良好的对外形象。现场材料和储存必须对堆放整齐,随做随清,严禁乱堆乱放,创里文明化标准工地。1、机具设施操作规程,安全管理条例,都要挂牌标志。2、施工现场清洁,施工和生活垃圾及时清理。3、施工现场挂牌标志,防止伤及非施工人员。4、加强施工用电管理,严禁

26、私拉乱接,严防不安全的隐患。三.9、与各专业、甲方、监督单位的协调配合措施1、积极参加由甲方主持召开的施工协调会,及时了解甲方的意图,以安排施工和施工进度。2、我公司将向甲方、监督部门提供详细的计划表,以使之明了每项工序的施工方案和保证措施。三.10、竣工验收及规范施工组织设计(施工方案)开竣工报告隐蔽工程验收证书图纸会审记录工程签证设备开箱交接检查记录材料、设备合格证书调试报告工程质量评定记录竣工图投标单位:日 期: 第 四 部 分服务承诺一、 保修期内的保修内容及服务方式按照国家有关规定执行质量保证体系对保修期内的服务加强监控,对本次投标有关部门投标服务方面内容作如下说明和承诺。1.售后服

27、务机构和力量投标方拥有健全的熟后服务网络机构,包括专门的安装维修服务队,用户的定期访问和信息反馈(销售部),安装指导和技术咨询(技术部)。2.保修投标方为本次投标提供的保修期,承诺保修期内免费提供维修和保养,保修范围包括除人为破坏因素、不可抗力因素外的故障和质量问题。3.报修投标方承诺报修响应时间为1小时赶到维修现场,工作时间实行连续不间断工作直至排除故障。4.赔偿承诺投标方承诺除人为破坏或发生不可抗力情况外,因本投标产品质量问题而使招标方产生的损失由我公司给予赔偿。5.其他服务内容投标方承诺将为所有招标方用户提供技术服务,同时承诺对投标产品给予终身维护。二、保修期以后的维修维护内容及服务方式

28、、范围和收费情况质保:光源电器大于年,灯具大于年,灯杆大于5年。1、在工程合同签定后,我公司将派相关技术人员协同贵单位对操作使用工人进行免费的操作使用和培训,培训内容包括:灯杆、灯具的具体制作工艺介绍,施工组织设计方案的介绍,灯杆灯具的具体安装的方法介绍,照明灯具使用维护方法介绍等。培训的最终宗旨为:让使用单位了解所供应灯具的制作过程、安装方法、日常维护方法等。以便能够使照明灯具产品的使用寿命得到保证。 2、我公司将对所提供产品提供终身免费维护,在质量保证期外因产品质量问题(人为及不可抗据的自然因素造成的损坏除外)造成照明系统发生故障,由我公司负责免费维修或更换到位。如是设备正常老化造成照明系统发生故障,我公司负责及时免费安排技术人员维修,需要更换的设备按市场最低价供应。 维护保养联系电话: 联 系 人: 投标单位:日 期:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 项目管理/招投标

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
