收藏 分销(赏)

井架物料提升机施工方案剖析.doc

上传人:精**** 文档编号:3675736 上传时间:2024-07-13 格式:DOC 页数:10 大小:64KB
下载 相关 举报
井架物料提升机施工方案剖析.doc_第1页
第1页 / 共10页
井架物料提升机施工方案剖析.doc_第2页
第2页 / 共10页
井架物料提升机施工方案剖析.doc_第3页
第3页 / 共10页
井架物料提升机施工方案剖析.doc_第4页
第4页 / 共10页
井架物料提升机施工方案剖析.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

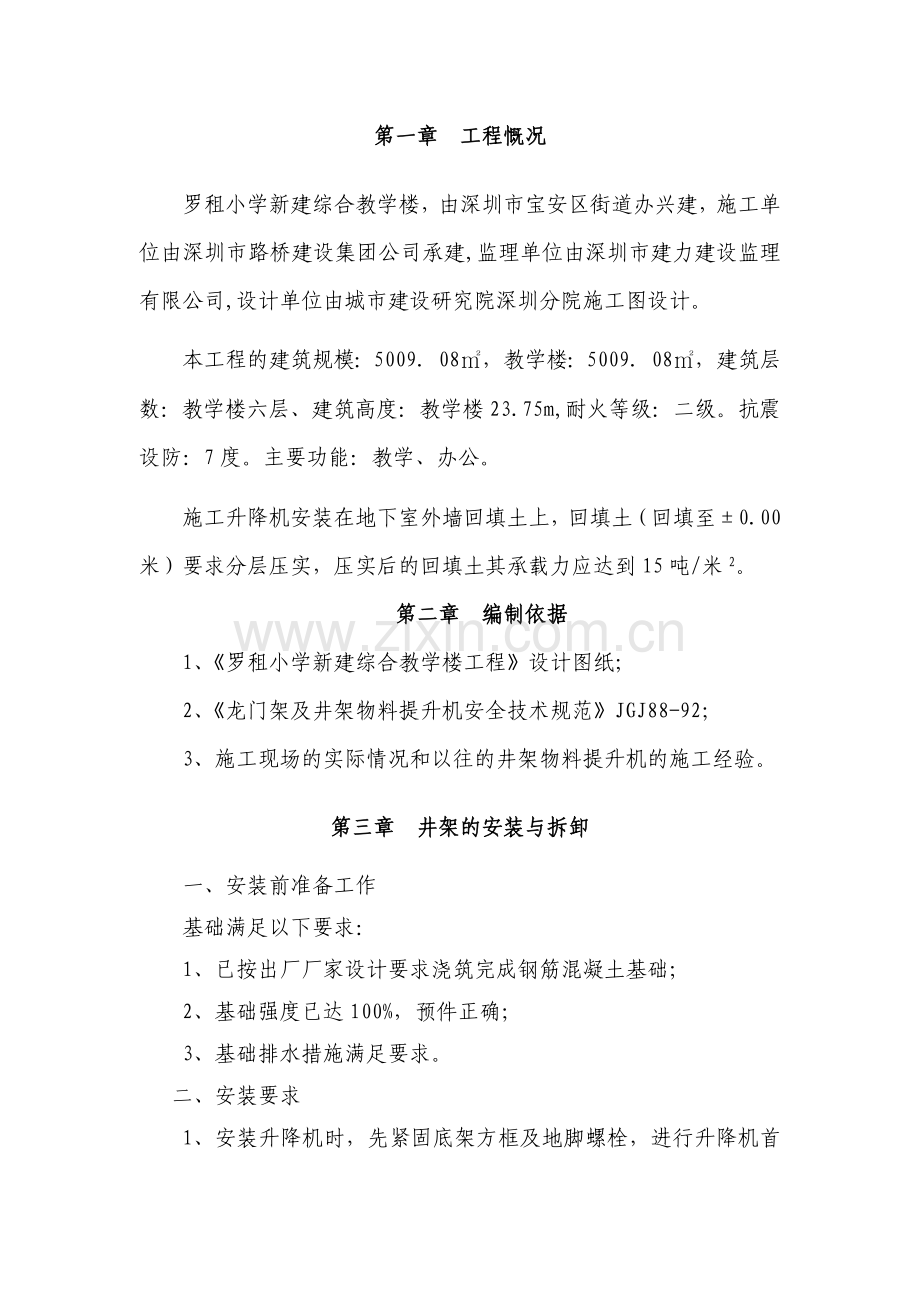

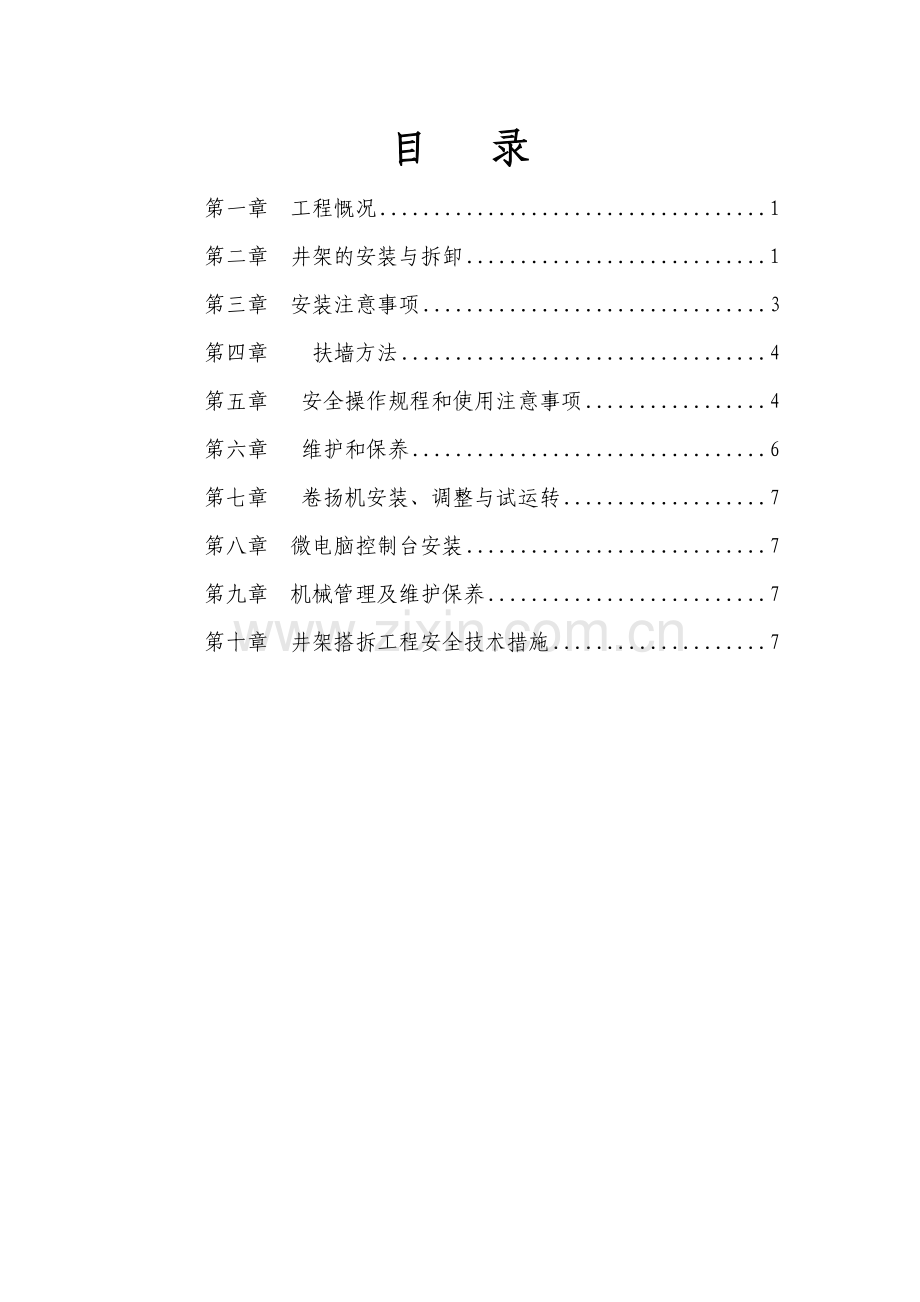

1、目 录第一章 工程慨况1第二章 井架的安装与拆卸1第三章 安装注意事项3第四章 扶墙方法4第五章 安全操作规程和使用注意事项4第六章 维护和保养6第七章 卷扬机安装、调整与试运转7第八章 微电脑控制台安装7第九章 机械管理及维护保养7第十章 井架搭拆工程安全技术措施7第一章 工程慨况罗租小学新建综合教学楼,由深圳市宝安区街道办兴建,施工单位由深圳市路桥建设集团公司承建,监理单位由深圳市建力建设监理有限公司,设计单位由城市建设研究院深圳分院施工图设计。本工程的建筑规模:500908,教学楼:500908,建筑层数:教学楼六层、建筑高度:教学楼23.75m,耐火等级:二级。抗震设防:7度。主要功能

2、:教学、办公。施工升降机安装在地下室外墙回填土上,回填土(回填至0.00米)要求分层压实,压实后的回填土其承载力应达到15吨/米2。第二章 编制依据1、罗租小学新建综合教学楼工程设计图纸;2、龙门架及井架物料提升机安全技术规范JGJ88-92;3、施工现场的实际情况和以往的井架物料提升机的施工经验。第三章 井架的安装与拆卸一、安装前准备工作基础满足以下要求:1、已按出厂厂家设计要求浇筑完成钢筋混凝土基础;2、基础强度已达100%,预件正确;3、基础排水措施满足要求。二、安装要求1、安装升降机时,先紧固底架方框及地脚螺栓,进行升降机首节安装,先将主杆立柱连接在底架夹角上,然后将水平杆、斜杆、导轨

3、等连接好,所有连接螺栓均暂不拧紧,待校正主杆立柱垂直度,框架截面9 0时,一边校正,再一边紧固螺栓。2、第二节及以上按首节方法安装。3、顶节安装:顶架横梁装在导轨的同一方向,顶架中梁安装滑轮并与底架滑轮方向相同。4、井架四周要设置风缆拉紧,如井架使用高度超过25M以上的,要每隔1 2米高与建筑物加装附墙支撑杆以保证塔身垂直,防止摇摆,最后一道支撑杆至井架顶悬臂距离不能12m。5、吊笼安装:先将吊笼底盘放至井架中间,再将左、右侧护栏、吊笼头、前安全门、后安全门、吊笼顶防护门。后门、平衡锤、导轮组、分别安装好。导轮与导轨间隙为3-5mm。6、层间安全闸门安装:先将左右钢绳架用螺栓分别安装于建筑物相

4、对面的底节及顶节的主柱连接板上,把6条不小于5mm的钢丝绳用扎头连接于顶节的钢绳架上,然后把间滑轮架分别安装楼层面至上的第二个标准节联板上,再将钢丝绳依次穿过层间滑轮架及层安全平行锤的圈中,直至底节钢绳架要用扎头连接于10150花蓝螺丝上用花蓝螺丝来调节其钢丝绳的松紧、安全门与平行锤分别用一根不小于5m/m的钢丝绳连接起来,其钢丝绳长度选择要得当。当安全门放置楼面时,其平衡锤与滑轮架之间要留有空间余量。7、卷扬机钢丝绳的安装:从底架滑轮引至顶架滑轮(两轮),从井架中心顶架滑轮沿下与吊笼(翻斗)吊环相接,再用数量不少于3个的U型绳卡固定。8、进出料口顶防护棚,出料口防护栏。(可由现场制作) ;9

5、、吊臂安装:吊臂可装于任一角主杆立柱上,先安装吊臂支座,一般平于使用楼层,再向上距离7个标准节处(约10米),安装一个变幅滑轮,利用地面卷扬机将吊臂起吊并装于支座上,分别穿好调幅银丝绳使吊臂工作角度45。,再穿好起重钢丝绳经地面导向轮至吊臂卷扬机固定。吊臂一般不进行调幅使用,吊臂的摆动一般靠两边的麻缆用手拉动。 10、安装完后,对整机先进行空载运行,调试好各种安全装置,并对需要零部件加注润滑油,然后才可投入使用。安装程序安装基础节 安装标准节及调整垂直度 安装防冲顶节 安装扶墙架 安装导轨 安装料斗及传动装置 安装安全装置及电控系统 调试。快速提升机拆除与安装程序相逆。第四章 安装注意事项 1

6、、要求 预埋螺栓1620的预子埋深度不能小于700mm;2、第一次安装后及每次加节升高后升降机的垂直度偏差要按下表要求进行调校:架设高度(m)7070100100150垂直度公差值不大于井架设高度1/100070903、井字架安装到12m高度时(7节),四角要设置风缆拉紧,再向上每加高10米(6节),则需再加一道风缆,若不能张拉风缆,则需按上述第二章二第5点要求安装附墙支撑杆与建筑物锚固。第五章 扶墙方法根据该升降机使用要求,安装高度超过25米以上的,需每隔9米与建筑物扶墙一次。故计划每3层扶墙一次,最后一道设在顶层,扶墙架由厂家设计。第六章 安全操作规程和使用注意事项一、安全操作规程1、操作

7、人员必须经过专门培训并持有规定部门颁发的操作证; 2、操作人员必须熟悉本该机,的性能和构造,熟悉各种安全装置的性能和使用要求,保平安全生产;3、严禁载人上落,严禁吊笼超负荷运行;4、在雷电、大雨和风速超过6级时禁止运行;5、每天开机前需先进行空载运行,对各安安闸门和安全装置进行检查调试,确保安全,方能正式负载运行;6、班后需将吊笼停到最底下,关闭电源,做好清洁工作,方可下班。二、使用注意事项l、升降机使用前,先将底层入口和施工楼层的出口处水平杆或斜杆拆去,作为运输通道口。2、吊笼安全装置的操作 a、首层时,在吊笼下落过程中,由于升降机入口水平杆上有吊笼安全门限位器,当吊笼低于第二节井架时,由于

8、限位器作用,前安全门不能随吊笼继续下落便打开吊笼门,同时井道里面装有升降机外安全门牵引横杆吊笼同样低于第二节时,与牵引横杆接合,继续下落便牵引升降机外安全门反向同步上升打开外安全门。当吊笼上升时,井架外的安全门由于自重作用自动下落,关闭首层外安全门;同时吊笼上升;到第二节时,使吊笼前安全门与限位器分离,随吊笼上升而关闭吊笼前安全门。 b、层间时,当吊笼提升到停层的层间位置时人工先打开层间安全闸门,然后把吊笼的后安全门向上提起便打开后安全门广提升后安全门的过程中,带动停层装置的拔杆,使吊笼的防断绳卡刀向外伸出,卡在槽钢导轨的支承钢板上,门联锁开关动作,同时用手拉开吊笼底盘的停层保险装置断开了手动

9、平层定位开关,此时吊笼不能启动;使支承园钢伸向槽钢导轨的 支承钢板上。在这整过运作过程便达到停层保险作用。此时取出物料,物料取出后,人工拉回吊笼底盘上的停层保护装置,使支承园钢受收缩离开导轨。平层定位开关复位,把吊笼的后安全门向下拉,带回停层装置的拔杆,使吊笼的防断绳卡刀收缩门联锁开关复位,人工关闭层间安全闸门。便任意升降运作。 c、吊笼顶安全防护门可自由开闭,便于运输长材料。 3、使用自动翻斗时,则将吊笼提升至井字架顶部,拔动吊笼底盘的手动停层保护装置,提起后安全门,使拔杆牵动防断绳装置的卡刀向外伸出,此时吊笼下落少许,使卡刀和支承园钢卡在槽钢导轨的支承钢板上,达到不妨碍翻斗上落作用。使用吊

10、笼时,将自动翻斗降至升降机底部翻斗库内,不妨碍吊笼上落。第七章 维护和保养 一、检查和保养1、定机定人,严禁非本机操作人员操作本机械,并在每台机械上标识本机管理人员姓名,建立每台机械的档案。2、机械使用前、使用后均由操作员进行检查,检查内容包括传动系统、电控系统及运转的稳定性等,发现异常情况要立即停止使用,直至找出原因,修复正常为止才可重新使用。严禁施工机械带病作业。a、检查钢丝绳磨损和断裂情况,钢丝绳端的牢固情况;b、检查各安全装置是否灵敏、动作正常、安全可靠;c、各滑轮、导轮、滚轮是否缺油,转动灵括,并加注润滑油;d、升降机、吊笼各联接螺栓是否松动;e、底座和附墙支撑杆与基础和建筑物的牢固

11、情况;f、防断绳装置,吊笼手拉保险装置、必须活动自如,在摩擦部位要经常加润滑油,保证防断及其它安全装置安全可靠。一旦发现失灵,立即停机修理或更换。g、升降机每二个月进行一次保养;在保养维修过程中,本机械的操作人员应参与保养维修工作。升降机每年进行一次大检修,涂上防锈漆,加以维护及保养; h、凡升降机加节升高后,需检查其垂直度偏差,并加以调校。3、每次检验、保养均作记录,并由相关人员签名,归入该机械的使用档案。4、经拆卸的机械应及时保养并涂上防锈漆。第八章 卷扬机安装、调整与试运转卷扬机安装、调整与试运转按使用说明书要求。第九章 微电脑控制台安装按厂家说明书要求进行安装,整机调试由厂家指导。第十

12、章 机械管理及维护保养由技术负责人及大型机械安装操作员、安全员组成管理小组,负责对现场所有机械的使用、保养的管理。第十一章 井架搭拆工程安全技术措施1、井架搭设高度和起重必须有严格规定,严禁超负荷使用。2、井架的底座必须安置在坚硬地基上,埋深不得少于1米,如立在地面上,必须使用轧桩轧牢。底座轧桩不得少于8恨,轧桩用75x75毫米角钢,打入地下深度为12米,轧桩上部必须与井架底盘连接牢固。3、高度为1015米的井架应设缆风绳一组(48根);每增高之以10米加设一组。缆风绳上端要用吊耳和卸甲连接,并用3只以上的钢丝绳夹头紧固。缆风绳必须采用钢丝绳。4、井架采用附墙者应用钢性支撑与建筑物牢固连接,吊

13、点必须经过计算,井架附墙杆不得附着在脚手架上。5、井架搭至11米高度必须设临时缆风,待固定缆风或附墙支撑设置后,方可拆除。缆风绳与地面夹角应为4560度,与地锚或桩头必须牢固连接。地锚、桩头要安全可靠,桩头后须有拖桩。如使用木桩,木桩直径不得小于15厘米,埋深不少于15米。禁止将缆风绳栓在树木、电杆上。6、高度在30米以上的井架,其缆风绳上的花篮螺丝必须加以保险,穿越马路时,要采取可靠的安全措施。7、缆风绳不准在高压线上方通过,与高压架空线必须保持规定的安全距离。8、井架的立柱应垂直稳定,其垂直偏差应不超过高度的千分之一,接头应相互错开,同一平面上的接头不应超过2个。井架导向滑轮与卷扬机绳筒的

14、距离,带槽卷筒应大于卷筒长度的15倍,无槽光筒应大于卷筒长度的20倍。9、井架运输通道宽度不小于1米,搁置点必须牢靠,通道两边必须装设防护栏杆,并装有安全门或安全栅栏。10、井架吊篮必须装有灵敏可靠的停层装置,防坠装置、冲顶限位器和安全门,吊篮两侧装有安全挡板或网片,高度不得低于1米,防止手推车等物件滑落。吊篮的焊接必须符合规范。11、井架底层周围及通道口,必须装设安全防护栅,井架高度超过30米,须搭设双层安全棚,如无法设置隔离棚,则井架四周必须挂安全网,安全网应三面包满。12、井架必须装设可靠的避雷和接地装置、卷扬机应单独接地并装设防雨罩。13、井架安全装置应由定点厂家制作安装。14、井架吊篮与每层楼面必须有醒目的信号装置或标志。15、装设起重把杆的井架,底部应有34吨的压重物,把杆底座要高出建筑物,把杆顶部不得高于井架;起重把杆与井架的夹角应在4570度之间,并设保险钢丝绳。起重钢丝绳应装设限位装置。把杆不得碰到缆风绳。16、井架吊篮内严禁乘人。17、井架进行保养维修工作时,必须停止使用。18、井架的平撑、斜撑、缆凤绳等严禁随意拆除。19、拆除井架,应先设置临时缆风绳。遇设有两层缆风绳的井架,应对下层缆风绳采取可靠的安全措施后,方可拆除顶层缆风绳。20、搭拆井架要设警戒区,并指定专人负责,操作人员必须穿戴安全带、安全帽。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
