资源描述
京邮电大学风雨操场工程雨季施工方案
目 录
1、编制依据 1
2、工程概况 1
3、雨期施工关键内容 1
4、雨季施工及防洪、防汛组织 1
5、材料准备 2
6、施工现场 3
7、分项工程及临建雨季施工方法 3
8、关键安全事项 7

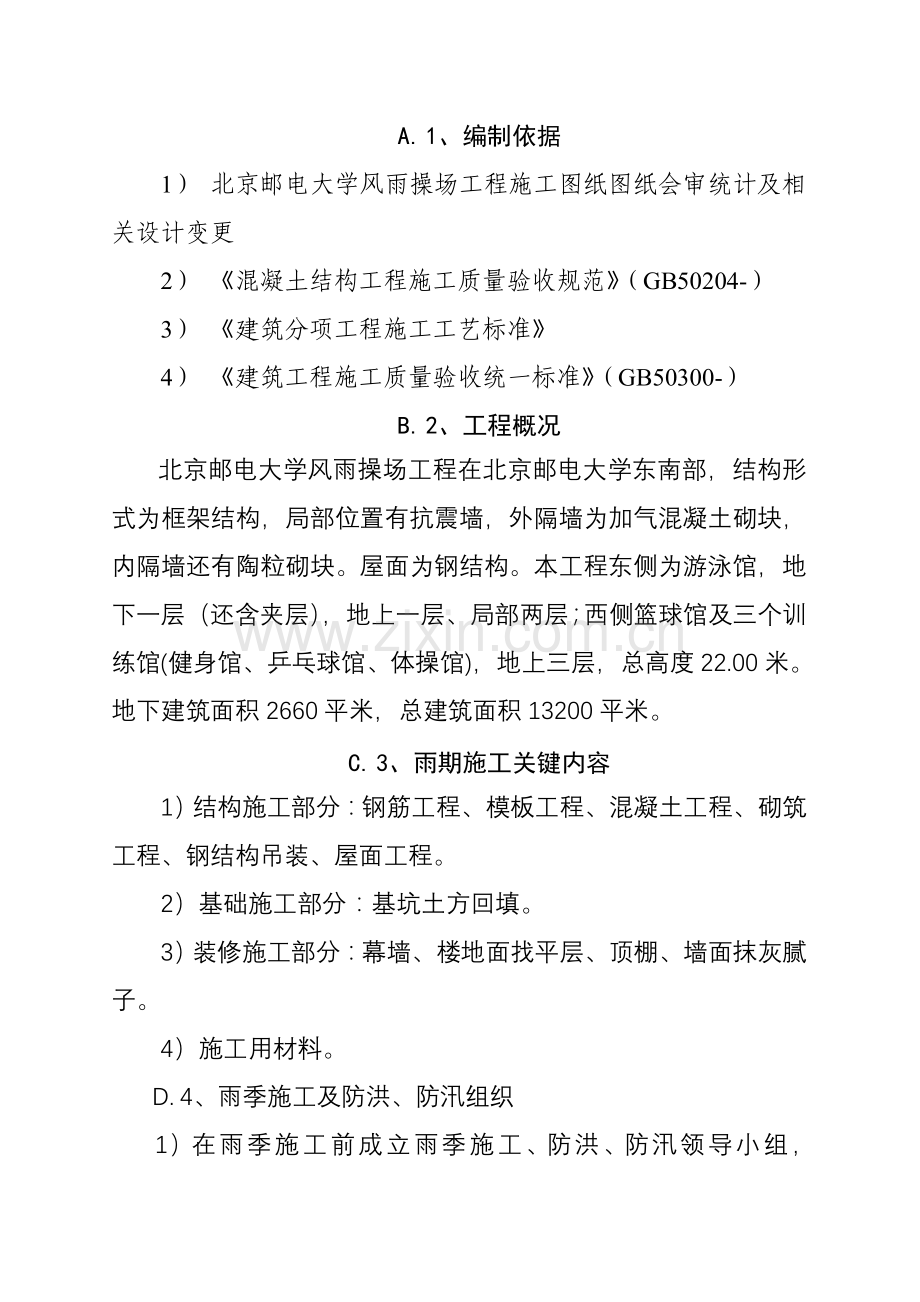

A. 1、编制依据
1) 北京邮电大学风雨操场工程施工图纸图纸会审统计及相关设计变更
2) 《混凝土结构工程施工质量验收规范》(GB50204-)
3) 《建筑分项工程施工工艺标准》
4) 《建筑工程施工质量验收统一标准》(GB50300-)
B. 2、工程概况
北京邮电大学风雨操场工程在北京邮电大学东南部,结构形式为框架结构,局部位置有抗震墙,外隔墙为加气混凝土砌块,内隔墙还有陶粒砌块。屋面为钢结构。本工程东侧为游泳馆,地下一层(还含夹层),地上一层、局部两层;西侧篮球馆及三个训练馆(健身馆、乒乓球馆、体操馆),地上三层,总高度22.00米。 地下建筑面积2660平米,总建筑面积13200平米。
C. 3、雨期施工关键内容
1)结构施工部分:钢筋工程、模板工程、混凝土工程、砌筑工程、钢结构吊装、屋面工程。
2)基础施工部分:基坑土方回填。
3)装修施工部分:幕墙、楼地面找平层、顶棚、墙面抹灰腻子。
4)施工用材料。
D. 4、雨季施工及防洪、防汛组织
1)在雨季施工前成立雨季施工、防洪、防汛领导小组,落实小组相关管理职。
2)雨季施工及防洪、防汛领导小组组织机构及相关职责:
序号
姓名
项目职务
小组职务
岗位职责
1
黄诚
实施经理
组长
项目全方面施工管理工作
2
陈胜
项目总工
副组长
负责施工技术管理和质量控制
3
张雪峰
安装经理
副组长
负责机电安装施工协调管理
4
周进兵
钢结构经理
副组长
负责钢结构安装施工协调管理
5
黄吉华
安全员
组员
负责雨季施工安全教育、防范及检验
6
岳骉
工长
组员
负责雨季期间施工现场管理
7
白清江
质检员
组员
负责雨季期间结构施工管理和质量检验、报验
8
祝敏
技术员
组员
负责雨季施工方案编制及砌体施工
9
卢松
技术员
组员
负责工程资料整理及技术支持
10
朱晓辉
材料员
组员
负责施工材料进场组织、验收和收料、发料工作
11
吴梦辉
机电工长
组员
负责机械设备正常运转,确保现场水电供给和钢结构进度监督
12
邢来
试验员
组员
施工试验和回填土施工管理和天气信息搜集
4.3项目经理部夜间设值班人员并做好值班统计。同时,试验员注意收听天气预报,随时掌握天气改变情况,做好雨季施工多种材料准备,预防暴风雨忽然攻击,给施工造成影响。
4.4在雨期到来前各工长应对施工项目要逐项检验,落实责任,同时注意天气预报,预防雷雨大风忽然攻击,造成无须要经济损失。
4.5技术部依据施工现场施工事项等问题编制《雨季施工方案》,制订对应技术方法。
4.6安全员协力雨季安全方法落实情况和整改情况。
4.7物资部落实材料采购和配置情况。
E. 5、材料准备
1)进入雨季前材料责任人应依据计划充足准备好防雨材料和设施,方便立即发放班组使用,物资部应配置部分防雨劳保用具。
2)雨期施工材料计划:
施工材料计划表
序号
名称
单位
数量
备注
1
草袋
个
200
2
铁锹
把
80
请依现场
3
彩条布
m2
3000
实际情况
4
雨衣
件
100
分批提供
5
雨鞋
双
100
6
手电筒
把
30
7
污水泵
台
5
备注
雨季施工材料和劳保用具配置由物资部落实及采购。
F. 6、施工现场
1)场地排水:施工现场应依据现场雨水井位置和地形对场地进行平整、找坡硬化,以确保水流通畅,不积水,预防四邻地域水倒流进入场内。关键防范地下室、楼梯间、预留洞口处,降低雨水流入地下室量,对于地下室集水井积水立即抽出以免外溢。
2)道路:结合现场实际情况利用原有地形采取自然排水, 雨季指定专员负责维修路面,对路面不平或积水处应抓紧抢修,以消除隐患。
G. 7、分项工程及临建雨季施工方法
7.1钢筋工程
1) 因为雨季空气比较潮湿,所以要依据施工现场需要和气候条件组织钢筋进场,避免钢筋进场后长时间放置而锈蚀。
2)钢筋主材放置于东门入口处,地面应铺一层5-10cm卵石,钢筋下部应采取木方等材料垫高大于200mm。
箍筋放置在综合馆一层室内,四面搭设围挡,以预防钢筋被雨水腐蚀生锈。
3)若碰到连续时间较长阴雨天,应该采取彩条布对钢筋等进行覆盖。
4)对于需要进行焊接连接钢筋或其它结构钢筋或配件,尽可能避免在雨天进行施焊,以免钢筋在施焊过程中被雨水淬火,从而降低钢筋焊接质量,若无法避开雨天施工,应搭临时防雨棚。
7.2模板工程
1)现场大模板堆放在篮球馆内空地上,堆放时将模板平放,堆叠在一起。模板底部垫上最少20cm高木枋,以预防雨水浸泡。
2)大钢模拆模后,应该立即进行清理及刷脱模剂保护模板质量(包含零配件),预防雨淋后锈蚀而影响混凝土观感质量。
3 )木模板在模板拆除后,应该放置于干燥处,比如综合馆内,当日气有潮湿转向晴朗高温天气阶段,木模板严禁在阳光下暴晒,以防变形、开裂而降低模板周转次数和影响混凝土成型后质量。
7.3混凝土工程
1)在雨季本工程关键浇筑梁柱混凝土,中雨或阵雨时,应停止浇筑混凝土,在浇铸完混凝土二十四小时内,应在混凝土构件上覆盖草袋或彩条布预防雨淋。
2)夏季混凝土养护采取浇水养护,天天浇水不少于3次。遇有大风或暴热天气应增加浇水,以使混凝土保持一定湿度,预防混凝土水分过快散失。。
3)高温天气进行混凝土浇筑时,必需控制混凝土运输时间,严格控制砼初凝时间,预防混凝土因为高温而达成初凝或离析现象发生,确保混凝土塌落度,以免因为气温造成塌落度损失而影响混凝土浇筑。
7.4砌筑工程
1)雨季施工砌筑工程,在现场搅拌砂浆应该严格控制砂子含水率。
2) 砌筑砂浆应随拌随用,若施工期间最高气温超出30℃,则必需在拌成3小时内使用完成,同时严禁使用被雨水侵害砂浆用于砌筑。
3)砌筑时,必需确保砖含水率,大雨过后,被淋透砌块不宜立即使用;砌块要求堆放在综合馆首层室内。
4)对于新砌筑完成砖墙,雨天要做好防雨方法,可用塑料布临时遮盖,以防雨水冲走砂浆,至使砌体坍毁。
7.5土方回填工程
1)下雨天不得进行回填施工;基坑内应挖临时积水坑,将雨水立即抽出,确保基槽干燥,。
2)灰土回填所用石灰,严禁被雨淋。
3)必需控制素土含水率。
4)土方回填后应覆盖彩条布,预防雨淋。
5)对不能立即进行上部回填土方应临时遮盖,预防日晒雨淋。
6)在不破坏防水条件下,应确保和结构部位临近回填土扎实质量
7.6装修施工
1)雨季关键进行是地面和墙面施工,地面施工应预防上层大量雨水渗漏,假如雨水渗漏较大,应停止施工,采取防渗漏方法,比如在做好地面上覆盖彩条布。
2)假如上层雨水渗漏量较大,应停止顶棚和墙面施工,待基层稍干燥后再施工。
7.7施工外架及吊装桅杆工程
1)应在双排架外侧挖设排水沟,以确保地基含有足够承载力,避免脚手架整体或局部沉降,吊装桅杆基座必需采取混凝土硬化。
2)检验脚手架和吊装桅杆防雷接地有效性。
7.8 钢结构施工
1)短时间零星小雨进行焊接作业时应使用帆布遮盖,施工工人在帆布下施焊,预防水滴溅落到焊点上。
2)雨量较大时必需停止钢结构焊接作业和防火涂料涂刷,防火涂料施工应该安排在屋面板地板安装完屋面封闭以后进行。
3)钢构件应采取防雷接地方法。
7.9 屋面施工
1)屋面防水层及以下各层应尽可能安排在晴天进行施工,假如在防水层施工以前,下面基层经过了雨淋,应在基层干燥后再进行防水层施工,基层干燥程度检验具体方法是在中午用一块1m2见方卷材平铺表面,静置3~4小时后,如覆盖层表面无显著水渍,则视干燥程度符合要求。
2)防水层施工完后应进行淋水试验、假如连续降雨在两小时以上无需进行人工淋水试验。
3)金属屋面内有保温材料,遇雨天应覆盖塑料布预防雨淋。同时焊接时应防雨。
7.10 幕墙施工
1)下雨时严禁打胶,在打胶前应将基层清理洁净,并将雨水擦拭洁净,保持干燥。
2)因为处于高温季节,结构胶施工时应在规范要求温度范围内施工,气温过高必需停止打胶。结构胶密封胶在未达成凝固强度前应采取防雨方法。
7.11施工现场临建设施
1)雨季来临之前项目后勤办公室应对施工现场办公室、工人生活区临建房屋进行检验,检验房屋是否存在漏雨、稳固(预防坍塌伤人)、雷击等隐患,并立即进行整改。
2)明确施工现场临水排放情况(施工现场下水管线部署情况见附图),确保现场内污水井及污水管道正常使用,若发觉堵塞,应立即进行疏通。
3)生活区周围应保持清洁卫生,做到无污物和污水,生活垃圾应集中堆放、立即清理。
7.12施工场地设备、大型机械,临电设施
1)遇六级以上大风及雷雨天气,应停止塔吊吊装,检验塔吊防雷接地是否有效。
2)在雨期到来前应对现场内全部临电设施进行一次全方面检验,检验漏电、接地、防雷击等安全隐患。
3)电缆线敷设、多种机具漏电保护、接地方法等均应符合要求且正确可靠。
4)确保各级电箱、电动机械防雨棚在雨季能正常使用。
5)全部电动建筑机械、手持电动工具均应实施专员专机负责制,并定时检验,确保设备可靠运行。
6)使用Ⅰ类手持电动工具和打夯机、无齿锯等移动式电气设备必需戴绝缘手套。这类工具在下雨天不得使用。
7)电焊机应放置在防雨、防砸且通风良好地方,下方不得有堆土和积水、周围不得堆放易燃易爆物品及其它杂物。焊工必需按要求穿戴防护用具、持证上岗。
8)结构工程上门、窗洞口,楼板上预留洞口全部必需加以封闭。
7.13材料堆放
1)存放水泥、白灰等袋装材料严禁靠墙码垛,并采取上盖下垫方法,和地面间距离控制在300以上。
2)下雨及下班前应对水泥、白灰、木枋、竹胶板等材料进行遮盖。
H. 8、关键安全事项
8.1在雷雨季到来前对塔吊防雷接地进行检验,遇有隐患立即处理;塔吊在雨季施工期间每5天测一次塔吊垂直、偏位情况。
8.2在外爬架安装时,对防雷接地部分认真施工,做到不留隐患。
8.3建立健全各项安全用电制度,如安全技术交底制度、安全检测制度、电气维修制度、安全用电责任制等,确保现场用电安全。
8.4定时检验现场临电、临建设施及多种口号牌、宣传栏使用情况,对所存在问题立即处理。
8.5做好工人防暑降温工作,可定时向工人发放十滴水、清凉油或风油精等防暑用具,并定时向地面浇水。
8.6电焊工、机电器具操作人员必需按摄影关操作规程上岗和进行对应机电设备操作。
8.7严格实施安全交底制度。
展开阅读全文
