收藏 分销(赏)

旁站监理值班记录文本.doc

上传人:丰**** 文档编号:3674046 上传时间:2024-07-13 格式:DOC 页数:16 大小:233KB 下载积分:8 金币
下载 相关 举报
旁站监理值班记录文本.doc_第1页
第1页 / 共16页
旁站监理值班记录文本.doc_第2页
第2页 / 共16页


点击查看更多>>
资源描述

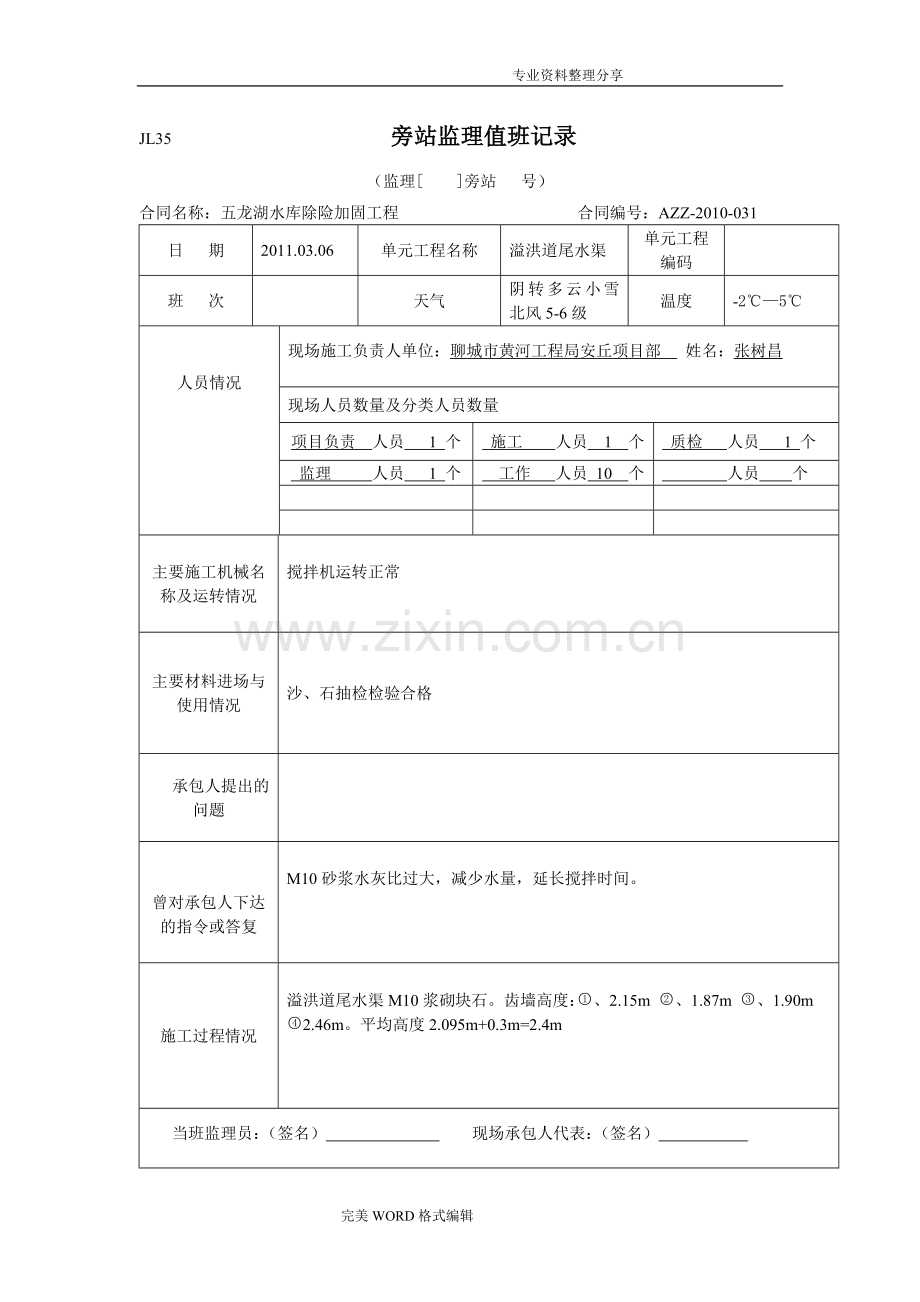

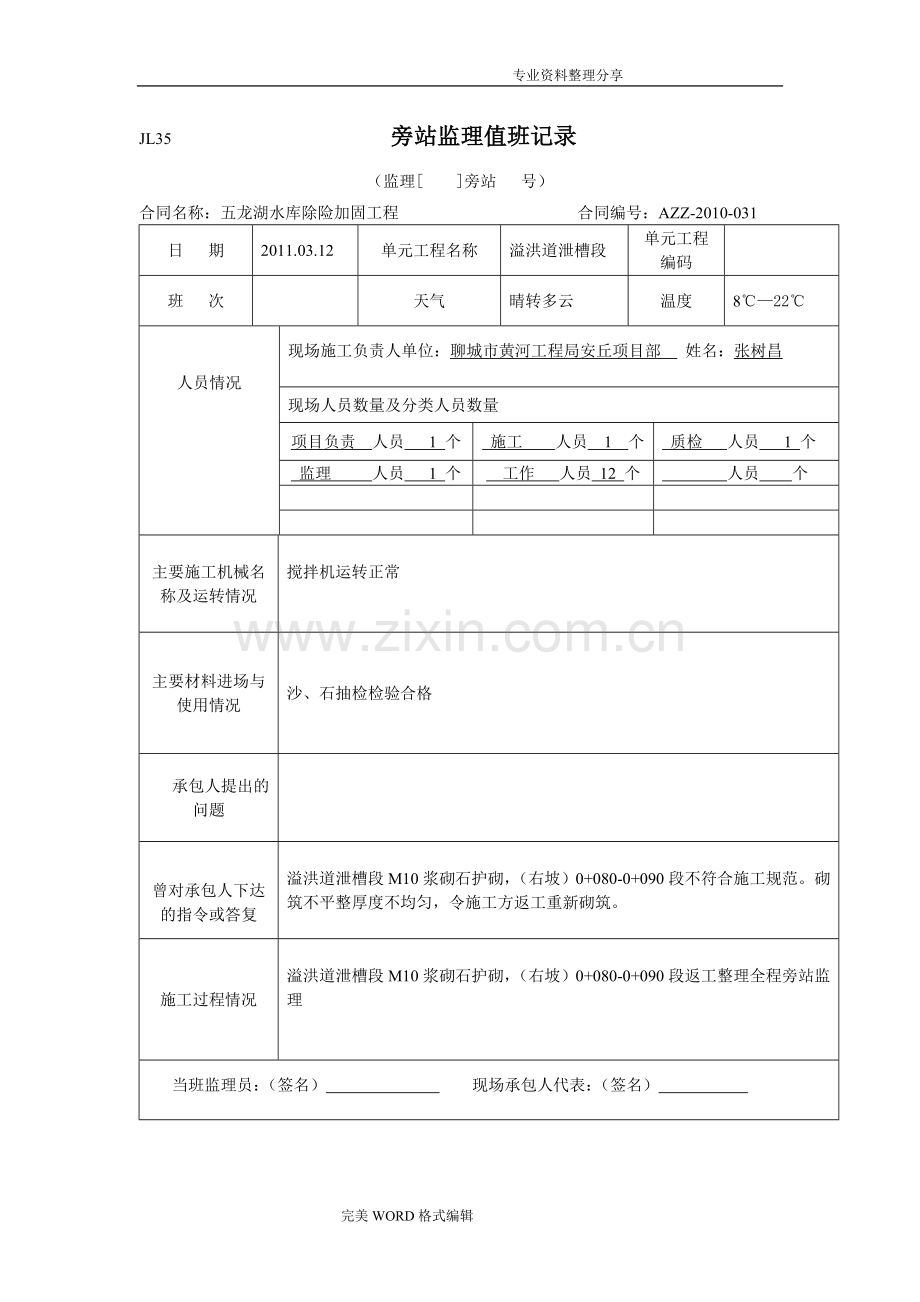

专业资料整理分享 JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.03.06 单元工程名称 溢洪道尾水渠 单元工程编码 班 次 天气 阴转多云小雪 北风5-6级 温度 -2℃—5℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员 10 个 人员 个 主要施工机械名称及运转情况 搅拌机运转正常 主要材料进场与使用情况 沙、石抽检检验合格 承包人提出的 问题 曾对承包人下达的指令或答复 M10砂浆水灰比过大,减少水量,延长搅拌时间。 施工过程情况 溢洪道尾水渠M10浆砌块石。齿墙高度:、2.15m 、1.87m 、1.90m 2.46m。平均高度2.095m+0.3m=2.4m 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.03.12 单元工程名称 溢洪道泄槽段 单元工程编码 班 次 天气 晴转多云 温度 8℃—22℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员 12 个 人员 个 主要施工机械名称及运转情况 搅拌机运转正常 主要材料进场与使用情况 沙、石抽检检验合格 承包人提出的 问题 曾对承包人下达的指令或答复 溢洪道泄槽段M10浆砌石护砌,(右坡)0+080-0+090段不符合施工规范。砌筑不平整厚度不均匀,令施工方返工重新砌筑。 施工过程情况 溢洪道泄槽段M10浆砌石护砌,(右坡)0+080-0+090段返工整理全程旁站监理 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.03.13 单元工程名称 溢洪道浆砌石挡土墙护砌 单元工程编码 班 次 天气 多云转晴 温度 3℃—22℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员16 个 人员 个 主要施工机械名称及运转情况 搅拌机运转正常 主要材料进场与使用情况 沙、石抽检检验合格 承包人提出的 问题 曾对承包人下达的指令或答复 完成后未及时抠缝处理,及时抠缝处理并跟上养护 施工过程情况 溢洪道进水渠M10浆砌石挡土墙护砌,基础宽3260mm、高1200mm、顶500mm、挡土墙高6000mm。坡比1:0.45、在基础往上1000mm或3000mm安放中50PVC排水管 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.03.16 单元工程名称 溢洪道浆砌石挡土墙护砌 单元工程编码 班 次 天气 晴 温度 -3℃—10℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员14 个 人员 个 主要施工机械名称及运转情况 搅拌机运转正常 主要材料进场与使用情况 沙、石抽检检验合格 承包人提出的 问题 曾对承包人下达的指令或答复 溢洪道进水渠M10浆砌石挡土墙护砌未及时进行洒水养护,严格按照规范施工,及时进行洒水养护 施工过程情况 溢洪道进水渠M10浆砌石挡土墙护砌,基础宽3260mm、高1200mm、顶500mm、挡土墙高6000mm。坡比1:0.45、在基础往上1000mm或3000mm安放中50PVC排水管 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.03.22 单元工程名称 大坝上游浆砌石齿墙砌筑 单元工程编码 班 次 天气 多云 温度 -2℃—9℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员20 个 人员 个 主要施工机械名称及运转情况 搅拌机运转正常 主要材料进场与使用情况 沙、石抽检检验合格 承包人提出的 问题 曾对承包人下达的指令或答复 大坝上游浆砌石齿墙砌筑全程旁站监理,严格按照规范施工 施工过程情况 大坝上游在高程168.4m处设M10浆砌石齿墙,齿墙宽0.6m,深1.0m 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.04.02 单元工程名称 溢洪道C25钢筋砼护底 单元工程编码 班 次 天气 阴转多云小雪 温度 0℃—10℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员30 个 人员 个 主要施工机械名称及运转情况 小铲车2台、搅拌机2台、运料车6台、三轮车5台、振捣器3台 所有设备运转正常 主要材料进场与使用情况 C25钢筋砼所使用的钢筋质量与取样检验符合标准规范、规程中又换钢筋的规定与要求,钢筋安装接头符合设计要求,C25砼原材料、配合比、配料、浇筑、振捣符合设计要求 承包人提出的 问题 曾对承包人下达的指令或答复 严格按照施工规范及设计要求施工 施工过程情况 溢洪道C25钢筋砼护底,∮12横钢筋@200mm,∮14纵钢筋@200mm。架主筋支设焊接。砼强度等级C25,抗冻等级F150,抗渗等级W4,钢筋保护层厚50mm 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.04.03 单元工程名称 溢洪道C25钢筋砼护底 单元工程编码 班 次 天气 晴 温度 -2℃—15℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员22 个 人员 个 主要施工机械名称及运转情况 小铲车2台、搅拌机2台、运料车6台、三轮车4台、振捣器3台 所有设备运转正常 主要材料进场与使用情况 C25钢筋砼所使用的钢筋质量与取样检验符合标准规范、规程中又换钢筋的规定与要求,钢筋安装接头符合设计要求,C25砼原材料、配合比、配料、浇筑、振捣符合设计要求 承包人提出的 问题 曾对承包人下达的指令或答复 消力池挡水墙浇鼓,让其修复 施工过程情况 溢洪道C25钢筋砼护底,∮12横钢筋@200mm,∮14纵钢筋@200mm。架主筋支设焊接。砼强度等级C25,抗冻等级F150,抗渗等级W4,钢筋保护层厚50mm 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.04.04 单元工程名称 溢洪道C25钢筋砼护底 单元工程编码 班 次 天气 晴—多云 温度 4℃—17℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员20个 人员 个 主要施工机械名称及运转情况 小铲车2台、搅拌机2台、运料车5台、三轮车4台、振捣器3台 所有设备运转正常 主要材料进场与使用情况 C25钢筋砼所使用的钢筋质量与取样检验符合标准规范、规程中又换钢筋的规定与要求,钢筋安装接头符合设计要求,C25砼原材料、配合比、配料、浇筑、振捣符合设计要求 承包人提出的 问题 曾对承包人下达的指令或答复 及时覆盖及时洒水养护 施工过程情况 溢洪道C25钢筋砼护底,∮12横钢筋@200mm,∮14纵钢筋@200mm。架主筋支设焊接。砼强度等级C25,抗冻等级F150,抗渗等级W4,钢筋保护层厚50mm 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.04.05 单元工程名称 溢洪道C25钢筋砼护底 单元工程编码 班 次 天气 晴—多云 温度 5℃—19℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员26个 人员 个 主要施工机械名称及运转情况 小铲车2台、搅拌机2台、运料车6台、三轮车4台、振捣器3台 所有设备运转正常 主要材料进场与使用情况 C25钢筋砼所使用的钢筋质量与取样检验符合标准规范、规程中又换钢筋的规定与要求,钢筋安装接头符合设计要求,C25砼原材料、配合比、配料、浇筑、振捣符合设计要求 承包人提出的 问题 曾对承包人下达的指令或答复 安排专人及时洒水养护 施工过程情况 溢洪道C25钢筋砼护底,∮12横钢筋@200mm,∮14纵钢筋@200mm。架主筋支设焊接。砼强度等级C25,抗冻等级F150,抗渗等级W4,钢筋保护层厚50mm 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.04.06 单元工程名称 溢洪道C25钢筋砼护底 单元工程编码 班 次 天气 多云转晴 温度 5℃—16℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员20个 人员 个 主要施工机械名称及运转情况 小铲车2台、搅拌机2台、运料车5台、三轮车3台、振捣器3台 所有设备运转正常 主要材料进场与使用情况 C25钢筋砼所使用的钢筋质量与取样检验符合标准规范、规程中又换钢筋的规定与要求,钢筋安装接头符合设计要求,C25砼原材料、配合比、配料、浇筑、振捣符合设计要求 承包人提出的 问题 曾对承包人下达的指令或答复 严格按照施工规范及设计要求施工 施工过程情况 溢洪道C25钢筋砼护底,∮12横钢筋@200mm,∮14纵钢筋@200mm。架主筋支设焊接。砼强度等级C25,抗冻等级F150,抗渗等级W4,钢筋保护层厚50mm 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.04.07 单元工程名称 溢洪道C25钢筋砼护底 单元工程编码 班 次 天气 晴转多云 温度 4℃—18℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员22个 人员 个 主要施工机械名称及运转情况 小铲车2台、搅拌机2台、运料车5台、三轮车4台、振捣器3台 所有设备运转正常 主要材料进场与使用情况 C25钢筋砼所使用的钢筋质量与取样检验符合标准规范、规程中又换钢筋的规定与要求,钢筋安装接头符合设计要求,C25砼原材料、配合比、配料、浇筑、振捣符合设计要求 承包人提出的 问题 曾对承包人下达的指令或答复 严格按照施工规范及设计要求施工 施工过程情况 溢洪道C25钢筋砼护底,∮12横钢筋@200mm,∮14纵钢筋@200mm。架主筋支设焊接。砼强度等级C25,抗冻等级F150,抗渗等级W4,钢筋保护层厚50mm 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.04.08 单元工程名称 溢洪道C25钢筋砼护底 单元工程编码 班 次 天气 多云 温度 7℃—19℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员20个 人员 个 主要施工机械名称及运转情况 小铲车2台、搅拌机2台、运料车5台、三轮车3台、振捣器3台 所有设备运转正常 主要材料进场与使用情况 C25钢筋砼所使用的钢筋质量与取样检验符合标准规范、规程中又换钢筋的规定与要求,钢筋安装接头符合设计要求,C25砼原材料、配合比、配料、浇筑、振捣符合设计要求 承包人提出的 问题 曾对承包人下达的指令或答复 严格按照施工规范及设计要求施工 施工过程情况 溢洪道C25钢筋砼护底,∮12横钢筋@200mm,∮14纵钢筋@200mm。架主筋支设焊接。砼强度等级C25,抗冻等级F150,抗渗等级W4,钢筋保护层厚50mm 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.04.25 单元工程名称 溢洪道裹头挡土墙 单元工程编码 班 次 天气 多云-阴 温度 9℃—25℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员20个 人员 个 主要施工机械名称及运转情况 搅拌机运转正常 主要材料进场与使用情况 沙、石抽检检验合格 承包人提出的 问题 曾对承包人下达的指令或答复 严格按照施工规范及设计要求施工 施工过程情况 溢洪道进水渠M10浆砌石挡土墙护砌,基础宽3260mm、高1200mm、顶500mm、挡土墙高6000mm。坡比1:0.45、在基础往上1000mm或3000mm安放中50PVC排水管 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.04.28 单元工程名称 溢洪道裹头挡土墙 单元工程编码 班 次 天气 晴转多云 温度 10℃—20℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员21个 人员 个 主要施工机械名称及运转情况 搅拌机运转正常 主要材料进场与使用情况 沙、石抽检检验合格 承包人提出的 问题 曾对承包人下达的指令或答复 M10砂浆水灰比过大,减少水量,延长搅拌时间 施工过程情况 溢洪道进水渠M10浆砌石挡土墙护砌,基础宽3260mm、高1200mm、顶500mm、挡土墙高6000mm。坡比1:0.45、在基础往上1000mm或3000mm安放中50PVC排水管 当班监理员:(签名) 现场承包人代表:(签名) JL35 旁站监理值班记录 (监理[ ]旁站 号) 合同名称:五龙湖水库除险加固工程 合同编号:AZZ-2010-031 日 期 2011.05.07 单元工程名称 大坝上游防浪墙基础 单元工程编码 班 次 天气 多云转阴 温度 15℃—26℃ 人员情况 现场施工负责人单位:聊城市黄河工程局安丘项目部 姓名:张树昌 现场人员数量及分类人员数量 项目负责 人员 1 个 施工 人员 1 个 质检 人员 1 个 监理 人员 1 个 工作 人员26个 人员 个 主要施工机械名称及运转情况 搅拌机运转正常 主要材料进场与使用情况 沙、石抽检检验合格 承包人提出的 问题 曾对承包人下达的指令或答复 严格按照施工规范及设计要求施工 施工过程情况 防浪墙基础为M10浆砌石浆砌,基础宽800mm,高400mm. 当班监理员:(签名) 现场承包人代表:(签名) -我们对服务人员的配备以有经验、有知识、有技术、懂管理和具有高度的服务意识为准绳,在此基础上建立一支高素质的物业管理队伍,为销售中心的物业管理创出优质品牌。在物业人员配备中,我们遵循如下原则: 1、本着精简、高效原则根据项目实际服务、管理和经营的需要,推行统一目标、分解责任、责权利相结合。2、职责、权限明确原则日常工作由综合服务主管直接对各服务人员即集指挥和职能于一身,便于综合服务主管全面掌握日常工作及人员状况,减小失控。 完美WORD格式编辑
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
