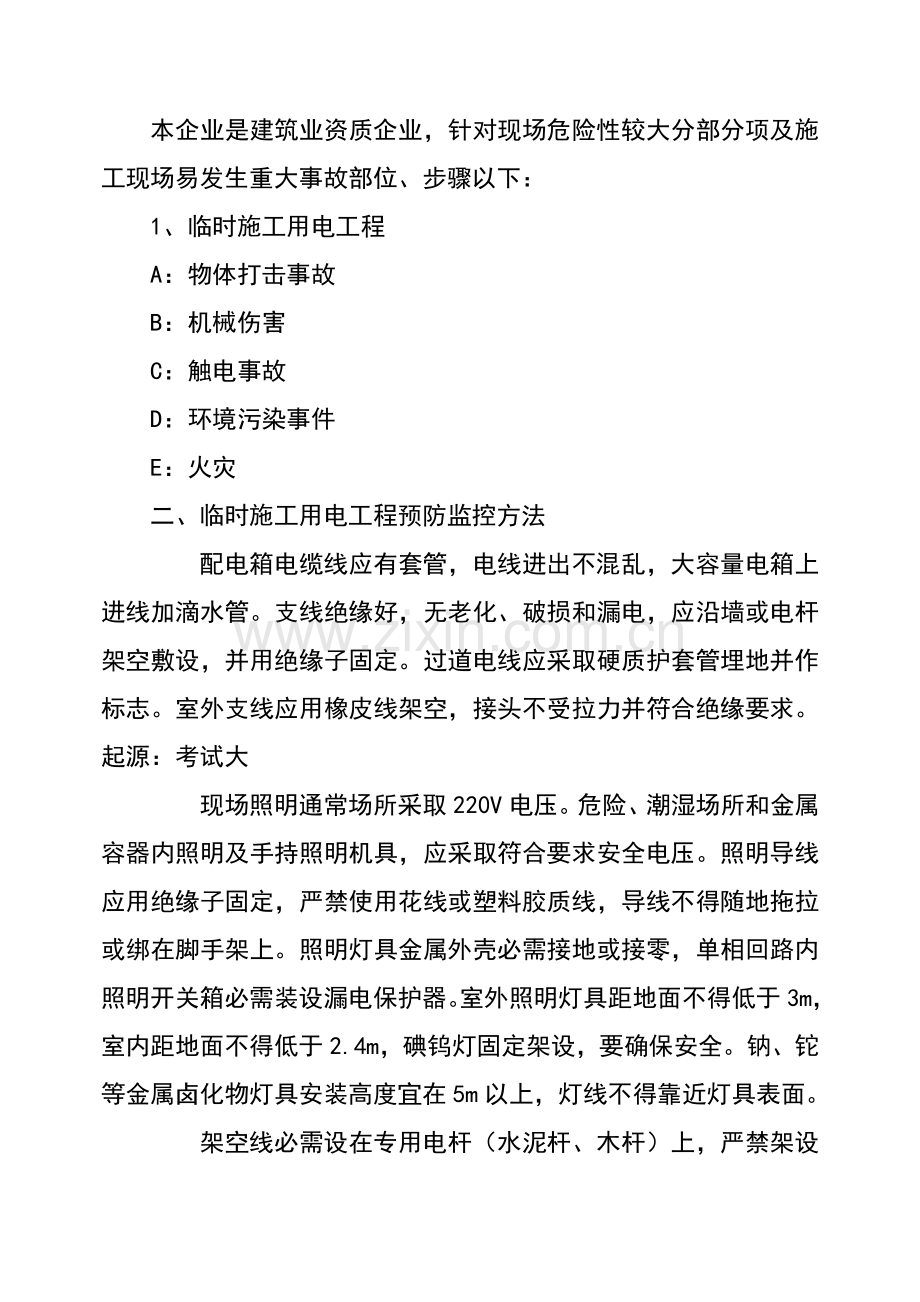

1、危险性较大分部分项工程及施工现场易发生重大事故部位、步骤预防监控方法和应急预案SX建设9月本企业是建筑业资质企业,针对现场危险性较大分部分项及施工现场易发生重大事故部位、步骤以下:1、临时施工用电工程A:物体打击事故B:机械伤害C:触电事故D:环境污染事件E:火灾二、临时施工用电工程预防监控方法 配电箱电缆线应有套管,电线进出不混乱,大容量电箱上进线加滴水管。支线绝缘好,无老化、破损和漏电,应沿墙或电杆架空敷设,并用绝缘子固定。过道电线应采取硬质护套管埋地并作标志。室外支线应用橡皮线架空,接头不受拉力并符合绝缘要求。 起源:考试大现场照明通常场所采取220V电压。危险、潮湿场所和金属容器内照明
2、及手持照明机具,应采取符合要求安全电压。照明导线应用绝缘子固定,严禁使用花线或塑料胶质线,导线不得随地拖拉或绑在脚手架上。照明灯具金属外壳必需接地或接零,单相回路内照明开关箱必需装设漏电保护器。室外照明灯具距地面不得低于3m,室内距地面不得低于2.4m,碘钨灯固定架设,要确保安全。钠、铊等金属卤化物灯具安装高度宜在5m以上,灯线不得靠近灯具表面。 架空线必需设在专用电杆(水泥杆、木杆)上,严禁架设在树或脚手架上。 架空线应装设横担和绝缘子,其规格、线间距离、档距等应符合架空线路要求,其电杆板线离地2.5m以上应加绝缘子。架空线通常应离地4m以上,机动车道为6m以上。 电箱应有门、锁、色标和统一
3、编号。电箱内开关电器必需完整无损,接线正确。各类接触装置灵敏可靠,绝缘良好,无积灰、杂物,箱体不得歪斜。线箱安装高度和绝缘材料等均应符合要求。电箱内应设置漏电保护器,选择合理额定漏电动作电流进行分极配合。配电箱应设总熔丝、分熔丝、分开关,零排地排齐全,动力和照明分别设置。配电箱开关电器应和配电线或开关箱一一对应配合,作分路设置,以确保专路专控;总开关电器和分路开关电器额定值、动作整定值相适应。熔丝应和用电设备实际负荷相匹配。金属外壳电箱应作接地或接零保护。开关箱和用电设备实施一机一闸一保险。同一移动开关箱严禁配有380V和220V两种电压等级。 接地体可用角钢、圆钢或钢管,但不得用螺纹钢,其截
4、面大于48mm2,一组两根接地体之间间距大于2.5m,入土深度大于2m,接地电阻应符合要求。 橡皮线中黑色或绿/黄双色线作为接地线,和电气设备相连接接地或接零线截面最小不能低于2.5mm2多股芯线;手持式民用电设备应采取大于1.5mm2多股铜芯线。电杆转角杆、终端杆及总箱、分配电箱必需有反复接地。高层配电箱重设接地,必需从地下引入。 高压露天变压器间面积应大于3m3m,围墙高度不应低于3.5m,地平整无杂草,金属门应向外开启并接地,配有安全警告标牌,室外有散水坡。单列配电柜(板)通道,正面大于1.5m,侧面大于1m,后面大于0.8m,双列配电柜正面大于2m.配电间必需符合“四防一通”要求。交配
5、电间应配有安全防护用具和消防器材,并有各类警告标牌。开关应有编号及用途标识,保持室内清洁无杂物。三、应急准备和响应组织准备1、目标:为了保护本企业从业人员在经营活动中身体健康和生命安全,确保本企业在出现生产安全事故时,能够立即进行应抢救援,从而最大程度地降低生产安全事故给本企业及本企业职员所造成损失,成立企业生产安全事故应抢救援小组。2、适用范围:适适用于所在企业内部实施生产经营活动部门及个人。3、责任:本企业建立生产安全事故应抢救援指挥机构:责任人职 务工作职责备 注SX总经理主持全方面工作XB安全生产副总经理帮助总经理主持工作SBX安全管理机构责任人应抢救援协调指挥工作SSB专职安全员参与
6、应抢救援实施工作XXS专职安全员参与应抢救援实施工作XOX项目责任人安全生产及救援资金保障4、施工现场生产安全抢救援责任人姓名工作职责备 注SX主持施工现场全方面工作XB负责组织应抢救援协调指挥工作SBX负责应抢救援实施工作SSB负责应抢救援实施工作5、生产安全事故应抢救援组织组员经培训,掌握而且含有现场救援救护基础技能,施工现场生产安全应抢救援小组必需配置对应抢救器材和设备。小组每十二个月进行1-2次应抢救援演练和对抢救器材设备日常维修、保养,从而确保应抢救援时正常运转。6、生产安全事故应抢救援程序:企业及工地建立安全值班制度,设值班电话并确保二十四小时轮番值班。如发生产安全事故立即上报,具
7、体上报程序以下:现场第一发觉人 现场值班人员 现场应抢救援小组组长企业值班人员企业生产安全事故应抢救援小组向上级部门汇报。生产安全事故发生后,应抢救援组织立即开启以下应抢救援程序:现场发觉人:向现场值班人员汇报现场值班人员:控制事态保护现场组织抢救,疏导人员。现场应抢救援小组组长:组织组员进行现场抢救,组织车辆确保道路通畅,送往最好医院。企业值班人员 :了解事故及伤亡人员情况企业生产安全应抢救援小组:了解事故及伤亡人员各简况及采取方法,成立生产安全事故临时指挥小组,进行善后处理事故调查,预防事故发生方法落实。并上报上级部门。7、应抢救援小组职责:组织检验各施工现场及其它生产部门安全隐患,落实各
8、项安全生产责任制,落实实施各项安全防范方法及多种安全管理制度。进行教育培训,使小组组员掌握应抢救援基础常识,同时含有安全生产管理对应素质水平,小组组员定时对职员进行安全生产教育,提升职员安全生产技能和安全生产素质。制订生产安全应抢救援预案,制订安全技术方法并组织实施,确定企业和现场安全防范和应抢救援关键,有针对性进行检验、验收、监控和危险估计。四、施工现场应急处理设备和设施管理 (一)应急电话1、应急电话安装要求:工地应安装电话,无条件安装电话工地应配置移动电话。电话可安装于办公室、值班室、警卫室内。在室外周围张贴119电话安全提醒标志,方便现场人员全部了解,在应急时能快捷地找到电话拨打报警求
9、救。电话通常应放在室内临现场通道窗扇周围,电话机旁应张贴常见紧急急用查询电话和工地关键责任人和上级单位联络电话,方便在节假日、夜间等情况下使用,房间无人上锁,有紧急情况无法开锁时,可击碎窗玻璃,便能够向相关部门、单位、人员拨打电话报警求救。2、应急电话正确使用:为合理安排施工,事先拨打气象专用电话,了解气候情况拨打电话121,掌握近期和中长久气候,方便采取针对性方法组织施工,现有利于生产又有利于工程质量和安全。工伤事故现场重病人枪救应拨打120救护电话,请医疗单位抢救。火警、火灾事故应拨打119火警电话,请消防部门抢救。发生抢劫、偷窃、斗殴等情况应拨打报警电话110,向公安部门报警。煤气管道设
10、备急修,自来水报修、供电报修,和向上级单位汇报情况争取支持,全部能够经过应急电话达成方便快捷目标。在施工过程中确保通讯通畅,和正确利用好电话通讯工具,能够为现场事故应急处剪发挥很大作用。3电话报救须知:企业应急值班电话:XBOS-XXXXXX火警:119 医疗抢救:120 匪警:110拨打电话时要尽可能说清楚以下几件事: (1)说明伤情(病情、火情、案情)和已经采取了些什么方法,方便让救护人员事先做好抢救准备。 (1)讲清楚伤者(事故)发生在什么地方,什么路几号、靠近什么路口、周围有什么特征。 (3)说明报救者单位、姓名(或事故地)电话或传呼机或传呼电话号码方便救护车(消防车、警车)找不到所报
11、地方时,随时经过电话通讯联络。基础打完报救电话后,应问接报人员还有什么问题不清楚,如无问题才能挂断电话。通完电话后,应派人在现场外等候接应救护车,同时把救护车进工地现场路上障碍立即给予清除,以利救护抵达后,能立即进行抢救。(二)抢救箱1、抢救箱配置:抢救箱配置应以简单和适用为标准,确保现场抢救基础需要,并可依据不一样情况给予增减,定时检验补充,确保随时可供抢救使用。 (1)器械敷料类消毒注射器(或一次性针筒)、静脉辅液器、心内注射针头两个、血压计、听诊器、体温计、气管切开用具(包含大、小银制气管套管)张口器及舌钳、针灸针、止血带、止血钳、(大、小)剪刀、手术刀、氧气瓶(便携式)及流量计、无菌橡
12、皮手套、无菌敷料、棉球、棉签、三角巾、绷带、胶布、夹板、别针、手电筒(电池)、保险刀、绷带、镊子、病史统计、处方。 (2)药品肾上腺素、异丙基肾上素、阿托品、毒毛旋花子苷水、慢心律、异搏定、硝酸甘油、亚硝酸戊烷、西地兰、氨茶碱、洛贝林回苏灵咖啡因、尼可刹米、安定、异戊巴比妥钠、苯妥英钠、碳酸氢钠、乳酸钠、10葡萄糖酸钙、维生素、止血敏、安洛血、10葡萄糖、25葡萄糖、生理盐水、氨水、乙醚、酒精、碘酒、o1新吉尔灭酊、高锰酸钾等。2抢救箱使用注意事项 (1)有专员保管,但不要上锁。 (2)定时更换超出消毒期敷料和过期药品,每次抢救后要立即补充。 (3)放置在适宜位置,使现场人员全部知道。 (三)
13、其它应急设备和设施因为在现场常常会出现部分不安全情况,甚至发生事故,或因采光和照明情况不好,在应急处理时就需配置应急照明,如可充电工作灯、电筒、油灯等设备。因为现场有危险情况,在应急处理时就需有用于危险区域隔离警戒带、各类安全严禁、警告、指令、提醒标志牌。有时为了安全逃生、救生需要,还必需配置安全带、安全绳、担架等专用应急设备和设施工具。(四)潜在危险源应急准备和响应(事故)事件A:物品打击事故应急准备和响应预案一、应急准备1、组织机构及职责(1)项目部物体打击事故应急准备和响应领导小组人员姓名电话组长SX组员XB组员SBX组员SSB(2)物体打击事故应急处理领导小组负责对项目突发物体打击事故
14、应急处理。2、培训和演练(1)项目部安全员负责主持、组织全机关每十二个月进行一次按倾覆事故“应急响应要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”有效性进行评价,必需时对“应急响应要求进行调整或更新。演练、评价和更新统计应给予保持。(2)施工管理部负责对相关人员每十二个月进行一次培训。3、应急物资准备、维护、保养(1)应急物资准备:简易单架、跌达损伤药品、包扎纱布。(2)多种应急物资要配置齐全并加强日常管理。二、应急响应1、防物体打击事故发生,项目部成立体打击事故应急准备和响应领导小组,由吴思岩担任组长,技术责任人及安全员、各专业工长为组员,关键负责
15、紧急事故发生时有条不紊进行抢救或处理,外包队管理人员及后勤人员,帮助生产责任人做相关辅助工作。2、发生物体打击事故后,由负责现场总指挥,发觉事故发生人员首先高声呼叫,通知现场安全员,由安全员打事故抢救,电话“120”,向上级相关部门或医院打电话抢救,同时通知生产责任人组织紧急应变小组进行可行应急抢救,如现场包扎、止血等方法。预防受伤人员流血过多造成死亡事故发生。预先成立应急小组人员分工,各负其责,重伤人员由水、电工长帮助送外抢救工作,门卫在大门口迎接来救护车辆,有程序处理事故、事件,最大程度降低人员和财产损失。3、事故后处理工作(1)查明事故原因及责任人。 (2)以书面形式向上级写出汇报,包含
16、发生事故时间、地点、受伤(死亡)人员姓名、性别、年纪、工种、伤害程度、受伤部位。 (3)制订有效预防方法,预防这类事故再次发生。 (4)组织全部些人员进行事故教育。 (5)向全部些人员宣读事故结果,及对责任人处理意见。B:机械伤害应急准备和响应预案一、应急准备1、组织机构及职责:(1)项目部机械伤害事故应急准备和响应领导小组人员姓名电话SXSXXBXBSBXSBXSSBSSB(2)机械伤害事故应急处理领导小组负责对项目突发机械伤害事故应急处理。2、培训和演练(1)项目部安全员负责主持、组织全机关每十二个月进行一次按机械伤害事故“应急响应”要求进行模拟演练。各组员按其职责分工,协调配合完成演练,
17、演练结束后由组长组织对“应急响应”有效性进行评价,必需时对“应急响应”要求进行调整或更新。演练、评价和更新统计应给予保持 (2)施工管理部负责对相关人员每十二个月进行一次培训。3、应急物资准备、维护、保养(1)应急物资准备:简易单架、跌达损伤药品、包扎纱布。(2)多种应急物资要配置齐全并加强日常管理。二、应急响应1、防机械伤害事小说故发生,项目部成立机械伤害事故应急准备和响应领导小组,由黄其烨担任组长,技术责任人及安全员、各专业工长为组员,关键负责紧急事故发生时有条有理进行抢救或处理,外包队管理人员及后勤人员,帮助上任工程师做相关辅助工作。2、发生机械伤害事故后,由负责现场总指挥,发觉事故发生
18、人员首先高声呼叫,通知现场安全员,由安全员打事故抢救电话“120”,向上级相关部门或医院打电话抢救,同时通知生产责任人组织紧急应变小组进行可行应急抢救,如现场包扎、止血等方法。预防受伤人员流血过多造成死亡事故发生。预先成立应急小组人员分工,各负其责,重伤人员山水、电工长帮助立外抢救工作,门卫在大门口迎接来救护车辆,有程序处理事故、事件最大程度降低人员和财产损失。3、事故后处理工作(1)查明事故原因及责任人。(2)以书面形式向上级写出汇报,包含发生事故时间、地点、受伤(死亡)人员姓名、性别、年纪、工种、伤害程度、受伤部位。(3)制订有效预防方法,预防这类事故再次发生。(4)组织全部些人员进行事故
19、教育。(5)向全部些人员宣读事故结果,及对责任人处理意见。C:触电事故应急准备和响应预案一、应急准备1、组织机构及职责(1)项目部触电事故应急准备和响应领导小组 人员姓名电话组长SX组员XB组员SBX组员SSB (2)触电事故应急处理领导小组负责对项目突发触电事故应急处理。2、培训和演练(1)项目部安全员负责主持、组织全机关每十二个月进行一次按触电事故“应急响应”要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”有效性进行评价,必需时对“应急响应”要求进行调整或更新。演练、评价和更新统计应给予保持。 (2)施工管理部负责对相关人员每十二个月进行一次培训。
20、3、应急物资准备、维护、保养(1)应急物资准备:简易单架。(2)应急物资要配置齐全并加强日常管理。二、应急响应1、脱离电源对症抢救当发生人身触电事故时,首先使触电者脱离心源。快速抢救,关键是“快”2、对于低压触电事故,可采取下列方法使触电者脱离电源(1)假如触电地点周围有电源开关或插销,可立即拉开电源开关或拔下电源插头,以切断电源。(2)可用有绝缘手柄电工钳、干燥木柄斧头、干燥木把铁锹等切断电源线。也可采取干燥木板等绝缘物插入触电者身下,以隔离电源。(3)当电线搭在触电者身上或被压在身下时,也可用干燥衣服、手套、绳索、木板、木棒等绝缘物为工具,拉开提升或挑开电线,使触电者脱离电源。切不可直接去
21、拉触电者。3、对于高压触电事故,可采取下列方法使触电者脱离电源(1)立即通知相关部门停电。(2)带上绝缘手套,穿上绝缘鞋,用对应电压等级绝缘工具按次序拉开开关。(3)用高压绝缘杆挑开触电者身上电线。4、触电者假如在高空作业时触电,断开电源时,要预防触电者摔下来造成二次伤害(1)假如触电者伤势不重,神志清醒,但有些心慌,四肢麻木,全身无力或触电者曾一度昏迷,但已清醒过来,应使触电者平静休息、,不要走动,严密观察并送医院。(2)如故触电者伤势较重,已失去知觉,但心脏跳动和呼吸还存在,应将触电者抬至空气通畅处,解开衣服,让触电者平直仰卧,并用软衣服垫在身下,使其头部比肩稍低,一面妨碍呼吸,如天气严寒
22、要注意保温,并快速送往医院。假如发觉触电者呼吸困难,发生痉挛,应立即准备对心脏停止跳动或呼吸停止后抢救。(3)假如触电者伤势较重,呼吸停止或心脏跳动停止或二者全部已停止,应立即进行口对口人工呼吸法及胸外心脏挤压法进行抢救,并送往医院。在送往医院途中,不应停止抢救,很多触电者就是在送往医院途中死亡。(4)人触电后会出现神经麻痹、呼吸中止、心脏停止跳动、展现昏迷不醒状态,通常全部是假死,万万不可看成“死人”草率从事。(5)对于触电者,尤其高空坠落触电者,要尤其注意搬运问题,很多触电者,除电伤外还有摔伤,搬运不妥,如折断肋骨扎入心脏等,可造成死亡。(6)对于假死触电者,要快速持久进行抢救,有不少触电
23、者,是经过四个小时甚至更长时间抢救而抢救过来。有经过六个小时口对口人工呼吸及胸外挤压法抢救而活过来实例。只有经过医生诊疗确定死亡,停止抢救5、人工呼吸是在触电者停止呼吸后应用抢救方法。多种人工呼吸方法中以口对口呼吸法效果最好(1)施行人工正呼吸前,应快速将触电者身上妨碍呼吸衣领、上衣等解开取出口腔内妨碍呼吸食物,脱落断齿、血块,粘液等,以免堵塞呼吸道,使触电者仰卧,并使其头部充足扣仰(可用一只于拖触电者颈后),鼻孔朝上以利呼吸道通畅。(2)救护人员用手使触电者鼻孔紧闭,深吸一口气后紧贴触电者口向内吹气,儿时约2秒中。吹气大小,要依据不一样触电人有所区分,每次呼气要个触电者胸部微微鼓起为宜。(3
24、)吹气后,立即离开触电者口,并放松触电者鼻子,使空气呼山,工时约3秒中。然后再反复吹气动作。吹气要均匀,每分钟吹气呼气约12次。触电者已开始恢复自由呼吸后,还应仔细观察呼吸是否会再度停止。假如再度停止,应再继续进行人工呼吸,这时人工呼吸要和触电者微弱自山呼吸规律一致。 (4)如无法使触电者把口张开时,可改用口对鼻人工呼吸法。即捏紧嘴巴紧贴鼻孔吹气。6、胸外心脏挤压法是触电者心脏停止跳动后抢救方法(1)做胸外挤压时使触电者仰卧在比较坚实地方,姿势和口对口人工呼吸法相同,救护者跪在触电者一侧或跪在腰部两侧,两手相叠,手掌根部放在,心窝上方,胸骨下三分之一至二分之一处。掌根用力向下(脊背方向)挤压压
25、出心脏里面血液。成人应挤压35厘米,以每秒钟挤压一次,太快了效果不好,每分钟挤压60次为宜。挤压后掌根快速全部放松,让触电者胸廓自动恢复,血液充满心脏。放松时掌根无须完全离开胸部。(2)应该指出,心脏跳动和呼吸是无法联络。心脏停止跳动了,呼吸很快会停止。呼吸停止了,心脏跳动也维持不了多久。一旦呼吸和心脏跳动全部停止了,应该同时进行口对口人工I呼吸和胸外心脏挤压。假如现场只有一人抢救,两种方法交替进行。能够挤压4次后,吹气一次,而且吹气和挤压速度全部应提升部分,以不降低抢救效果。(3)对于儿童触电者,能够用一只手挤压用力要轻部分免损伤胸骨,而且每分钟宜挤压100次左右。7、事故后处理工作(1)查
26、明事故原因事故责任人。(2)写出书面汇报,包含事故发生时间、地点、受伤害人姓名、性别、年纪、工种,受伤部位、受伤程度。(3)制订或修改相关方法,预防这类事故发生(4)组织全部些人进行事故教育(5)向全体人员宣读事故结果及对责任人处理意见。D:环境污染事件应急准备和响应预案一、应急准备1、组织机构及职责(1)项目部环境污染事故应急准备和响应领导小组人员姓名电话组长SX组员XB组员SBX组员SSB (2) 环境污染事故应急处理领导小组负责对项目突发物体打击事故应急处理。2、培训和演练(1)项目部安全员责任人主持、组织全机关每十二个月进行一次按环境污染事件“应急响应”要求进行模拟演练。各组员按其职责
27、分工,协调配合完成演练。演练结束后由组长组织对“应急响应”有效性进行评论,必需时对“应急响应要求进行调整或更新。演练、评价和更新统计应给予保持。(2)施工管理部负责对相关人员每十二个月进行一次培训。二、应急响应应急责任人接到汇报后,立即指挥对污染及其行为,进行控制,以防事态深入蔓延或扩散,项目安全员封锁事件现场,同时,通报企业应急小组副,组长及企业值班电话。企业应急小组副组长抵达事件现场后,立即责令项目部立即停止生产,组织事件调查,并将事件初步调查通报企业应急小组组长。企业应急小组组长接到事件通报后,上报当地主管部门,等候调查处理。E:火灾发生潜在(事故)事件物质:吸烟、火种、明火作业发生潜在
28、(事故)事件场所:办公、生产作业、休息区域、油料存放区。发生潜在(事故)事件场所配置器材:“五五制”、灭火器材、消防火源。应急计划:每十二个月一次应急准备和响应物资:简易担架、跌打损伤药品、灭火器材一、应急准备1、组织机构及职责(1)项目部火灾事故应急准备和响应领导小组人员姓名电话组长SX组员XB组员SBX组员SSB (2)火灾事故应急处理领导小组负责对机关突发怒灾事故应急处理。2、培训和演练(1)项目部安全员责任人主持、组织全机关每十二个月进行一次按火灾事故“应急响应”要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”有效性进行评论,必需时对“应急响应
29、要求进行调整或更新。演练、评价和更新统计应给予保持。(2)施工管理部负责对相关人员每十二个月进行一次消防知识培训,并负责对消防方法检验指导。3、应急物资维护、保养及测试(1)加强对多种消防器材消防设施日常管理,机关要配齐、配全消防火器。消除栓确定专员负责,定时检验、测试、随时保持良好状态。(2)保卫人员每个月检验一次灭火器及消防设施。(3)每季节进行一次消防栓检验和测试保持良好状态。二、应急响应1、为了预防多种火灾事故发生,各项目部施工现场,应设置显著安全出入口标志牌,按总人员组建义务防火小组。组长由吴思岩负责,组员:生产责任人、安全员、各专业工长,值勤人员,王钦太为现场总责任人,生产责任人负
30、责现场扑救工伤,各专业各负其责。安全员负责组织相关人员联络就近医院,将伤员外送或就地护理。关键防火部位:油漆仓库应设在有充足水源、消防车能驶到地方,仓库四面应有大于3.5米平坦空地作为消防通道。通道上严禁堆放障碍物。在施工过程中,如电线起火,应用干粉灭火器或防火砂,严禁使用水灭火,以免发生触电事故,使伤害降低到最低程度。2、项目部火灾处理程序发生火情,第一发觉人应高场呼叫,使周围人员能够听到或帮助扑救、同时通知施工管理部或其它相关部门,安全员负责拨打火警电话:“119”。电话描述以下内容:单位名称、所在区域、周围显著标志性建筑物、关键路线、候车人姓名,关键特征、等候地址、火源着火部位、火势情况
31、及程度。随即到路口引导消防车辆。(1)发生火情后,安全员负责断电,负责水源,组织各部门人员用灭火器材等进行灭火,假如是因为电路失火,必需先切断电源,严禁使用水或液体灭火器灭火以防触电事故发生。(2)火灾发生时,以预防有些人被困,发生窒息伤害,准备部分毛巾,湿润后蒙在口,鼻上,抢救被困人员时,为其准备一样毛巾,以备应急时使用,预防有毒有害气体吸入肺中,造成窒息伤害。被烧人员救出后应取简单救护方法抢救,如用净水冲洗一下被烧部分,将污物冲净。再用洁净纱布简单包扎,同时联络抢救车抢救。(3)火灾事故后,保护现场,组织抢救人员和财产,预防事故扩大,必需以最快方法逐层上报,如实汇报,不得隐瞒。(4)写出书
32、面汇报,内容包含:a.发生时间、地点、企业名称。b.事故发生简明经过、伤亡人数和经济损失初步估量c.事故原因判定d.事故发生后采取方法及控制情况e.找出责任人,制订预防火灾发生预防方法。现场危险性较大分部分项工程及施工现场易发生重大事故部位依据本企业特点,和对施工现场危害原因识别,对以下危险性较大分部分项工程制订方法:1、深基坑支护和降水2、深度超出1.5米沟槽和深度超出5米基坑土方开挖施工作业;3、高度超出20米大型脚手架;4、模板工程支和拆除设;5、附着式整体提升脚手架;悬挑脚手架;6.5米高满堂手架;6、其它事故预防方法 下列为深基础土方工程、大型脚手架、模板工程支和拆除设、等易发生重大
33、事故部位、步骤控制方法。 一、深基坑支护和降水1、突发事件风险分析和预防 为确保正常施工,预防突发事件和一些预想不到、不可抗拒事件发生,事前有充足技术方法准备、抢险物资贮备,最大程度地降低人员伤亡、国家财产和经济损失,必需进行风险分析和预防。2、突发事件、紧急情况及风险分析 依据工程施工特点及复杂地质情况,在辩识、分析评价施工中危险原因和风险基础上,确定本工程重大危险原因是基坑坍塌、地基不均匀沉降引发周围建筑物倾斜、物体打击、高处坠落等。在工地已采取机电管理、安全管理多种防范方法基础上,还需要制订基坑坍塌和地基不均匀沉降引发周围建筑物倾斜应急方案。3、突发事件及风险预防方法 从以上风险情况分析
34、看,假如不采取对应有效预防方法,不仅给施工造成很大影响,而且对施工人员安全造成威胁。 1)深基础开挖前先采取井点降水,将水位降至开挖最深度以下,预防开挖时出水塌方。 2)材料准备:开挖前准备足够优质木桩和脚手板,装土袋,以备护坡(打桩护坡法),为预防基础出水,准备2台抽水泵,随时应急。 3)进行基坑支护方案设计并进行论证,报监理审批。 4)深基础开挖,另一个方法是准备整体喷浆护坡,开挖时现场设专员负责按百分比放坡,分层开挖,开挖到底后,由专业队做喷浆护坡,确保边坡整体稳固。 5)降雨量过大引发基坑坍塌预防方法: a基坑周围砌筑30cm高防淹挡墙,作为通常情况下挡水设施;配置足够数量草包,紧急时
35、对基坑周围施做围堰,预防地面水大量流入坑内。 b配置两台水泵(其中一台备用),用于排除井下积水。 c施工现场仓库配置足够数量潜水泵、泥浆泵。 d立即获取天气信息,预先做好准备工作。 e在进行现场平面部署时,考虑合适加大明排系统能力,并加强管理保持其通畅。 6)基坑开挖过程中监测及监控要求 监测前编制系统监测实施方案并报相关单位同意后方可进行监测。 监测基准点设置3个,均设置在基坑边线30米以外,必需可靠、稳定和牢靠。 沉降和基坑坡顶位移测量采取全钻仪进行,要求仪器精度符合基坑监测要求。 监测项目在基坑开挖前应测得初始值,且不应少于两次。基坑开挖过程及基坑使用早期,天天监测2次,位移及变形稳定后
36、天天监测1次,直至基础工程施工结束。特殊情况下加密监测。 特殊情况指以下情况 a桩顶或坡顶水平位移达成开挖深度3; b桩顶或坡顶水平位移忽然加大; c锚杆杆体应力忽然增大或松弛; d锚杆拉力超出设计拉力。 7)基坑周围采取一排搅拌桩形成止水帷幕挡水,坑内采取管井降水方法处理地下水。二、深基础土方工程控制方法深基础土方工程是指挖掘深度超出1.5m沟槽和深度超出5m(含)土方工程。1、悬臂式支护结构过大,内倾变位。可采取坡顶卸载,桩后合适挖土或人工降水、坑内桩前堆筑砂石袋或增设撑、锚结构等方法处理。为了降低桩后地面荷载,基坑周围应严禁搭设施工临时用房,不得堆放建筑材料和土方,不得停放大型施工机具和
37、车辆。施工机具不得反向挖土,不得向基坑周围倾倒生活及生产用水。 2、有内撑或锚杆支护桩墙发生较大内凸变位。要在坡顶或桩墙后卸载,坑内停止挖土作业,合适增加内撑或锚杆,桩前堆筑砂石袋,严防锚杆失效或拔出。 3、基坑发生整体或局部土体滑塌失稳。应在有可能条件下降低土中水位和进行坡顶卸载,加强未滑塌区段监测和保护,严防事故继续扩大。 4、未设止水幕墙或止水墙漏水、流土,坑内降水开挖造成坑周围地面或路面下陷和周围建筑物倾斜、地下管线断裂等。应立即停止坑内降水和施工开挖,快速用堵漏材料处理止水墙渗漏,坑外新设置若干口回灌井,高水位回灌,抢救断裂或渗漏管线,或重新设置止水墙,对已倾斜建筑物进行纠倾扶正和加
38、固,预防其继续恶化。同时要加强对坑周地面和建筑物观察,方便继续采取有针对性处理。坑外也可设回灌井、观察井,保护相邻建筑物。 5、桩间距过大,发生流砂、流土,坑周地面开裂塌陷。立即停止挖土,采取补桩、桩间加挡土板,利用桩后土体已形成拱状断面,用水泥砂浆抹面(或挂铁丝网),有条件时可配合桩顶卸载、降水等方法。 6、设计安全贮备不足,桩入土深度不够,发生桩墙内倾或踢脚失稳。应停止基坑开挖,在已开挖而还未发生踢脚失稳段,在坑底桩前堆筑砂石袋或土料反压,同时对桩顶合适卸载,再依据失稳原因进行被动区土体加固(采取注浆、旋喷桩等),也可在原挡土桩内侧补打短桩。 7、基坑内外水位差较大,桩墙未进入不透水层或嵌
39、固深度不足,坑内降水引发土体失稳。停止基坑开挖、降水,必需时进行灌水反压或堆料反压。管涌、流砂停止后,应经过桩后压浆、补桩、堵漏、被动区土体加固等方法加固处理。 8、基坑开挖后超固结土层反弹,或地下水浮力作用使基础底板上凸、开裂,甚至使整个箱基础上浮,工程桩随底板上拔而断裂和柱子标高发生错位。在基坑内或周围进行深层降水时,因为土体失水固结,桩周产生负摩擦下拉力,迫使桩下沉,同时降低底板下水浮力,并将抽出地下水回灌箱基内,对箱基底反压使其回落,首层地面以上主体结构要继续施工加载,待建筑物全部稳定后再从箱基内抽水,处理开裂底板后方可停止基坑降水。 9、在有较高地下水场地,采取喷锚、土钉墙等护坡加固
40、方法不力,基坑开挖后加固边坡大量滑塌破坏。停止基坑开挖,有条件时应进行坑外降水。无条件坑外降水时,应重新设计、施工支护结构(包含止水墙),然后方可进行基坑开挖施工。 10、因基坑土方超挖引发支护结构破坏。应临时停止施工,回填土或在桩前堆载,保持支护结构稳定,再依据实际情况,采取有效方法处理。三、大型脚手架控制方法大型脚手架作为主体和装修施工常见辅助设施,其危险性较大,而且存在很多安全隐患,防范不慎极易引发重大安全生产事故,在此对大型脚手架常见问题防范做出以下要求: 1、因地基沉降引发脚手架局部变形。在双排架横向截面上架设剪刀撑,隔一排立杆架设一组,直至变形区外排。剪刀撑下脚必需设在坚实、可靠地
41、基上。 2、脚手架赖以生根悬挑钢梁挠度变形超出要求值。应对悬挑钢梁后锚固点进行加固,钢梁上面用钢支撑加U形托旋紧后顶住屋顶。预埋钢筋环和钢梁之间有空隙,须用马楔备紧。吊挂钢梁外端钢丝绳逐根检验,全部紧固,确保均匀受力。 3、脚手架卸荷、拉接体系局部产生破坏。要立即按原方案制订卸荷、拉接方法将其恢复,并对已经产生变形部位及杆件进行纠正。如纠正脚手架向外张变形,先按每个开间设一个5t倒链,和结构绷紧,松开刚性拉接点,各点同时向内收紧倒链,至变形被纠正,做好刚性拉接,并将各卸荷点钢丝绳收紧,使其受力均匀,最终放开倒链。 4、脚手架安全防护方法 1) 结构、装修用脚手架应按摄影关要求支搭,采取外径48
42、51mm,壁厚33.5mm无严重锈蚀、弯曲、压扁或裂纹钢管。 2) 结构脚手架立杆间距不得大于1.5m,纵向水平杆(大横杆)间距不得大于1.2m,横向水平杆间距(小横杆)间距不得大于1m;装修用脚手架立杆间距不得大于1.5m,纵向水平杆间距(大横杆)不得大于1.8m,横向水平杆(小横)间距不得大于1.5m。 3) 脚手架基础必需平整坚实,有排水方法,满足架体支搭要求,确保不沉陷,不积水。其架体必需支搭在底座(托)或通长脚手板上。 4) 脚手架施工作业面必需满铺脚手板,离墙面不得大于20cm,不得有空隙和探头板、飞跳板。操作面外侧应设一道护身栏杆和一道18cm高挡脚板 5) 脚手架施工层下方净空
43、距离超出3m,必需在下方设一道水平安全网,双排架里口和结构外墙间无法防护时可铺脚手板。 6) 整个架体应用密目安全网沿外架内侧进行封闭,安全网之间必需连接牢靠,封闭严密,并和架体固定。 7) 脚手架必需按楼层和结构进行拉接,拉接点垂直距离不得超出4m,水平距离不得超出6m。拉接必需使用钢性材料。脚手架必需设置连续剪刀撑,确保整体结构不变形。剪刀撑宽度不得超出7根立杆,斜杆和水平面夹角为4560度。20m以上高大脚手架应有卸荷方法。 8) 20m以上高大脚手架和特殊脚手架必需有设计方案,并有总工审批和验收手续。 9) 结构用里、外承重用脚手架,使用使荷载不得超出270千克/平方米。装修用里、外脚
44、手架使用荷载不得超出200千克/平方米。 10) 脚手架外侧边缘和外电架空线边线之间应按规范保持安全操作距离。特殊情况必需采取有效可靠防护方法。护线架应采取非导电材质,其基础立杆地埋深度为3050cm,整体护线架要有可靠支顶拉接方法,确保架体稳固。 11) 人行马道宽度不得小于1m,斜道坡度小于1:3,运料马道宽读不得小于1.5m,斜道坡度不得大于1:6,拐弯处应设平台,并按临边防护要求进行防护。防滑条间距不得大于30cm。 12) 用于临边、阳台、基坑防护脚手架支搭要求参考企业脚手架安全管理制度实施。 四、模板工程安全防护方法模板工程安全防护 1 组装模板用脚手架支搭要求应符合结构用脚手架设
45、计要求。 2 模板工程施工前应编制施工方案,包含模板及支撑设计、制作、安装和拆除工序和运输、存放要求,经企业总工程师审批后方可实施。 3 模板施工前和拆模前,现场施工责任人应向相关人员作安全技术交底,尤其是新模板工艺,必需经过试验,并培训操作人员。安全技术交底应含有时效性、针对性。 4 模板安装操作人员应严格按模板工程设计材质,施工方案和工序进行施工,模板没有固定前不得进行下道工序施工。 5 模板工程作业高度在2m和2m以上时,要依据高空作业安全技术规范要求进行操作和防护,要有可靠安全操作架子,4m以上或二层及二层以上,周围应设安全网和防护栏杆。 6 临街及交通要道地域施工应设警示牌和防护方法
46、,避免伤及行人。 7 作业人员不准攀登模板,不得在墙顶。独立梁及其它狭窄而无防护栏模板面上行走。 8 雨季施工,高耸结构模板作业,要安装避雷设施,其接地电阻不得大于40,五级以上大风天气,不宜进行大块模板拼装和吊装作业。 9 木模板应远离火源堆放。在架空输电线路下面进行模板施工,假如不能停电作业,应采取隔离防护方法。 10 模板支撑不能固定在脚手架或门窗上,避免发生坍毁或模板位移。 11 模板拆除时应按区域逐块进行,并设置警戒区,非操作人员严禁进入。拆卸过程中必需有临时固定方法,预防倾覆。 12 拆模时严禁猛撬、硬砸或大面积撬落或拉倒,停工前不得留下松动和悬挂模板,拆下模板应立即运输到指定地点集中堆放或清理归垛。 13 拆模人应站在模板一侧,不得站在拆模下方,多个人同时拆模应注意相互间安全距离,严禁抛掷模板。 14 拆模次序和方法应依据模板设计要求进行,假如模板设计无
