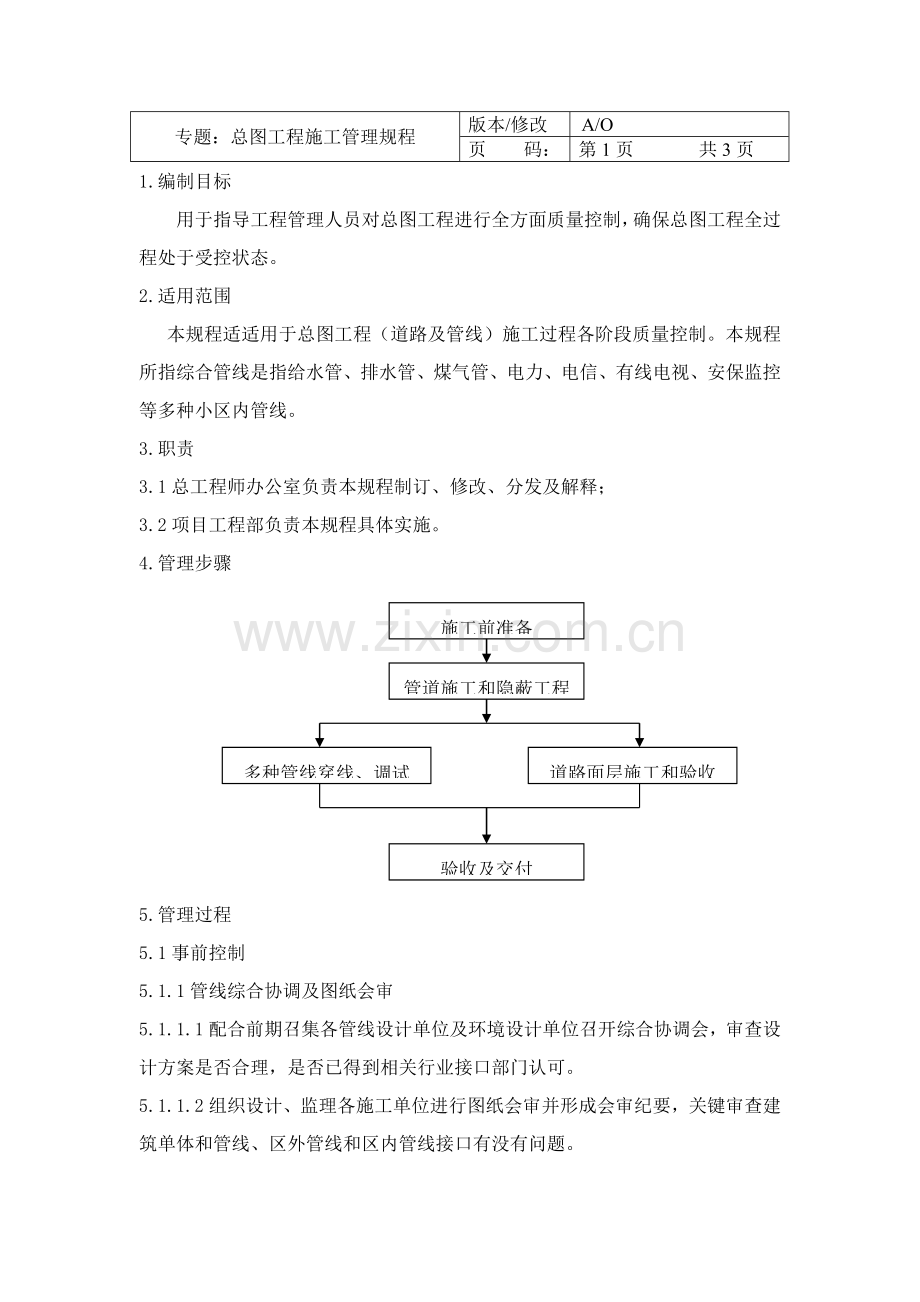

1、总图工程施工管理规程文件编号:JD/QW7512-1(13)修改状态:管理状态:分发号:编制: 日期:审核: 日期:同意: 日期:公布日期: 实施日期:质量管理体系工作规程文件编号:JD/QW7512-1(13)专题:总图工程施工管理规程版本/修改A/O页 码:第1页 共3页1.编制目标用于指导工程管理人员对总图工程进行全方面质量控制,确保总图工程全过程处于受控状态。2.适用范围本规程适适用于总图工程(道路及管线)施工过程各阶段质量控制。本规程所指综合管线是指给水管、排水管、煤气管、电力、电信、有线电视、安保监控等多种小区内管线。3.职责3.1总工程师办公室负责本规程制订、修改、分发及解释;3

2、.2项目工程部负责本规程具体实施。4.管理步骤施工前准备管道施工和隐蔽工程多种管线穿线、调试道路面层施工和验收验收及交付5.管理过程5.1事前控制5.1.1管线综合协调及图纸会审5.1.1.1配合前期召集各管线设计单位及环境设计单位召开综合协调会,审查设计方案是否合理,是否已得到相关行业接口部门认可。5.1.1.2组织设计、监理各施工单位进行图纸会审并形成会审纪要,关键审查建筑单体和管线、区外管线和区内管线接口有没有问题。5.1.2施工单位资质及人员审查5.1.2.1审查各配套施工单位是否含有对应施工资质要求。5.1.2.2审查各配套施工单位人员施工经验、素质和质量确保体系,关键管理人员资质和

3、到位情况,并填写施工单位管理人员及特殊专业工种人员资格证实文件统计表,对不能满足要求,立即通知施工单位整改(特殊管线得到接收部门认可除外)。5.1.3审核施工单位施工方案施工进度计划5.1.3.1审查各配套管线和道路施工单位施工组织设计,并将审查意见填写在施工组织设计审批表上。5.1.3.2审查各配套管线和道路施工单位施工进度计划,关键把握各配套管线质量管理体系工作规程文件编号:JD/QW7512-1(13)专题:总图工程施工管理规程版本/修改A/O页 码:第2页 共3页前后施工次序,避免相互干扰。5.1.3.3审查各配套管线和道路施工时,是否已充足考虑到对其它成品或自然环境保护方法。5.1.

4、4材料及工艺5.1.4.1依据不一样配套管线,检验各施工单位所用材料是否已满足设计和施工规范要求。5.1.4.2对新材料、新工艺、工程管理人员应组织设计单位、监理单位和施工单位进行工艺交底,必需时邀请质监站、供货方参与。5.2事中及事后控制5.2.1管道施工及验收5.2.1.1复核道路多种管道定位是否符合设计要求,确定管道开挖方法和开挖次序。通常要遵照由深到浅施工次序,即最深管道先施工(如污水管、雨水管等),然后施工较浅管道(如煤气管道、上水管等)。5.2.1.2复核多种管道垫层和基础厚度、标高,是否符合设计各施工规范要求。5.2.1.3复核多种管道检验井坐标、井底标高,是否符合设计和施工规范

5、要求。5.2.1.4检验各管道连接方法是否符合设计各施工规范要求。5.2.1.5管道连接完成后需进行隐蔽工程验收。有闭水试验要求,必需按规范要求进行闭水试验,并将试验结果填写在隐蔽工程验收统计上,隐蔽工程全部验收合格后方可回填隐蔽。5.2.1.6检验各管道回填材料和施工方法是否符合设计和施工规范要求。5.2.1.7检验各管线穿路管有否遗漏。5.2.1.8组织人员对管道进行验收和质量评定。5.2.2道路垫层施工和验收5.2.2.1复核道路定位放样工作,是否符合设计要求。5.2.2.2复核路基持力层土方质量和标高是否满足设计要求,土路基两侧临时排水沟有否考虑。5.2.2.3检验路基垫层材料、铺设方

6、法和压实、厚度方法是否满足设计要求。5.2.2.4复核路基垫层标高是否符合设计要求。5.2.2.5组织人员对路基垫层进行验收和质量评定。5.2.3道路基层施工和验收5.2.3.1检验道路基层材料(关键为三渣)生产厂家生产许可证及材料试验汇报。5.2.3.2检验道路基层铺设前顶标高是否已做好标识,并复核铺设厚度是否符合设计和施工规范要求。5.2.3.3检验道路基层铺设次序是否合理,铺设方法是否符合施工规范要求。5.2.3.4检验道路基层压实方法是否符合施工规范要求,基层面标高是否符合设计要求。5.2.3.5组织人员对道路基层进行验收和质量评定。5.2.4多种管线穿线、调试5.2.4.1检验多种线

7、路材料有否生产合格证、规格是否符合设计要求。质量管理体系工作规程文件编号:JD/QW7512-1(13)专题:总图工程施工管理规程版本/修改A/O页 码:第3页 共3页5.2.4.2检验多种线路中继设施设置是否合理。5.2.4.3检验多种线路调试情况是否已符合设计和使用要求。5.2.5道路面层施工和验收5.2.5.1检验道路面层材料生产厂家生产许可证及材料检验汇报。5.2.5.2检验道路面层预铺设厚度是否符合设计要求,顶标高是否符合设计要求。5.2.5.3检验多种管线检验井顶标高是否和道路面层顶标高一致。5.2.5.4检验路边侧石和平石施工质量是否符合规范要求,标高是否符合设计要求。5.2.5.5检验道路面层施工机械是否符合规范要求。5.2.5.6组织人员对道路面层进行验收和质量评定。5.2.6最终验收及交付6.编制依据6.1建筑施工手册6.2市政公用工程质量检验评定标准汇编6.3给水排水管道工程施工及验收规范7.相关/支持性文件7.1工程管理过程控制程序7.2监视和测量控制程序7.3工程质量管理工作规程7.4工程材料管理工作规程7.5工程进度管理工作规程8.质量统计8.1施工单位管理人员及特殊专业工种人员资格证实文件统计表(GT/QR1503)8.2施工组织设计审批表(GT/QR1505)8.3检验、试验汇报检验表(GT/QR2301)8.4隐蔽工程验收统计

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
