济南兴隆片区B1地块二期工程
地面裂缝处理方案
编制:
审核:
审批:
济南 兴隆片区B-1地块二期工程项目经理部
二O一五年四月二十一日
一、施工准备
1、 材料准备
超细水泥灌浆料(技术特点:
2、 现场准备
水桶、扫把、木刷、搅拌用水盆、吹风机、橡皮锤、100ml针管
3、 人员准备
每户1~2人
4、 时间要求
插入时间为墙面腻子验收合格后,要求一周内全部施工完成。
二、施工工艺
1、工艺流程
清扫房间→用吹风机把缝隙内灰尘吹干净→个别处用毛刷清理→用水把裂缝处浇透→搅拌灌浆料→浇筑灌浆料→进行二次、三次浇筑灌浆料→浇水养护
清扫房间:施工前把房间内浮土清理干净;
用吹风机把缝隙内灰尘吹干净,个别部位用毛刷清理干净;

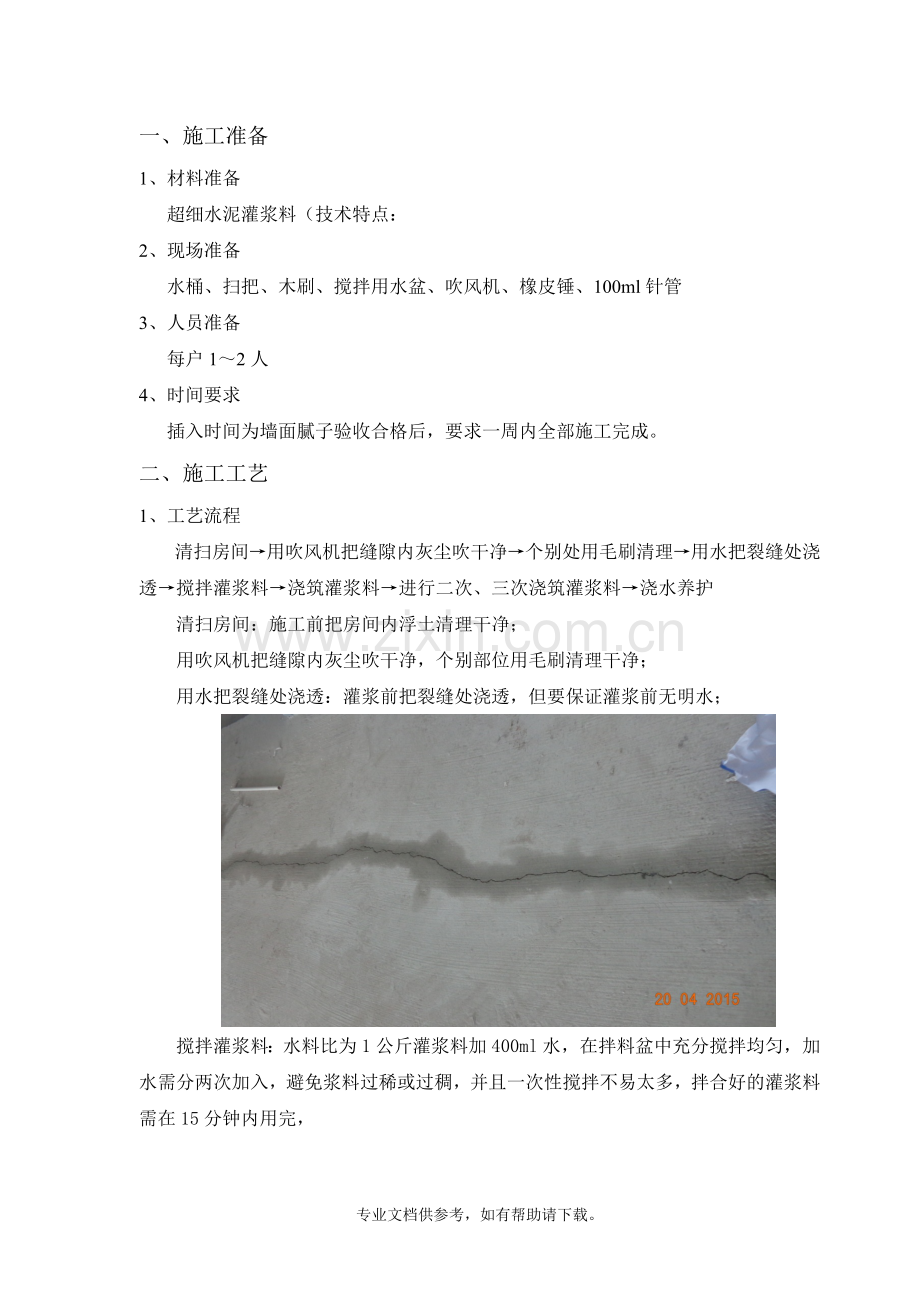

用水把裂缝处浇透:灌浆前把裂缝处浇透,但要保证灌浆前无明水;
搅拌灌浆料:水料比为1公斤灌浆料加400ml水,在拌料盆中充分搅拌均匀,加水需分两次加入,避免浆料过稀或过稠,并且一次性搅拌不易太多,拌合好的灌浆料需在15分钟内用完,
浇筑灌浆料:用针管吸入灌浆料,然后顺着裂缝打入灌浆料,一次灌浆不易过长(两米左右),以便于返回进行二次、三次灌浆,至到浆料不下沉、并稍高出地面为宜,灌注过程中遇到较细裂缝需用橡皮锤配合施工。
灌注完成后,裂缝表面不要收面,需待到强度上来后再进行打磨处理。
养护:灌注完成后及时用毛毡沁水覆盖,养护时间不少于7天。
三、注意事项
1、注浆前地面必须清理干净、裂缝内必须用吹风机吹净;
2、一次拌料不宜太多,每次1斤左右,用完再拌。
3、施工完成后,及时清洗施工用具(搅拌盆、针管等)。
4、应保证灌浆后表面处于湿润状态,养护时间不得少于7天。
