收藏 分销(赏)

精装修质量主要控制点、标准要求及控制措施.doc

上传人:精**** 文档编号:3561353 上传时间:2024-07-09 格式:DOC 页数:11 大小:234KB
下载 相关 举报
精装修质量主要控制点、标准要求及控制措施.doc_第1页
第1页 / 共11页
精装修质量主要控制点、标准要求及控制措施.doc_第2页
第2页 / 共11页
精装修质量主要控制点、标准要求及控制措施.doc_第3页
第3页 / 共11页
精装修质量主要控制点、标准要求及控制措施.doc_第4页
第4页 / 共11页
精装修质量主要控制点、标准要求及控制措施.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

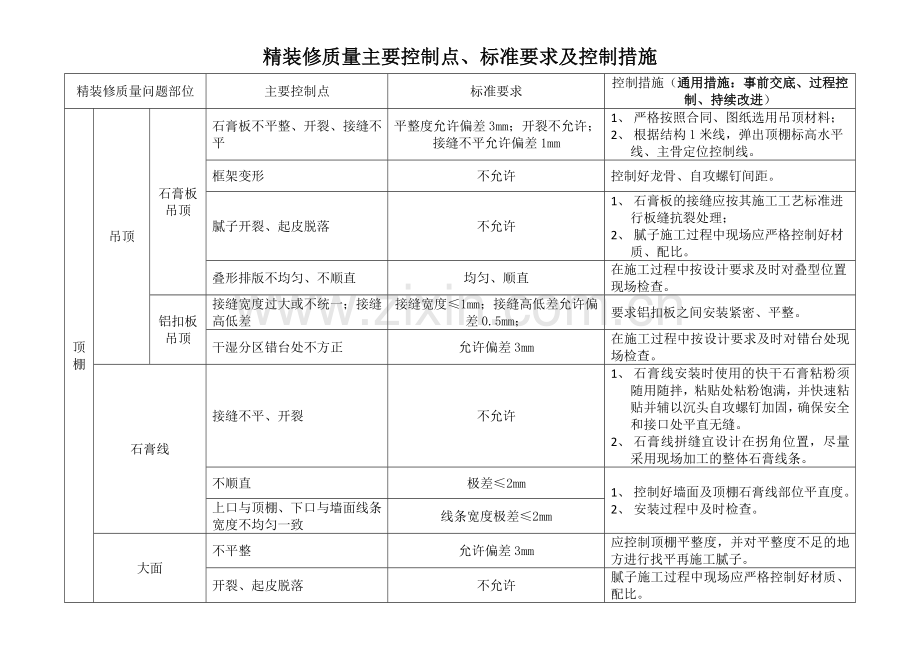

1、精装修质量主要控制点、标准要求及控制措施精装修质量问题部位主要控制点标准要求控制措施(通用措施:事前交底、过程控制、持续改进)顶棚吊顶石膏板吊顶石膏板不平整、开裂、接缝不平平整度允许偏差3mm;开裂不允许;接缝不平允许偏差1mm1、 严格按照合同、图纸选用吊顶材料;2、 根据结构1米线,弹出顶棚标高水平线、主骨定位控制线。框架变形不允许控制好龙骨、自攻螺钉间距。腻子开裂、起皮脱落不允许1、 石膏板的接缝应按其施工工艺标准进行板缝抗裂处理;2、 腻子施工过程中现场应严格控制好材质、配比。叠形排版不均匀、不顺直均匀、顺直在施工过程中按设计要求及时对叠型位置现场检查。铝扣板吊顶接缝宽度过大或不统一;

2、接缝高低差接缝宽度1mm;接缝高低差允许偏差0.5mm;要求铝扣板之间安装紧密、平整。干湿分区错台处不方正允许偏差3mm在施工过程中按设计要求及时对错台处现场检查。石膏线接缝不平、开裂不允许1、 石膏线安装时使用的快干石膏粘粉须随用随拌,粘贴处粘粉饱满,并快速粘贴并辅以沉头自攻螺钉加固,确保安全和接口处平直无缝。2、 石膏线拼缝宜设计在拐角位置,尽量采用现场加工的整体石膏线条。不顺直极差2mm1、 控制好墙面及顶棚石膏线部位平直度。2、 安装过程中及时检查。上口与顶棚、下口与墙面线条宽度不均匀一致线条宽度极差2mm大面不平整允许偏差3mm应控制顶棚平整度,并对平整度不足的地方进行找平再施工腻子

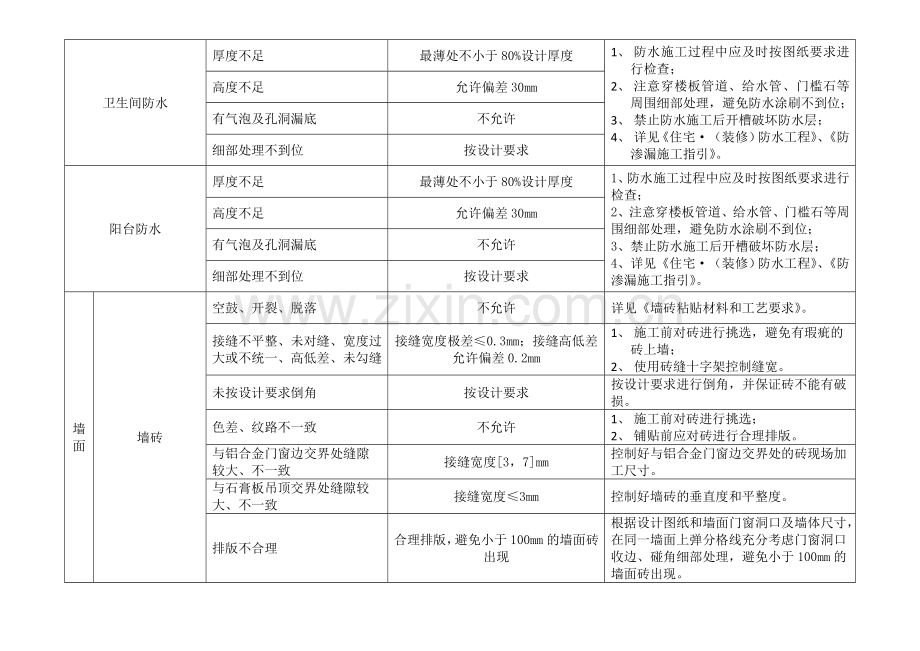

3、。开裂、起皮脱落不允许腻子施工过程中现场应严格控制好材质、配比。卫生间防水厚度不足最薄处不小于80%设计厚度1、 防水施工过程中应及时按图纸要求进行检查;2、 注意穿楼板管道、给水管、门槛石等周围细部处理,避免防水涂刷不到位;3、 禁止防水施工后开槽破坏防水层;4、 详见住宅(装修)防水工程、防渗漏施工指引。高度不足允许偏差30mm有气泡及孔洞漏底不允许细部处理不到位按设计要求阳台防水厚度不足最薄处不小于80%设计厚度1、防水施工过程中应及时按图纸要求进行检查;2、注意穿楼板管道、给水管、门槛石等周围细部处理,避免防水涂刷不到位;3、禁止防水施工后开槽破坏防水层;4、详见住宅(装修)防水工程、

4、防渗漏施工指引。高度不足允许偏差30mm有气泡及孔洞漏底不允许细部处理不到位按设计要求墙面墙砖空鼓、开裂、脱落不允许详见墙砖粘贴材料和工艺要求。接缝不平整、未对缝、宽度过大或不统一、高低差、未勾缝接缝宽度极差0.3mm;接缝高低差允许偏差0.2mm1、 施工前对砖进行挑选,避免有瑕疵的砖上墙;2、 使用砖缝十字架控制缝宽。未按设计要求倒角按设计要求按设计要求进行倒角,并保证砖不能有破损。色差、纹路不一致不允许1、 施工前对砖进行挑选;2、 铺贴前应对砖进行合理排版。与铝合金门窗边交界处缝隙较大、不一致接缝宽度3,7mm控制好与铝合金门窗边交界处的砖现场加工尺寸。与石膏板吊顶交界处缝隙较大、不一

5、致接缝宽度3mm控制好墙砖的垂直度和平整度。排版不合理合理排版,避免小于100mm的墙面砖出现根据设计图纸和墙面门窗洞口及墙体尺寸,在同一墙面上弹分格线充分考虑门窗洞口收边、碰角细部处理,避免小于100mm的墙面砖出现。涂饰墙面不平整平整度3mm1、 控制好墙面平整度,对平整度不足的地方进行找平再施工腻子。2、 腻子干燥后用400M细砂纸打磨平整,灯光检测无凹凸不平。有霉点、色差、透底、流坠、刷纹、掉粉不允许1、 基层清扫干净,乳胶漆使用前应搅拌均匀,按使用说明适当加水稀释;2、 对于墙面待涂料干燥后,用细砂纸打磨、平整,无任何缺陷后,再喷涂乳胶漆,使涂膜手感平滑。开裂、起皮脱落不允许涂饰施工

6、过程中现场应严格控制好材质、配比。墙面阴角不顺直不允许1、 腻子施工前先对不顺直部位进行找补。2、 刮腻子2-3遍,使用2m的靠尺对其平整度、垂直度、阴角进行控制。不方正允许偏差3mm墙面阳角不顺直不允许1、 腻子施工前先对不顺直部位进行找补。2、 刮腻子2-3遍,使用2m的靠尺对其平整度、垂直度、阳角进行控制。不方正允许偏差3mm窗台石下口收口细部批灰不到位不允许窗台石安装前应做护角,安装后应对下口进行收口处理。壁纸对花不准确不允许1、 材料必须来自同一批次、同一批号,花纹图案完整,纵横连贯一致、色泽均匀,根据铺贴长度需要剪裁;2、 根据铺贴面积需要,弹出垂直基准线,避免阳角处存在接缝;3、

7、 铺贴前,先在基层辊涂胶粘剂,涂层薄而均匀,严禁漏涂。有明显接缝不允许色差无明显色差翘边、起鼓不允许霉变不允许施工前基层腻子打磨平整,含水率不大于8%,并涂饰封闭底漆。地面木地板基层砼基层强度不足、起沙、空鼓、脱落、开裂不允许严控砼配比及浇筑质量。砼基层平整度不足3mm控制砼找平、收光。九厘板铺贴不平整允许偏差3mm九厘板安装须牢固,控制平整度。九厘板厚度不足、材质差厚度允许偏差1mm;禁止使用材质差产品九厘板进场应及时进行验收。九厘板间距过大10mm九厘板安装过程中及时跟踪检查。未做防潮层或防潮层未翻边不允许对防潮层施工及时检查。木地板大小头允许偏差10mm1、 对房间方正应进行核查,确保房

8、间方正度。2、 木地板安装前应先进行排版。平整度不足允许偏差2mm控制木地板铺设平整度。起灰不允许木地板安装前应清理干净基层。异响不允许木地板安装须牢固。色差无明显色差安装前应对木地板进行挑选。与墙交接处未预留足够缝隙5-10mm给后期木地板伸缩预留足够缝隙。拼缝拼缝宽度1mm且均匀一致1、 木地板间采用密拼;2、 要求成品保护之前对木地板进行验收。地砖(地面石材)空鼓、开裂不允许1、 将地面浮尘、落地灰和油污清理干净后,用水浇湿地面,撒干水泥制成素水泥浆,用扫帚扫匀。2、 施工前对砖进行挑选,避免使用有瑕疵的砖铺贴。高低差允许偏差0.2mm缝隙过大或不均匀,未对缝,未勾缝接缝宽度极差0.2m

9、m使用砖缝十字架控制缝宽。色差无明显色差施工前对砖(石材)进行挑选。泛水处找坡不足不允许地漏处地砖铺贴要按设计图纸降低3mm,45斜角拼接。大小头允许偏差8mm施工前应确保房间方正,门垛宽度一致。 餐客厅地砖与阳台铝合金门底框上口距离0,3mm控制好铝合金门安装标高及地砖铺贴标高,施工过程中从1米线及时复核。门槛石入户门门槛石标高外开8,15mm,内开15,20mm(与电梯厅地面标高)地面结构标高控制准确,并按设计要求施工。色差无明显色差施工前对石材进行挑选,并在施工中及完成后注意成品保护。断裂不允许侧面露基层砂浆不允许地面结构标高控制准确,并按设计要求施工。未进行倒角、侧边抛光处理不允许按设

10、计要求进行倒角、抛光处理,并保证石材不能有破损。入户门、卫生间、客厅阳台等有防水要求的门槛石,未采用湿铺法不允许按设计要求必须采用湿铺法且门槛石两端头填充密实,并做防碱处理。踢脚线踢脚线与墙面缝隙宽度过大踢脚线与墙面缝隙宽度10,15mm踢脚线安装前应确保墙面平直度及墙体阴阳角方正。踢脚线与墙面缝隙宽度不均匀踢脚线与墙面缝隙宽度不均匀极差3mm淋浴隔断挡坎石施工不密闭,渗水不允许淋浴间地面石材及挡水石铺贴完成后应及时检查验收。断裂不允许施工前对石材进行挑选,施工过程中和完成后注意成品保护。门窗入户门门套线与墙体间缝隙宽度过大,上下不统一门套线与墙体间间距5mm;上下不统一极差3mm安装前应确保

11、门洞口侧墙宽度和墙面垂直度、平整度。门扇下口与地面间缝隙过大(小)门扇与地面间距控制为5-10mm控制门洞尺寸及门槛石标高准确。变形不允许搬运、安装过程中注意保护。门套未灌浆或露浆不允许检查是否灌浆密实,并对灌浆洞口用盖帽封堵。门把手晃动不允许检查门把手安装牢固。户内门门套线与墙体间缝隙宽度过大,上下不统一门套线与墙体间间距5mm;上下不统一极差3mm安装前应确保门洞口侧墙宽度和墙面垂直度、平整度。合页未切槽,或切槽过深(浅),缺螺丝合页安装必须框、扇两边开槽,合页凸出门扇、门框边高度1mm(禁止凹进)1、 控制合页开槽深度,确保门扇固定牢固,开启顺畅;2、 控制门洞尺寸及门槛石标高准确。门扇

12、下口与地面间缝隙过大(小),门扇与门框三边的间距过大、不均匀门扇与地面间距控制为5-10mm,门扇与门框三边的间距极差2mm变形不允许搬运、安装过程中注意保护。色差门扇和门套及同一户内各门之间无明显色差施工前对材料进行挑选。门吸脱落,门把手晃动不允许检查确保安装牢固。窗台板窗台板不方正极差10mm1、 窗台板安装前应确保窗台垂直度、平整度、方正。2、 控制铝合金窗安装方正,不偏位。同一窗台板挑出墙面距离极差较大极差6mm同一户内各窗台板挑出墙面距离极差较大极差10mm同一窗台板两端外耳挑出长度不一极差5mm安装前应对窗台板现场加工挑耳长度进行检查。同一户内各窗台板两端外耳挑出距离极差极差15m

13、m窗台板与铝合金窗底框间缝隙1,2.5mm安装前应对窗台板现场加工进行检查,确保与铝合金窗接触面平直。窗台板面与铝合金窗底框上口距离过大(小)距离15,25控制好窗台板和铝合金窗安装标高。灯具定位不准不允许根据天花设计造型,在天花板上弹出灯具的位置定位线。 底座处未收边收口不允许底座安装完毕后应及时对周边破损、不平整处进行修补。插座、开关面板不端正底盒预留间距为122mm,进入墙体5mm,严禁高出墙面。预埋安装底盒时应根据图纸设计扣除粉刷层、腻子等厚度。未收边收口不允许面板安装前应及时对底座周边破损、不平整处进行修补。户内配电箱箱体与墙面凹凸不平允许偏差3mm预埋安装底盒时应根据图纸设计扣除粉

14、刷层、腻子等厚度。未收边收口不允许底座安装完毕后应及时对周边破损、不平整处进行修补。箱体内缺装饰盖板不允许安装过程中及时检查。不端正不允许无标识不允许户内弱电箱箱体与墙面凹凸不平不允许预埋安装底盒时应根据图纸设计扣除粉刷层、腻子等厚度。未收边收口不允许底座安装完毕后应及时对周边破损、不平整处进行修补。不端正不允许安装过程中及时检查。未按插座不允许可视对讲底板四周未收边收口不允许底座安装完毕后应及时对周边破损、不平整处进行修补。未覆盖底座不允许等电位盒未收边收口不允许底座安装完毕后应及时对周边破损、不平整处进行修补。不端正不允许安装过程中及时检查。未接线不允许冷热水阀冷热水阀安装反不允许预埋和安

15、装过程中及时检查。冷热水阀安装有高低差允许偏差5mm预埋水管、套筒时及时检查。套丝外露、未收边收口不允许1、贴砖部位应使用开孔器进行开孔;2、控制预埋深度,及时对周边破损、不平整处进行修补。水龙头未收边收口不允许1、贴砖部位应使用开孔器进行开孔;2、及时对周边破损、不平整处进行修补。地漏标高不准确地漏处地砖铺贴要按设计图纸降低3mm 按设计图纸施工,过程中及时检查。未按45拼砖不允许按设计图纸施工,过程中及时检查。未收边收口不允许及时对周边破损、不平整处进行修补。给水管未带压施工不允许施工过程中定期检查。橱柜吊柜顶部与石膏板吊顶交接处缝隙过大、大小不一接缝宽度5mm,接缝平直度允许偏差3mm控

16、制吊顶平整度和吊柜安装位置。台面与墙面交接处缝隙过大、不均匀胶缝宽度为5-8mm控制橱柜和台面安装位置。柜门安装不牢,晃动、错位、缝隙较大、不均匀不允许及时检查柜门安装固定情况。穿管处未开洞,或洞口不美观不允许1、按设计要求对穿管处进行开孔;2、柜体开孔时必须使用开孔器,严禁随意开孔。踢脚板固定不牢、歪斜不允许对踢脚板固定进行检查。银镜镜框掉漆不允许注意成品保护。镀层脱落不允许镜框边石材有色差、裂纹、拼缝不齐不允许1、 施工前对石材进行挑选;2、 处理好拼接处接缝高低差。镜框边与石材间缝隙不均匀允许偏差3mm控制好石材线条安装方正。浴室柜台盆支架未按图施工不允许根据图纸设计施工,控制好角钢厚度

17、是否按图施工等。台面石材大小头允许偏差5mm检查石材台面尺寸。背板未按图施工不允许根据图纸设计施工。电视背景墙、入户屏风木(石材)线条拼缝不齐、色差拼缝允许偏差0.1mm,色差不允许1、 施工前对材料进行挑选;2、处理好拼接处接缝高低差。木(石材)线条与墙面缝隙大小不一允许偏差1mm控制好墙面平整度。金箔掉漆、开裂不允许注意成品保护。饰面板有色差不允许施工前对材料进行挑选。钉眼外露不允许尽量将钉眼留在不明显位置并后期处理。污染、发霉不允许注意成品保护。未做防潮防火处理不允许按设计要求做防潮防火处理。隐形栏杆与窗边距离不统一极差5mm安装过程中控制好与窗边距离。固定不牢、未收边收口不允许施工过程中及时检查。接缝不平不允许线条松弛不允许 (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
