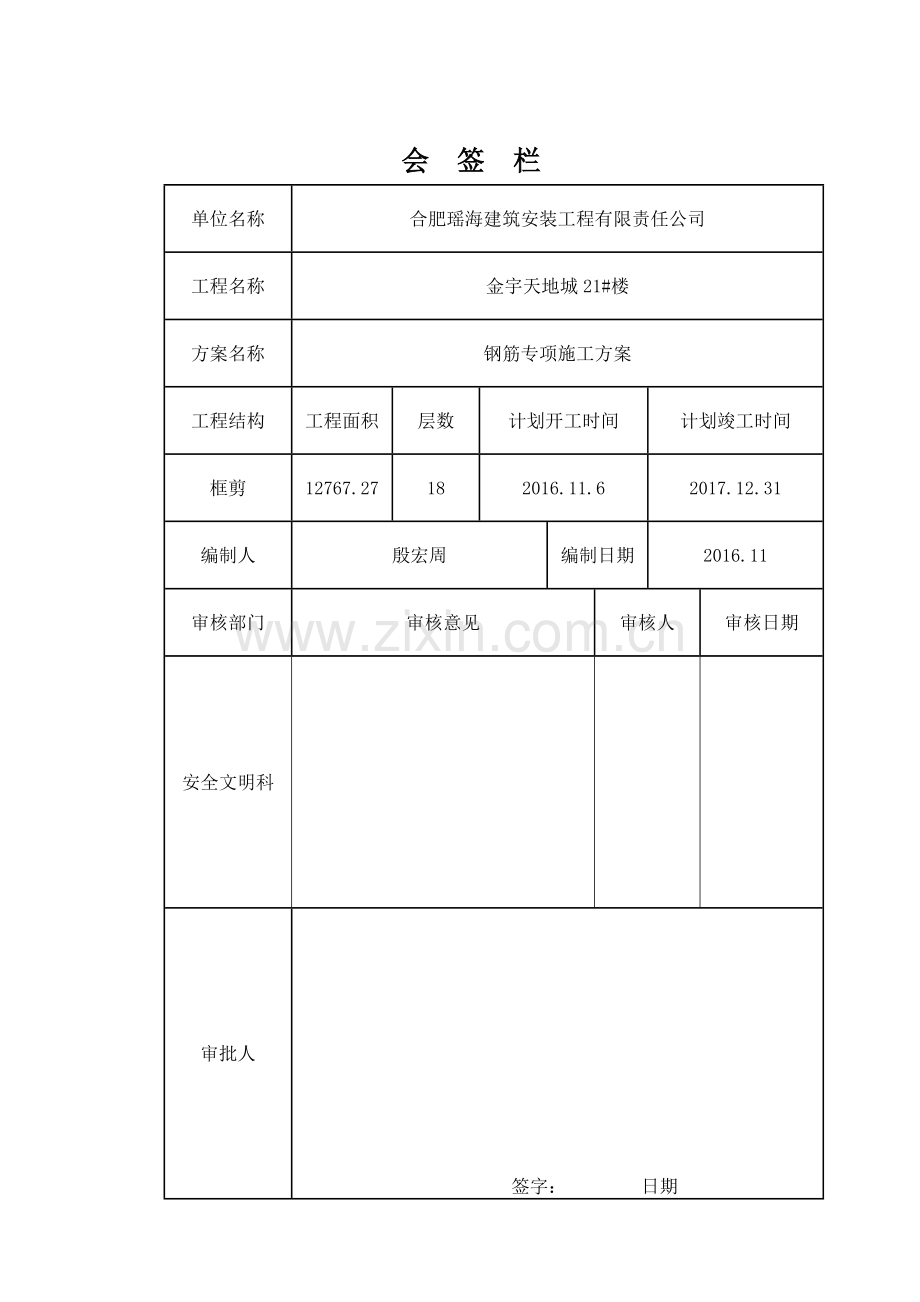

1、合 肥 瑶 海 建 筑 安 装 工 程 有 限 责 任 公 司安全防护棚搭设方案工程名称:金宇天地城21#楼 日 期:二一六年十一月 会 签 栏单位名称合肥瑶海建筑安装工程有限责任公司工程名称金宇天地城21#楼方案名称钢筋专项施工方案工程结构工程面积层数计划开工时间计划竣工时间框剪12767.27182016.11.62017.12.31编制人殷宏周编制日期2016.11审核部门审核意见审核人审核日期安全文明科审批人 签字: 日期一、编制依据1.建筑施工安全检查标准;2.合肥市建设工程文明施工标准;3.建筑施工扣件式钢管脚手架安全技术规程。二、工程概况金宇天地城21#楼项目,位于合肥市肥西县上
2、派镇金寨南路与滨河路交口。总建筑面积为12767.27平方米。本工程在施工现场塔吊大臂下的办公室活动房是安全工作的重要一环。为确保办公室活动房的安全,所以必须搭设临时安全防护棚。三、施工准备1.场地准备:根据施工现场的总体部署、总平面图,活动房四周场地已经于施工前进行了硬化,现场为混凝土地面。2.材料的准备:临时安全防护棚主体骨架采用483.0脚手钢管。采用直角扣件、旋转扣件进行连接用。棚面采用竹笆铺设。四、防护棚的搭设搭设步骤具体搭设施工程序为:混凝土地面锚地钢管扫地杆外围立杆纵向水平杆横向水平杆铺第一层竹笆片棚顶钢管横向水平杆铺第二层竹笆片防护栏杆围竹笆片。(防护棚搭设过程中,剪刀撑应随架
3、体搭设高度同步进行。)1.因场地前期已经进行了硬化,现只对局部进行整平处理。2.在搭设外围立杆部位用钢管打入地下1m深,作为锚固用,以加强防护棚的稳定性和抗风能力。3.扫地杆首先与锚入地下的钢管用直角扣件进行连接,然后进行竖立杆,立杆间距2.1m。水平管高度1.8m。4.防护棚架的棚顶离地高度应6米,棚顶应设置二层,棚顶间隔高度0.6米。首层棚顶上部应选用不漏尘、符合抗冲击强度的板材予以全覆盖,确保 5.无坠落粉尘和杂物。6.钢管材料上必须涂刷警示漆。五、防护棚的拆除施工在工程主体完成,塔吊拆除后,即进行拆除施工。防护棚的拆除施工,原则上是从搭设标高位置向下进行。拆除前,施工班组应对防护棚进行
4、全面检查,确定无严重变形的情况后,方可进行拆除施工如遇到强风、雨雪等特殊气候,不得进行脚手架的拆除施工,夜间不允许进行拆除施工。实施拆除作业班组进入现场后,先进行检查加固松动部位,清除棚顶垃圾及各种物体,清理时现场有专人看护,防止掉物伤人。1、拆除作业按搭设的反程序进行,即:防护栏杆第二层竹笆片横向水平杆棚顶斜钢管第一层竹笆片横向水平杆斜撑横向水平杆立杆锚地钢管拔出2、在棚体的拆除过程中,决不允许分立面拆除或上下两步同时拆除。3、拆除时要一步一清。所有杆件、扣件在拆除时应分离,不允许杆件上附着扣件或两杆同时拆除输送至地面。4、所有竹笆,应自外向里竖立搬运,防止自里向外翻起后,笆面垃圾物件直接从
5、高处坠落伤人。5、钢管拆至地面应及时清理、分类,所有杆件、扣件等材料,应按类分别堆放整齐。六、技术、质量要求1、搭设材料的要求:钢管、扣件等材料进场必须持有产品合格证、出场检验报告、验收单等。搭设前应对钢管、扣件进行检查,发现严重锈蚀,变形弯曲损伤和裂纹等材料严禁使用。2、防护棚构造要求:防护棚水平钢管间距1800mm,立杆间距2100mm,扫地杆离地面200mm。防护棚上部满铺竹笆片两层,每张竹笆片必须用双股18#铁丝将四角与钢管扎牢。连接杆件采用直角扣件或旋转扣件进行连接。防护棚外围纵横向支撑,斜杆用旋转扣件与立杆或水平连接,由底至顶之字形设置。在整个外侧连续设置剪刀撑,每6根立杆设置一道
6、剪刀撑,角度按45设置。3、施工技术要求防护棚立杆应用同长度的钢管布置。立杆基础应坚实平整,有排水措施,在同一水平面上的横向水平杆接头要错开,以保证脚手架的整体性。杆件应横平竖直,沿外围两端和转角处起在防护棚外连续用斜杆搭成剪刀撑,夹角为45度至60度。剪刀撑应采用搭接方法,搭接有效长度不小于1米,并用两只旋转扣件连接。防护棚搭设完工,应由项目部负责人组织专业人员检查验收合格方可使用,在工程施工过程中应有专人管理专人负责检查,保修工作。4、质量保证措施(1)防护棚的搭设必须严格按脚手架的有关施工操作规程进行施工。(2)剪刀撑须按规程施工,斜杆应用旋转扣件固定在与之相交的横向水平上。(3)防护棚
7、主要杆件的接长必须符合以下要求:立杆和大横杆的接长点必须错开;钢管剪刀撑的接长必须搭接,其搭接长度不得小于1米。防护棚必须有良好的接地装置,接地电阻不大于4。雷雨季节应按规范设置避雷装置。七、 安全技术要求1、防护棚搭设人员必须是经过现行国家标准特种作业人员安全技术考核管理规则(GB5036)考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗。2、搭设人员必须戴安全帽、系安全带、穿防滑鞋。3、防护棚的构配件质量与搭设质量,应按规范规定进行检查验收,合格后方准使用。4、当有六级及六级以上大风和雾、雨雪天气时应停止防护棚搭设与拆除作业。5、在防护棚使用期间,严禁拆除下列杆件:6、主节点处的纵、横向水平杆件,纵、横向扫地杆。7、不得在脚手架基础处进行挖掘作业,否则应采取安全措施。8、防护棚内进行电、气焊作业时,必须有防火措施和专人监护。9、搭拆防护棚时,地面应设围栏和警戒标志,并派专人监守,严禁非操作人员入内,拆除顺序与安装顺序相反。八、防护棚搭设示意图60006000 (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)
