XXX有限公司废水处理工程
试
水
方
案
XXXXXXXX有限公司
二零一五年六月
共11页
编制:
审核:
审定:
批准:

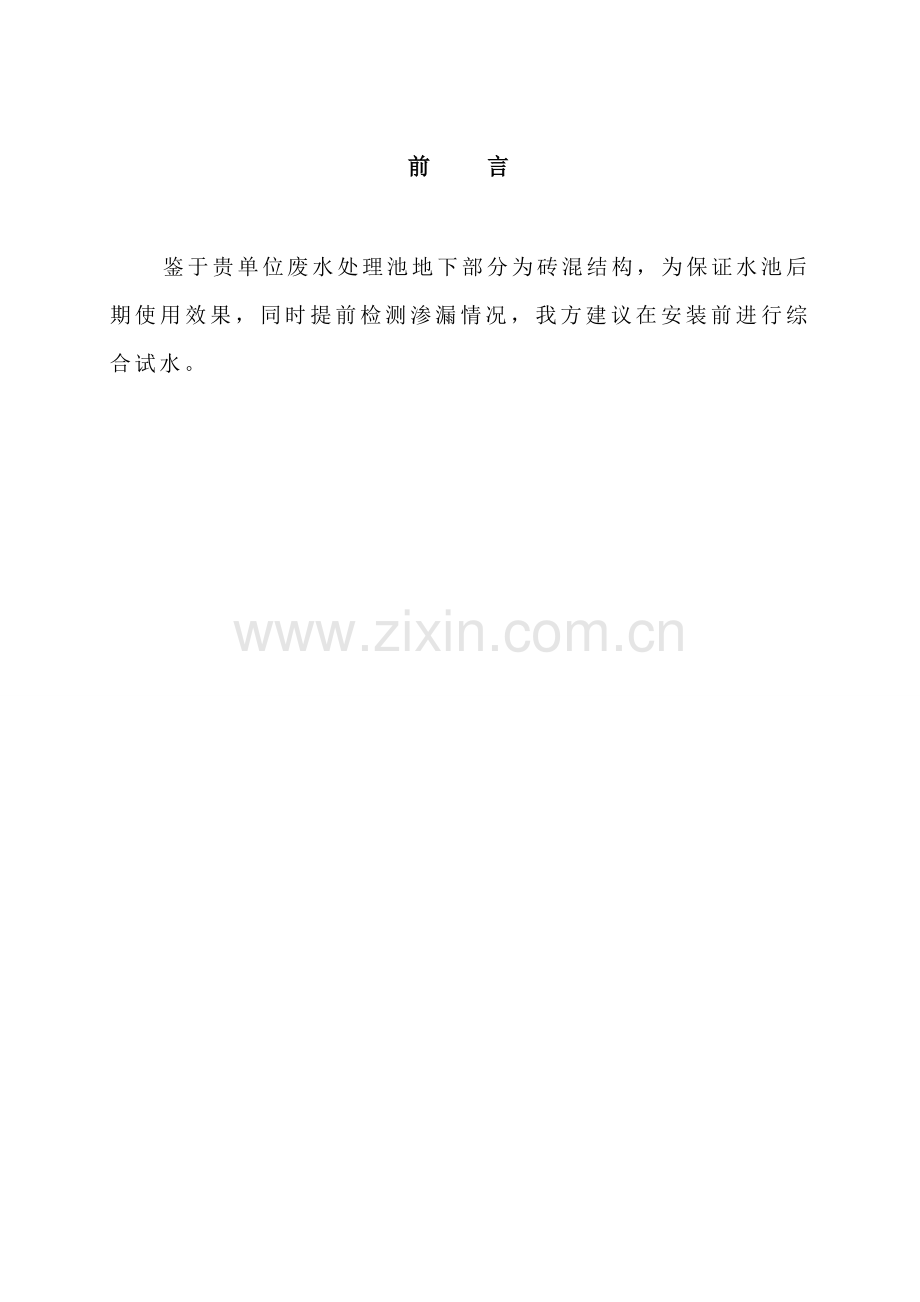

前 言
鉴于贵单位废水处理池地下部分为砖混结构,为保证水池后期使用效果,同时提前检测渗漏情况,我方建议在安装前进行综合试水。
目 录
一 工程概况 3
二 闭水试验应具备条件 4
2.1、水池闭水试验条件 4
2.2、水池闭水试验前准备工作 4
2.3、水池闭水试验前列检查工作 5
三 闭水试验程序 5
四 一般水池满水试验方法 1
4.1准备工作 1
4.2充水 1
4.3水位观测 2
4.4蒸发量测定 2
4.5水池的渗水量 2
4.6水池观测要求 3
五 降水池满水试验方法 5
5.1充水 5
5.2水位观测 5
5.3蒸发量测定 5
5.4水池的渗水量 5
5.5水池观测要求 5
六 安全 6
七 施工注意事项 7
八 水池满水试验报告要求 7
附:
1、水池满水试验记录表格
2、水池满水试验沉降记录表格
3、水池满水试验裂缝记录
一 工程概况
工程名称:*****有限公司废水治理工程
工程地点:***********
闭水工程介绍:
序号
单位工程名称
座数
设计尺寸(m)
用水量(m3)
1
混凝沉淀池
2
5.0×2.0×3.5m
70
2
调节池
1
12.0×6.0×5.5m
396
3
配水井
1
8.0×3.0×5.5m
120
4
UASB
2
Φ12×7m
1583
5
接触氧化池
1
20.0×14.0×5.5m
1400
6
沉淀池
2
5.0×3.0×5.5m
150
7
中间水池
1
3.0×2.0×4.5m
270
8
BAF池
2
3.0×3.0××5.5m
99
9
反冲洗池
1
4.0×3.0×5.5m
66
10
污泥浓缩池
1
4.0×4.0×5.5m
88
合计
编制依据:《给排水构筑物施工及验收规范》(GBJ114-90)。
二 闭水试验应具备条件
2.1、水池闭水试验条件
1)水池施工完毕;
2)水池养护期已满;
3)池体的混凝土达到100%设计强度;
2.2、水池闭水试验前准备工作
1)将池内清理干净,修补池内外的缺陷等;
2)检查充水设施;
3)充水的水源并做好充水和放水系统的设施。
2.3、水池闭水试验前列检查工作
1)外观质量检查合格;
2)构筑物内清理完毕,无杂物积水现象;
3)闭水试验所需材料设备进场,人员到位;
4)各项工作符合安全规定。
三 闭水试验程序
注水浸泡
封堵预留孔
清理检查
施工准备
缓慢放水
验收
检查检测
四 一般水池满水试验方法
根据设计要求每个构筑物都必须在其主体结构混凝土达到100%设计强度后,用以考核检验废水处理构筑物的渗水量是否达到标准要求,以免废水渗漏,再次污染环境,而且也避免钢筋混凝土结构内钢筋遭受腐蚀,影响结构安全。逐池缓慢地放水试验,发现渗漏点要做好标记。试水水位应放至正常使用的最高水位,经三个昼夜的观察、记录,无渗漏再逐步放水。
4.1准备工作
充水之前首先将池内清理干净,以免充水后池内浮渣漂浮水面,影响测试精度。池内外缺陷要修补平整,同时还必须严格检查充水及排水闸口,不得有渗漏现象发生,在完成上述工作后即可在池壁内侧画线标注标高控制线,接下来就是做好充水和放水系统的准备。
4.2充水
1、向水池内充水宜分三次进行:第一次充水为设计水深的1/3;第二次充水为设计水深的2/3;第三次充至设计水深。
2、对大、中型水池,可先充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。
3、充水时的水位上升速度不宜超过2m/d。相邻两次充水的间隔时间,不应小于24h。
4、每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查。当发现渗水量过大时,应停止充水。待作出处理后方可继续充水。
5、当设计单位有特殊要求时,应按设计要求执行。
4.3水位观测
1、充水时的水位可用水位标尺测定。
2、充水至设计水深可进行渗水量测定时,应采用水位测针测定水位。水位测针的读数精度应达到1/10mm。
3、充水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h。
4、测读水位的初读数与末读数之间的间隔时间,应为24h。
5、连续测定的时间可依据实际情况而定,如第一天测定的渗水量符合标准,应再测定一天;如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。
4.4蒸发量测定
1、现场测定蒸发量的设备,可采用直径约为50cm,高约为30cm的敞口钢板水箱,并设有测定水位的测针。水箱应检验,不得渗漏。
2、水箱应固定在水池中,水箱中充水深度可在20cm左右。
3、测定水池中水位的同时,测定水箱中的水位。
4.5水池的渗水量
水池的渗水量按下式计算:
q=A1[(E1- E2)- (e1- e2)]/ A2
式中 q—渗水量(L/m2.d);
A1—水池的水面面积(m2)
A2—水池的浸湿总面积(m2)
E1—水池中水位测针的初读数,即为初读数(mm)
E2—测读E1后24h水池中水位测针末的读数,即末读数(mm)
e1—测读E1时水箱中水位测针的读数(mm)
e2—测读E2时水箱中水位测针的读数(mm)
注:1)当连续观测时,前次的E2、e2,即为下次的E1、e1
2)雨天时,不做满水试验渗水量的测定。
3) 按上式计算结果,渗水量如超过规定标准,应经检查,处理后重新进和行测定。
渗水量标准(q):钢筋砼水池不得超过2L/m2•d;砖石砌体水池不得超过3L/m2•d;
4.6水池观测要求
1、水池沉降测量采用相对标高测量,测量参照基准点及测量点要求稳定可靠。
2、单池测量点不少于4个,有伸缩缝的不少于8个(园形池均布,矩形池设在角点)。两个测点间距大于25m时中间增加一个测量点。
3、池体标高测量的读数精度应达到1/10mm。
4、标高测量采用连续测量,测量周期不大于8小时。
5、水池充水至设计最高水位后,水池沉降量连续测量,如第一天测量符合标准,应最少再测定一天。如水池继续沉降,则应继续延长测量,至水池沉降停止后,应最少再测定一天。
6、水池内排出后,水池沉降量连续测量,应最少再测定一天。如水池上升,则应继续延长测量,至水池上升停止后,应最少再测定一天。
7、满水试验时,必须配备专职观察人员对水池连续观察,观察周期不大于2小时。
8、如出现以下任何一种情况,应停止充水,排空水池内已有水,并且必须在1小时内排出最后一次进水量,4小时内排空。排水及排水后时应加池体观察及沉降测量。
a、水池沉降量超过设计值时;
b、水池不均匀沉降量超过设计值时;
c、沉体任何部位出现裂缝时。
注:#######有限公司废水处理工程水池设计最大允许沉降量为18mm,最大允许不均匀沉降量为5mm。
五 降水池满水试验方法
已沉降水池满水试验方法用于水池施工完华,养护期已满,未满水试验水池已现沉降但未出现裂缝的的水池。
未满水试验水池已出现裂缝的水池不能试验。
5.1充水
1、向水池内充水宜分多次进行,每次充水量为500mm。
2、充水时的水位上升速度不宜超过0.1m/h。相邻两次充水的间隔时间,不应小于24h。
3、每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查。当发现渗水量过大,水池裂缝及其它不正常现象,应停止充水,且立即排水,待处理。
5.2水位观测
水位观测同一般水池满水试验方法
5.3蒸发量测定
蒸发量测定同一般水池满水试验方法
5.4水池的渗水量
水池的渗水量同一般水池满水试验方法
5.5水池观测要求
1、水池沉降测量,采用绝对标高测出累计沉降量,用相对标高测出沉降差,但测量基准点及测量点要求稳定可靠。
2、单池测量点不少于4个,有伸缩缝的不少于8个(园形池均布,矩形池设在角点)。两个测点间距大于25m时中间增加一个测量点。
3、池体标高测量的读数精度应达到1/10mm。
4、标高测量采用连续测量,测量周期不大于4小时。
5、水池充水至设计最高水位后,水池沉降量连续测量,如第一天测量符合标准,应最少再测定二天。如水池继续沉降,则应继续延长测量,至水池沉降停止后,应最少再测定二天。
6、水池内排出后,水池沉降量连续测量,应最少再测定二天。如水池上升,则应继续延长测量,至水池上升停止后,应最少再测定二天。
7、满水试验时,必须配备专职观察人员对水池连续观察,观察周期不大于2小时。
8、如出现以下任何一种情况,应停止充水,排空水池内已有水,并且必须在1小时内排出最后一次进水量,4小时内排空。排水及排水后时应加强池体观察及沉降测量。
a、水池沉降量超过30mm时;
b、水池不均匀沉降量超过10mm时;
c、沉体任何部位出现裂缝时;
六 安全
1、做好安全技术交底,严格执行安全技术操作规程,严禁违章指挥违章操作;
2、施工范围内的过路口,以及沟、槽等危险部位,必须设置护栏,加盖等防护措施,并设置警示标志,夜晚要挂红灯;
3、各机电设备应由专人看管,电气必须一机一闸,严格接地、接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业;
4、上下水池要用梯子,梯子要坚固放稳;
5、在对水池内水位进行检测时,上下水池应注意安全。
七 施工注意事项
1、闭水试验是对各水池施工质量总检验的重要环节之一,必须引起足够的重视。渗水量的合格与否与施工过程中每一工序都有一定关系。
2、加强试验前对检查每一个水池、管道连接处的全面检查和整修。
3、试验过程中,如遇较大面积的渗水或漏水,应及时将管内水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准。
八 水池满水试验报告要求
水池满水试验报告应包括以下内容:
1、各水池满水试验原始数据表格
2、各水池满水试验测量数据总结
3、各水池满水试验得出结论,再进入下一步施工工序。
4、出现不合格项时,提出处理意见。
水池满水试验记录
工程名称 建设单位
水池名称 施工单位
水 池 结 构
水池渗水量
(L/m2•d)
水池平面尺寸 (m)
水面面积
A1(m2)
水深(m)
湿润面积
A2(m2)
测读记录
初读
末读
两次读数差
测读时间(年、月、日、时、分)
水池水位E(mm)
蒸发水箱水位e(mm)
大气温度(oC)
水温(oC)
实际渗水量
(L/m2•d)
(L/m2•d)
占允许量的百分率
参加单位和人员
建设单位
设计单位
施工单位
注:表中初读和末读为相邻二次测量值的前一次和后一次。
水池满水试验沉降记录
工程名称 建设单位
水池名称 施工单位
水 池 结 构
水池平面尺寸 (m)
测读时间(年、月、日、时、分)
水深(m)
测读记录
初读(m)
末读(m)
两次读数差
1#测量点
2#测量点
3#测量点
4#测量点
5#测量点
6#测量点
7#测量点
8#测量点
最大实际沉降量
mm
mm
占允许量的百分率
最大不均匀沉降量
mm
mm
占允许量的百分率
参加单位和人员
建设单位
设计单位
施工单位
注:表中初读和末读为相邻二次测量值的前一次和后一次。
水池满水试验裂缝记录
工程名称 建设单位
水池名称 施工单位
水 池 结 构
水深(m)
测读时间(年、月、日、时、分)
有无裂缝
新增裂缝宽度(m)
新增裂缝长度(mm)
测读时间(年、月、日、时、分)
有无裂缝
新增裂缝宽度(m)
新增裂缝长度(mm)
测读时间(年、月、日、时、分)
有无裂缝
新增裂缝宽度(m)
新增裂缝长度(mm)
测读时间(年、月、日、时、分)
有无裂缝
新增裂缝宽度(m)
新增裂缝长度(mm)
参加单位和人员
建设单位
设计单位
施工单位
(注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)
