收藏 分销(赏)

反索赔的措施.doc

上传人:人****来 文档编号:3555734 上传时间:2024-07-09 格式:DOC 页数:2 大小:13.50KB 下载积分:5 金币
下载 相关 举报
反索赔的措施.doc_第1页
第1页 / 共2页
反索赔的措施.doc_第2页
第2页 / 共2页
本文档共2页,全文阅读请下载到手机保存,查看更方便
资源描述

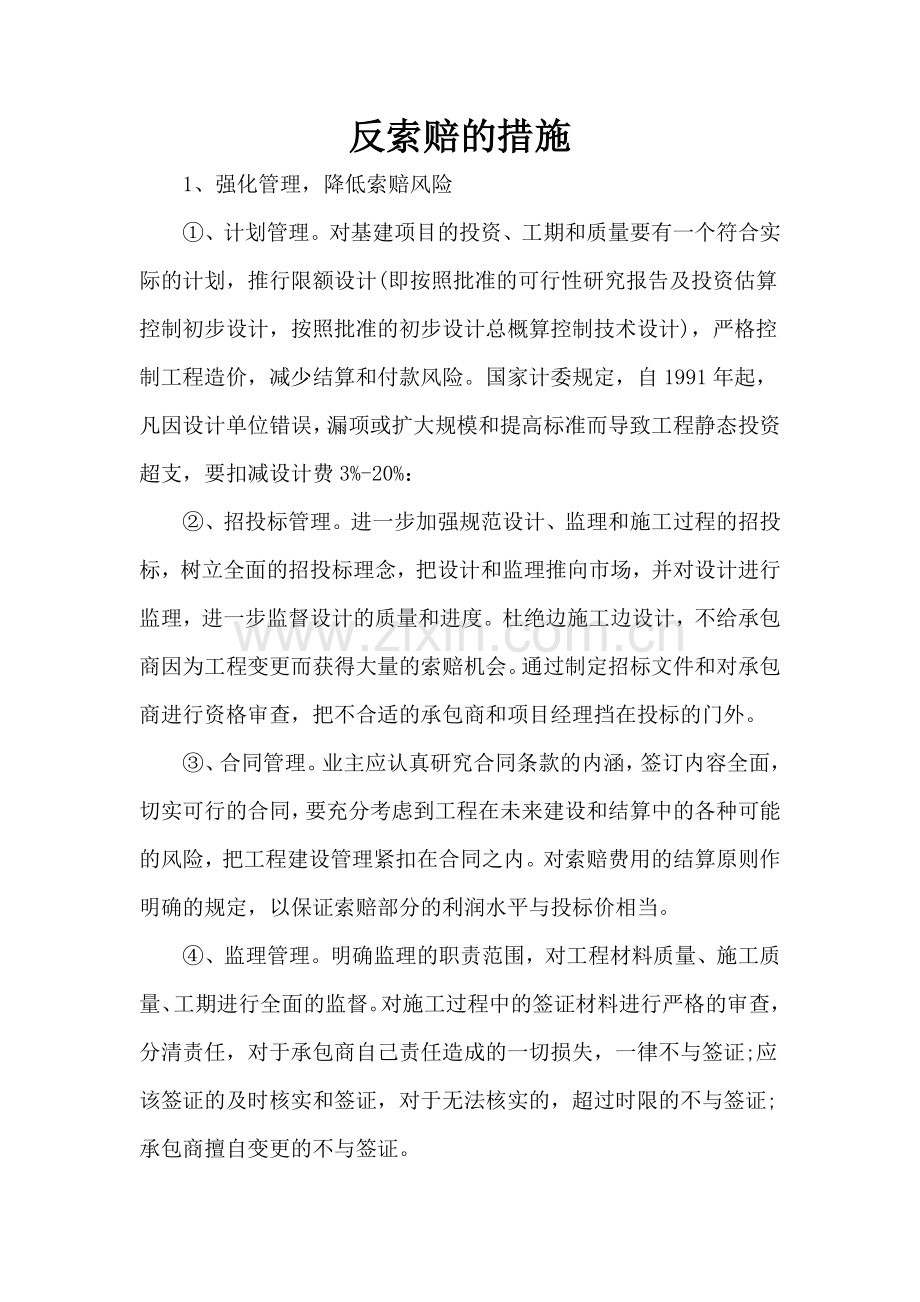

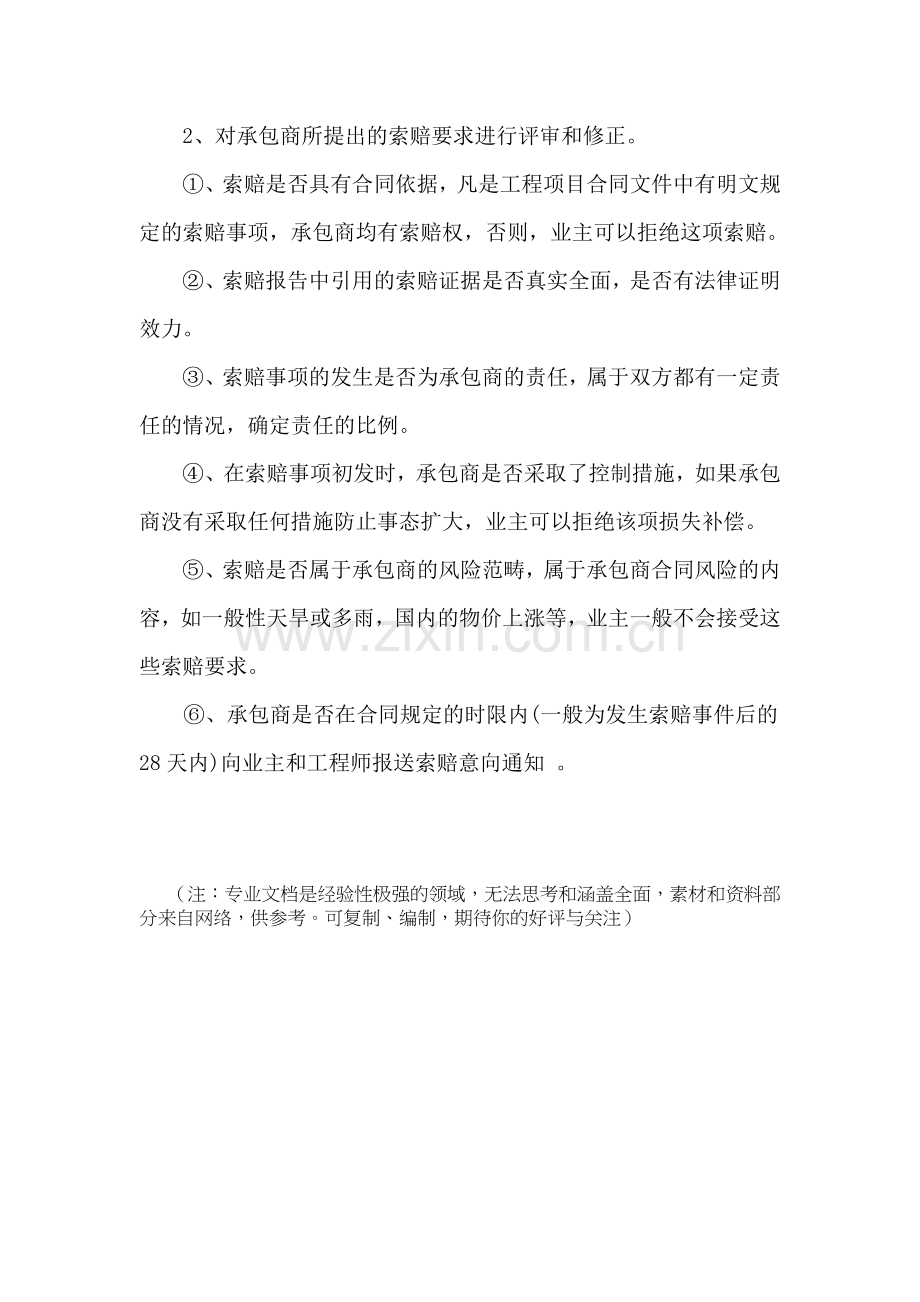

反索赔的措施   1、强化管理,降低索赔风险   ①、计划管理。对基建项目的投资、工期和质量要有一个符合实际的计划,推行限额设计(即按照批准的可行性研究报告及投资估算控制初步设计,按照批准的初步设计总概算控制技术设计),严格控制工程造价,减少结算和付款风险。国家计委规定,自1991年起,凡因设计单位错误,漏项或扩大规模和提高标准而导致工程静态投资超支,要扣减设计费3%-20%:   ②、招投标管理。进一步加强规范设计、监理和施工过程的招投标,树立全面的招投标理念,把设计和监理推向市场,并对设计进行监理,进一步监督设计的质量和进度。杜绝边施工边设计,不给承包商因为工程变更而获得大量的索赔机会。通过制定招标文件和对承包商进行资格审查,把不合适的承包商和项目经理挡在投标的门外。   ③、合同管理。业主应认真研究合同条款的内涵,签订内容全面,切实可行的合同,要充分考虑到工程在未来建设和结算中的各种可能的风险,把工程建设管理紧扣在合同之内。对索赔费用的结算原则作明确的规定,以保证索赔部分的利润水平与投标价相当。   ④、监理管理。明确监理的职责范围,对工程材料质量、施工质量、工期进行全面的监督。对施工过程中的签证材料进行严格的审查,分清责任,对于承包商自己责任造成的一切损失,一律不与签证;应该签证的及时核实和签证,对于无法核实的,超过时限的不与签证;承包商擅自变更的不与签证。   2、对承包商所提出的索赔要求进行评审和修正。   ①、索赔是否具有合同依据,凡是工程项目合同文件中有明文规定的索赔事项,承包商均有索赔权,否则,业主可以拒绝这项索赔。   ②、索赔报告中引用的索赔证据是否真实全面,是否有法律证明效力。   ③、索赔事项的发生是否为承包商的责任,属于双方都有一定责任的情况,确定责任的比例。   ④、在索赔事项初发时,承包商是否采取了控制措施,如果承包商没有采取任何措施防止事态扩大,业主可以拒绝该项损失补偿。   ⑤、索赔是否属于承包商的风险范畴,属于承包商合同风险的内容,如一般性天旱或多雨,国内的物价上涨等,业主一般不会接受这些索赔要求。 ⑥、承包商是否在合同规定的时限内(一般为发生索赔事件后的28天内)向业主和工程师报送索赔意向通知 。 (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
