施工标准作法系列09
抹灰工程施工
1原材料
A1:抹灰砂浆拌制采用河砂(过筛级配中砂)。大面施工前必须送检合格
A2:使用普通硅酸盐水泥,强度等级不少于32.5#。水泥避免受潮、结块。大面施工前必须送检合格
A3 :内墙抹灰掺加CL添加剂。重量配合比为:水泥:砂:水:CL专用添加剂 = 330㎏:1350㎏:230㎏:1.2㎏

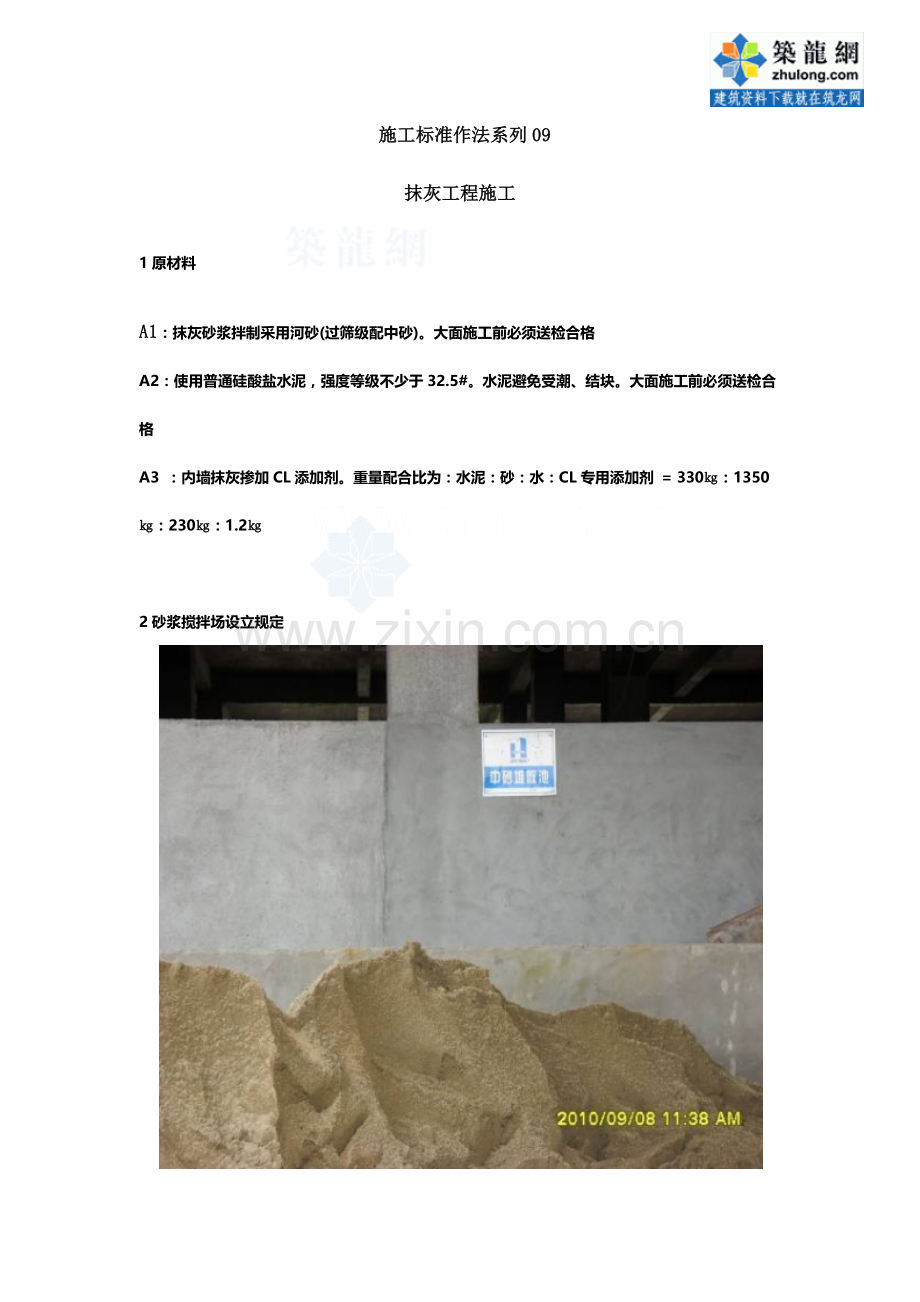

2砂浆搅拌场设立规定
2023-6-21 16:53:52 上传
下载附件 (126.99 KB)

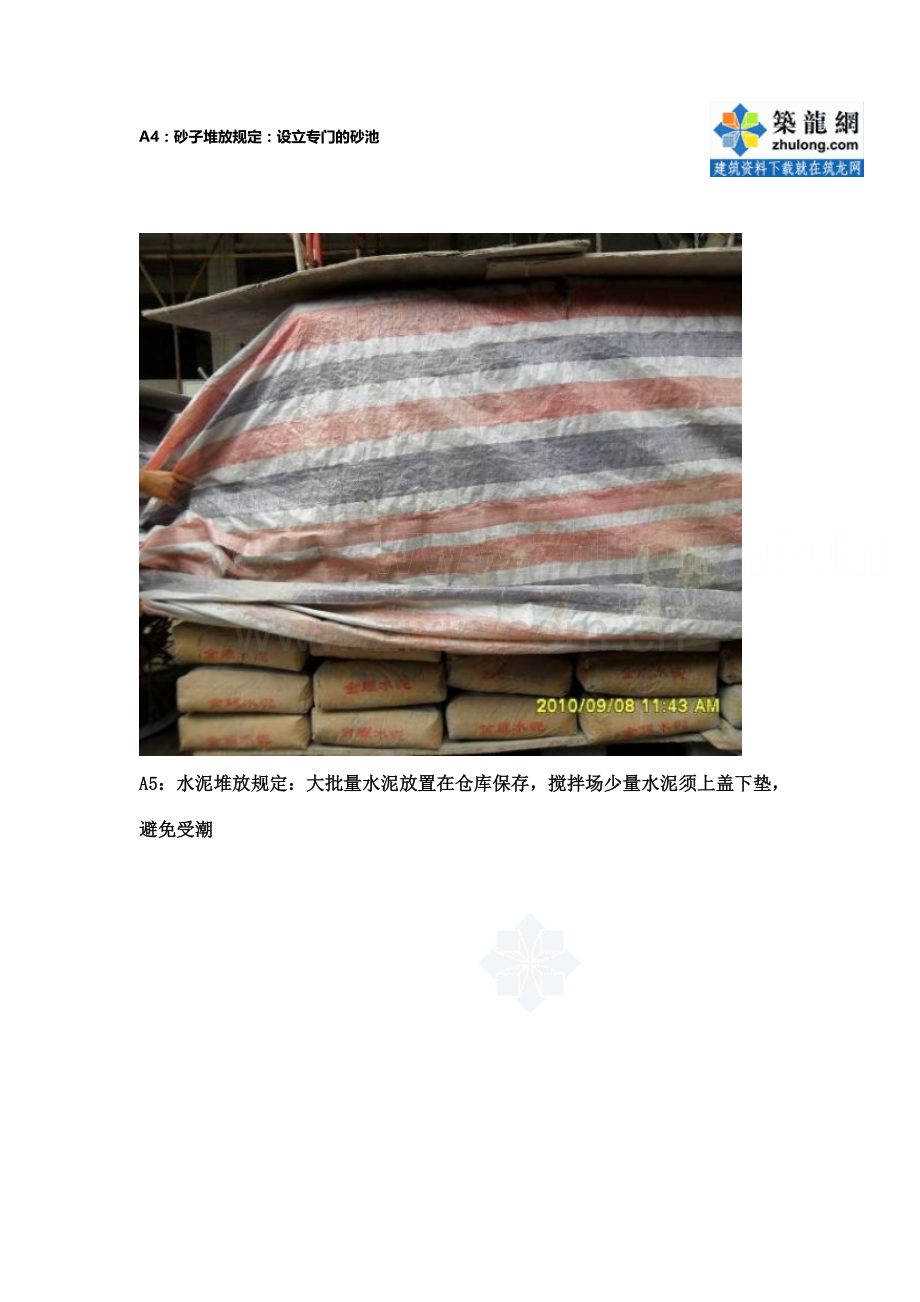

A4:砂子堆放规定:设立专门的砂池
2023-6-21 16:53:55 上传
下载附件 (176.54 KB)
A5:水泥堆放规定:大批量水泥放置在仓库保存,搅拌场少量水泥须上盖下垫,避免受潮
2023-6-21 16:53:56 上传
下载附件 (148.73 KB)
A6 :傻瓜式配合比牌:将重量换算成容器计量,便于操作
2023-6-21 16:53:59 上传
下载附件 (96.28 KB)
A7:配备称量设备,适时校对。图为改装的吊秤
2023-6-21 16:54:01 上传
下载附件 (25.05 KB)
A8:采用滚筒式搅拌机拌制砂浆。搅拌场外观设立参图片
3图纸深化
A9:测量控制线图
A10:灰饼布置图。灰饼布置规则:大面不少于两排,间距≤1800mm,门窗洞口边、阴阳角均须布置
A11:门窗洞口收边控制线图
4工作面规定
2023-6-21 16:54:02 上传
下载附件 (102.44 KB)
A12 :喷浆前将基面灰尘进行清理
2023-6-21 16:54:04 上传
下载附件 (124.97 KB)
A13:采用机械喷浆工艺
2023-6-21 16:54:08 上传
下载附件 (191.92 KB)
A14:管线槽先用砂浆修平、挂网
2023-6-21 16:54:10 上传
下载附件 (153.36 KB)
A15 : 砖墙与混凝土交接部位挂钢丝网250mm宽,如有错台先用砂浆补平
2023-6-21 16:54:12 上传
下载附件 (131.61 KB)
A16:外墙加气块墙面满挂钢丝网,砖墙与砼交接处伸入砼面125mm宽
2023-6-21 16:54:14 上传
下载附件 (136.62 KB)
A17: 采用激光贴饼工艺
2023-6-21 16:54:16 上传
下载附件 (142.86 KB)
A18:烟道、水电管井也须采用激光贴饼。保证现场与设计尺寸一致
2023-6-21 16:54:17 上传
下载附件 (99.11 KB)
A19(1): 大面灰饼不少于两排,间距≤1800mm
2023-6-21 16:54:18 上传
下载附件 (99.57 KB)
A19(2):门窗洞口边须设灰饼
2023-6-21 16:54:19 上传
下载附件 (40.63 KB)
A19(3):阴阳角须设灰饼
2023-6-21 16:54:23 上传
下载附件 (132.55 KB)
A19(4):独立梁的侧边须设灰饼
2023-6-21 16:54:24 上传
下载附件 (24.99 KB)
A19(5): 梁底、飘板天花:拉水平线或贴饼进行抹灰;当梁宽度、飘板天花进深尺寸≥400mm时,必须通过贴饼控制水平度、平整度
2023-6-21 16:54:25 上传
下载附件 (108.53 KB)
A20:抹灰前浇水湿润基面
2023-6-21 16:54:27 上传
下载附件 (129.98 KB)
A21: 户内抹灰前,地面满铺铁皮,有效减少落地灰
2023-6-21 16:54:29 上传
下载附件 (103.77 KB)
A22:抹灰前,电箱、电盒须做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染
2023-6-21 16:54:32 上传
下载附件 (100.95 KB)
A23:抹灰准备工序必须通过验收,并存档验收资料
5 施工工具
2023-6-21 16:54:33 上传
下载附件 (7.63 KB)
A24:抹刀
2023-6-21 16:54:33 上传
下载附件 (12.08 KB)
A25:刮板
2023-6-21 16:54:35 上传
下载附件 (111.68 KB)
A26:刮尺
2023-6-21 16:54:36 上传
下载附件 (4.64 KB)
A27:卷尺
2023-6-21 16:54:38 上传
下载附件 (103.36 KB)
A28:阴/阳角抹刀
2023-6-21 16:54:39 上传
下载附件 (19.69 KB)
A29:灰槽
2023-6-21 16:54:40 上传
下载附件 (137.07 KB)
A30:普通斗车。使用范围:不穿行于室内时使用
2023-6-21 16:54:42 上传
下载附件 (96.43 KB)
A31:户内专用运送车。参照图片,宽度控制在普通斗车的2/3左右,底面有坡度,有效减少对户内墙体的碰撞
6 施工过程控制
2023-6-21 16:54:45 上传
下载附件 (83.65 KB)
A32(1):建议抹灰厚度控制在15mm以内,超过15mm时分层抹灰,搓抹密实
2023-6-21 16:54:49 上传
下载附件 (131.07 KB)
A32(2):抹灰层厚度超过35㎜的部位,中间增长钢丝网
2023-6-21 16:54:50 上传
下载附件 (66.67 KB)
A33:外墙面抹灰层设立分隔缝
2023-6-21 16:54:52 上传
下载附件 (89.95 KB)
A34:阳台天花、窗檐等位置设立成品滴水线条
2023-6-21 16:54:55 上传
下载附件 (125.48 KB)
A35:空调位等也许存水的小平台,抹灰时均须往外找坡
2023-6-21 16:54:57 上传
下载附件 (78.89 KB)
A36:装修房的石材踢脚线厚度较大时,应与装修设计师沟通,考虑在踢脚线范围抹灰时留出凹位,使踢脚线镶贴后不凸出太多
2023-6-21 16:55:01 上传
下载附件 (84.12 KB)
A37(1):阳角采用阳角抹刀修方正、修直。推荐采用长铝合金尺收阴阳角
2023-6-21 16:55:02 上传
下载附件 (103.36 KB)
A37(2):阴角采用阴角抹刀修方正、修直。推荐采用长铝合金尺收阴阳角
2023-6-21 16:55:04 上传
下载附件 (110.24 KB)
A38:门洞口高、宽、厚度尺寸须与设计寸尺符合
2023-6-21 16:55:05 上传
下载附件 (96.06 KB)
A39(1):户内门洞口收边:门洞口内侧贴灰饼,与大面抹灰一次成活
2023-6-21 16:55:06 上传
下载附件 (98.35 KB)
A39(2):外墙门窗洞口收边控制:大面抹灰、门窗框安装完毕后,运用门窗洞口边控制线抹灰收边
2023-6-21 16:55:08 上传
下载附件 (138.62 KB)
A40:抹灰收面后,须在抹灰干硬之前完毕实测、整改
2023-6-21 16:55:09 上传
下载附件 (124.27 KB)
A41:用钉子将测量数据标在墙上。做到随抹、随测、随纠偏
2023-6-21 16:55:10 上传
下载附件 (96.53 KB)
A42:普通砂浆抹灰后7天内采用喷雾器湿水养护
2023-6-21 16:55:11 上传
下载附件 (79.14 KB)
A43:阳角采用夹板或硬纸板进行保护
2023-6-21 16:55:12 上传
下载附件 (81.18 KB)
A44:抹灰面色泽均匀,无疤痕、砂眼、抹子印
7、事后检查、修补
2023-6-21 16:55:13 上传
下载附件 (89.53 KB)
A45: 抹灰完毕后,总包、监理、甲方实测结果分别用白、蓝、红色粉笔标注在墙面上
2023-6-21 16:55:14 上传
下载附件 (88.41 KB)
A46:适时进行空鼓开裂的检查
2023-6-21 16:55:15 上传
下载附件 (90.85 KB)
A47:空鼓开裂位置采用机械切割
2023-6-21 16:55:16 上传
下载附件 (97.77 KB)
A48:采用干粉砂浆或CL30专用砂浆进行修补
2023-6-21 16:55:17 上传
下载附件 (81.18 KB)
A49:因空鼓开裂导致的表观修补缺陷,须采用统一解决方案做观感解决,保证墙面观感的一致性
2023-6-21 16:55:19 上传
下载附件 (129.98 KB)
A50: 户内抹灰前,地面满铺铁皮,有效减少落地灰。抹灰完毕后,再将铁皮转移到下一楼层
2023-6-21 16:53:51 上传
下载附件 (72.99 KB)
A51:每日工完场清,现场干净整洁
