技 术 交 底 记 录
分部工程:电气分部工程 分项工程名称:配电箱安装
交底内容:
Ⅰ 施工准备
1.材料
(1) 成套配电箱。
(2) 红丹防锈、油漆/沥青漆、白乳胶等。
2.机具
(1) 木钻、克丝钳子、电工刀、螺丝刀、毛刷等。
(2) 托线板、铁板尺、卷尺等。
3.作业条件
暗装配电箱需配合土建施工进行箱体预埋,土建工程中要在配电箱安装部位,由放线员给出建筑标高线。安装开关箱门(贴脸)前应抹灰或粉刷工程结束。
Ⅱ 施工工艺
1.工艺流程
成套铁制配电箱体现场预埋 管与箱体连接 安装盘面
装盖板(贴脸及箱门)
2.箱体预埋
配电箱运到现场后应进行外观检查和检查产品合格证。
由于箱体预埋和进行箱内盘面安装接线的间隔周期较长,箱体和箱盖(门)和盘面应解体后,并做好标记,以防盘内电器元件及箱盖(门)损坏或油漆剥落,并按其安装位置和先后顺序分别存放好,待安装时对号入座。
在土建主体施工中,到达配电箱安装高度(箱底边距地面一般为1.525m,其中考虑配电箱面板的压边为22mm),将箱体埋入墙内,箱体要放置平正,箱体放置后用托线板找好垂直使之符合要求。

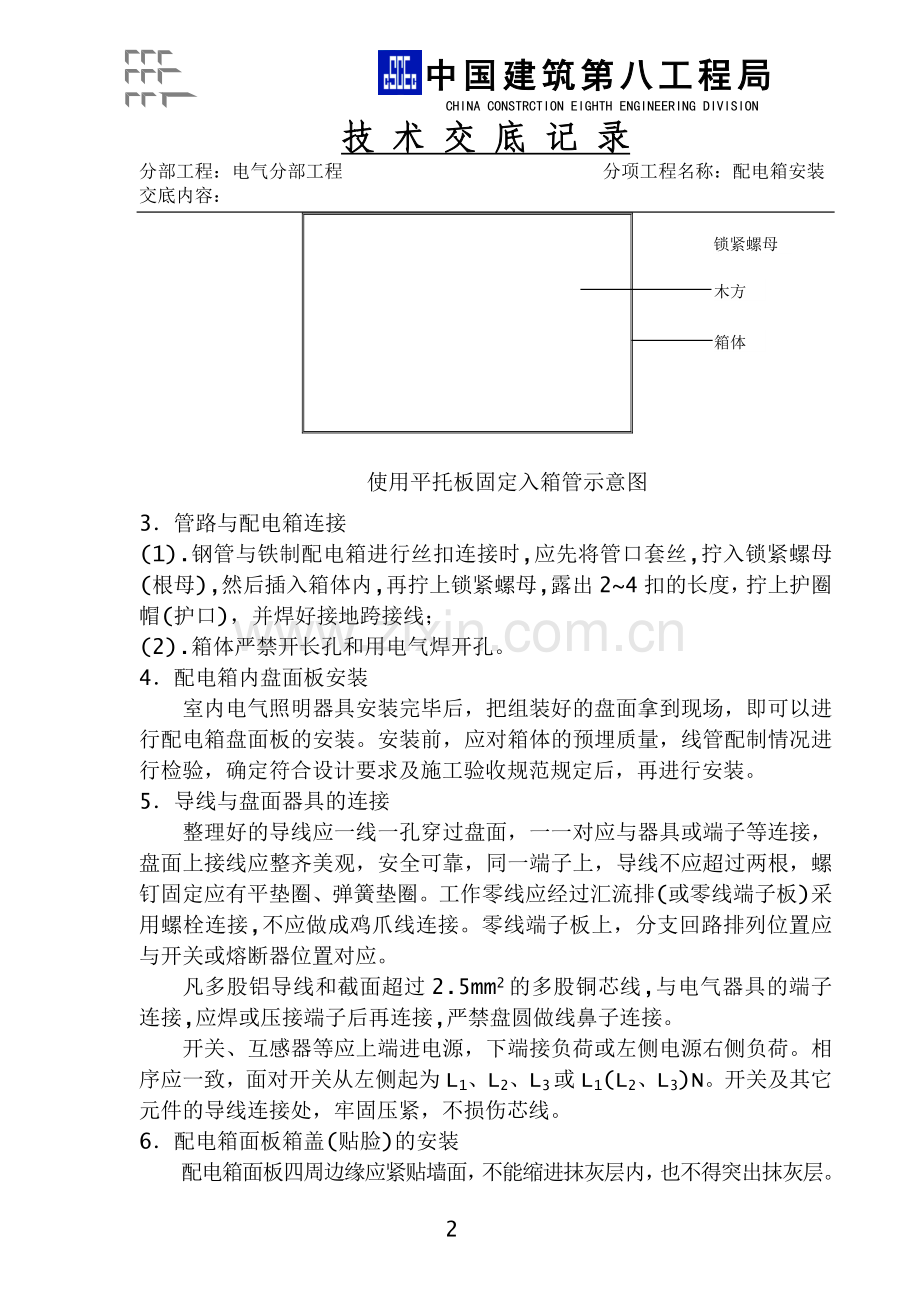

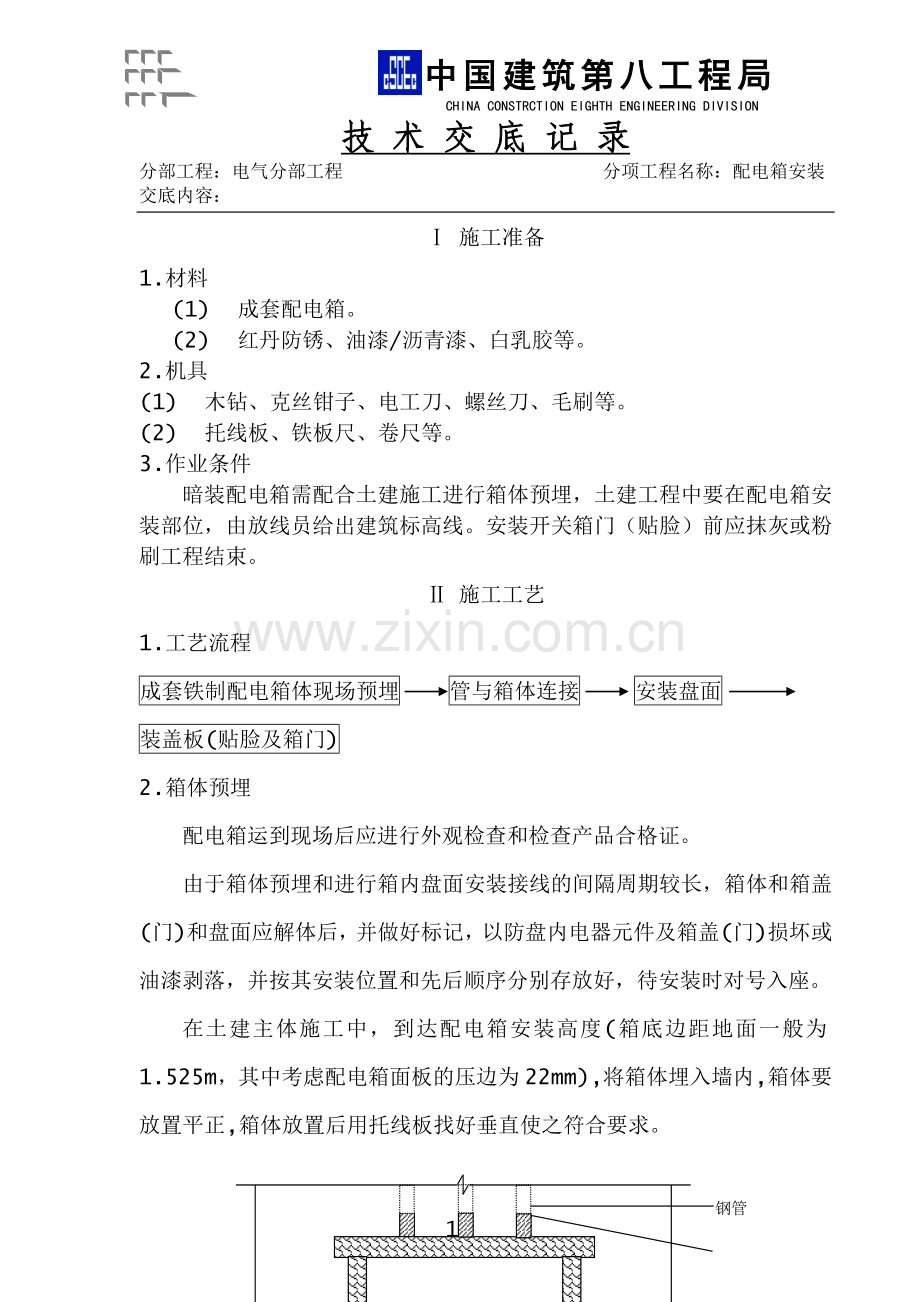

钢管
锁紧螺母
箱体
木方
使用平托板固定入箱管示意图
3.管路与配电箱连接
(1).钢管与铁制配电箱进行丝扣连接时,应先将管口套丝,拧入锁紧螺母(根母),然后插入箱体内,再拧上锁紧螺母,露出2~4扣的长度,拧上护圈帽(护口),并焊好接地跨接线;
(2).箱体严禁开长孔和用电气焊开孔。
4.配电箱内盘面板安装
室内电气照明器具安装完毕后,把组装好的盘面拿到现场,即可以进行配电箱盘面板的安装。安装前,应对箱体的预埋质量,线管配制情况进行检验,确定符合设计要求及施工验收规范规定后,再进行安装。
5.导线与盘面器具的连接
整理好的导线应一线一孔穿过盘面,一一对应与器具或端子等连接,盘面上接线应整齐美观,安全可靠,同一端子上,导线不应超过两根,螺钉固定应有平垫圈、弹簧垫圈。工作零线应经过汇流排(或零线端子板)采用螺栓连接,不应做成鸡爪线连接。零线端子板上,分支回路排列位置应与开关或熔断器位置对应。
凡多股铝导线和截面超过2.5mm2的多股铜芯线,与电气器具的端子连接,应焊或压接端子后再连接,严禁盘圆做线鼻子连接。
开关、互感器等应上端进电源,下端接负荷或左侧电源右侧负荷。相序应一致,面对开关从左侧起为L1、L2、L3或L1(L2、L3)N。开关及其它元件的导线连接处,牢固压紧,不损伤芯线。
6.配电箱面板箱盖(贴脸)的安装
配电箱面板四周边缘应紧贴墙面,不能缩进抹灰层内,也不得突出抹灰层。
铁制配电箱应油漆完整,无掉漆返锈等现象。
Ⅲ 质量标准
1.主控项目
1. 1柜、屏、台、箱、盘的金属框架及基础型钢必须接地(PE)或接零(PEN)可靠;装有电器的可开启门,门和框架的接地端子间应用裸编织铜线连接,且有标识。
1. 2低压成套配电柜控制柜(屏、台)和动力、照明配电箱(盘)应有可靠的电击保护。柜(屏、台、箱、盘)内保护导体应有裸露的连接外部保护导体的端子,当设计无要求时,柜(屏、台、箱、盘)内保护导体最小截面为Sp(mm2)。不应小于下表的规定。
保护导体的截面积
相线截面积
S(mm2)
保护导体最小截面Sp(mm2)
S≤16
S
16<S≤35
16
35<S≤400
S/2
400<S≤800
200
S>800
S/4
注:S与Sp材质相同
1. 3手车、抽出式成套配电柜推拉应灵活,无卡阻碰撞现象。动触头与静触头的中心线应一致,且触头接触紧密,投入时,接地触头先于主触头接触;退出时,接地触头后于主触头脱开。
1. 4高压成套配电柜必须按规定交接试验合格,且应符合下列规定:
1.4. 1继电保护元器件、逻辑元件、变送器和控制用计算机等单体校验合格,整组试验动作正确,整定参数符合设计要求;
1.4. 2凡经法定程序批准,进入市场投入使用的新高压电气设备和继电保护装置,按产品技术文件要求交接试验。
1.5柜、屏、台、箱、盘间线路的线间和线对地间绝缘电阻值,馈电线路必须大于0.5MΩ时;二次回路必须大于1MΩ。
1. 6柜、屏、台、箱盘间二次回路交流工频耐压试验,当绝缘电阻值在10MΩ时,用2500V兆欧表遥测1min应无闪络击穿现象,当绝缘电阻值在1—10MΩ时,做1000V交流工频耐压试验,时间1min应无闪络击穿现象。
1. 7直流屏试验,应将屏内电子器件从线路上退出,检测主回路线间和线对地间绝缘电阻值应大于0.5MΩ,直流屏所附蓄电池组的充、放电应符合产品技术文件要求;整流器的控制调整和输出特性试验应符合产品技术文件要求。
1. 8照明配电箱(盘)安装应符合下列规定:
1.8. 1箱(盘)内配线整齐,无绞结现象。导线连接紧密,不伤芯线,不断股。垫圈下螺丝两侧压的导线截面积相同,同一端子导线连接不多余2根,防松垫圈等零件齐全。
1.8. 2箱(盘)内开关动作灵活可靠,带有漏电保护的回路,漏电保护装置动作电流不大于30mA,动作时间不大于0.1S。
1.8.3照明配电箱(盘)内,分别设置零线(N)和保护地线(PE线)汇流排,零线和保护地线经汇流排配出。
2、一般项目
2.1、基础型钢安装应符合下表的规定:
基础型钢安装允许偏差
项 目
允 许 偏 差
(mm/m)
(mm/全长)
不直度
1
5
水平度
1
5
不平行度
/
5
2.2柜、屏、台、箱、盘相互间或与基础型钢应用镀锌螺栓连接,且防松零件齐全。
2.3柜、屏、台、箱、盘安装垂直度允许偏差为1.5‰,相互间接缝不应大于2mm,成列盘面偏差不应大于5 mm。
2.4柜、屏、台、箱、盘内检查试验应符合下列规定:
2.4.1控制开关及保护装置的规格、型号符合设计要求。
2.4.2闭锁装置动作准确、可靠。
2.4.3主开关的辅助开关切换动作与主开关动作一致。
2.4.4柜、屏、台、箱、盘上的标识器件标明被控设备编号及名称,或操作位置。接线端子有编号,且清晰、工整、不易脱色。
2.4.5回路中的电子元件不应参加交流;48V及以下回路可不做工频耐压试验
2.5低压电器组合符合下列规定:
2.5.1发热元件安装在散热良好的位置。
2.5.2熔断器的熔体规格、自动开关的整定值符合设计要求。
2.5.3切换压板接触良好,相邻压板间有安全距离,切换时,不触及相邻的压板。
2.5.4信号回路的信号灯、按钮、光字牌、电铃、电笛、事故电钟等动作和信号显示准确
2.5.5外壳需接地(PE)或接零(PEN)的,连接可靠
2.5.6端子排安装牢固,端子有序号,强电、弱电端子隔离布置,端子规格与芯线截面积大小适配。
2.6电流回路应采用额定电压不低于750V、芯线截面积不小于2.5mm2,的铜芯绝缘电线或电缆。除电子元件回路或类似回路外,其他回路的电线应采用额定电压不低于750、芯线截面积不小于1.5mm2,的铜芯绝缘电线或电缆。二次回路连接线应成束绑扎,不同电压等级、交流、直流线路及计算机控制线路应分别绑扎,且有标识。
2.7连接柜、台、箱、盘面板上的电器及控制台、板等可动部位的电线要求:
2.7.1采用多股铜芯软电线,敷设长度留有适当裕量。
2.7.2线束有外套塑料管等加强绝缘保护层。
2.7.3与电器连接时,端部绞紧,且有不开口的终端端子或搪锡,不松散、断股。
2.7.4可转动部位的两端用卡子固定。
2.8照明配电箱(盘)安装要求:
2.8.1位置正确,部件齐全,箱体开孔与导管管径适配,安装配电箱箱盖紧贴墙面,箱(盘)涂层完整。
2.8.2箱(盘)内接线整齐,回路编号齐全,标识正确。
2.8.3箱(盘)不采用可燃材料制作。
2.8.4箱(盘)安装牢固,垂直度允许偏差为1.5‰;底边距地面为1.5m,照明配电板底边距地面不小于1.8m。
Ⅴ 安全注意事项
1.安装配电箱、盘面和器具时,应防止倾倒和坠落伤人。
2.开关上的保险丝必须按规定选用,不得用铜、铝丝代用,摆放方法要正确合理。
3.送电试亮前,要通知现场有关施工人员,非电气工作人员禁止乱动电气器具。
Ⅵ 质量通病及其防治
1.配电箱箱体不方正,箱体在运输过程中变形。收料时应严格检查质量,不合格者一律不接收。
2.箱体预埋后,顶部受压变形。箱体预埋后,顶部应正确设置过梁。
3.铁制箱体用电、气焊割大孔。在配电箱制作时应用开孔器开相应管径的圆孔。铁箱开孔数量不能少于配线回路。不可用电、气焊割孔,应用开孔器开孔,或者用钻扩孔后再用锉刀锉圆。
4.同一工程中箱高度不一致,垂直度超差。预埋箱体时要接建筑标高线找好高度,不能查砖行放箱体,安装箱体时同时用线缍吊好,直至垂直度符合要求。
5.配电箱后部墙体开裂、空鼓。在200mm墙上安装配电箱,后部缩进墙内,正确的设置钢丝网或石棉板,防止直接抹灰致使墙体开裂。
6.管插入箱内长短不一,不顺直,管入箱过长。钢管入箱时要先拧好根母再插入箱内使其长度一致,做焊接连接时长度不应超过5mm;入箱管路较多时要把管路固定好防止倾斜,管入箱时最好能利用自制平档板,使其管口入箱长度一致,用砖或木板在箱内把管顶平也可以。
7.配电箱面板四周边缘,突出或缩进抹灰层内,箱门不能开启180°。
铁制配电箱要选择活面板的产品,待抹灰完成后再安装。
箱门安装应合理,使之能开启180°,图纸会审应加强,在不合乎要求的位置上,不能安装配电箱。
8.保护接零(接地)线使用不当,不能使工作零线与保护接零 (接地)线混同,应单独敷设保护接零(接地)线。
9.保护接零(接地)线在配电箱(盘)内位置不当。保护接零(接地)线,必须连接牢固、可靠 ,不能压在盘面的固定螺栓上,防止拆盘时断开。
10.安全开关保护盖及固定钮丢失或损坏。安装安全开关时,要防止其丢失或损坏,要先把开关保护盖和固定钮保管好,等交工前一并拧好,或在配电箱上锁时再拧好。
工程名称:潍坊市人民医院门诊楼 交底人: 接受人: 接受日期:
合同管理制度
1 范围
本标准规定了龙腾公司合同管理工作的管理机构、职责、合同的授权委托、洽谈、承办、会签、订阅、履行和变更、终止及争议处理和合同管理的处罚、奖励;
本标准适用于龙腾公司项目建设期间的各类合同管理工作,厂内各类合同的管理,厂内所属各具法人资格的部门,参照本标准执行。
2 规范性引用
《中华人民共和国合同法》
《龙腾公司合同管理办法》
3 定义、符号、缩略语
无
4 职责
4.1 总经理:龙腾公司经营管理的法定代表人。负责对厂内各类合同管理工作实行统一领导。以法人代表名义或授权委托他人签订各类合法合同,并对电厂负责。
4.2 工程部:是发电厂建设施工安装等工程合同签订管理部门;负责签订管理基建、安装、人工技术的工程合同。
4.3 经营部:是合同签订管理部门,负责管理设备、材料、物资的订购合同。
4.5 合同管理部门履行以下职责:
4.5.1 建立健全合同管理办法并逐步完善规范;
4.5.2 参与合同的洽谈、起草、审查、签约、变更、解除以及合同的签证、公证、调解、诉讼等活动,全程跟踪和检查合同的履行质量;
4.5.3 审查、登记合同对方单位代表资格及单位资质,包括营业执照、经营范围、技术装备、信誉、越区域经营许可等证件及履约能力(必要时要求对方提供担保),检查合同的履行情况;
4.5.4 保管法人代表授权委托书、合同专用章,并按编号归口使用;
4.5.5 建立合同管理台帐,对合同文本资料进行编号统计管理;
4.5.6 组织对法规、制度的学习和贯彻执行,定期向有关领导和部门报告工作;
4.5.7 在总经理领导下,做好合同管理的其他工作,
4.6 工程技术部:专职合同管理员及材料、燃料供应部兼职合同管理员履行以下职责:
4.6.1 在主任领导下,做好本部门负责的各项合同的管理工作,负责保管“法人授权委托书”;
4.6.2 签订合同时,检查对方的有关证件,对合同文本内容依照法规进行检查,检查合同标的数量、金额、日期、地点、质量要求、安全责任、违约责任是否明确,并提出补充及修改意见。重大问题应及时向有关领导报告,提出解决方案;
4.6.3 对专业对口的合同统一编号、登记、建立台帐,分类整理归档。对合同承办部门提供相关法规咨询和日常协作服务工作;
4.6.4 工程技术部专职合同管理员负责收集整理各类合同,建立合同统计台帐,并负责
