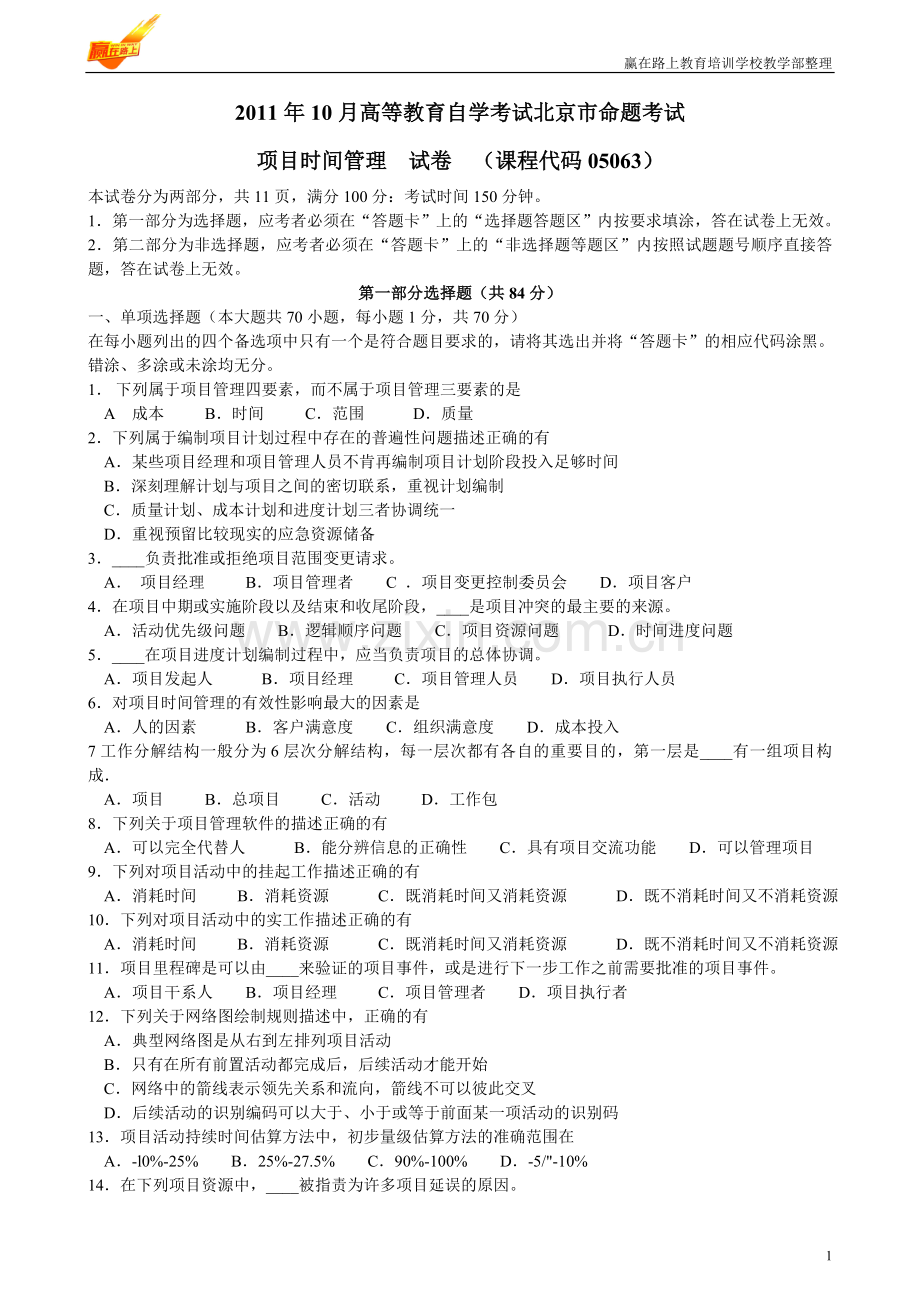

1、 赢在路上教育培训学校教学部整理2011年10月高等教育自学考试北京市命题考试项目时间管理 试卷 (课程代码05063)本试卷分为两部分,共11页,满分100分:考试时间150分钟。1第一部分为选择题,应考者必须在“答题卡”上的“选择题答题区”内按要求填涂,答在试卷上无效。2第二部分为非选择题,应考者必须在“答题卡”上的“非选择题等题区”内按照试题题号顺序直接答题,答在试卷上无效。第一部分选择题(共84分)一、单项选择题(本大题共70小题,每小题1分,共70分)在每小题列出的四个备选项中只有一个是符合题目要求的,请将其选出并将“答题卡”的相应代码涂黑。错涂、多涂或未涂均无分。1 下列属于项目管

2、理四要素,而不属于项目管理三要素的是A 成本 B时间 C范围 D质量2下列属于编制项目计划过程中存在的普遍性问题描述正确的有 A某些项目经理和项目管理人员不肯再编制项目计划阶段投入足够时间 B深刻理解计划与项目之间的密切联系,重视计划编制 C质量计划、成本计划和进度计划三者协调统一 D重视预留比较现实的应急资源储备3_负责批准或拒绝项目范围变更请求。 A 项目经理 B项目管理者 C 项目变更控制委员会 D项目客户4在项目中期或实施阶段以及结束和收尾阶段,_是项目冲突的最主要的来源。 A活动优先级问题 B逻辑顺序问题 C项目资源问题 D时间进度问题5_在项目进度计划编制过程中,应当负责项目的总体

3、协调。 A项目发起人 B项目经理 C项目管理人员 D项目执行人员6对项目时间管理的有效性影响最大的因素是 A人的因素 B客户满意度 C组织满意度 D成本投入7工作分解结构一般分为6层次分解结构,每一层次都有各自的重要目的,第一层是_有一组项目构成 A项目 B总项目 C活动 D工作包8下列关于项目管理软件的描述正确的有 A可以完全代替人 B能分辨信息的正确性 C具有项目交流功能 D可以管理项目9下列对项目活动中的挂起工作描述正确的有 A消耗时间 B消耗资源 C既消耗时间又消耗资源 D既不消耗时间又不消耗资源10下列对项目活动中的实工作描述正确的有 A消耗时间 B消耗资源 C既消耗时间又消耗资源

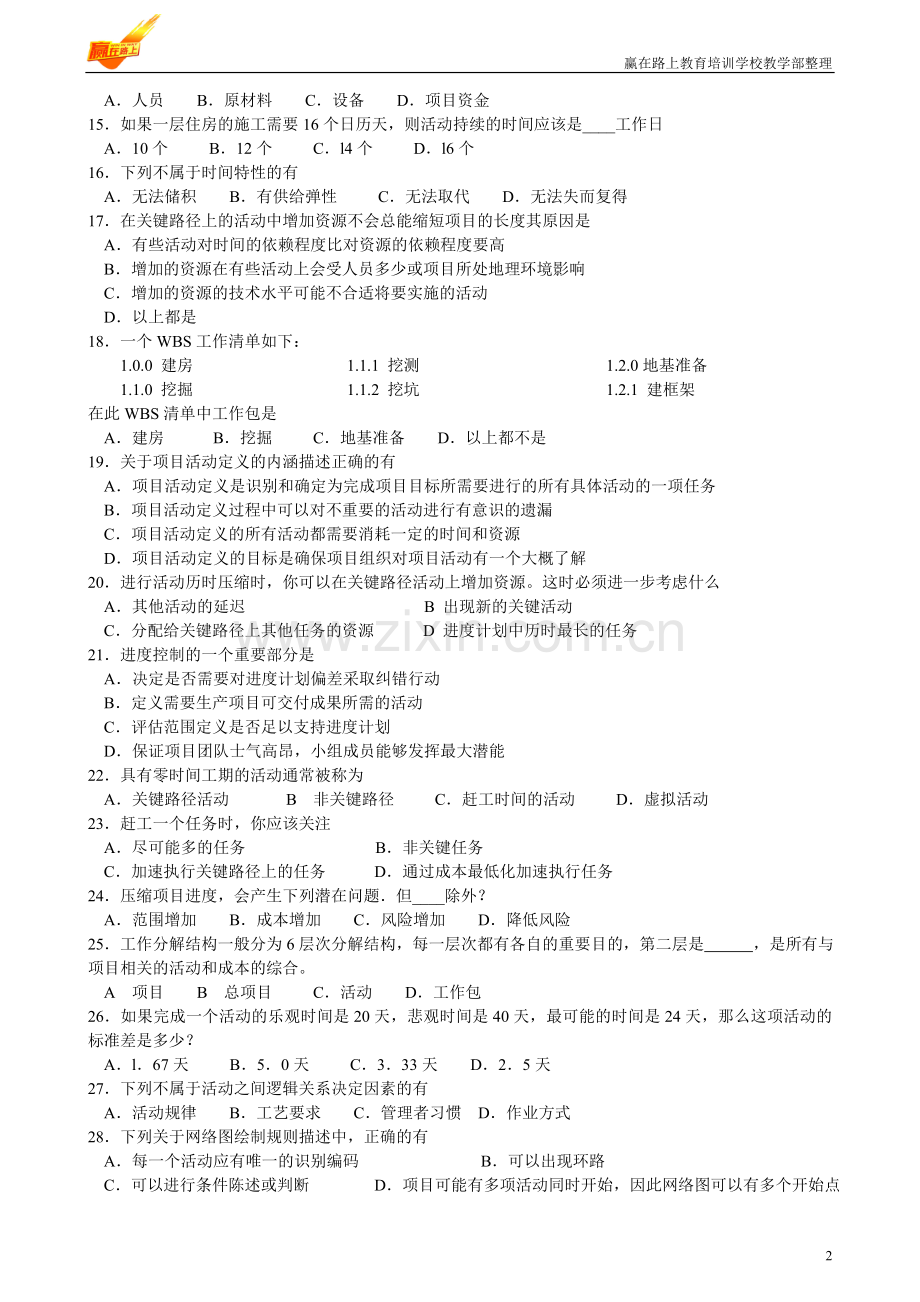

4、D既不消耗时间又不消耗资源11项目里程碑是可以由_来验证的项目事件,或是进行下一步工作之前需要批准的项目事件。 A项目干系人 B项目经理 C项目管理者 D项目执行者12下列关于网络图绘制规则描述中,正确的有 A典型网络图是从右到左排列项目活动 B只有在所有前置活动都完成后,后续活动才能开始 C网络中的箭线表示领先关系和流向,箭线不可以彼此交叉 D后续活动的识别编码可以大于、小于或等于前面某一项活动的识别码13项目活动持续时间估算方法中,初步量级估算方法的准确范围在 A-l0%-25% B25%-27.5% C90%-100% D-5/-10%14在下列项目资源中,_被指责为许多项目延误的原因。

5、 A人员 B原材料 C设备 D项目资金15如果一层住房的施工需要16个日历天,则活动持续的时间应该是_工作日 A10个 B12个 Cl4个 Dl6个16下列不属于时间特性的有 A无法储积 B有供给弹性 C无法取代 D无法失而复得17在关键路径上的活动中增加资源不会总能缩短项目的长度其原因是 A有些活动对时间的依赖程度比对资源的依赖程度要高 B增加的资源在有些活动上会受人员多少或项目所处地理环境影响 C增加的资源的技术水平可能不合适将要实施的活动 D以上都是18一个WBS工作清单如下:101.0.0 建房1.1.0 挖掘1.1.1 挖测1.1.2 挖坑1.2.0地基准备1.2.1 建框架在此WB

6、S清单中工作包是 A建房 B挖掘 C地基准备 D以上都不是19关于项目活动定义的内涵描述正确的有 A项目活动定义是识别和确定为完成项目目标所需要进行的所有具体活动的一项任务 B项目活动定义过程中可以对不重要的活动进行有意识的遗漏 C项目活动定义的所有活动都需要消耗一定的时间和资源 D项目活动定义的目标是确保项目组织对项目活动有一个大概了解20进行活动历时压缩时,你可以在关键路径活动上增加资源。这时必须进一步考虑什么 A其他活动的延迟 B 出现新的关键活动 C分配给关键路径上其他任务的资源 D 进度计划中历时最长的任务21进度控制的一个重要部分是 A决定是否需要对进度计划偏差采取纠错行动 B定义

7、需要生产项目可交付成果所需的活动 C评估范围定义是否足以支持进度计划 D保证项目团队士气高昂,小组成员能够发挥最大潜能22具有零时间工期的活动通常被称为 A关键路径活动 B 非关键路径 C赶工时间的活动 D虚拟活动23赶工一个任务时,你应该关注 A尽可能多的任务 B非关键任务 C加速执行关键路径上的任务 D通过成本最低化加速执行任务24压缩项目进度,会产生下列潜在问题但_除外? A范围增加 B成本增加 C风险增加 D降低风险25工作分解结构一般分为6层次分解结构,每一层次都有各自的重要目的,第二层是 ,是所有与项目相关的活动和成本的综合。 A 项目 B 总项目 C活动 D工作包26如果完成一个

8、活动的乐观时间是20天,悲观时间是40天,最可能的时间是24天,那么这项活动的标准差是多少? Al67天 B50天 C333天 D25天27下列不属于活动之间逻辑关系决定因素的有 A活动规律 B工艺要求 C管理者习惯 D作业方式28下列关于网络图绘制规则描述中,正确的有 A每一个活动应有唯一的识别编码 B可以出现环路 C可以进行条件陈述或判断 D项目可能有多项活动同时开始,因此网络图可以有多个开始点29在关键路线上增加资源不会总是缩短项目的时间长度,这是因为 A没有活动是依赖时间或依赖资源的 B总是以最佳的资源数量来安排活动 C项目经理总选择具有最高技能水平的初始资源 D 增加更多的资源可能产

9、生额外的工作并且导致效率低30下面哪项工作是制订进度计划的基础 A工作分解结构( WBS) B网络圈 C甘特图(GANTT) D资源平衡( RESOURCE LEVELLING)31假设某工地需要500吨的土方量需要转移,1辆卡车的日运输能力为50吨,则该工地需要卡车_台班。 A 25 B20 C15 D1032在箭线图示法(ADM)网络中,可能要求项目经理标明不消耗资源或时间的逻辑关系。表示这种关系可借助于 A关键路线活动 B非关键路线活动 C有闲时间活动 D虚活动33.工作包是 A工作分解结构中最底层的可交付物 B有特定标志符的工作 C属于报告中的需求层次 D可以分配到多于一个组织单元的工

10、作34在执行项目进度压缩时,首先集中于A尽可能多的任务 B非关键路径任务 C关键路径任务 D耗时最长的任务35你的公司经营地区内最大的化学品处理工厂公司被指控非法向镇上的河流倾倒的有毒物质的清理工作必须在2月I5日前完成。法庭的时间限制是 A关键事件 B主要里程碑事件 C强制日期 D外部依赖36开始和完成日期反映着预期的资源可行性,这样的项目进度被称为 A资源限制的进度 B资源分配制度 C资源平衡进度 D资源定量化制度37在一个网络进度中的关键路径是 A完成的最长时间 B在其它工作之前必须完成的工作 C在计划一个开始时间时可允许有灵活性 D不会被计划浮动影响38快速跟进是指 A采用平行任务加速

11、项目进展 B用一个任务取代另外的任务 C如有可能减少任务数量 D B和c39“在对软件编码前我不能进行软件测试”这句话说明了哪种依赖关系 A随意的 B软逻辑关系 C优先 D强制或硬逻辑关系40有哪三种主要的图示法 A. AOA、PERT. CPM BPERT、CPM、GERT C先导、箭线、条件 DAON、AOA. PDM41在非关键路线上的二件工作之间的开始到开始关系中,项目团队认为:在前序工作开始之后,后序工作的开始时间要被延迟3天。这种延迟被称为 A时差 B自由时差 C水平时差 D滞后42当需要减少20%关键路径时间时,你可以采取下列的行动,但_除外 A增加资源 B加速时间进度 C消除浮

12、动时间 D并行安排活动43算出已完工网络的活动历时后,顺推法和逆推法可以提供 A活动浮动时间 B最早开始日期和最迟开始日期 C关键路径 DA和C44以下哪个术语表示通过调整任务历时达到资源的有效分配 A快速跟进 B 资源装载 C赶工 D资源平衡45以下哪种进度计划编制方法包括风险评估 AADM B PERT CPDM DCDM46为了避免延迟交付的罚款,管理层已决定要“赶工”预期会有附加的成本。为了要进行项目赶工,加班时间或额外的资源应该被安排列 A所有的活动 B只是那些具有最长的持续时间的活动 C那些在关键路线开端上的具有最低的额外费用的活动 D那些风险度最大的活动47什么时候必须进行进度计

13、划变更?选择一个最为可能的情况 A和客户重新谈判 B更换设备 C成本超支 D人员流失48以下哪项可以使进度编制变得灵活 A滞后 B总时差 CADM D赶工49甘特图和网络图的区别是什么 A历时 B任务 C节点 D时差50如果一个任务的最乐观估算为12天,最悲观估算为18天,平均天数是15天,那么最可能估算多少 A15天 B13天 C16天 D以上都不是51在进行计划编制时,你坐下来对每项任务所需的时间进行估算,这些时间的总和就是项目估算,这个历时就是你承诺完成项目的时间。以上描述有什么错误 A项目团队没有参与估算,而且这种方法耗时太长 B 项目团队没有参与估算,而且没有使用网络图 C估算时间太

14、久,应该有管理层完成 D项目估算应该和客户要求的完工日期吻合52采用逆推法的目的在于决定 A关键路径 B最早开始和最早完成日期 C最迟开始和最迟完成日期 D赶工日期53你正要改造你的厨房,并且决定为这个项目准备一个网状系统图。体必须购买电气用具,而且直到橱柜完成才可以安装电气用具。在这个案例中,这些关系是 A从开始到结束 B从结束到开始 C从开始到开始 D从结束到结束54在计划编制时你发现完成项目的所需的时间比可以利用的时间长,这时你将如何处理 A和客户取得联系,告诉他们项目不能在要求的时间完成 B向管理层汇报项目不能在要求的时间完成 C采赶工或快速跟进法 D采用赶工或快速跟进法,然后将备选方

15、案汇报管理层55客户通知你项目必须提前两天完工,你将如何处理 A告诉客户项目的关键路径不允许提前完成项目 B向老板汇报 C召开项目团队会议,商量在关键路径上进行赶工或快速跟进法的方案 D努力工作,观察下月的项目状态56一项活动历时为4天,最早开始日期为10日,最迟开始日期为19日,没有非工作日,根据以上信息,可以总结出什么 A该活动总时差为9天 B该活动最早完成日期是14日结束 C该活动最迟完成日期是25日 D如果分配双倍资源的话,可以两天之内完成此活动57你所在的公司是当地一家最大的化工厂,工厂被指控向河流中倾到了有毒物质,导致鳄鱼的体积成倍增长,同时使得当地狗的数量大量减少。法庭已经判决公

16、司在2月15日前必须进行清理工作,这样的外部限制是属于A关键事件 B主要的里程碑式的事件 C强制性日期 D对外部的依赖58你负责管理一个城市用水系统的项目。为了避免水管生锈,合同上要求使用钛合金管管道设备,此外还要用氮化的铆钉来组装这些管道。因为氪化物质的密度特别大,根据某些技术上的要求,这些管道放置好以后要过10天才能装铆钉。在这个例子中,这10天被称为 A滞后时间 B前置时间 C浮动时间 D松弛时间59充满竞争的,复杂的项目管理环境加大了对项目工作完成时间的压力.进度的控制是避免时间延期的一个重要方法。时间管理的矫正行为经常是加速某些行为以确保这些行为能够及时完成,或者在尽可能短的延期内完

17、成。为了重新编制和执行进度表,矫正行为通常要求 A做大家都不喜欢的决策 B及时调整基准线 C偏差原因和趋势分析 D资源平衡60如果一个项目雇用了两个人,每个工作40小时,每小时劳动费用为30美元,其中包括常用开支。在同一时期内雇用的第三个人工作30小时,但是每小时的劳动费用高达50美元。这个星期的项目费用是 A2.400美元 B3.600美元 C3.660美元 D3.900美元61编制项目进度表是一个不断反复的过程,如果开始和结束的日期都不现实的话,项目很可能无法按照计划完成。既然你认识到了进度控制的重要性,你和你的团队正致力于明确如何管理进度变更。你将最终的结果写在哪一个文件里 A进度变更控

18、制程序 B进度管理计划 C进度风险计划 D项目进度报告62你的首席工程师估计,一个工作包的工作置最可能需要的完成时间为50周。如果一切都很顺利的话,也可能在40周内完成;但是如果情况糟糕的话,则需要l80周才能完成。使用计划评审技术(PERT)估计一下这个工作包的完成时间是多少 A45周 B70周 C90周 D140周63活动A历时为3天,开始于4号(星期一)上午,后续活动B和A的关系为结束一开始,结束一开始关系有3天滞后,活动B历时为4天,星期日为非工作日,从这些数可以得到什么 A两个活动总历时为8天 B活动A开始日期和活动B结束的日历时间为1l天 C活动B结束日期为13号星期三 D活动A开

19、始日期和活动B结束的日历时间为14天64,一个项目有3条关键路径。这时项目意味着什么 A降低了管理的难度 B增加了项目风险 C要求更多人手 D这种情况不可能出现65 PRET和CPM的主要区别,在于PERT A在计算进度计划时使用分布的平均值(预期值) B计算时差时使用最可能估算 C通过计算时差来确定哪些活动的进度最不灵活 D在图中包括了非序列活动,如回环或条件分支66项目可能A没有关键路径 B多条关键路径 C一条关键路径 D一条或多条关键路径67你已经决定对每项活动或任务采用一次估算法来估算项目,之后你将会来用什么方法 A计划评审技术 BWBS C关键路径法 D图表评审技术68在下列哪类网络

20、图中不使用虚拟活动A关键路径法 B 节点式活动法(单代号) C箭线式活动法(双代号) D PERT69项目活动分类中,以下哪项需要资源 A实工作 B挂起工作 C虚工作 DA和B70资源平衡最好用于( )活动 A时间很紧的 B按时的 C非关键路径 D关键路径二、多项选择题(本大题共7小题,每小题2分,共l4分)在每小题列出的四个备选项中至少有两个是符合题目要求的,请将其选出并的相应代码涂黑错涂、多涂、少涂或来涂均无分。71下列对项目基本特征的中,正确的有 A长期性 B独特性 C可预测性 D静态性72下列关于项目计划功能自描述,正确的有, A辅助协调与沟通 B杜绝风险 C分配任务 D信息载体73工

21、作分解结构中的具体“小要素”应具备的特点包括 A可管理性 B整体性 C可分解性 D可检验和度量性74项目活动定义所采用的技术包括 A工作分解技术 B活动分解技术 C模板法 D专家判断法75下列关于活动同的关系定义正确的有 A硬依存也成为强制性依存优先性依存 B硬依存也成为强制性依存,必然性依存 C软依存也成为随意性依存滞后性依存 D外部依存关系也成为外部制约关系外部依赖性76下列关于网络图绘制规则描述中,正确的有 A典型网络图是从右到左排列项目活动 B只有在所有前置活动都完成后,后续活动才能开始 C网等中的箭线表示领先关系和流向,箭线不可以彼此交叉 D后续活动的识别编码必须大于它前面所有活动的

22、识别码77下边关于项目活动持续时间估算的描述中,正确的有 A历史数据可用性越高,所做估算就越可靠 B通过详细估算,可以得到完全准确的项目活动持续时间估计值 C项目活动持续时间是一个随机变量D项目活动持续时间估算值一旦确定,将不再调整第二部分非选择题(共16分)78经过工作分解后项目的工作范围已经明确,但是为了更好地对电动化自行车开发过程进行有效监控, 保证产品开发项目按期、保质完成,你作为项目经理,需要采用网络计划技术对进度进行动态管理。经过分析得到了一张表明工作关系及每项工作初步时间估计的工作列表,如表1所示:表1:电动自行车开发项目工作列表:代号工作名称工作时间(天)紧后工作每天需要安排人

23、数A总体设计15B5B单元定义20CGJ10C车体设计15D5D传动装置试制30EL10E刹车试制20F10F车体材料试制10M5G电池系统设计30H5H电池系统设计30I5I电池系统测试30M5J电动机设计20K5K电动机试制40L5L电动机测试10M10M总装10N15N整车测试15-10问题1:根据表2电动自行车开发项目工作列表,绘制产品开发项目单代号网络计划图。(4分)问题2:请计算该项目各项工作的最早开始时间,最早结束时间,最迟开始时间,最迟结束时间,总时差,自由时差及工期,将计算结果填入表2中,并在途中用双线或粗线标注该项目的关键线路。(4分)表2:电动自行车产品开发项目工作时间计

24、算表代号ESEFLSLFTF是否为关键工作ABCDEFGHIJKLMN总工期79为了形象地表达电动自行车开发项目的进展情况,请根据上题计算结果绘制产品开发项目的甘特图,在图中用双线或粗线标注该项目的关键工作。并在图中标出人力资源负荷图。具体答案请绘制到表中。(8分)题79表:电动自行车开发项目的甘特图及人员需求量表进度计划(天)102030405060708090100110120130140150160ABCDEFGHIJKLMN人员需求量4035302520151052011年10月高等教育自学考试北京市命题考试项目时间管理试题答案及评分参考 (课程代码 05063)一、 单项选择题(本大

25、题共70小题,每小题1分,共70分)1C 2A 3C 4D 5B6A 7B 8C 9A 10C11A 12B 13B 14A 15B16B 17C 18D 19A 20B21A 22D 23C 24A 25A26C 27C 28A 29D 30A31D 32D 33A 34C 35C36A 37A 38A 39D 40B41D 42B 43D 44D 45B46C 47A 48B 49C 50A51B 52C 53B 54D 55C56B 57C 58A 59C 60D61D 62B 63B 64B 65A66D 67C 68B 69A 70C二、 多项选择题(本大题共7小题,每小题2分,共1

26、4分)71BC 72AD 73AD 74BC 75BD 76BD 77AC三、 计算题(本大题共2小题,每小题8分,共16分)解:AB G C J H D K I E L N MF问题2:请计算该项目各项工作的最早开始时间,最早结束时间,最迟开始时间,最迟结束时间,总时差,自由时差及工期,将计算结果填入表2中,并在图中用双线或粗线标注该项目的关键线路。(4分)一、 表2:电动自行车产品开发项目工作时间计算表代号ESEFLSLFTF是否为关键工作A0150150是B153535150是C3550506515否D5080659515否E801009511515否F10011011512515否G3

27、56535650是H659565950是I95125951250是J3555557520否K55957511520否L9510511512520否M1251351251350是N1351501351500是总工期1502为了形象地表达电动自行车开发项目的进展情况,请根据上题计算结果绘制产品开发项目的甘特图,在图中用双线或粗线标注该项目的关键工作。并在图中标出人力资源负荷图。具体答案请绘制到表中。(8分)解:表3:电动自行车开发项目的甘特图及人员需求量表 3、通过活动,使学生养成博览群书的好习惯。B比率分析法和比较分析法不能测算出各因素的影响程度。C采用约当产量比例法,分配原材料费用与分配加工费

28、用所用的完工率都是一致的。C采用直接分配法分配辅助生产费用时,应考虑各辅助生产车间之间相互提供产品或劳务的情况。错 C产品的实际生产成本包括废品损失和停工损失。C成本报表是对外报告的会计报表。C成本分析的首要程序是发现问题、分析原因。C成本会计的对象是指成本核算。C成本计算的辅助方法一般应与基本方法结合使用而不单独使用。C成本计算方法中的最基本的方法是分步法。XD当车间生产多种产品时,“废品损失”、“停工损失”的借方余额,月末均直接记入该产品的产品成本 中。D定额法是为了简化成本计算而采用的一种成本计算方法。F“废品损失”账户月末没有余额。F废品损失是指在生产过程中发现和入库后发现的不可修复废

29、品的生产成本和可修复废品的修复费用。F分步法的一个重要特点是各步骤之间要进行成本结转。()G各月末在产品数量变化不大的产品,可不计算月末在产品成本。错G工资费用就是成本项目。()G归集在基本生产车间的制造费用最后均应分配计入产品成本中。对J计算计时工资费用,应以考勤记录中的工作时间记录为依据。()J简化的分批法就是不计算在产品成本的分批法。()J简化分批法是不分批计算在产品成本的方法。对 J加班加点工资既可能是直接计人费用,又可能是间接计人费用。J接生产工艺过程的特点,工业企业的生产可分为大量生产、成批生产和单件生产三种,XK可修复废品是指技术上可以修复使用的废品。错K可修复废品是指经过修理可

30、以使用,而不管修复费用在经济上是否合算的废品。P品种法只适用于大量大批的单步骤生产的企业。Q企业的制造费用一定要通过“制造费用”科目核算。Q企业职工的医药费、医务部门、职工浴室等部门职工的工资,均应通过“应付工资”科目核算。 S生产车间耗用的材料,全部计入“直接材料”成本项目。 S适应生产特点和管理要求,采用适当的成本计算方法,是成本核算的基础工作。()W完工产品费用等于月初在产品费用加本月生产费用减月末在产品费用。对Y“预提费用”可能出现借方余额,其性质属于资产,实际上是待摊费用。对 Y引起资产和负债同时减少的支出是费用性支出。XY以应付票据去偿付购买材料的费用,是成本性支出。XY原材料分工

31、序一次投入与原材料在每道工序陆续投入,其完工率的计算方法是完全一致的。Y运用连环替代法进行分析,即使随意改变各构成因素的替换顺序,各因素的影响结果加总后仍等于指标的总差异,因此更换各因索替换顺序,不会影响分析的结果。()Z在产品品种规格繁多的情况下,应该采用分类法计算产品成本。对Z直接生产费用就是直接计人费用。XZ逐步结转分步法也称为计列半成品分步法。A按年度计划分配率分配制造费用,“制造费用”账户月末(可能有月末余额/可能有借方余额/可能有贷方余额/可能无月末余额)。A按年度计划分配率分配制造费用的方法适用于(季节性生产企业) 3、通过活动,使学生养成博览群书的好习惯。B比率分析法和比较分析

32、法不能测算出各因素的影响程度。C采用约当产量比例法,分配原材料费用与分配加工费用所用的完工率都是一致的。C采用直接分配法分配辅助生产费用时,应考虑各辅助生产车间之间相互提供产品或劳务的情况。错 C产品的实际生产成本包括废品损失和停工损失。C成本报表是对外报告的会计报表。C成本分析的首要程序是发现问题、分析原因。C成本会计的对象是指成本核算。C成本计算的辅助方法一般应与基本方法结合使用而不单独使用。C成本计算方法中的最基本的方法是分步法。XD当车间生产多种产品时,“废品损失”、“停工损失”的借方余额,月末均直接记入该产品的产品成本 中。D定额法是为了简化成本计算而采用的一种成本计算方法。F“废品

33、损失”账户月末没有余额。F废品损失是指在生产过程中发现和入库后发现的不可修复废品的生产成本和可修复废品的修复费用。F分步法的一个重要特点是各步骤之间要进行成本结转。()G各月末在产品数量变化不大的产品,可不计算月末在产品成本。错G工资费用就是成本项目。()G归集在基本生产车间的制造费用最后均应分配计入产品成本中。对J计算计时工资费用,应以考勤记录中的工作时间记录为依据。()J简化的分批法就是不计算在产品成本的分批法。()J简化分批法是不分批计算在产品成本的方法。对 J加班加点工资既可能是直接计人费用,又可能是间接计人费用。J接生产工艺过程的特点,工业企业的生产可分为大量生产、成批生产和单件生产

34、三种,XK可修复废品是指技术上可以修复使用的废品。错K可修复废品是指经过修理可以使用,而不管修复费用在经济上是否合算的废品。P品种法只适用于大量大批的单步骤生产的企业。Q企业的制造费用一定要通过“制造费用”科目核算。Q企业职工的医药费、医务部门、职工浴室等部门职工的工资,均应通过“应付工资”科目核算。 S生产车间耗用的材料,全部计入“直接材料”成本项目。 S适应生产特点和管理要求,采用适当的成本计算方法,是成本核算的基础工作。()W完工产品费用等于月初在产品费用加本月生产费用减月末在产品费用。对Y“预提费用”可能出现借方余额,其性质属于资产,实际上是待摊费用。对 Y引起资产和负债同时减少的支出

35、是费用性支出。XY以应付票据去偿付购买材料的费用,是成本性支出。XY原材料分工序一次投入与原材料在每道工序陆续投入,其完工率的计算方法是完全一致的。Y运用连环替代法进行分析,即使随意改变各构成因素的替换顺序,各因素的影响结果加总后仍等于指标的总差异,因此更换各因索替换顺序,不会影响分析的结果。()Z在产品品种规格繁多的情况下,应该采用分类法计算产品成本。对Z直接生产费用就是直接计人费用。XZ逐步结转分步法也称为计列半成品分步法。A按年度计划分配率分配制造费用,“制造费用”账户月末(可能有月末余额/可能有借方余额/可能有贷方余额/可能无月末余额)。A按年度计划分配率分配制造费用的方法适用于(季节性生产企业)

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 自考

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
