收藏 分销(赏)

石材干挂外墙技术交底(公建).doc

上传人:天**** 文档编号:3479187 上传时间:2024-07-07 格式:DOC 页数:7 大小:556KB
下载 相关 举报
石材干挂外墙技术交底(公建).doc_第1页
第1页 / 共7页
石材干挂外墙技术交底(公建).doc_第2页
第2页 / 共7页
石材干挂外墙技术交底(公建).doc_第3页
第3页 / 共7页
石材干挂外墙技术交底(公建).doc_第4页
第4页 / 共7页
石材干挂外墙技术交底(公建).doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

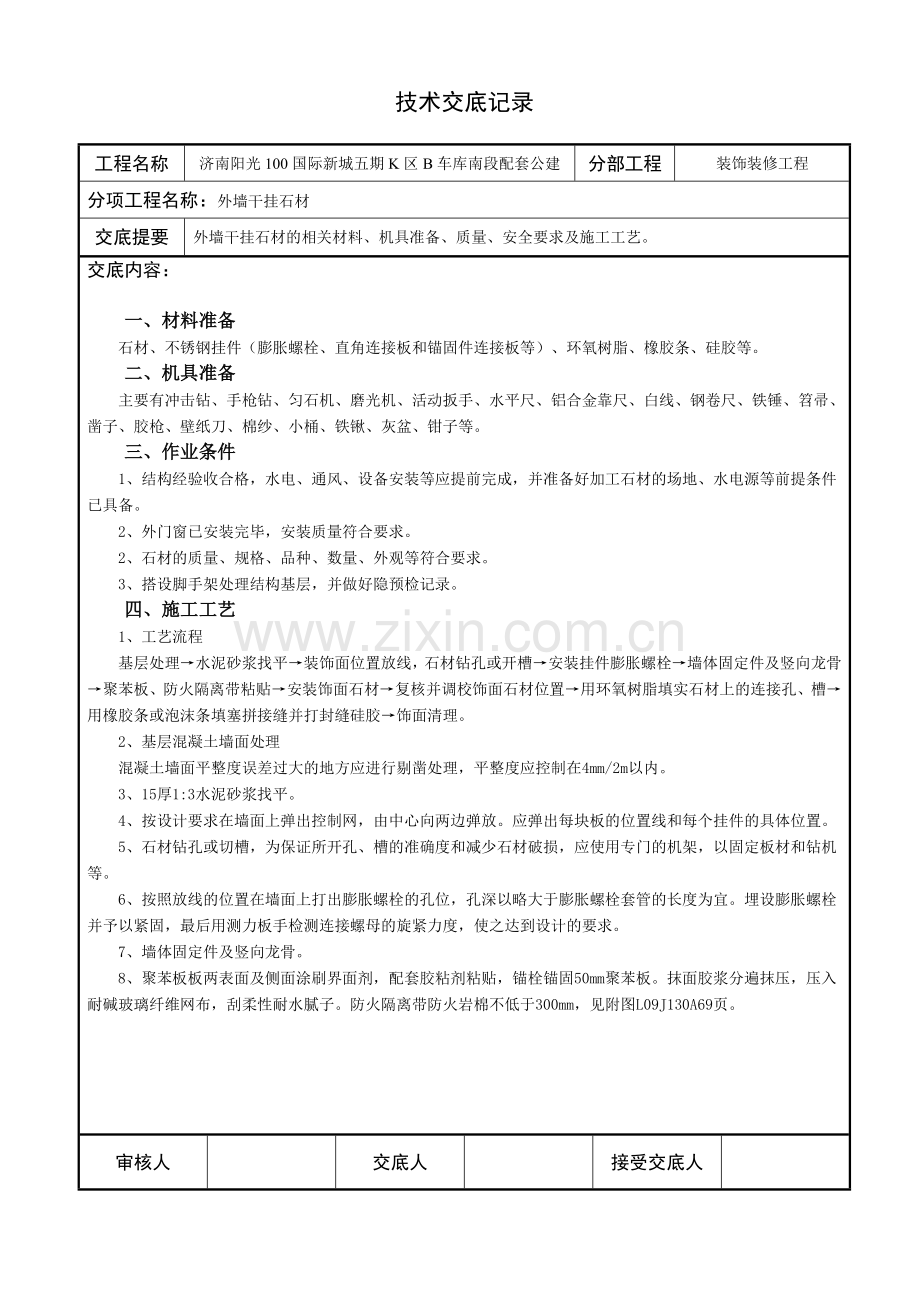

1、技术交底记录工程名称济南阳光100国际新城五期K区B车库南段配套公建分部工程装饰装修工程分项工程名称:外墙干挂石材交底提要外墙干挂石材的相关材料、机具准备、质量、安全要求及施工工艺。交底内容:一、材料准备石材、不锈钢挂件(膨胀螺栓、直角连接板和锚固件连接板等)、环氧树脂、橡胶条、硅胶等。二、机具准备主要有冲击钻、手枪钻、匀石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等。三、作业条件1、结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工石材的场地、水电源等前提条件已具备。2、外门窗已安装完毕,安装质量符合要求。

2、2、石材的质量、规格、品种、数量、外观等符合要求。3、搭设脚手架处理结构基层,并做好隐预检记录。四、施工工艺1、工艺流程基层处理水泥砂浆找平装饰面位置放线,石材钻孔或开槽安装挂件膨胀螺栓墙体固定件及竖向龙骨聚苯板、防火隔离带粘贴安装饰面石材复核并调校饰面石材位置用环氧树脂填实石材上的连接孔、槽用橡胶条或泡沫条填塞拼接缝并打封缝硅胶饰面清理。2、基层混凝土墙面处理混凝土墙面平整度误差过大的地方应进行剔凿处理,平整度应控制在4mm/2m以内。3、15厚1:3水泥砂浆找平。4、按设计要求在墙面上弹出控制网,由中心向两边弹放。应弹出每块板的位置线和每个挂件的具体位置。5、石材钻孔或切槽,为保证所开孔、

3、槽的准确度和减少石材破损,应使用专门的机架,以固定板材和钻机等。6、按照放线的位置在墙面上打出膨胀螺栓的孔位,孔深以略大于膨胀螺栓套管的长度为宜。埋设膨胀螺栓并予以紧固,最后用测力板手检测连接螺母的旋紧力度,使之达到设计的要求。7、墙体固定件及竖向龙骨。8、聚苯板板两表面及侧面涂刷界面剂,配套胶粘剂粘贴,锚栓锚固50mm聚苯板。抹面胶浆分遍抹压,压入耐碱玻璃纤维网布,刮柔性耐水腻子。防火隔离带防火岩棉不低于300mm,见附图L09J130A69页。审核人交底人接受交底人 技术交底记录工程名称济南阳光100国际新城五期K区B车库南段配套公建分部工程装饰装修工程分项工程名称:外墙干挂石材交底提要外

4、墙干挂石材的相关材料、机具准备、质量、安全要求及施工工艺。交底内容:9、安装连接件:干挂石材一般采用不锈钢连接件。注意调节挂件一定要安装牢固。 10、石材开槽:安装石材前用匀石机在石材的侧面开槽,开槽深度依照挂件的尺寸进行,一般要求不小于1cm并且在板材后侧边中心,为了保证开槽不崩边,开槽距边缘距离为1/4边长且不小于50mm,并将槽内的石灰清理干净以保证灌胶粘结牢固。审核人交底人接受交底人技术交底记录工程名称济南阳光100国际新城五期K区B车库南段配套公建分部工程装饰装修工程分项工程名称:外墙干挂石材交底提要外墙干挂石材的相关材料、机具准备、质量、安全要求及施工工艺。交底内容:11、石材安装

5、:石材安装是从底层开始,吊好垂直线,然后依次向上安装。必须对石材的材质、颜色、纹路、加工尺寸进行检查,按照的石材编号将石材轻放在T型挂件上,按线就位后调整准确位置,并立即清孔,槽内注入胶,要求锚固胶保证有48小时的凝固时间,以避免过早凝固而脆裂,过慢凝固而松动。板材垂直度、平整度、拉线校正后扳紧螺栓。安装时注意各种石材的交接和接口,保证石材安装交圈。12、打胶:对于要求密缝的石材拼接不用打胶;设计要求留缝的墙面,需要在缝内填入泡沫条后用有颜色的大理石胶打入缝隙内。为了保证打胶的质量,用事先准备好的泡沫条塞入石材缝隙,预留好打胶尺寸,既不需要太深,也不应太浅,要求密实,并在石材的边缘贴上胶带纸然

6、后打胶,一般要求打胶深度在610mm保证雨水不能进入骨架内即可。待完成后轻轻将胶带纸撕掉使打胶边成一条直线。13、清理:勾缝或打胶完毕后,用棉纱等物对石材表面清理,干挂也须待胶凝固后,再用壁纸刀、棉纱等物对石材表面清理。需要打蜡的一般应按照使用蜡的操作方法进行,原则上应烫硬蜡,擦软蜡,要求均匀不露底色,色泽一致,表面整洁。五、质量要求1、主控项目(1)石材幕墙工程所用材料的品种、规格、性能和等级,应符合设计要求及国家现行产品标准和工程技术规范的规定。石材的弯曲强度不应小于8.0MPa;吸水率应小于0.8。石材幕墙的铝合金挂件厚度不应小于4.0mm,不锈钢挂件厚度不应小于3.0mm。(2)石材幕

7、墙的造型、立面分格、颜色、光泽、花纹和图案应符合设计要求。(3)石材孔、槽的数量、深度、位置、尺寸应符合设计要求。(4)石材幕墙主体结构上的预埋件和后置埋件的位置、数量及后置埋件的拉拔力必须符合设计要求。(5)石材幕墙的金属框架立柱与主体结构预埋件的连接、立柱与横梁的连接、连接件与金属框架的连接、连接件与石材面板的连接必须符合设计要求,安装必须牢固。(6)金属框架和连接件的防腐处理应符合设计要求。(7)石材幕墙的防雷装置必须与主体结构防雷装置可靠连接。(8)石材幕墙的防火、保温、防潮材料的设置应符合设计要求,填充应密实、均匀、厚度一致。(9)各种结构变形缝、墙角的连接节点应符合设计要求和技术标

8、准的规定。(10)石材表面和板缝的处理应符合设计要求。(11)石材幕墙的板缝注胶应饱满、密实、连续、均匀、无气泡,板缝宽度和厚度应符合设计要求和技术标准的规定。(12)石材幕墙应无渗漏。审核人交底人接受交底人 技术交底记录工程名称济南阳光100国际新城五期K区B车库南段配套公建分部工程装饰装修工程分项工程名称:外墙干挂石材交底提要外墙干挂石材的相关材料、机具准备、质量、安全要求及施工工艺。交底内容:2、一般项目(1)石材幕墙表面应平整、洁净,无污染、缺损和裂痕。颜色和花纹应协调一致,无明显色差,无明显修痕。(2)石材幕墙的压条应平直、洁净、接口严密、安装牢固。(3)石材接缝应横平竖直、宽窄均匀

9、;阴阳角石板压向应正确,板边合缝应顺直;凸凹线出墙厚度应一致,上下口应平直;石材面板上洞口、槽边应套割吻合,边缘应整齐。(4)石材幕墙的密封胶缝应横平竖直、深浅一致、宽窄均匀、光滑顺直。(5)石材幕墙上的滴水线、流水坡向应正确、顺直。(6)每平方米石材的表面质量和检验方法应符合表a的规定。表a 每平方米石材的表面质量和检验方法项次项目质量要求检验方法1裂痕、明显划伤和长度100mm的轻微划伤不允许观察2长度100mm的轻微划伤8条用钢尺检查3擦伤总面积500mm2用钢尺检查(7)石材幕墙安装的允许偏差和检验方法应符合表b的规定。表b 石材幕墙安装的允许偏差和检验方法项次项目允许偏差(mm)检验

10、方法光面麻面1幕墙垂直度幕墙高度30m10用经纬仪检查30m幕墙高度60m1560m幕墙高度90m20幕墙高度90m252幕墙水平度3用水平仪检查3板材立面垂直度3用水平仪检查4板材上沿水平度2用1m水平尺和钢直尺检查5相邻板材板角错位1用钢直尺检查6幕墙表面平整度23用垂直检测尺检查7阳角方正24用直角检测尺检查8接缝直线度34接5m线,不足5m拉通线,用钢直尺检查9接缝高低差1用钢直尺和塞尺检查10接缝宽度12用钢直尺检查审核人交底人接受交底人 技术交底记录工程名称济南阳光100国际新城五期K区B车库南段配套公建分部工程装饰装修工程分项工程名称:外墙干挂石材交底提要外墙干挂石材的相关材料、

11、机具准备、质量、安全要求及施工工艺。交底内容:六、成品保护1、运输石材时应特别小心,避免磕碰边角,必要时用地毯与软物等包住边角。2、堆放石材要整齐牢固,堆放位置要在房间选好,避免来回搬运及雨淋,石材堆放要75度立着堆放,下面用木方固定,且石材要光面对光面放置。七、安全措施1、距地2m以上的作业面,在脚手架外侧必须绑扎两道防护栏并设18cm高挡脚板。2m以上必须设置水平安全网和垂直防护网。2、需上下交叉作业时,禁止在同一工作面上同时施工。3、石材钻孔和切槽应在固定的机架上并由经过专门培训的人员操作,操作时必须戴防护眼镜。4、现场所用电器设备应符合安全规定,一切电器设备一律配备漏电保护装置。八、环

12、保措施1、石材进行二次加工切割时,尽量减少噪音污染。应在指定的施工棚内进行,具有防护措施,施工人员戴好口罩。2、采用浇水切割时应备有积水坑,避免污水随地流淌。3、切割下来的石材放在指定位置,不得随地丢弃。审核人交底人接受交底人 合同管理制度1 范围本标准规定了龙腾公司合同管理工作的管理机构、职责、合同的授权委托、洽谈、承办、会签、订阅、履行和变更、终止及争议处理和合同管理的处罚、奖励;本标准适用于龙腾公司项目建设期间的各类合同管理工作,厂内各类合同的管理,厂内所属各具法人资格的部门,参照本标准执行。2 规范性引用中华人民共和国合同法龙腾公司合同管理办法3 定义、符号、缩略语无4 职责4.1 总

13、经理:龙腾公司经营管理的法定代表人。负责对厂内各类合同管理工作实行统一领导。以法人代表名义或授权委托他人签订各类合法合同,并对电厂负责。4.2 工程部:是发电厂建设施工安装等工程合同签订管理部门;负责签订管理基建、安装、人工技术的工程合同。4.3 经营部:是合同签订管理部门,负责管理设备、材料、物资的订购合同。4.5 合同管理部门履行以下职责:4.5.1 建立健全合同管理办法并逐步完善规范;4.5.2 参与合同的洽谈、起草、审查、签约、变更、解除以及合同的签证、公证、调解、诉讼等活动,全程跟踪和检查合同的履行质量;4.5.3 审查、登记合同对方单位代表资格及单位资质,包括营业执照、经营范围、技

14、术装备、信誉、越区域经营许可等证件及履约能力(必要时要求对方提供担保),检查合同的履行情况;4.5.4 保管法人代表授权委托书、合同专用章,并按编号归口使用;4.5.5 建立合同管理台帐,对合同文本资料进行编号统计管理;4.5.6 组织对法规、制度的学习和贯彻执行,定期向有关领导和部门报告工作;4.5.7 在总经理领导下,做好合同管理的其他工作,4.6 工程技术部:专职合同管理员及材料、燃料供应部兼职合同管理员履行以下职责:4.6.1 在主任领导下,做好本部门负责的各项合同的管理工作,负责保管“法人授权委托书”;4.6.2 签订合同时,检查对方的有关证件,对合同文本内容依照法规进行检查,检查合同标的数量、金额、日期、地点、质量要求、安全责任、违约责任是否明确,并提出补充及修改意见。重大问题应及时向有关领导报告,提出解决方案;4.6.3 对专业对口的合同统一编号、登记、建立台帐,分类整理归档。对合同承办部门提供相关法规咨询和日常协作服务工作;4.6.4 工程技术部专职合同管理员负责收集整理各类合同,建立合同统计台帐,并负责

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
