资源描述

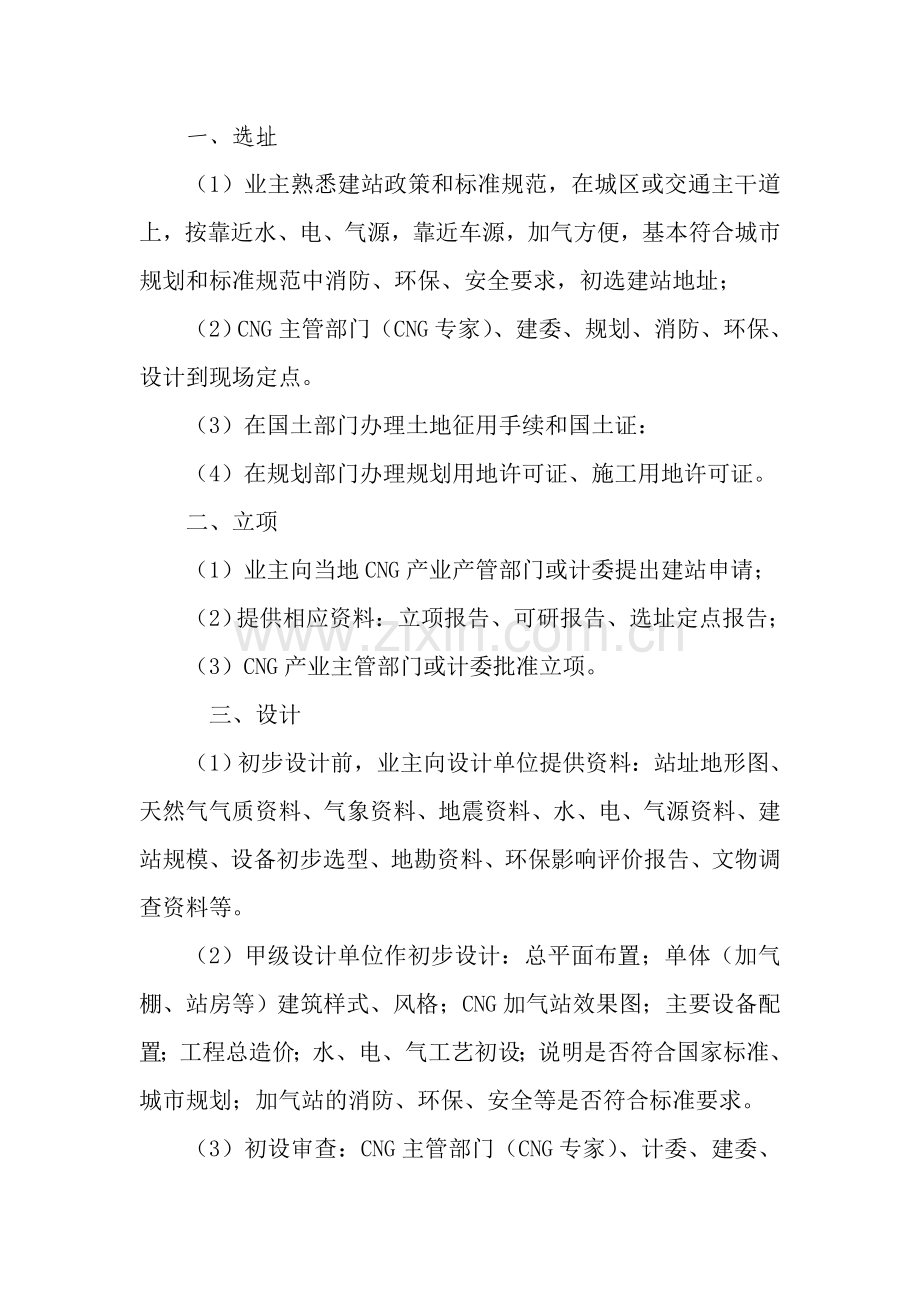

1、一、选址 (1)业主熟悉建站政策和标准规范,在城区或交通主干道上,按靠近水、电、气源,靠近车源,加气方便,基本符合城市规划和标准规范中消防、环保、安全要求,初选建站地址;(2)CNG主管部门(CNG专家)、建委、规划、消防、环保、设计到现场定点。(3)在国土部门办理土地征用手续和国土证:(4)在规划部门办理规划用地许可证、施工用地许可证。二、立项(1)业主向当地CNG产业产管部门或计委提出建站申请;(2)提供相应资料:立项报告、可研报告、选址定点报告;(3)CNG产业主管部门或计委批准立项。三、设计 (1)初步设计前,业主向设计单位提供资料:站址地形图、天然气气质资料、气象资料、地震资料、水、

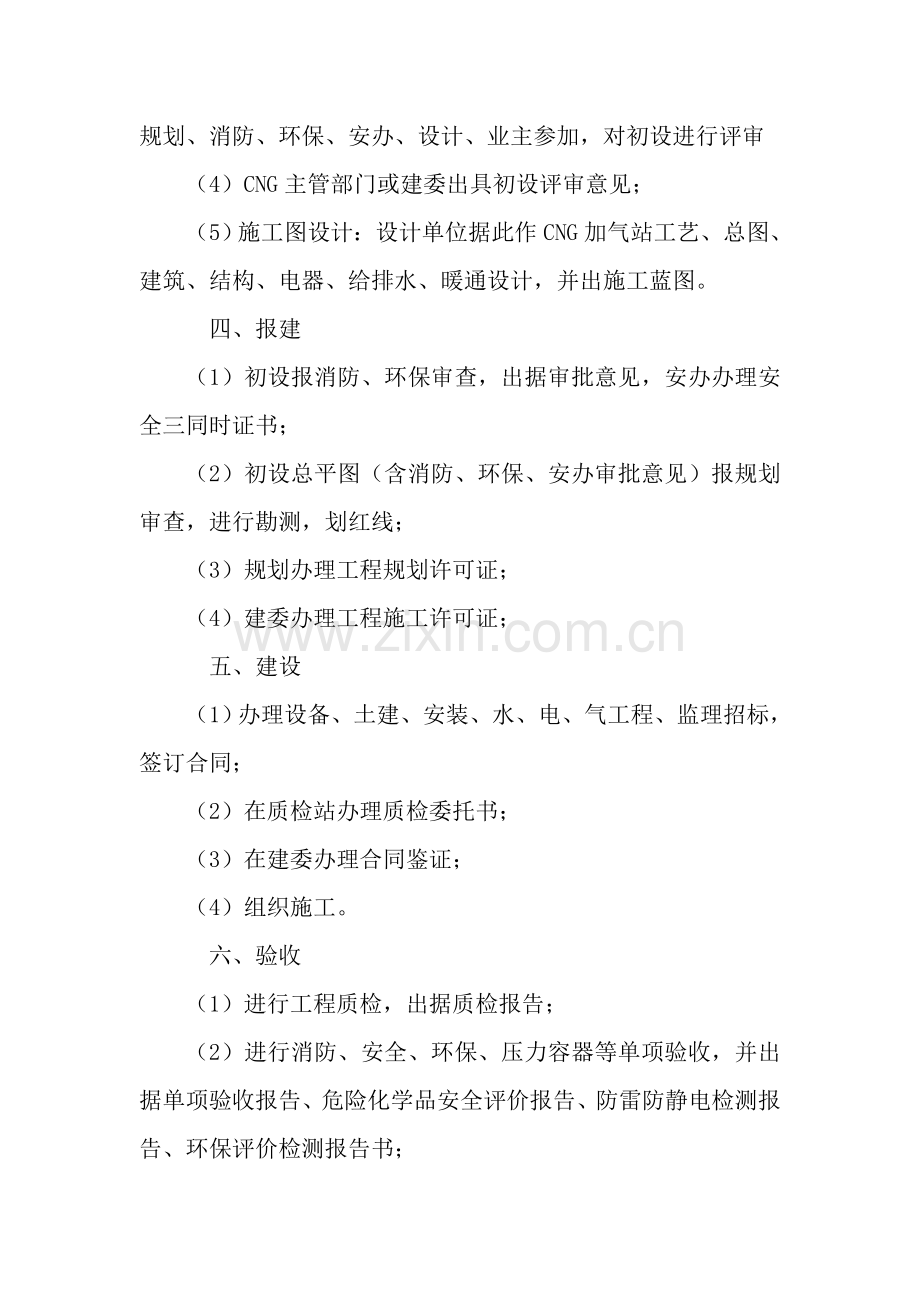

2、电、气源资料、建站规模、设备初步选型、地勘资料、环保影响评价报告、文物调查资料等。 (2)甲级设计单位作初步设计:总平面布置;单体(加气棚、站房等)建筑样式、风格;CNG加气站效果图;主要设备配置;工程总造价;水、电、气工艺初设;说明是否符合国家标准、城市规划;加气站的消防、环保、安全等是否符合标准要求。 (3)初设审查:CNG主管部门(CNG专家)、计委、建委、规划、消防、环保、安办、设计、业主参加,对初设进行评审 (4)CNG主管部门或建委出具初设评审意见; (5)施工图设计:设计单位据此作CNG加气站工艺、总图、建筑、结构、电器、给排水、暖通设计,并出施工蓝图。四、报建(1)初设报消防、

3、环保审查,出据审批意见,安办办理安全三同时证书;(2)初设总平图(含消防、环保、安办审批意见)报规划审查,进行勘测,划红线;(3)规划办理工程规划许可证;(4)建委办理工程施工许可证;五、建设 (1)办理设备、土建、安装、水、电、气工程、监理招标,签订合同; (2)在质检站办理质检委托书; (3)在建委办理合同鉴证;(4)组织施工。六、验收 (1)进行工程质检,出据质检报告; (2)进行消防、安全、环保、压力容器等单项验收,并出据单项验收报告、危险化学品安全评价报告、防雷防静电检测报告、环保评价检测报告书;(3)在安监部门办理化学危险品经营许可证、在质监局办理压力容器使用许可证、充装注册登记证;(4)质检部门对加气机进行校验标定,出据计量使用许可证;(5)员工到有关部门进行技术培训,取得上岗证;(6)试运行、验收整改、完善; (7)综合验收前:业主准备申请竣工验收报告、相关批准文件、设计资料、施工资料、竣工资料、质检资料、监理资料、材料试验资料、财务决算资料、管理制度、事故处理应急预案等相关资料。(8)CNG主管部门主持,建委、规划、消防、环保、安办、质监、CNG专家及设计、业主参加进行竣工验收报告;(9)在CNG行业管理部门办理燃气经营许可证、公商行政管理局办理营业执照、燃气管理部门办理燃所资质证;(10)投产经营。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
