1、济南综合维修基地建设项目综合宿舍楼、食堂工程2018年11月份安全质量环保月度检查记录表工程项目名称济南综合维修基地建设项目综合宿舍楼、食堂工程检查时间2018.11.17参检人员满在勇、李峰、王永波、秦立博、朱继军、闫聪聪现场施工进度宿舍楼:1-1/3轴/A-D轴条形基础、基础梁混凝土浇筑完成,-2.5m至-0.03m独立柱钢筋绑扎,1/5-9轴/A-D轴满堂脚手架搭设,-0.03m梁钢筋绑扎,模板支设,深基坑筏板基础钢筋绑扎完成,混凝土浇筑完成。地下室侧墙钢筋绑扎。食堂:正负0以下砖砌体、构造柱、圈梁全部施工完成。现场安全情况1、 电焊机未接地,电焊机使用电线老化未更换。2、 气瓶压力表损

2、坏没有及时更换;气瓶橡胶管使用时胡乱放置。3、现场个别脚手架钢立柱直接立于土地面上,基础未进行平整夯实,存在安全隐患。4、1/5-9轴/A-D个别部位剪刀撑杆件固定完全,不能保证结构稳定性。现场质量情况为确保工程结构质量,加强钢筋施工的自检要求,砼浇筑施工,人员应安排充足,分工明确,振捣要安排有技术经验的人员操作,做好人员充分,找平及时,振捣有力,安排合理高效率施工。施工工序交接应有工地各班组长,按互检程序检验签署资料。施工资料报验审查,应根据现场检查数据填写,达到真实有效。根据冬施措施,做好防寒物资准备,确保冬季施工顺利进行。环境保护和职业健康遵守职业病防治法,合法经营、守法生产。严格执行劳

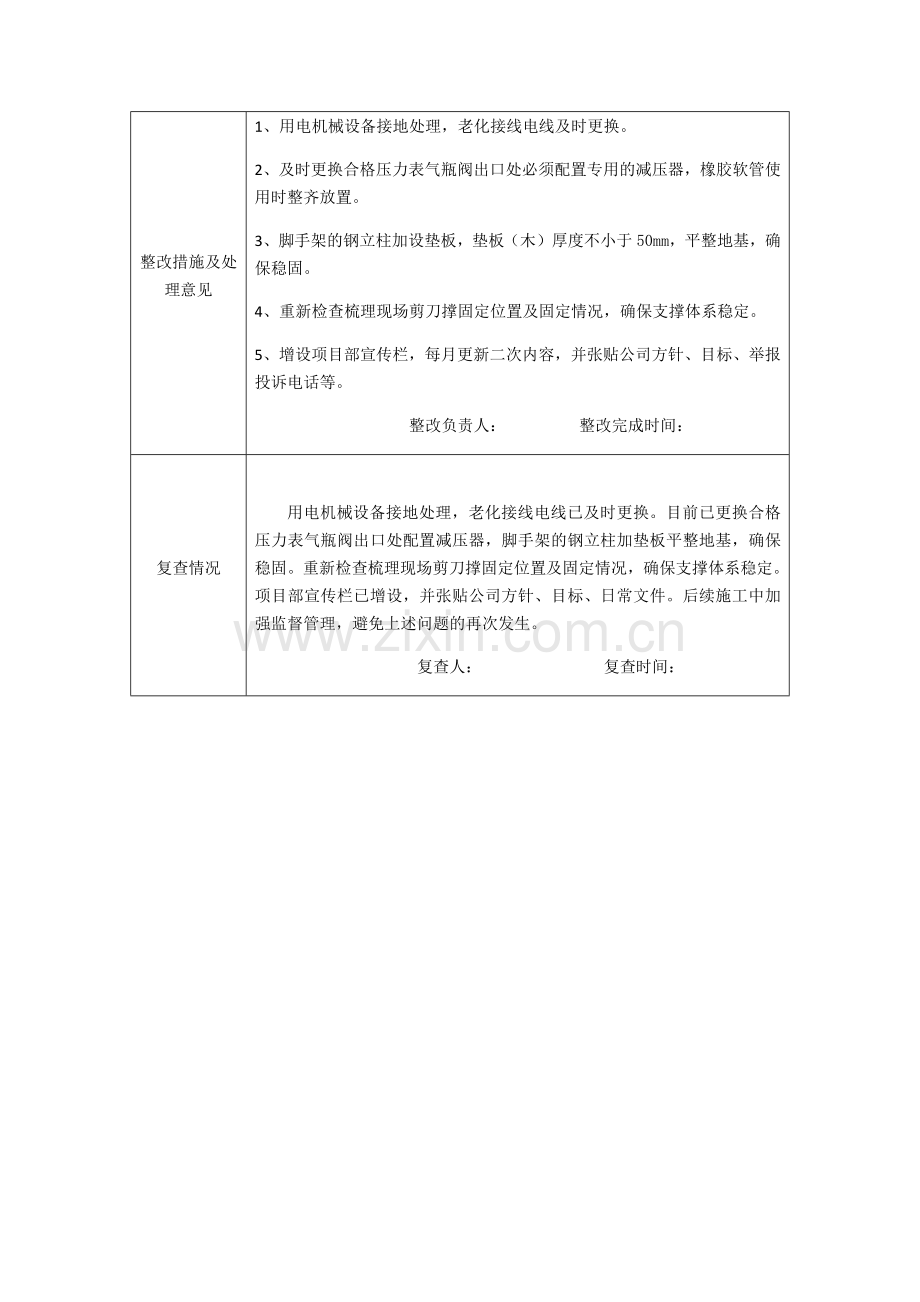

3、动保护条例规定和工业卫生标准等相关规定,做好职业病防治工作。缺少项目部日常安全、质量、职业健康宣传栏公示。整改措施及处理意见1、 用电机械设备接地处理,老化接线电线及时更换。2、 及时更换合格压力表气瓶阀出口处必须配置专用的减压器,橡胶软管使用时整齐放置。3、 脚手架的钢立柱加设垫板,垫板(木)厚度不小于50mm,平整地基,确保稳固。4、 重新检查梳理现场剪刀撑固定位置及固定情况,确保支撑体系稳定。5、 增设项目部宣传栏,每月更新二次内容,并张贴公司方针、目标、举报投诉电话等。 整改负责人: 整改完成时间:复查情况用电机械设备接地处理,老化接线电线已及时更换。目前已更换合格压力表气瓶阀出口处配

4、置减压器,脚手架的钢立柱加垫板平整地基,确保稳固。重新检查梳理现场剪刀撑固定位置及固定情况,确保支撑体系稳定。项目部宣传栏已增设,并张贴公司方针、目标、日常文件。后续施工中加强监督管理,避免上述问题的再次发生。 复查人: 复查时间:济南综合维修基地建设项目综合宿舍楼、食堂工程2018年11月份安全质量环保月度检查整改回复问题1:电焊机未接地,电焊机使用电线老化未更换。回复:用电机械设备接地处理,老化接线电线及时更换。 整改前 整改后问题2:气瓶压力表损坏没有及时更换;气瓶橡胶管使用时胡乱放置。回复:及时更换合格压力表气瓶阀出口处必须配置专用的减压器,橡胶软管使用时整齐放置。 整改前 整改后问题

5、3:现场个别脚手架钢立柱直接立于土地面上,基础未进行平整夯实,存在安全隐患。回复:脚手架的钢立柱加设垫板,垫板(木)厚度不小于50mm,平整地基,确保稳固。 整改前 整改后问题4:1/5-9轴/A-D个别部位剪刀撑杆件固定完全,不能保证结构稳定性。回复:重新检查梳理现场剪刀撑固定位置及固定情况,确保支撑体系稳定。 整改前 整改后问题5:缺少项目部日常安全宣传栏公示。回复:增设项目部宣传栏,每月更新二次内容,并张贴公司方针、目标、举报投诉电话等。 整改前 整改后济南综合维修基地建设项目综合宿舍楼、食堂工程2018年10月份安全质量环保月度检查记录表工程项目名称济南综合维修基地建设项目综合宿舍楼、

6、食堂工程检查时间2018.10.17参检人员满在勇、李峰、王永波、秦立博、朱继军、闫聪聪现场施工进度新建食堂、宿舍楼基础钢筋检查验收,新建食堂、宿舍楼基础砼浇筑,对基槽开挖严格控制,确认基底标高,按照设计进行钎探监控,达到设计要求的地质条件,对深基坑部位基槽督促施工单位做好安全防护,达到安全标准。新建宿舍楼1-5轴A-D轴线基础定位放线检查。现场安全情况1、 配电箱进出线及开孔位置不符合要求。2、 钢筋堆放间距过大。3、 小型机具传动部件无防护罩。4、 施工现场灭火器配置规范不到位。5、 仓库物料机具堆放杂乱,没有材料标示。现场质量情况现场对基础结构使用的钢筋,加工安装过程严格监控,现场施工严

7、格按照施工方案及技术交底,实行“三检”制度,避免影响工程质量,确保工程进度正常进行。环境保护和职业健康遵守职业病防治法,合法经营、守法生产。所有进入作业现场的员工、必须正确佩带安全帽。电气运行岗位在操作电气设备时、电气维护岗位带电维护作业时、电焊(割)带电作业时必须佩带绝缘手套,特殊情况下佩带防切割防护手套,认真执行操作规程,熟练掌握操作方法。整改措施及处理意见1、 孔口增加橡皮护圈,孔应开在箱底部。2、 增设枕木、垫木或地垄,高度不应小于300mm,间距1500mm,以防止钢筋锈蚀和污染。3、 对传动部件加设安全防护罩。4、 根据现行国家标准建筑灭火器配置设计规范GB 50140 每个场所灭

8、火器的数量不得少于2具。每个设置点的灭火器数量不能超过4具。灭火器不能直接放置地面,需放置在灭火箱。5、 整理仓库现场,物资设备堆放分类明显,有分类牌示。 整改负责人: 整改完成时间:复查情况孔口已增加橡皮护圈,钢筋加工场地增设垫木,高度不应小于300mm,现场已对小型机具传动部件加设安全防护罩, 每个场所灭火器的数量不得少于2具。灭火器不能直接放置地面,需放置在灭火箱。整理仓库现场,物资设备堆放进行分类,后续施工中加强监督管理,避免上述问题的再次发生。 复查人: 复查时间:济南综合维修基地建设项目综合宿舍楼、食堂工程2018年10月份安全质量环保月度检查整改回复问题1:配电箱进出线及开孔位置

9、不符合要求。回复:孔口增加橡皮护圈,孔应开在箱底部。 整改前 整改后问题2:钢筋堆放间距过大。回复:2、增设枕木、垫木或地垄,高度不应小于300mm,间距1500mm,以防止钢筋锈蚀和污染。 整改前 整改后问题3:小型机具传动部件无防护罩,存在安全隐患。回复:对传动部件加设安全防护罩。 整改前 整改后问题4:施工现场灭火器配置规范不到位。回复:根据现行国家标准建筑灭火器配置设计规范GB 50140 每个场所灭火器的数量不得少于2具。每个设置点的灭火器数量不能超过4具。灭火器不能直接放置地面,需放置在灭火箱。 整改前 整改后问题5:仓库物料机具堆放杂乱,没有材料标示。回复:整理仓库现场,物资设备堆放分类明显,有分类牌示。 整改前 整改后

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
