收藏 分销(赏)

小学校舍施工方案与技术措施的合理性科学性与可行性.doc

上传人:人****来 文档编号:3361874 上传时间:2024-07-03 格式:DOC 页数:35 大小:84.04KB
下载 相关 举报
小学校舍施工方案与技术措施的合理性科学性与可行性.doc_第1页
第1页 / 共35页
小学校舍施工方案与技术措施的合理性科学性与可行性.doc_第2页
第2页 / 共35页
小学校舍施工方案与技术措施的合理性科学性与可行性.doc_第3页
第3页 / 共35页
小学校舍施工方案与技术措施的合理性科学性与可行性.doc_第4页
第4页 / 共35页
小学校舍施工方案与技术措施的合理性科学性与可行性.doc_第5页
第5页 / 共35页
点击查看更多>>
资源描述

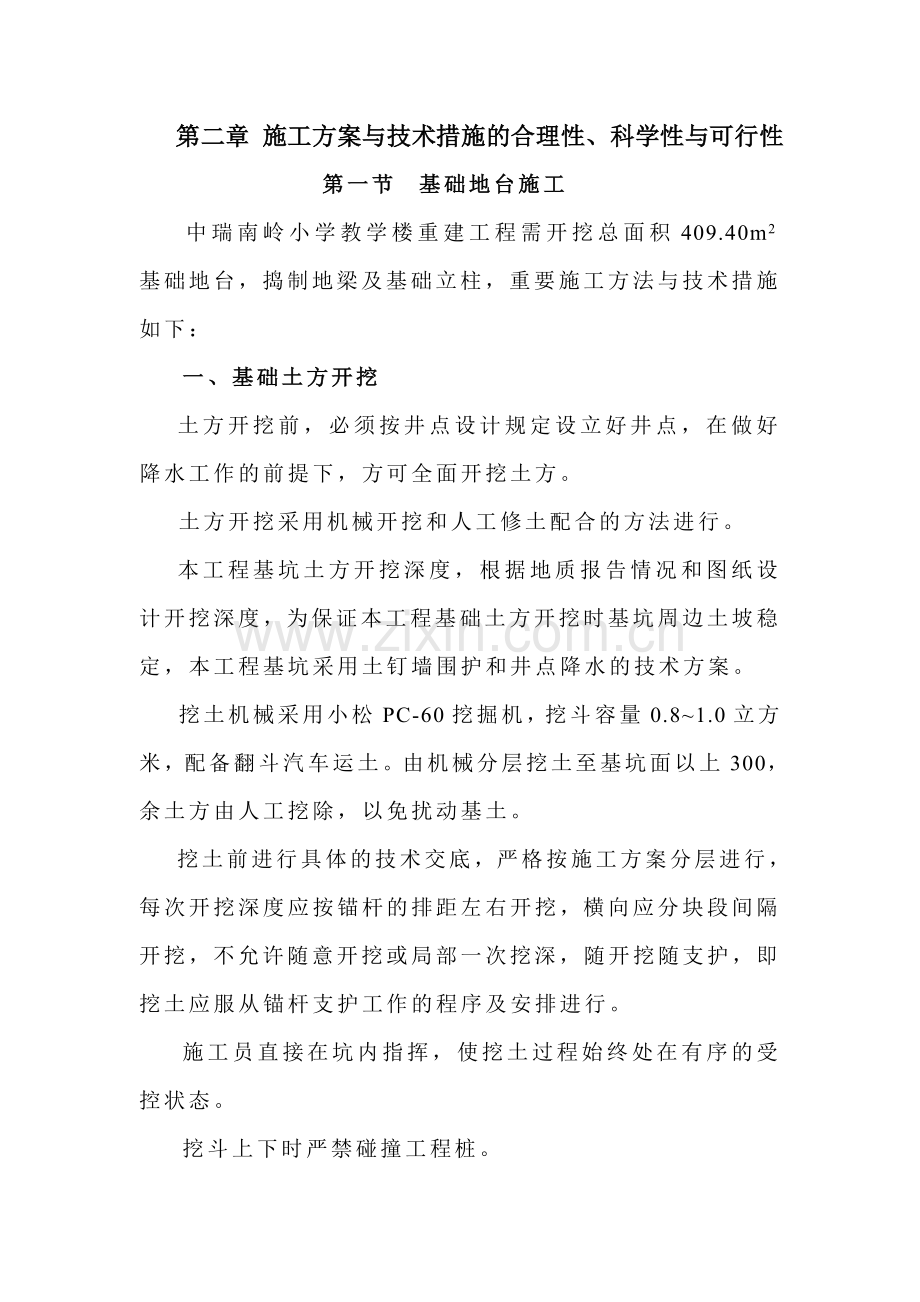

1、第二章 施工方案与技术措施的合理性、科学性与可行性第一节 基础地台施工中瑞南岭小学教学楼重建工程需开挖总面积409.40m2基础地台,捣制地梁及基础立柱,重要施工方法与技术措施如下: 一、基础土方开挖 土方开挖前,必须按井点设计规定设立好井点,在做好降水工作的前提下,方可全面开挖土方。 土方开挖采用机械开挖和人工修土配合的方法进行。 本工程基坑土方开挖深度,根据地质报告情况和图纸设计开挖深度,为保证本工程基础土方开挖时基坑周边土坡稳定,本工程基坑采用土钉墙围护和井点降水的技术方案。 挖土机械采用小松PC-60挖掘机,挖斗容量0.81.0立方米,配备翻斗汽车运土。由机械分层挖土至基坑面以上300

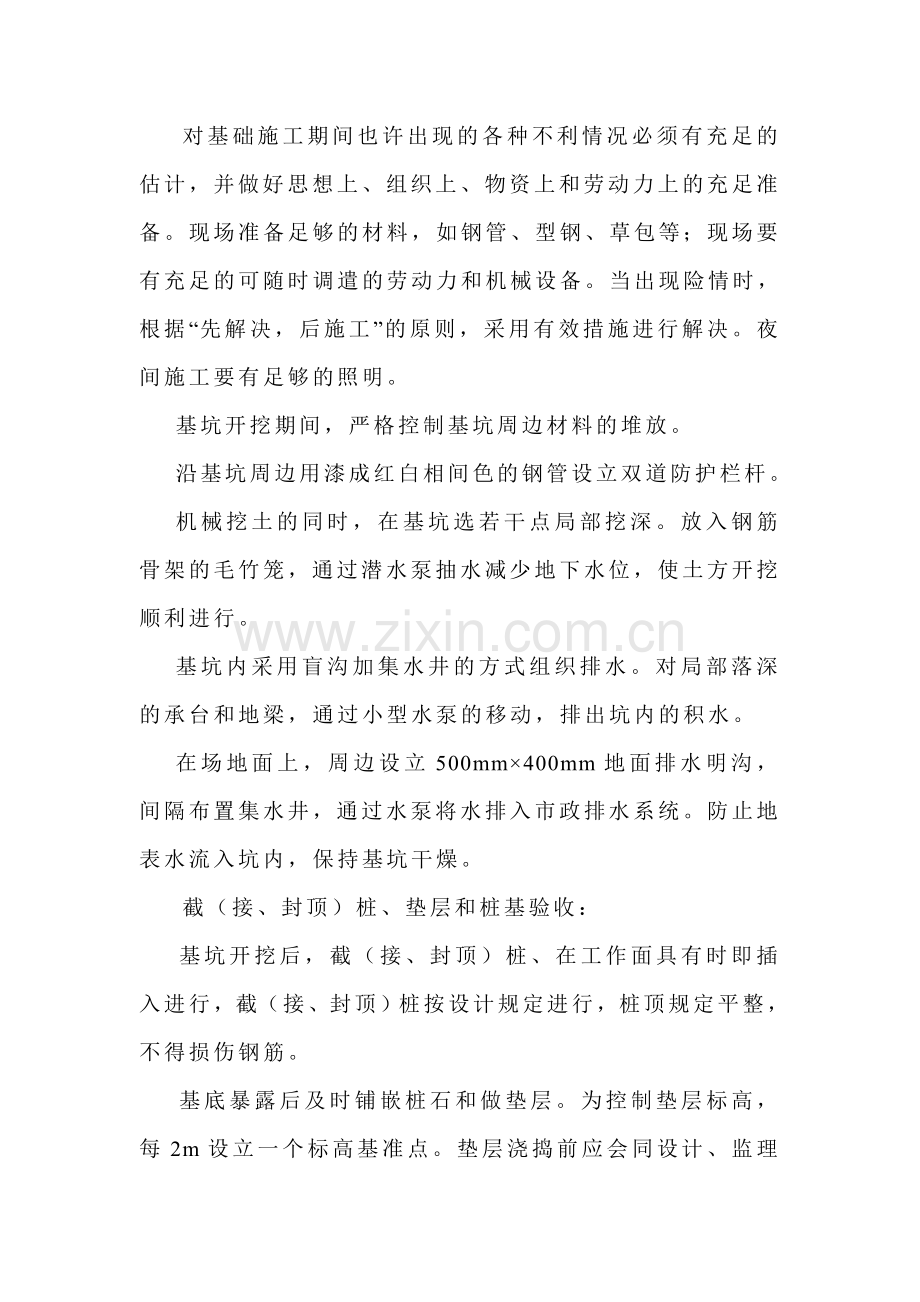

2、,余土方由人工挖除,以免扰动基土。 挖土前进行具体的技术交底,严格按施工方案分层进行,每次开挖深度应按锚杆的排距左右开挖,横向应分块段间隔开挖,不允许随意开挖或局部一次挖深,随开挖随支护,即挖土应服从锚杆支护工作的程序及安排进行。施工员直接在坑内指挥,使挖土过程始终处在有序的受控状态。挖斗上下时严禁碰撞工程桩。对基础施工期间也许出现的各种不利情况必须有充足的估计,并做好思想上、组织上、物资上和劳动力上的充足准备。现场准备足够的材料,如钢管、型钢、草包等;现场要有充足的可随时调遣的劳动力和机械设备。当出现险情时,根据“先解决,后施工”的原则,采用有效措施进行解决。夜间施工要有足够的照明。基坑开挖

3、期间,严格控制基坑周边材料的堆放。沿基坑周边用漆成红白相间色的钢管设立双道防护栏杆。机械挖土的同时,在基坑选若干点局部挖深。放入钢筋骨架的毛竹笼,通过潜水泵抽水减少地下水位,使土方开挖顺利进行。基坑内采用盲沟加集水井的方式组织排水。对局部落深的承台和地梁,通过小型水泵的移动,排出坑内的积水。在场地面上,周边设立500mm400mm地面排水明沟,间隔布置集水井,通过水泵将水排入市政排水系统。防止地表水流入坑内,保持基坑干燥。 截(接、封顶)桩、垫层和桩基验收: 基坑开挖后,截(接、封顶)桩、在工作面具有时即插入进行,截(接、封顶)桩按设计规定进行,桩顶规定平整,不得损伤钢筋。 基底暴露后及时铺嵌

4、桩石和做垫层。为控制垫层标高,每2m设立一个标高基准点。垫层浇捣前应会同设计、监理做好地基验槽工作。 垫层完后,把轴线引至垫层面,会同有关单位进行桩基工程验收。 二、基础模板工程 承台和地梁均采用九夹板支模,支承系统采用木搁栅和扣件式钢管。模板和模板支撑系统必须横平竖直,支撑点必须牢固,扣件及螺栓必须拧紧。柱子模板的底面应找平,下端应与事先做好的定位基准靠紧垫平。在柱子上继续安装模板时,模板应有可靠的支承点,其平直度应进行校正。支柱所设的水平撑与剪刀撑,应按构造与整体稳定性布置。所有预留孔洞、埋件位置必须对的,安装牢固,有关工种复核无误后方能封闭模板。混凝土浇筑的质量很大限度上取决于模板支设安

5、装的质量,施工员、木工翻样要对施工方法和操作要点向施工班组进行具体的技术交底。模板施工完毕后,及时进行技术复核工作,达成规定方可浇捣混凝土。 三、基础钢筋工程 本工程钢筋均在现场加工制作,现场配备全套钢筋加工机械。钢筋按计划进场后,按公司质量手册和程序文献的规定分类堆放,并做好标记,钢筋待抽检实验合格后,方可用于工程中。钢筋按绑扎先后顺序贯彻加工,并分类堆放整齐、取用。钢筋下料长度应通过具体翻样后计算下料,应充足考虑各种结构受力部位的钢筋布置上下位置等因素,以免导致钢筋绑扎困难。 钢筋采用对焊,柱插筋的竖向接头采用电渣压力焊,墙板筋和楼板筋采用绑扎搭接,梁主筋以对焊搭接为主。地梁扎筋采用钢管架

6、子,以防止钢筋骨架失稳。 用水泥垫块控制保护层厚度。钢筋保护层垫块事先用与混凝土同标号的水泥砂浆做好,柱的垫块必须预埋铅丝,用以固定在钢筋上。钢筋保护层厚度必须严格按设计规定,不得超厚,同时应控制钢筋间距。 严格控制钢筋的间距。所有钢筋搭接和锚固长度必须满足设计规定和规范规定。钢筋绑扎必须规范,墙板钢筋扎丝一律朝内。同一截面内钢筋接头数量不得大于50%。 承台上皮钢筋绑扎后,待承台模板固定完毕,在上皮钢筋弹出柱边线,用红漆作出标记。柱主筋、剪力墙暗柱纵筋一律伸至承台或地梁底固定。柱(暗柱)除上下设箍筋外,通过与底板上皮筋电焊设立定位箍。墙板插筋在底板面设一道水平筋。严格控制钢筋间距,关键部位采

7、用电焊固定,以防偏轴。 焊接必须根据钢筋规格、气温条件和焊接方法选择合适的焊接工艺和参数,焊接长度和钢筋中线对正等必须按施工规程规定施工。钢筋绑扎前,施工员和钢筋翻样必须对有关施工顺序、操作方法和规定向班组进行具体交底。钢筋必须经自检和专检,方可进行隐验。在钢筋的自检中和专检中,必须认真检查受力钢筋规格、数量、位置是否对的,墙板的钢筋网片间距和柱箍是否有误,各结构的有效高度是否符合设计意图,钢筋的保护层垫块固定是否可靠及厚度是否对的等。经专职质量员检查合格,并签署隐蔽工程验收单后,告知并会同监理和有关单位共同验收,经其批准后方可浇捣混凝土。 四、基础混凝土工程本工程混凝土均采用商品混凝土,用混

8、凝土输送泵送到浇筑点。混凝土强度按设计规定和施工工艺规定,向商品混凝土厂家提出,并由厂家提交混凝土配合比,经审定后确认。由于泵送混凝土流动度较大,自然形成的坡度一般在1:6,混凝土浇捣采用“分段定点、一个坡度、薄层浇捣、循序渐进、一次到顶”的浇筑方法,这种自然流淌形成斜坡混凝土的浇筑方法,能较好地适应泵送工艺,提高泵送效率,简化混凝土的泌水解决。 根据混凝土泵送时自然形成坡度的实际情况,在各浇筑带前、后布置两道振动器。第一道布置在混凝土卸料点,重要解决上部混凝土的捣实;第二道布置在坡脚处,保证下部混凝土的密实。混凝土浇捣时对的控制振捣器插入深度以及振捣时间,混凝土流到哪里应振到哪里,避免漏振。

9、不允许用振动棒随意振动钢筋、模板和预埋件,以防钢筋、模板变形、预埋件脱落。无论哪个部位,后浇混凝土必须在前一层混凝土初凝前接上。 及时了解天气,混凝土浇捣连续施工时应尽量避开雨天。假如混凝土施工过程中下雨,应及时遮盖,雨过后及时做好面层的解决工作。 基础的结构验收与质监站、监理、设计和建设单位共同进行。验收合格后,做防水卷材,再验收合格后,进行分层土方回填。 第二节 主体结构施工 一、施工程序 弹线、复核 搭以钢代木架剪力墙与柱子钢筋、支模 隐蔽工程验收 楼面梁板支模 剪力墙、柱混凝土浇筑 梁板钢筋绑扎 隐蔽工程验收 梁板混凝土浇筑 混凝土养护 上一层结构弹线、复核 二、钢筋工程 搭设钢筋加工

10、棚,配备全套钢筋加工机械,并安排专职人员进行从钢筋加工验收、取样实验、制作加工、焊接取样实验、成品挂牌、分类堆放、核查发货等整个钢筋制作加工过程的管理,以保证钢筋制作加工的质量。本工程梁主筋焊接采用闪光对焊,柱子和剪力墙暗柱主筋采用电渣压力焊。在工程中钢筋进场和焊接后必须由有资质的中心实验室进行抽样实验,合格后方可投入施工。 钢筋加工时,根据施工安排,加工与绑扎密切配合,先绑扎的先加工,加工好的钢筋分类、编号堆放,先用的钢筋堆在上面,减少不必要的二次搬运。钢筋进场,制作加工前,先检查钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净。圆盘钢筋调直后,不得有局部弯曲、死弯、小波浪形,其表面

11、伤痕不得使钢筋截面减小5%。钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,节约钢材。钢筋的弯曲和弯钩:I级光面钢筋端部做180的弯钩,弯心直径为2.5d,平直部份长度3d;箍筋端部做135的弯钩,弯心直径2.5d,平直部份长度10d。弯起钢筋中间部位弯折处的弯曲直径D不少于钢筋直径的5d。钢筋绑扎必须严格按施工图规定组织施工,钢筋绑扎尺寸、间距、位置准确,所有钢筋搭接和锚固长度必须满足设计和施工规范的规定。钢筋绑扎完后,必须整好混凝土保护层垫块,保证钢筋位置准确。在钢筋工程中特别注意柱梁节点,钢筋密集处的钢筋分布情况及悬挑梁板结构的受力筋位置,随时

12、纠正因踩踏而变形、移位或塌陷的钢筋。竖向柱筋的弯钩应朝向柱心,角部钢筋的弯钩平面与模板面夹角对矩形柱应为45角,小截面柱为振动器插入需要将弯钩偏转时,与模板夹角也不得小于15箍筋接头应交错排列,垂直放置,箍筋转角与竖筋交叉点均应扎牢,平直部份与主筋交叉点可隔一根互成梅花形扎牢。在结构混凝土浇筑时易导致墙板、柱插筋位移,所以在结构扎筋时应采用措施,防止插筋偏位。剪力墙纵横钢筋绑扎,四周两行的钢筋交叉点应每点扎牢,中间部分每隔一根互相成梅花形扎牢。双层钢筋网的两层之间设立撑钩固定钢筋间距。钢筋端部的弯钩应朝向混凝土内。梁、板钢筋在梁纵向受力钢筋双层排列情况下,两层钢筋之间垫入直径25mm的短钢筋。

13、箍筋接头交错设立,接头与相应部位的架立筋绑扎。悬挑梁的箍筋接头设立在梁下部。板筋绑扎基本同剪力墙,注意板上部负筋防止被踩下,特别是悬挑板的负筋位置要严格控制,在梁板浇筑混凝土时安排钢筋工值班,随时监控。主、次梁与板钢筋交叉处,应使板钢筋在上,次梁钢筋在中层,主梁钢筋在下,保证结构荷载的有效传递。在工程钢筋绑扎前,由钢筋翻样和工程技术负责人讨论明确主次梁的受力关系和梁钢筋的对的位置,并由钢筋翻样在翻样图中具体说明,施工班组应接受技术负责人和钢筋翻样的技术交底,做到思想明确,操作准确。在项目部技术负责人难以明确梁或钢筋关系情况下,通过图纸会审或技术联系单明确设计意图,决不盲目施工。 梁钢筋关系应作

14、为隐蔽工程验收的重要部分加以认真检查,验收完全合格后方可进行混凝土浇筑工作。 三、模板工程本工程上部结构梁、柱及剪力墙均采用九夹板进行支模,楼板则采用竹胶板,支承系统采用木搁栅和扣件式钢管。 对模板与支架的设立,必须由项目部施工技术负责人和木工翻样进行模板设计计算。 模板安装前,向施工队组做好技术交底。由于采用泵送混凝土,模板及支撑设计时除按正常计算外,还应考虑冲击水平推力和输送混凝土速度快所引起的超载及侧压力及布料重量的支承,以保证模板支撑系统有足够强度、刚度和稳定性,对剪力墙和柱子加固也应在计算基础上加强,防止模板炸模。 梁高超过500mm,上下设两道水平钢管,配以短钢管加扣件连接。梁高超

15、过700mm,梁中增设10对拉螺杆,间距1000mm。梁底板按设计规定起拱。 梁柱节点、梁板节点处采用完整的模板,镶板均设在梁、板中部,模板的拼缝要严密,并贴胶带纸或打玻璃胶,避免漏浆。 楼梯支模应结合设计图中楼梯踏步面层材料的做法及其工艺规定。支模时踏步应留出面层装修余地,并对休息平台和踏步标高严格复核。 模板的拆除时间要严格控制,侧模要在混凝土强度大于1.0N/mm2即能保证表面及棱角不受损坏时才可拆模。梁板底模要符合施工验收规范的相关规定才可拆模。拆模遵循先支后拆,先非承重部位,后承重部位,自上而下的原则。操作人员应站在安全处,以免发生安全事故,待该段模板所有拆除后,方准将模板、配件、支

16、架等运出堆放。 模板拆除后,应及时清理,并涂上脱模剂。四、脚手架工程1、外脚手架的形式(1)本工程外脚手架采用48、壁厚3.5mm的钢管,用配套钢管扣件搭设。(2)所有采用落地式。(3) 脚手架宽1.2m,间距1.80m,步高1.80m,离墙300mm。(4)脚手架的搭设进度,应高出施工面一步。(5)脚手架分阶段验收后投入使用。2、脚手架的搭设要点(1)落地式外架在立杆处垫600mm600mm120mm的C20混凝土垫块。在脚手架立杆底端以上200mm处设纵横向扫地杆,并与立杆连接牢固,以保持脚手架底部的整体性。(2)脚手架立杆应间隔交叉用不同长度的钢管搭设,将相邻的对接接头位于不同的高度上,

17、使立柱受荷的薄弱截面错开。(3)脚手架外侧水平每7根立杆设剪刀撑一组,剪刀撑与地面夹角在4560之间,斜杆的水平投影宽度为34跨且不大于8m,斜杆与脚手架杆以扣件加以可靠联结,斜杆除两端外应在中间增设24个扣结点,相邻扣结点距离不得大于60d(即2.88m),以保证增长脚手架的稳定性。(4)脚手架外侧设立2道护栏和档脚板,栏杆高度大于1.1m并挂满密目安全网。外架必须随结构施工同步升高,并始终高出操作层一步架高。外架操作层满铺脚手片不少于三步。脚手架上施工荷载不得超过3KN/m2。(5)脚手架的接地设立在建筑物四角或每隔30m距离,接地用的地极采用三根L505的角钢。L=1500mm,埋入地下

18、,接地用的地极用一根404的镀锌扁钢引出与脚手架连接。外架上必须安装避雷装置,其接地电阻不大于4。(6)脚手架纵向在每层楼面与结构拉结,横向每3.6m设一拉接点,竖向每隔3.6m设立一拉接点。拉接点采用25钢筋,一端焊在结构楼面的预埋件上,另一端连接脚手架立杆。亦可在柱子处采用48钢管扣成抱箍与脚手架连接。(7)建筑物出入口处采用平行弦桁架结构形式,并进行出入口处脚手架加固。在开口处的两侧采用双立杆,悬空立杆下端增设安全扣件,此处连接要紧密,每步都须设立。出入口脚手架上方设双层防护棚,满铺竹笆,以保护出入人员的安全。 五、混凝土工程 混凝土均通过输送泵,直接送达作业面。 混凝土浇筑前,一方面检

19、查模板有无缝隙、孔洞,墙、柱、梁模板内的木碎、杂物要清除干净,模板缝隙严密不漏浆。墙柱模板的清扫口应在清除杂物及积水后再封闭。浇筑前对模板浇水湿润。 墙板、柱新老混凝土交接处,将老混凝土浇水湿润,铺50mm厚与混凝土同配合比的水泥砂浆,然后分层浇筑,每层浇筑高度控制在500mm左右,水平施工缝设在大梁底标高以下50mm处,当大梁钢筋需锚入柱内时,则施工缝留在锚固筋下50处。柱与墙板浇捣时,通过拌板下料,避免直接向柱和墙板中倾倒混凝土。楼面梁板浇筑混凝土,由一端开始用“赶浆法”推动,先将梁分层浇筑成阶梯形,当达成楼板位置时再与板的混凝土一起浇筑,随着阶梯形的不断延长,连续向前推动。楼板浇筑的虚铺

20、厚度略大于板厚,用平板振动器垂直浇筑方向来回振捣,不断用移动标志以控制混凝土板厚度。楼板浇至标高后,用铁锹拍平,再用长刮尺刮平,木蟹抹面,以减少混凝土收缩裂缝。楼梯混凝土浇筑,楼梯段混凝土自下而上浇筑,先振实底板混凝土,达成踏步位置与踏步混凝土一起浇筑,不断连续向上推动,并随时用木抹子抹平踏步面,楼梯施工缝根据结构情况留设在楼梯段1/3处或休息平台以上(以下)三步处,施工缝应垂直梯板设立。每次混凝土浇筑前施工缝的解决同柱子新老混凝土解决。 混凝土浇筑使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得漏掉,做到均匀振实。移动间距不大于振捣器作用半径的1.5倍(一般为30040

21、0mm),分层浇筑中振捣上层混凝土应插入下层混凝土50mm以上以消除两层间的接缝。平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边沿。 楼面铺设输送管时,必须搭设临时设施排架或马凳,不准将输送管直接放在钢筋上,以防钢筋移位、变形。混凝土浇捣时,不得任意踩踏钢筋、移动预埋件和预留孔洞的本来位置,不允许用振动棒随意振动钢筋、模板和预埋件,以防钢筋、模板变形、预埋件脱落。 浇筑混凝土时派钢筋工和木工观测钢筋和模板,预留孔洞、预埋件、插筋等有无位移变形或堵塞情况,发现问题应立即停止浇筑并应在已浇筑的混凝土初凝前修整完毕。 混凝土浇筑完毕后,应在12小时以内加以覆盖,并浇水养护。夏天加盖湿草包或

22、塑料薄膜养护;冬季做好防冻保暖工作,以避免混凝土在初凝时受冻而使结构存在隐患。必须按规范规定做好混凝土试块制作 第三节 墙体砌筑工程本工程砌体均为框架填充墙。砌筑用砖和砂浆必须符合设计及施工验收规范规定,并应规格一致。砌筑砂浆按设计强度求由中心实验室提供配合比。砌筑前,先根据砖墙位置弹出墙身轴线和边线。开始砌筑时先摆砖样,排出灰缝宽度。摆砖时应注意门窗位置及砖垛、构造柱等对灰缝的影响,同时要考虑窗间墙的组砌方法及非整砖的位置,务使各皮砖的竖缝互相错开。在同一墙面上各部份的组砌方法应统一,并使上下一致。砌砖前须进行皮数杆的技术复核工作,皮数杆上应标出砖的厚度、灰缝厚度、门窗、过梁等的构件位置,立

23、皮数杆时要用水准仪进行抄平,使皮数杆的楼地面标高线位于设计标高位置上。 拉结筋留设措施本工程墙体为框架结构的填充墙,砌筑时必须做好砌体与墙柱的拉结。为避免拉结筋漏埋、移位而导致拉结效果不能满足砌体规定的情况,要做到以下几点:(1)浇筑钢筋混凝土柱,墙板前应拟定皮数杆,并在皮数杆上标明拉结筋的位置。这样既保证拉结筋不漏放,又可使拉结筋与砖砌体水平灰缝一致。(2)在规定的位置将拉结筋与同一标高的箍筋焊牢,如在同一标高无箍筋,可将在20mm内箍筋移至与拉结筋同一标高并焊牢;如在20mm内无箍筋,可加设一箍筋再行焊牢。拉结筋预留要紧贴模板内侧,易于拉出调直。对拉结筋设计不明确的,设立26500,伸入砌

24、体不小于500mm。(3)预留完毕,严格拉结筋的检查验收。验收柱内钢筋时,同时检查验收拉结筋的预埋情况,并做相应隐蔽工程验收记录,不符合规定的,应在整改并重新验收合格后才允许浇筑。第四节 墙体与楼面防渗施工一、楼面防渗施工(1)防水基层应有足够的强度、整体性及适应变形的能力。基层表面应坚实、平整、光滑,不得有开裂、疏楹、起砂空鼓和凹凸不平等现象,若防水找平层有局部破损、泛砂、起皮及凹凸不平部位,必须将原有找平层凿除,重新抹水泥砂浆找平层。基层面上的灰尘、油污、颗粒等杂物应清除干净。基层应干燥干净。阴阳和转角应做成圆弧形(半径为50mm)。其它节点构造应符合规定。(2)施工机具:清理基层用的施工

25、机具:小平铲、扫帚、钢丝刷、手锤等。涂刷用的施工机具:料桶、电动搅拌器、油漆刷、滚刷、长把滚刷、排毛软毛刷、刮板、剪刀、台秤等。(3)工艺流程:基层解决基层干燥限度鉴定配置底胶涂刷底胶节点附加层施工涂料搅拌(多组份称量)第一遍涂刷涂料第二遍涂刷涂料反复涂刷涂料检查、修整、验收保护层施工。(4)施工方法施工前应将基层清理干净并验收,满足本规程基层规定后方可进行下道工序施工。基层为钢筋混凝土屋面板,楼面保温采用70mm厚挤塑聚苯板,上铺1:8白灰炉渣找坡最薄处30mm厚,i2;找平层采用1:3水泥砂浆平均20mm厚,内掺5%的有机硅防水剂;楼面防水层为33 mm厚SBS改性沥青防水卷材。材料的各项

26、技术性能指标应符合施工规范规定。楼面找平层应抹平压光,坡度应符合设计规定,不允许有起砂掉灰和凹凸不平等缺陷存在,其含水率一般不宜小于3%,找平层不应有局部积水现象,与突起物相连接的阴角,抹成光滑的小圆角,找平层与女儿墙相连接的转角,应抹成光滑一致的圆弧形。为了减少找平层裂缝,施工时纵横方向每间隔6m设一分隔缝,并在距女儿墙、出楼面孔、排风道等周边500处设分隔缝,缝宽不小于20,分隔缝嵌填密封材料。防水层施工前,应将基层表面的突起物等铲除,将尘土等杂物彻底清除干净,将基层解决剂涂刷均匀,覆盖完全,干燥后方可进行防水卷材施工。 先对分隔缝空铺附加层,每边距缝边沿不小于80mm。在檐口,女儿墙、变

27、形缝、出屋面孔、排风道等与屋面交接处,采用嵌缝材料做密封解决,并加铺防水卷材附加层一道。基层裂缝宽度在0.5mm以下时,用涂料腻子(涂料:水泥=1:1)刮填,较大裂缝用弹性油膏嵌缝,用纤维布增强。待所有节点解决完并验收合格后方可进行大面积施工。卷材防水层采用热熔施工,用喷灯加热基层和卷材时,加热要均匀,喷灯距卷材0.5m左右,待卷材表面熔化后,缓慢地滚铺卷材进行铺贴。卷材接缝部位必须溢出热熔的改性沥青胶。趁卷材尚未冷却时,用铁抹子或其它工具把接缝边封好,用喷灯均匀细致地密封。铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲皱折。卷材长边搭接不小于70mm,短边搭接不小于100mm。卷材防水层施工完

28、后必须经淋水检查。施工完毕后,应将屋面的尘土杂物清扫干净,排水口等处不应有杂物堵塞,以保证流水畅通。二、墙体防渗施工 外墙多孔砖接近梁底或板底的部位砌体要用红砖45斜砌,同时宜间隔几天,分二次砌筑,保证墙顶砂浆饱满,减少装修收缩裂缝。砌体灰浆级配准确,墙体平整、垂直、灰缝饱满砖块水平灰缝的砂浆饱满度不得低于80%,提高外墙抗渗能力。 在卫生间、女儿墙等浸水部位的墙下钢筋混凝土楼板,在结构混凝土浇筑时预先向上翻起200mm高素混凝土墙脚(门洞处除外),防止这些部份由墙脚处向外渗水。 第五节 室内装饰工程一、水泥砂浆楼地面(1)基层面清洁后刷水灰比为0.40.5的素水泥浆,用竹扫把均匀涂刷,随刷随

29、做找平层,并控制一次涂刷面积不宜过大。(2)根据室内+50cm水平线,在地面四周做灰饼,然后拉线做中间灰饼(大面积的宜用水准仪辅助灰饼制作)。再用干硬性水泥砂浆做冲筋,冲筋间距1.5m左右。(3)对混凝土基层采用干硬性水泥砂浆,砂浆外表湿润松散,手握成团,不泌水分。按照设计规定,先铺10厚1:3水泥砂浆找平。后做1:2水泥砂浆面层。操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺以冲筋为准刮平,拍实。待表面水分稍干后,用木抹子打磨,将砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,即用水灰比为0.60.8的纯水泥浆均匀涂满在面上(约12mm厚),再用铁抹子抹光。向后退着操作,

30、在水泥砂浆终凝前完毕。(4)在水泥浆初凝前,用铁板抹子压抹第二遍。要把握人站在上面有脚印但不下陷的火侯,规定不漏压,做到压实、压光;凹坑、砂眼和脚印都要填补压平。(5)在水泥砂浆终凝前,此时人踩上去有细微脚印,当试抹无抹纹时,即可用铁板抹压第三遍,压时用劲稍大一些,把第二遍压光时留下的抹纹、细孔等抹平,达成压平、压实、压光。(6)水泥砂浆竣工后,第二天要及时浇水养护,必要时蓄水养护,养护时间不宜少于7天。二、室内涂料墙面1、作业条件墙面应干燥,基层含水率不大于10%。抹灰作业所有完毕,过墙管道、洞口、阴阳角等处应提前抹灰找平修整,并充足干燥。湿作业的地面施工完毕,管道设备试压完毕。2、工艺流程

31、:清理墙面修补墙面刮腻子打砂清扫刷第一遍乳胶漆刷第二遍乳胶漆刷第三遍乳胶漆 清理墙面:将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸凸出处磨掉,将浮尘扫净。刮腻子:刮腻子遍数可由墙面平整限度决定,一般情况为三遍,腻子重量配比为乳胶:滑石粉(或大白粉):2%羧甲基纤维素=1:5:3.5。厨房、厕所、浴室用聚醋酸乙烯乳液:水泥:水=1:5:1耐水性腻子。第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。第二遍用胶

32、皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得漏掉或将腻子磨穿。刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。先将墙面清扫干净,用布将墙面粉尘擦掉。乳胶漆用排笔涂刷,使用新排笔时,将排笔上的浮毛和不牢固的毛理掉。乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。刷第二遍乳胶漆:操作规定同第一遍,使用前充足搅拌,如不很稠,不宜加水,以防透底。漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。刷第三遍乳胶

33、漆:做法同第二遍乳胶漆。由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后接头。3、质量标准保证项目:材料品种、颜色应符合设计和选定样品规定,严禁脱皮、漏刷、透底。基本项目:属中级油漆基本项目的准。1) 透底、流坠、皱皮:大面无,小面明显处无。2) 光亮和光滑:光亮和光滑均匀一致。3) 装饰线:分色线平直,偏差不大于1mm(拉5m线检查,局限性5m拉通线检查)。4) 颜色刷纹:颜色一致,无明显刷纹。4、成品保护涂料墙面未干前室内不得清刷地面,以免粉尘沾污墙面,漆面干燥后不得挨近墙面泼水,以免泥水沾污。涂料墙面竣工后要

34、妥善保护,不得磕碰损坏。涂刷墙面时,不得污染地面、门窗、玻璃等已竣工程。5、应注意的质量问题透底:产生因素是漆膜薄,因此刷涂料时除应注意不漏刷外,还应保持涂料乳胶漆的稠度,不可加水过多。接槎明显:涂刷时要上下刷顺,后一排笔紧接前一排笔,若间隔时间稍长,就容易看出明显接头,因此大面积涂刷时,应配足人员,互相衔接。刷纹明显:涂料(乳胶漆)稠度要适中,排笔蘸涂料量要适当,多理多顺,防止刷纹过大。分色线不齐:施工前应认真划好粉线,刷分色线时要靠放直尺,用力均匀,起落要轻,排笔蘸量要适当,从左向右刷。涂刷带颜色的涂料时,配料要合适,保证独立面每遍用同一批涂料,并宜用一次用完,保证颜色一致。三、门窗安装施

35、工本教学楼工程除宿舍进户门为防火木门、卫生间门为塑钢门及橱柜门为木门外,其余门窗均为铝合金门窗。1、施工条件:门窗安装前应进行检查,品种、规格、启动方向、平整度等应符合国家现行有关标准规定,附件应齐全。门窗洞口预留且应符合设计规定。木门窗应采用措施防止受潮、碰伤、污染与暴晒。塑钢门窗当在环境在0的环境中储存时,安装前应在室温下放置24小时。铝合金、塑钢门窗运送时应竖立排放并固定牢固。樘与樘之间应用软质材料隔开,防止互相磨损及压坏玻璃和五金件。门窗的外观、外形尺寸、力学性能应符合国家标准的现行规定,门窗表面不得有影响外观质量的缺陷。木门窗采用的木材应采用窑干法干燥,其含水率应不大于12%。当受条

36、件限制时,可采用气干木材,其含水率不应大于本地的平衡含水率。木门窗与砖石砌体、砼或抹灰层接触部位以及固定用木砖等均应通过防腐解决。当采用易腐朽、虫蛀的木材时,整个构件应做防腐、防虫药剂解决。金属门窗选用的零附件及固定件,除不锈钢外均应经防锈蚀解决。2、一般规定:安装外窗前,应从上往下吊好垂直,找出门框位置,上下不对称者应先进行解决。根据室内+50mm标高线检查门窗安装的标高尺寸,对不符合规定的边棱进行解决。门窗安装应采用预留洞口的方法,不得采用边安装边砌口或先安装后砌口的施工方法。门窗的固定方法应符合设计规定。门窗框、扇在安装过程中,应防止变形和损坏。建筑外门窗的安装必须牢固,在砖砌体上安装门

37、窗严禁用射钉固定。3、木门窗框安装:门窗框安装前要预先检查门窗洞口的尺寸、垂直度及木砖数量是否符合规定,并对不符规定处事先调整。门窗框安装前须对成品加以检查,进行校正规方,钉好斜拉条(不得少于两根),无下坎的门框应加钉水平拉条,以防在运送和安装中变形。门窗框安装前要拟定门窗框在施工图上的位置、标高、型号、门窗框规格、门扇启动方向、门窗框是里平、外平或是在墙中档,考虑到抹灰层厚度(必要时贴灰饼),在墙上划出安装位置线。为保证相临窗框的平直,应在窗框下拉小线找直,并用水平尺将平线引入洞内作为立框时的标准,再用线坠校正垂直。门窗框应用钉子固定在墙内的预埋木砖上,每边的固定点应不少于两处,其间距应不大

38、于1.2米。在预留门窗洞口的同时,应留出门窗框走头(门窗框上下坎两端伸出部分)的缺口,在门窗框调整就位后,封砌缺口。当受条件限制,门窗框不能留走头时,应采用可靠措施将门窗框固定在墙内木砖上。4、木门窗扇安装:安装前检查门窗扇的型号、规格、质量是否符合规定,如发现问题,应事先修好或更换。安装前先量好门窗框的高低、宽窄尺寸,然后在相应的扇边上画出高低宽窄的线,双扇门要打迭,先在中间缝处画出中线,再画出边线,并保证梃宽一致,上下冒头也要画线刨直。画好高低宽窄线后,用粗刨刨去线外部分,再用细刨刨至光滑平直,使其合乎设计尺寸规定。将扇放入框中试装合格后,按扇高的1/81/10,在框上按和页大小画线,并剔

39、出和页槽,槽深要于合页厚度相适应,槽底要平。门窗扇安装的留缝宽度,应符合规定。5、木门窗小五金安装有木节或已填补的木节处,均不得安装小五金。安装时,先用锤将木螺钉打入长度的1/3,然后用改锥将木螺钉拧紧、拧平,不得歪扭、倾斜。严禁打入所有深度。采用硬木时,应先钻2/3的孔,孔径为木螺栓直径的0.9倍,然后用木螺钉由孔中拧入。合页距门窗扇上下端宜取立挺高度的1/10,并应避开上、下冒头。门窗拉手应位于门窗高度中点以下,窗拉手距地面宜为1.51.6米,门拉手距地面宜为0.91.05米,门拉手应里外一致。门锁不宜安装在中冒头和立梃的结合处,以防伤榫。门锁位置一般宜高出地面0.90.95米。6、木门窗

40、安装质量规定木门窗框安装位置必须符合设计规定,安装必须牢固,固定点符合设计规定和规范的规定。木门窗框与墙体间应填嵌严密,且应提前于墙体抹灰填嵌,严防空鼓。木门窗扇规定开关灵活,稳定,无翘曲。木门窗安装的允许偏差及留缝宽度:项次项目允许偏差留缝宽度(MM)级、级1框的正、侧面垂直度32框对角线长度差233框与扇、扇与扇接触处高低差24门窗扇对口和扇与框间留缝宽度1.52.55工业厂房双扇大门对口留缝宽度256框与扇上留缝宽度1.01.57窗扇上下坎间留缝宽度238窗扇与地面间留缝宽度外门45内门68卫生间门1012厂房大门10209门扇与地面间留缝宽度外门45内门35安装完门框后,应先掩扇做样板

41、,按验评标准检查缝隙的大小、五金安装位置、尺寸、型号以及牢固性,经业主、监理现场认可后,方可以此为标准大面积施工。7、铝合金门窗框安装:铝合金门窗框上的锚固板与墙体的固定方法有射钉固定法、膨胀螺丝固定法、燕尾铁角固定法等。(本工程预埋水泥砖,采用射钉固定法)锚固板应牢固,不得有松动现象,锚固板的间距不应大于500MM。门窗装入洞口应横平竖直,严禁将门窗框直接埋入墙体。密封条安装时应留有比门窗的装配边长2030mm的余量,转交处应斜面断开,并用胶粘剂粘贴牢固,避免收缩产生缝隙。5.1.5门窗框与墙体间缝隙不得用水泥砂浆填塞,应采用弹性材料嵌填饱满,缝隙表面留58MM的槽口,用密封胶密封。8、铝合

42、金门窗扇安装:铝合金门窗扇安装,应在室内外装修基本完毕后进行。安装平开门窗扇时,应先把合页固定在框上,然后将扇嵌入,调整合适后,再将门窗扇固定在合页上,必须保证上下两个转动部分在同一轴线上。铝合金门窗交工前,方可将型材表面的塑料纸撕掉,假如塑料纸在型材表面留用痕迹,宜用香蕉水清洗干净。铝合金门窗扇,可用水或浓度为1%5%的PH值7.39.5的中性洗涤剂充足清洗,再用布擦干。不应用酸或碱性溶剂清洗,也不能用钢丝刷。9、铝合金门窗安装质量规定铝合金门窗及其附件质量必须符合设计规定和有关标准的规定。铝合金门窗框安装必须牢固;预埋件的数量、位置、埋设连接方法及防腐解决必须符合设计规定。铝合金平开门窗扇

43、应关闭严密、间隙均匀,开关灵活;推拉门窗扇应关闭严密、间隙均匀,扇与框搭接数量符合设计规定;弹簧门扇应自动定位准确,启动角度为901.5,关闭时间在610秒范围内。铝合金门窗框与墙体缝隙嵌填应饱满密实,表面平整、光滑、无裂纹,填塞材料、方法符合设计规定。铝合金门窗安装允许偏差:框正、侧面垂直度2mm 对角线长度2mm 扇框留缝宽度24mm 门扇与地面间留缝限值27mm框与扇、扇间接触处高低差2mm10、塑钢门窗安装:门窗安装五金配件时,应钻孔后用自攻螺栓拧入,不得直接锤击钉入。门窗框、扇的安装必须牢固。固定片或膨胀螺栓的数量与位置应对的,连接方式应符合设计规定,固定点距窗角、中横框、中竖框15

44、0100mm,固定点间距不大于600mm。门窗框与墙体间缝隙不得用水泥砂浆填塞,应采用弹性材料嵌填饱满,表面应用密封胶密封。质量规定:门窗框安装位置必须对的,符合设计规定。门窗框安装必须牢固,固定点及五金件符合规定。允许偏差: 框正、侧面垂直度3mm(两米以上)2mm(两米及其以下)对角线长度3mm(两米以上)2mm(两米及其以下) 扇框留缝宽度1.52.5mm 门扇与地面间留缝宽度(外门)45mm (内门)68mm (卫生间门)1012mm框与扇、扇间接触处高低差2mm11、成品保护:木门框安装好后,应钉木板条加以保护,防止手推车碰坏。已安装好的门窗扇应防止刮风损坏。严禁将门窗框、窗扇做架子的支点使用。第六节 电气工程施工 本专业施工内容涉及供配电、照明配电、防雷与接地、强电及弱电等。一、供电设备安装1、工艺流程配电箱的安装:清理安装接线灯具、开关、插座安装:清理安装接线2、重要施工技术措施清理:电气器具表面应清洁,器具内干净无杂物。配电箱安装配电箱部件齐全,箱体必须用开孔器开孔,配管进箱体内长度不大于5毫米,一管一孔。箱孔与管口吻合排列整齐,切口整齐有护帽。暗式配电箱盖紧贴墙面,箱盖、开关开闭灵活。接线导线与器具、箱内电气元器件连接牢固紧密,压板压接时压紧无松动,螺栓连接时,同一端子导线不超过两根,防松垫圈等配件齐全。开关应断开相线,同样用途的三相插座接线相序排列一

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
