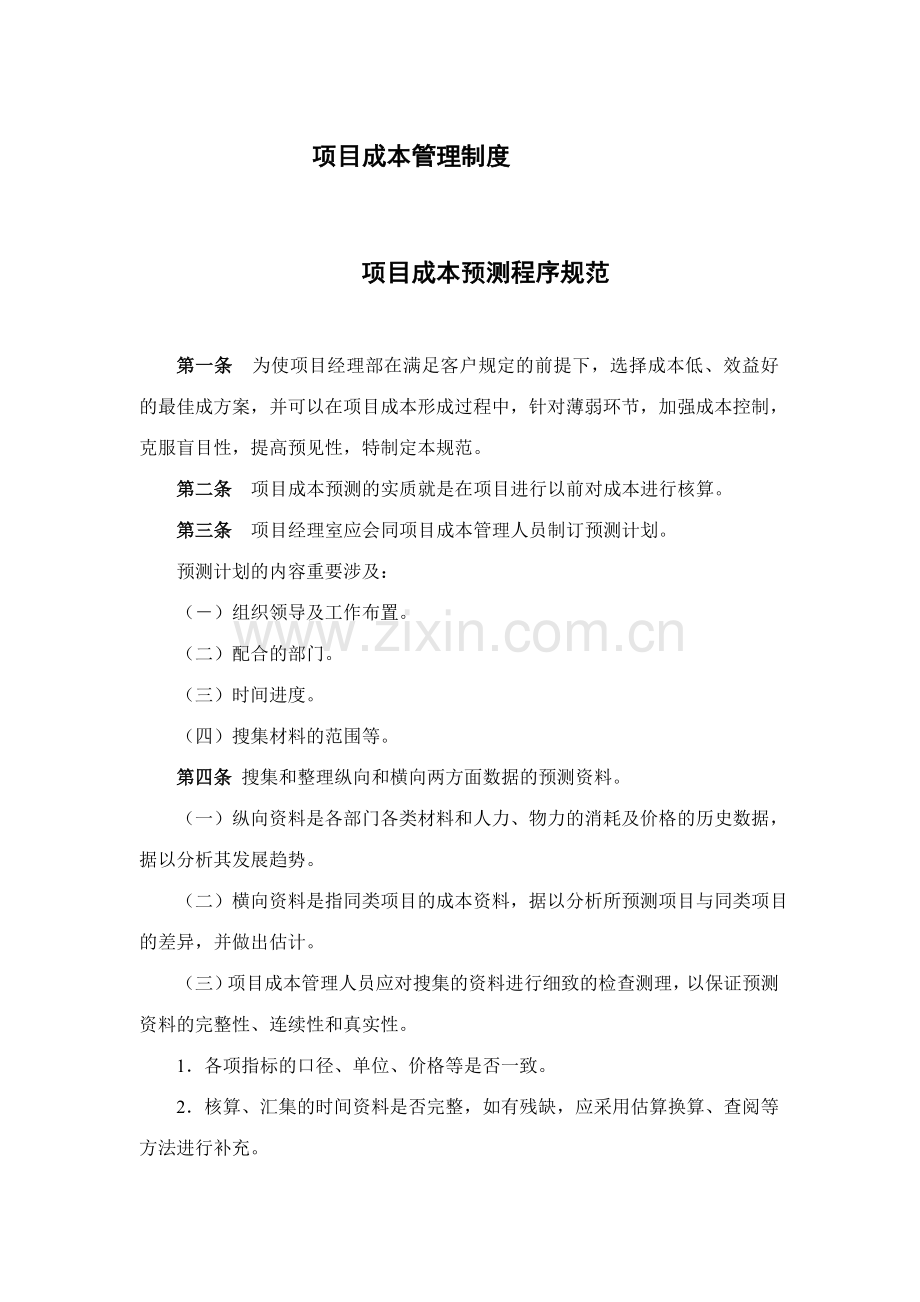

1、项目成本管理制度项目成本预测程序规范 第一条 为使项目经理部在满足客户规定的前提下,选择成本低、效益好的最佳成方案,并可以在项目成本形成过程中,针对薄弱环节,加强成本控制,克服盲目性,提高预见性,特制定本规范。 第二条 项目成本预测的实质就是在项目进行以前对成本进行核算。 第三条 项目经理室应会同项目成本管理人员制订预测计划。 预测计划的内容重要涉及: ()组织领导及工作布置。 (二)配合的部门。 (三)时间进度。 (四)搜集材料的范围等。 第四条 搜集和整理纵向和横向两方面数据的预测资料。 (一)纵向资料是各部门各类材料和人力、物力的消耗及价格的历史数据,据以分析其发展趋势。 (二)横向资料

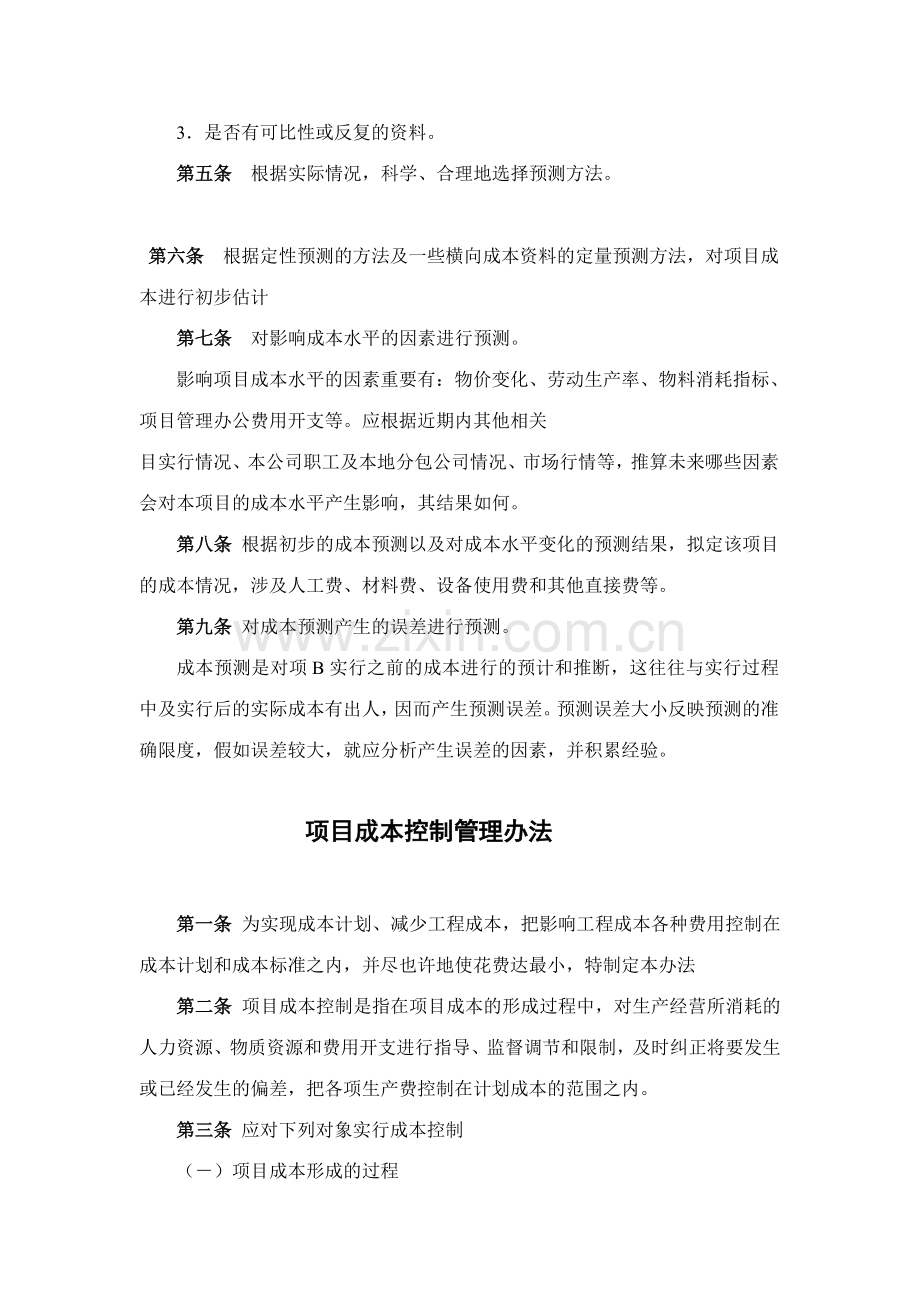

2、是指同类项目的成本资料,据以分析所预测项目与同类项目的差异,并做出估计。(三)项目成本管理人员应对搜集的资料进行细致的检查测理,以保证预测资料的完整性、连续性和真实性。 1各项指标的口径、单位、价格等是否一致。 2核算、汇集的时间资料是否完整,如有残缺,应采用估算换算、查阅等方法进行补充。 3是否有可比性或反复的资料。 第五条 根据实际情况,科学、合理地选择预测方法。 第六条 根据定性预测的方法及一些横向成本资料的定量预测方法,对项目成本进行初步估计 第七条 对影响成本水平的因素进行预测。 影响项目成本水平的因素重要有:物价变化、劳动生产率、物料消耗指标、项目管理办公费用开支等。应根据近期内其

3、他相关目实行情况、本公司职工及本地分包公司情况、市场行情等,推算未来哪些因素会对本项目的成本水平产生影响,其结果如何。 第八条 根据初步的成本预测以及对成本水平变化的预测结果,拟定该项目的成本情况,涉及人工费、材料费、设备使用费和其他直接费等。 第九条 对成本预测产生的误差进行预测。 成本预测是对项B实行之前的成本进行的预计和推断,这往往与实行过程中及实行后的实际成本有出人,因而产生预测误差。预测误差大小反映预测的准确限度,假如误差较大,就应分析产生误差的因素,并积累经验。项目成本控制管理办法 第一条 为实现成本计划、减少工程成本,把影响工程成本各种费用控制在成本计划和成本标准之内,并尽也许地

4、使花费达最小,特制定本办法 第二条 项目成本控制是指在项目成本的形成过程中,对生产经营所消耗的人力资源、物质资源和费用开支进行指导、监督调节和限制,及时纠正将要发生或已经发生的偏差,把各项生产费控制在计划成本的范围之内。 第三条 应对下列对象实行成本控制 ()项目成本形成的过程 1在项目投标阶段,根据项目概况和招标文献,进行项目成本的预测,提出投标决策意见。 2在项目准备阶段,结合设计图纸的自审、会审和其他资料,编制实行性施工组织设计方案,通过多方案的技术经济比较,从中选择经济合理、先进可行的实行方案,编制明细而具体的成本计划,对项目成本进行事前控制。 3在项目实行阶段,以设计图预算、工作预算

5、、劳动定自额、材料消耗定额和费用开支标准等,对实际发生的成本费用进行控制。 4在项目完毕并交付使用及保修期阶段,对项目验收过程中发生的费用和保修费用进行控制。 (二)项目实行的职能部门 1以部门作为成本控制对象,接受项目经理和公司有关部门的指导、监督、检查和考评。 2项目的职能部门应对承担的责任成本进行自我控制。 (三)分部分项工程根据分部分项工作的实物量,参照项目实行预算定额,联系项目管理的技术素质、业务素质和技术组织措施的节约计划,编制涉及工、料、机消耗数量、单价、金额在内的项目预算。 (四)对外经济协议 在签订经济协议时,还必须将协议的数量、单价、金额控制在预算以内。 第四条 项目管理人

6、员应制定成本控制的标准,把项目产品成本指标逐级逐层分解贯彻到部门或个人。 第五条 项目成本管理人员要发动、引导员工群策群力,共同挖掘潜力,监督成本的形成过程,杜绝一切浪费,尽也许减少超标开支,保证目的成本或成本控制指标实现。 对发生超支,偏离控制标准的现象,应及时报请主管部门审核。 第六条 成本控制以项目的成本管理绩效报告、项目的变动请求和项目成本管理计划为依据。 第七条 项目经理应随时掌握以下信息: (一)经营实例中固定的项目预算。 (二)项目业务预算。 (三)当前会计期间的成本。 (四)从开始至今的成本。 (五)根据当前阶段的日程安排所应完毕的工作。 (六)计划到目前应完毕的所有工作。 (

7、七)在当前阶段实际已完毕的工作。 (八)目前实际已完毕的所有工作。 第八条 项目经理须将成本计划所规定的各项经济指标,按其性质和内容进行层层分解,逐级贯彻到各部门,实行分级归口控制。各个归口职能部门要完毕部门上级部门下达的的归口指标。 第九条 项目成本管理人员要核查每一笔金额较大的成本费用有无与其相相应的预算收入。是否支大于收,在经常性的分部分项工作成本核算和月度成本核算中,要进行实际成本与预算收入的对比分析,找出成本节超的因素,纠正项目成本的不利偏差,提高项目成本的控制水平 第十条 项目成本管理人员应采用具体措施,降本增效: ()严格执行成本开支范围规定、费用开支标准和有关财务制度,对各项成

8、本费用的支出进行限制和监督 (二)提高项目的科学管理水平,优化项目实行方案,提高生产效率,节约人、财、物的消耗。 (三)采用防止成本失控的技术组织措施,避免也许发生浪费。第十一条 项目经理应组织发动员工开展各种减少成本的活动。 第十二条 成本平常控制(一)工资费用的平常控制1 劳资员应对生产现场的工时定额、出勤率、工时运用率、劳动组织的调整、奖金、津贴等进行监督和控制。2 调度人员要监督内部作业计划的合理安排,要合理投产、合理排工,控制窝工、停工、加班加点等。3 劳资员(或定额员)对上述指标负责控制和核算,分析偏差,找出因素。(二)间接费用的平常控制 1对于管理费等项目,有定额的按定额控制,没

9、有定额的按各项费用预算进行控制。 2各个部门分别由相关人员负责控制和监督。 第十三条 本办法自颁布之日起施行。 项目成本分析与考核管理要点 第一条 为有效地调动项目员工在各自的岗位上努力完毕目的成本的积极性,为减少项目成本和增长积累,特制定本要点。 第二条 项目成本分析的内容 ()随着项目实行的进展而进行的成本分析 1分部分项工作成本分析。 2月(季)度成本分析。 3年度成本分析。 4竣工成本分析。 (二)按成本项目进行的成本分析 1人工费分析。 2材料费分析。 3设备使用费分析。 4其他直接费分析。 5。间接成本分析。 (三)针对特定问题和与成本有关事项的分析 1成本盈亏异常分析。 2项目不

10、同阶段成本分析。 3资金成本分析。 4技术组织措施节约效果分析。 5其他因素对成本影响的分析。 第三条 项目成本考核应涉及: ()公司对项目经理的考核 1项目成本目的和阶段成本目的的完毕情况。 2以项目经理为核心的成本管理责任制的贯彻情况。 3成本计划的编制和贯彻情况。 4对各部门、各车间和班组责任成本的检查和考核情况。 5在成本管理中责权利相结合原则的执行情况。 (二)项目经理对所属各部门、各分包商和班组的考核 1对各部门的考核内容 (1)本部门、本岗位责任成本的完毕情况。 (2)本部门、本岗位成本管理责任的执行情况。 2对各分包商的考核内容 (l)对劳务协议规定的承包范围和承包内容的执行情

11、况。 (2)劳务协议以外的补充收费情况。 (3)对工作任务单的管理情况,以及班组完毕施工任务后的考核情况。 第四条 项目成本分析方法 (一)比较法 l比项目预算成本、实际成本、减少额、减少率与计划相应项目的增减变动额。 2比各构成项目的收、支与计划数额的增减变动额。 3比分项和总成本减少率与同类项目或先进水平的差额。 4比项目包含的不同单位工程或不同参与单位减少的成本占总减少额的比例。 (二)因素分析法 1拟定分析对象(即所分析的技术经济指标),并计算出实际与计划(预算)数的差异。 2拟定该指标是由哪几个因素组成的,并按其互相关系进行排序。 3以计划(预算)数为基础,将各因素的计划(预算)数相

12、乘,作为分析替代的基数。 4将各个因素的实际数按照上面的排列顺序进行替换计算,并将替换后的实际数保存下来。 5将每次替换计算所得的结果,与前一次的计算结果相比较,两者的差异即为该因素对成本的影响限度。 6各个因素的影响限度之和,应与分析对象的总差异相等。 第五条 成本分析与考核程序(一)成本计算完毕之后,应分产品品种和构成成本的要素,将本月成本与上规及去年同期成本比较。根据成本变动情况。分析变动因素,找出问题的关键。 (二)如单位成本中直接材料增长,应查明当期材料有无不合理损耗问题。 (三)如单位成本中直接人工增长,应查明当期开工是否局限性,有无停工待料的问题。 (四)如单位成本中制造费用增长

13、,应查明当期车间的一些辅助材料是否有浪费,车间为组织生产而花费的间接费用是否合理等问题。 (五)按考核内容评分,项目的成本考核要与相关指标的完毕情况相结合。 (六)项目成本奖罚的标准,应通过经济协议的形式明确规定,双方共同遵守执行。 第六条 本要点自颁布之日起施行。项目费用支出管理制度 第一条 为科学控制费用支出,减少项目成本,特制定本制度。 第二条 以预算为本,根据预算控制考核各部门的费用支出。 第三条 量入为出,根据具体业务状况及时调整项目各期的预算计划。 第四条 贯彻事先调控,严禁先支出后申报的做法。 第五条 实行各级审批及财务审核程序。 第六条 费用报账坚持财务负责人审核签字的原则。

14、第七条 费用支出按项目整体情况进行预算,分月调整预算执行计划。各部门根据项目实行工作计划,编制各部门费用预算。每月月末,根据项目整体预算及各部门在工作中的实际情况,调整编制下月份的费用预算。预算一经拟定,各相关部门须严格执行。 第八条 由财务部对各部门的费用支出预算进行汇总和初步审核,财务部有权了解预算中各项费用的用途和开支理由,并对不合理的项目提出修改意见。 第九条 财务部将初步审核后的项目整体预算提交项目经理办公室、公司董事会审批;月度预算提交项目经理审批。审批后的费用预算由财务部及各部门予以执行。 第十条 根据可供安排使用的资金数量,量人为出,财务部有建议调整及修改已批准预算的责任与义务

15、。经财务部调整及修改的预算报项目经理核批。 第十一条 费用支出性借款管理 各部门采购物品、费用支出与因公出差需借款时,都要在预算内可控资金中量力安排。 (一)借款人员须填写借款单或支票领取单。金额在XXX元,以上的借款需提前告知财务部门准备。 (二)借款人将经部门经理审核签字后的借款单或支票领取单交财务部审核。 (三)预算内费用支出的借款财务部可直接审批办理,预算外费用支出借款报请项目经理审批。 (四)财务部有权规定借款人将相关协议、报价等资料提交财务部审核。 (五)各部门经理借款,无论预算外预算内,均需项目经理批准。 (六)借款人必须认真负责地清理自己的各项借款与欠款,逾期不报账或偿还借款的

16、,财务部将停发其工资,直至其与财务部清账完毕为止。 (七)前账末清而需借款的人员,需经项目经理批准后方可借款。但在下次报销中需要一并报账。 第十二条 费用报销管理 ()费用申请报销人根据不同费用类别,选择填写支出证明单、报销审批单或差旅费报销单。所填写内容应完整齐全,所附凭证有效合法。 (二)填写完毕的报销单据由其所在部门经理、财务会计、财务经理、项目经理审批后,方可办理报销。 (三)财务部每周一至周四办理单据审核手续,每周三及周五办理报销业务。 (四)预算内的费用支出,财务部可直接办理报销手续。 (五)办公用品、书籍资料及礼品等物购买所发生的费用支出,报销人除须填写报销单外,还须由物品管理或

17、使用部门填制签发物品接受单予以确认,否则财务部不予办理报销手续。 (六)先支出后报销,须事先经主管领导批准。 第十三条 费用支出的汇总考核 ()每月末,财务部收集汇总各职能部门实际费用发生数,并与各个部门的预算相对比,总结预算执行情况,报项目经理审阅。 (二)预算与执行间发生重大差异时,财务部应责成相关部门及人员进行解释。在预算执行期间如无合理理由而超预算严重,财务部有责任及时向项目经理反映情况,同时暂停该部门或人员费用开支。 第十四条人 事部每月按员工相应职位工资序列及实行办法制作工资表,由财务部门审核并交由项目经理批准后发放。工资发放坚持本人领取的原则,特殊情况需别人代领的须有授权及签字,

18、出示证件登记备查。 第十五条 办公用品实行统一采购,集中配发的原则。 第十六条 项目办公室要制定具体的报销范围及标准,财务人员按标准严格掌握。 ()范围 项目经理可乘坐飞机、软卧、轮船一等舱;其别人员可乘坐火车硬卧、轮船二等舱。其别人员因工作需要乘坐飞机、火车软卧、轮船一等舱的须经项目经理批准。 (二)标准 1,各职能部门经理以上领导出差住宿费实行限额报销。项目经理500元天(特区550元天),各部门经理300元天(特区350元天)。 2其别人员实行定额包干。其中县和县级市80元天;地市级100元天;省会级150元天,特区200元天。 3外出参与各种会议,持会议证明按限额或定额标准报销(会议伙

19、补除外)。 4夜间超过10小时或连续乘车15小时以上而没买卧票的,按本人实际乘坐直快、慢车的票价60补贴。坐特快硬席按票价50补贴。乘坐软座列车与硬卧同等对待。车、船退票费不在限额、定额包干费用之内。5工作人员借出差之便绕道探亲或办私事,不承担交通费及期间的出差补贴。 6出差到所在公司的各子公司及办事处,出差人员费用由出差单位承担,负责接待单位不承担食宿费用。如需由接待单位负责食宿,其标准不得超过公司规定的出差费用标准。 (三)报销程序 经财务部按支付范围及标准审核后,普通员工交其所在部门经理签字后报销,部门经理由项目经理签字审批后报销。 第十七条 技术开发费开支范围 研究开发新产品、新技术、

20、新工艺所发生的新产品设计费;工艺规程制定费;设备调试费;原材料和半成品实验费;技术图书资料费;人员劳务费;设备折旧等。 开支来源 项目技术开发费实行预先提取,计划投入的方式。 第十八条 业务招待费应有的确的记录、标准和依据,并按下列规定执行: ()项目组因工作需要招待客人,在员工食堂就餐。 (二)项目组因工作需要在公司外就餐的需办公室负责人签字,经项目经理批准后,到财务部门领取费用。 (三)接待客人需备的礼品、水果,由办公室按规定统一购买。 第十九条 水电费按实际发生数列入管理费。 第二十条 电话费根据标准控制支出。其中无线话费标准为:项目经理每月300元以内。各职能部门经理以上人员每月150

21、元以内。 第二十一条 汽车(小车)费用涉及修理及零配件、汽油、养路费及保险费、行车及其他费用。按项目整体预算分季、月包干支出。 第二十二条 本制度所称广告费是指广告宣传费和促销费。 广告宣传费是指发生的印刷品的制作费用和通过媒体输出广告的费用。当上述费用已支付,但广告没有输出或输出没有结束时,上述费用记入预付款科目;实际发生的通过传媒输出的广告费及实际发生后以发票和输出的稿件、播出单、出库单、协议报账的项目进入费用。 促销费是指为销售而发生的提成、回扣、促销人员的工资。促销活动的费用(涉及管理性费用),以及销售费用的支出,以经批准的报告或协议为准,没经批准的一律不予支出和报账。 第二十三条 公关所需礼品支出必须经项目经理审批后,由项目办公室指定专人购买、登记,交经办人后办理报销。 第二十四条 其他费用支出按国家规定及有关地方政策执行。 第二十五条 本制度自颁布之日起施行。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
