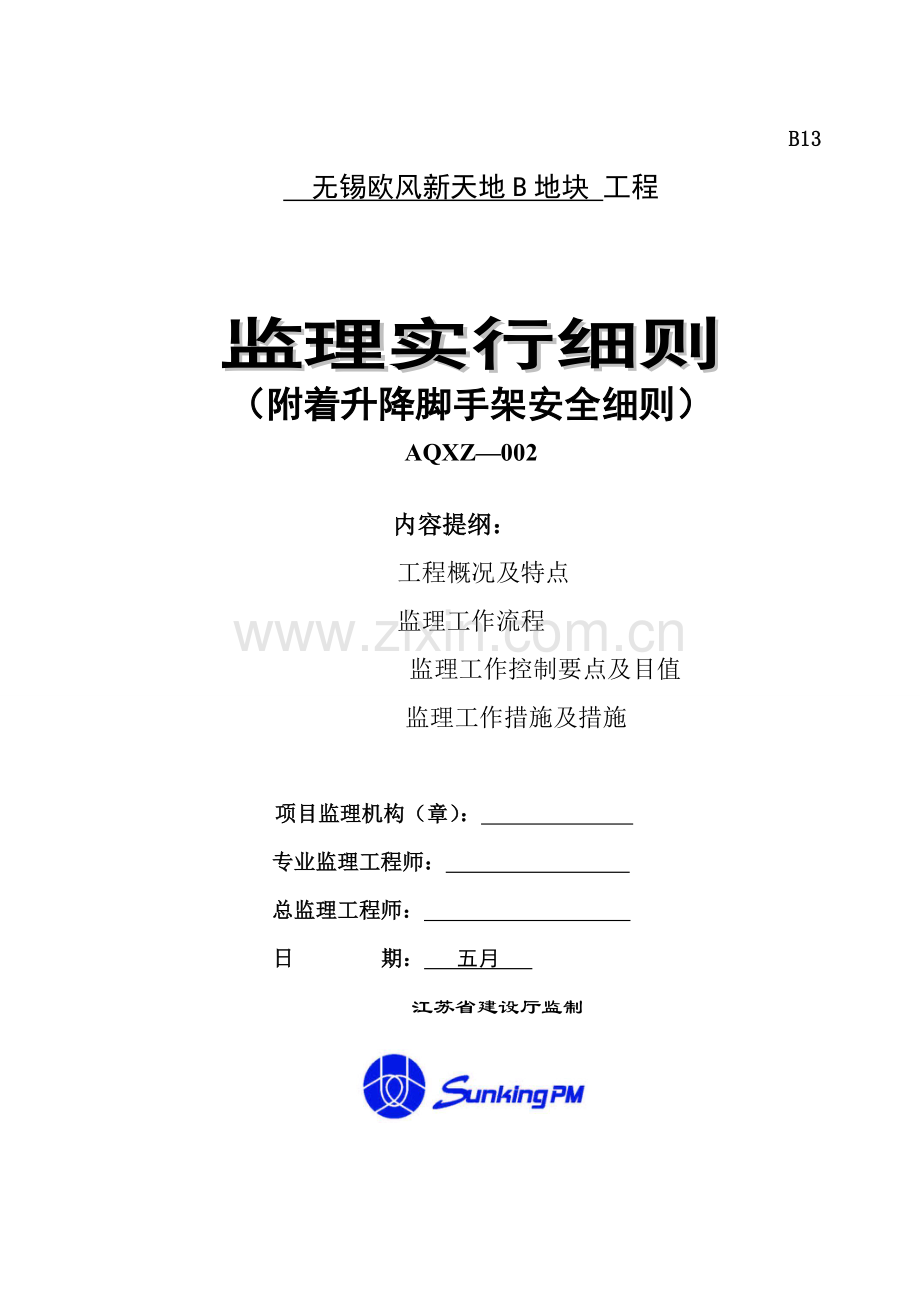

1、 B13无锡欧风新天地B地块 工程监理实行细则(附着升降脚手架安全细则)AQXZ002内容提纲: 工程概况及特点监理工作流程 监理工作控制要点及目值监理工作措施及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 五月 江苏省建设厅监制 报 审 表项目名称所属分部报审人报审类别:主送: 报审日期: 年 月 日 祈求同意期限: 月 日审批意见: 审批人: 年 月 日文献传阅单文献名称及编号传阅指示:传阅记录:(传阅人员签名)一、工程概况1、工程名称:欧风新天地B地块工程建设单位:无锡常大置业有限企业设计单位:无锡市城归设计院有限责任企业监理单位:上海三凯建设监理有限企业施工单

2、位:南通四建集团有限企业、华仁建设集团有限企业工程地点:无锡市青石路以南、霞美路以东地段。2、专业工程特点:2.1本期工程从一层顶到屋顶采用附着升降式脚手架。根据建筑施工附着升降脚手架安全规范DGJ08-905-99有关规定,合计设备:1#、2#楼共66台机位;3#、4#、5#楼均为26台机位,整体架搭设高度为12.60m(3#、4#、5#楼为12.95m),7步架。1#、2#楼为液压式提高;3#5#楼为电动葫芦提高。2.2升降脚手架防护范围为:2F-顶层,整体架在1层顶基础上搭设,待整体架根据工程进度搭设至二个楼层高度后,安装好下拉杆,与主体构造附着。即可拆除下部落地脚手架。根据工程进度搭设

3、至四个楼层高度后,即可根据施工进度进入提高作业。2.3在构造施工中,塔吊附墙件一直跟在电动升降整体架下部,当整体架下降时,为避让塔吊附墙件,则将预留机位间架体局部拆除一层楼高,待下降作业一层完毕后,及时安装好整体架断口。为了保证架体稳定性,在构造每层楼面洞处预埋临时拉结钢管,剪力墙处用模工用穿墙螺杆固定钢管,用扣件与架体构成临时拉结。2.4配合好各工种完毕施工进度。在施工过程中,任何人都不得把外架作为装模支撑,若确实影响施工需要拆除,必须告知甲、乙双方负责人,另找处理加固措施。电动升降脚手架只承受架体自重荷载,提高时所有建筑材料及各类杂物都要清理下架,以免发生意外,架体搭设完毕提高前,总包方应

4、对有关工种进行技术交底,规定多种材料、设备等不得超过外墙线200MM,以免影响架体提高作业,同步,在架体提高过程中以及提高架体到位后未固定好之前,除了外架班操作工人外,任何人不得在架体上滞留,更不得上架施工。3、编制阐明我司于5月正式接手无锡欧风新天地项目监理工作,之前有江苏华宁实行监理。接手时1#5#楼附着升降脚手架与当时形象进度相协调,两家总包单位上报专题方案、专业单位分包资质、特殊工种操作证件等已由原监理单位审核通过。二、监理工作根据1、建筑施工高处作业安全技术规范JGJ80-912、建筑施工扣件式钢管脚手架安全技术规范JGJ130-3、建筑施工附着升降脚手架安全规范 4、国家安全生产方

5、针,政策及地方安全生产法规5、行业安全生产规范性文献,安全技术原则三、提高脚手架安全监理实行要点1.施工准备阶段控制内容1.1审查施工单位签订工程项目施工安全协议书;审查专业分包单位和劳务分包单位安全生产许可证和资质证书等级;审查三类人员资格证书和登高架设工及其他特种作业人员资格证书; 督促施工总承包单位检查各分包单位安全生产制度和安全管理工作、管理人员到位状况;1.2审查脚手架专题施工方案,程序性审查:方案与否经施工单位技术负责人审核同意。符合性审查:方案与否符合国家法律.法规和工程建设强制性原则规定和130-规范规定及JGJ59-99检查原则,并附有合格安全验算成果,以及紧急救援预案或紧急

6、救援措施;针对性审查:方案与否符合本工程所处周围环境.管理模式.地质状况等特点,具有较强可操作性。1.3新钢管、型钢等构件材料须有产品质量合格证,质量检查检测汇报多次反复使用旧钢管须有抽样检测合格汇报。扣件须有产品质量合格证,质量检查检测汇报和生产许可证,多次反复使用或无产品标示旧扣件须有抽样检测合格汇报。1.4检查施工单位安全技术交底及安全技术交底记录;施工前,必须认真阅读施工组织设计,根据施工方案中机位布置平面图进行实地考察,确定和选择预留孔详细位置,如有出入,应及时与原设计人联络及时修改方案。2、整体脚手架搭设过程控制2.1督促技术员、施工人员必须熟悉本脚手架设计图,掌握技术要领,组织有

7、关人员进行技术交底。确定整体脚手架机位布置详细位置。贯彻所依附钢筋混凝土梁或框架位置、轴号,按照实际需要制定架体机位数量及跨度、高度;设计预留孔位置。按照设计备齐所需材料,在现场分类堆放,严格检查所备材料、配件与否符合质量原则后方可投入使用。2.2督促搭设上部架体按一般架搭设规范规定施工,机位处立杆采用竖向框架,剪力撑下端联结处设置在桁架底部。详细搭设施工程序为:竖向框架-内立干-外立杆-大横杆-小横杆-搁栅-斜拉杆-连墙杆-铺竹笆-安全网。2.3为保证架体平稳升降,在提高脚手架上须单独处置防倾覆装置,防倾覆装置是由安装在架体上导轨(10#工字钢)及固定在构造上导轮总成构成(滑套)架体在提高过

8、程中,导轮镶嵌在工字钢凹槽所形成导轨中相对移动,保证架体垂直方向稳定性。2.4根据现场机位布置及主体构造详细状况,选择安装位置(必须是竖向主框架一侧)。安装时应注意导轮组件上导轮须与主框架上导轨平行。2.5、限载联动防坠器安装与调试:须将防坠装置安装在承力吊架上,进行调平,上部通过电动葫芦与承重量相连、另通过锁杆与防坠梁相连。2.6、整体脚手架规定每栋架体必须搭设一种电气总控室,控制室搭设必须规范,有防雨、防晒功能,控制室有门,须加锁,门上须有配电标识。外壳必须接地。控制台性能良好,调试复检符合安全使用规定,严禁带电移动电控柜,总电源进线必须安装漏电保护器。2.7、整体升降脚手架上临时拉结、附

9、墙及电器部分接地,都能很好与建筑物构造钢筋连接。2.8、钢管应采用483.5MM脚手管,外观应无裂痕、弯曲、压扁和严重腐蚀现象,其材质应符合国家GB700-79A3号钢技术条件。2.9、脚手架搭设必须严格按照施工组织设计规定施工,搭设起始标高、架体步数、高度跨度等需按图施工,搭设过程中如有修改和变动,应由原方案设计人进行补充和修改。2.10、检查扣件、钢管脚手架与否按施工方案进行搭设;扣件节点必须锁紧牢固有效,净点必扣规定其紧固力矩保证在40-50N.M范围内。2.11、班组施工、操作人员必须纯熟掌握其工作原理及操作规程,应服从施工班长统一指挥,严格、规范按章施工,按章操作。2.12、架体底部

10、应用木夹板平铺,底板下用绿色安全网加白色小眼网(2525MM)双层兜底扎牢。兜网外端从踢脚杆开始、另一端扎在底部内防护杆上。2.13、初次提高后,全面检查扣件紧固状况,对垂直度、水平度发生位移应及时加以调整、矫正。2.14、每次升降作业前,要对承力架、竖向主框架、拉杆、穿墙螺栓进行检查,如有变形、磨损应及时进行修理、更换。2.15、检查扣件、钢管脚手架搭设过程中,督促施工单位指定专职安全管理人员进行现场监督。扣件、钢管脚手架使用过程中,严禁拆除主节点处水平杆、扫地杆和连墙体及隔离措施。2.16、扣件、钢管脚手架搭设完毕后,施工单位(总包及分包)验收合格后填写“复核大中型施工机械、安全设施安全许

11、可验罢手续表”报安全监理工程师复核确认并签字后方可使用;2.17、扣件、钢管脚手架采用租赁形式或专业施工单位单位进行脚手架搭设施工,使用前必须督促办理移交手续,由搭设单位和使用单位双方进行签字承认;扣件、钢管脚手架分段验收合格后,应在分段检查后架体醒目处悬挂验收合格牌、限载牌以及安全操作规程。3、提高脚手架升降时及安全控制措施3.1准备工作:应由施工单位工程主管组织操作人员学习有关技术操作规程,熟悉掌握工作原理及操作程序,合理分工,明确岗位职责,确定统一联络信号,确定统一指挥号令,严明纪律(详细分工状况应由施工班长记录在脚手架升降作业令签收单中)。检查脚手架与建筑物之间有无碰撞与接触,发现后立

12、即排除,使脚手架用升降系统符合设计规定待机进行状态。逐台检查电动葫芦链条与否处在拉紧状态,若有未拉紧,应采用“点动”使之拉紧,保证电动葫芦都处在同步起始状态。3.2升降作业前,在各项准备工作应通过检查和验收妥善完毕前提下,松动并脱开下部承力架斜拉杆,使脚手架仅由上部承重梁承受荷重,并与建筑物连接,然后全面检查脚手架各部位与否与建筑物所有分离,由班长发出提高号令,控制台操作工按动“上升”或“下降”按钮,所有电动葫芦同步启动,牵动整体脚手架以80mm/min速度均速成上升或下降,升降到位后立即承重托架两根下拉杆与建筑物连接,并安装好临时拉接。3.3在脚手架升、降作业时,建筑物5米范围内严禁站人,并

13、由项目部设专人监护。升降作业过程中,除外架班组操作人员外,其他人员必须下架,不得滞留,严禁其他人员或施工物品上架,影响升降作业。3.4升降过程中每4台安排一种操作人员,定位巡视观测每个机位电动葫芦工作状况以及脚手架与建筑物之间状况,如发现电动葫芦不一样步或不工作及其他故障,必须立即停机。随时检查防坠落保险设施工作状态,在其可靠有效状况下,操作人员上架排除故障,若需更换电机,必须检查电机运转方向,若不一样步,采用“点动”到位若导轮被卡脚手架出现倾斜,应立即采用对应措施将脚手架调整到正常位置,若遇障碍物应立即清除,若提高系统构件变形损坏,应立即更换,绝对不能马虎凑合,当场排除故障,一切正常后方可继

14、续升、降。3.5在完毕一层升降后,应检查电缆线、电动葫芦、电控柜性能状态,如有磨损或失效,应及时进行保养维修或更换,并调整至正常状态。3.6检查脚手架多种构件,连接件有物变形或失效,发现异常应及时维修更换,保证每一种节点连接可靠有效,保证安全工作。3.7非专业技术人员不得随便拆卸电控柜或更换电气零部件、调整电路,若不能正常运行,应请原设计人员进行检修。3.8夜间和六级风以上雨天大风天气严禁升降作业。3.9脚手架必须按施工组织设计制定方案搭设,每次搭设完,经安所有门验收合格后方准使用。3.10脚手架搭设人员必须具有对应资质和操作证书,并持证上岗。3.11在脚手架出料平台处,每层排设二只灭火器具,

15、防止意外事故发生。3.12脚手架构件不得任意拆除,如某部位构件阻碍操作确需拆除时,须通过施工员同意后,并指派专人贯彻好加固措施后先回固 ,后拆除阻碍构件。3.13在脚手架有效期间,必须指派专职人员进行维修和保养,破损竹笆和绿网应及时修复,并组织人员对脚手架每月做一次全面检查,发现问题应及时整改。3.14严禁在脚手架上堆放模板和管子等施工器材,以免架面承重失控,脚手架施工荷载每平方不得不小于300公斤,竖向荷重不得不小于持续两步。散落脚手架面施工垃圾要及时清除。3.15不得运用脚手架拉结井架和支撑模板。3.16搭设时,脚手架和主体构造拉结,要及时设置顶部无拉结自由层不得超过二步。拆脚手架时,拉结

16、必须一步松一步。3.17脚手架离高压输电线路距离不得不不小于5米,如达不到规定,应设置隔离措施,其措施距离应在2米以上。3.18脚手架下过道,必须设置防护措施。3.19大雾、大雨、大雪、大风天气,不得进行脚手架上高处作业。雨雪后上脚手架作业应采用安全防滑措施。3.20脚手架搭设进度,应配合工程进度进行,不得超过最高施工层一步以上。4、脚手架拆除过程控制4.1脚手架应按方案逐层逐渐拆除,各类管配件严禁抛郑至地面。4.2脚手架进行拆除施工时,应从上往下进行拆除。拆除前,施工班组应对脚手架进行全面检查,确定无严重变形状况下,方可进行拆除施工。如遇风、雨、雪等特殊天气,不得进行脚手架拆除工作,夜间不容

17、许实行施工。实行拆除作业班组进入现场后,先进行检查加固松动部位,清除架体内垃圾及多种物体至楼层内,严禁高处抛物现象。4.3拆除作业按搭设反程序进行,即:安全网扶手栏竹笆斜撑连墙杆大横杆立杆。桁架部分按:斜撑上横杆下横杆上门架中门架底门架。4.4在架体拆除过程中,必须认真做到一步一清,一杆一清,决不容许分立面拆除或上、下两步同步拆除。4.5所有连墙杆、斜拉杆、隔排措施必须连脚手架步层拆除,同步进行。所有杆件、扣件。在拆除时应分离,不容许杆件上附着扣件或两杆同步拆除输送至地面。4.6所有竹笆,应自外向里竖立搬运,防止自里向外翻起后,笆面垃圾物件直接从高处附落伤人。4.7脚手架拆至地面,应及时处理、

18、分类、所有杆件、扣件等材料,应按类分别堆放整洁。4.8架体在高空拆除,为了防止有物下坠伤人,在拆除前整体架底部外挑3M安全网,在拆除桁架时,使用塔吊将桁架按单元吊落地面在解体,以运用安全及以便施工。五、安全监理资料管理内容1、安全监理人员应在监理日志中如实记录当日施工现场安全生产和安全监理工作状况,记录发现和处理安全施工问题,总监应定期审阅并签订意见;2、安全监理月报中对当月施工现场安全施工现实状况和安全监理工作做出评述;3、用音像资料记录施工现场安全生产重要状况和施工安全隐患并摘要载入安全监理月报;4、复核施工单位报送安全设施安全许可手续表;5、安全监理资料必须真实完整,并装订成册。6、对爬架监理过程管理、提高或下降前、拆除等,安全监理人员按照上海市建设工程安全监理规程规定表式进行填写。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币
