资源描述

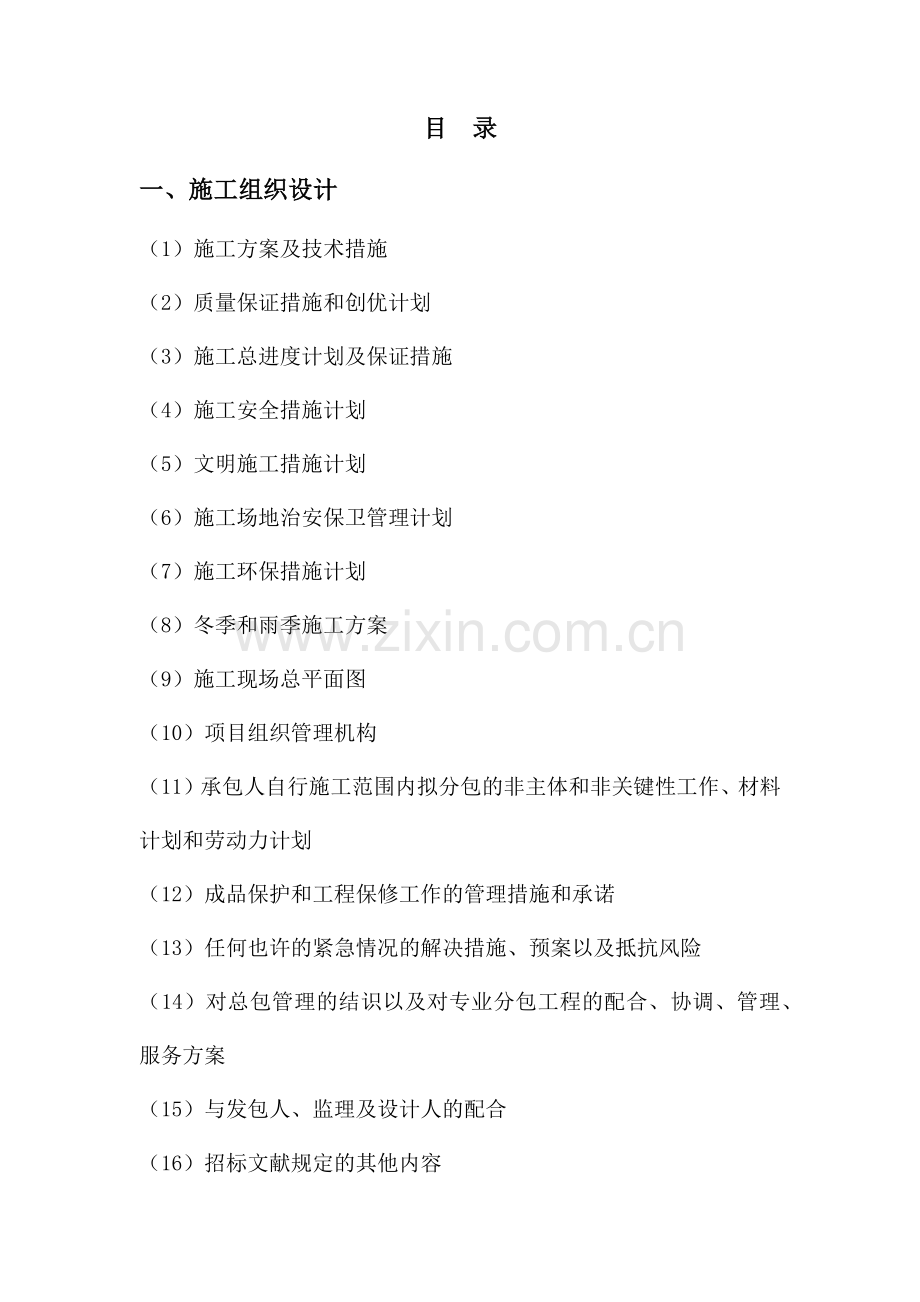

1、目 录一、施工组织设计(1)施工方案及技术措施(2)质量保证措施和创优计划(3)施工总进度计划及保证措施(4)施工安全措施计划(5)文明施工措施计划(6)施工场地治安保卫管理计划(7)施工环保措施计划(8)冬季和雨季施工方案(9)施工现场总平面图(10)项目组织管理机构(11)承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划(12)成品保护和工程保修工作的管理措施和承诺(13)任何也许的紧急情况的解决措施、预案以及抵抗风险(14)对总包管理的结识以及对专业分包工程的配合、协调、管理、服务方案(15)与发包人、监理及设计人的配合(16)招标文献规定的其他内容(1)施工方案及

2、技术措施一、施工前准备(1)场地清整事先和有关部门取得联系,办理好各项拆除手续。拆除所有废弃的建筑物和构筑物,清除所有的地表杂物。拆除原有的架空电缆、埋地电缆等。使用机械对现场的建筑垃圾、生活垃圾等进行清运、解决,为临时设施、道路提供施工条件。(2)平整场地重要采用挖掘机、辅以推土机、铲车进行场地平整,人工配合。场地表面坡度应符合设计规定的排水坡度和临时排水设施。如设计无规定期,一般应向排水沟方向做成不小于2的坡度。土地整平后应略加夯实。合理安排职工生活用房,材料机具库房以及办公区域的规划。(3)运送道路根据施工平面图,合理安排主干道路。(4)施工用水和施工用电与建设单位及时沟通,保证施工临水

3、临电。(5)现场通讯现场通讯由各施工人员的联系采用“对讲机为主,手机为辅”的原则进行及时有效地联系。(6)临时设施的搭建搭设工棚(也可以使用原有建筑工棚),组织材料、机具、构件进场,并按指定位置堆放。同时要做好防火、防盗、防污染工作。(7)确认测量基准桩找到附近的城市测量水准点和坐标点,并对照园林规划图纸进行复核与确认。施工现场内进行地形测量时保存的一些测量桩,也要加以确认。及时办理各项确认手续。二、总体施工安排由于该项目工程量大、工期短、任务重、工程内容复杂,制定合理的施工方案,采用重点突击的施工方法,形成平面流水、立体交叉作业,各工程、各专业之间协调配合,缩短工序之间的间歇,提高劳动资源的

4、功效。我公司针对每一个分项工程都设立了该项目的质检组,每一步的施工与质检是同时进行的。三、绿化工程(1)施工工艺流程施工准备与临时设施购进种植土,并回填、整地平整场地一般树木的栽植施工测量放线绿化工程风景树木的栽植种植工程绿篱植物的栽植草坪工程施工养护管理非常规绿化施工竣工验收工程移交后期养护管理(2)施工前的准备工作1按照设计图纸对现场进行勘察,并研究和熟悉设计图纸的具体内容,掌握设计意图,确认现场状况。2物资准备工作 景观材料(涉及各种砂、水泥、砖、石材、钢材、木艺等)、种植土壤、绿化材料的准备。3劳动组织准备工作 项目经理、总工、各专业技术人员、技术工人进行进场前的入场培训。4施工现场准

5、备工作 施工机具进场,做好反季节施工准备。5因项目中的苗木种类较多,栽植的顺序为:先乔木,再灌木,最后为地被植物。(3)施工方法与技术措施1土方平衡:此项目的绿化工程具有微地形的建造,因此部分场地需进行填方工作。将购进的土方按放线标高进行平整,使各用地地形的土方达成平衡。a.调运的种植土方要一次到位,总量控制符合设计规定,防止数量失控产生二次搬运。b.调运的种植土方土质符合施工规定,严禁垃圾土、杂土等不合格用土运进工地,增长不必要的成本投入。c.进行种植面平整,形成3-5的自然排水坡度。2做好绿化带与四周道路的标高合理衔接,使绿地排水通畅。3定点放线施工前,施工人员应充足熟悉设计图纸,了解设计

6、意图,并对图纸、现场进行核对,拟定放线依据和方法,对整个场地内的现状标高进行测定,按照图纸的设计规定,测定各种苗木的栽植位置和株行距。大规格乔木可用插杆法标志定点,群植小灌木及地被可用白粉划线标志拟定种植面及林缘线。最后,施工人员配合质检员再对照图纸把所放点进行一次全面的校核,做到准确无误。4苗木的准备苗木质量的好与坏,是保证植树成活的关键,为保证树木成活,提高绿化效果,必须对种植的苗木进行严格的选择。选苗时,除了根据设计提出对规格和树形的特殊规定外,还要注意选择生长健壮、无病虫害、无机械损伤、树型端正和根系发达的苗木。苗木选好后,要挂牌或在根基部位划出明显的标记,以免挖错,并多选几株备用。5

7、挖种植穴种植穴的质量对植株以后的生长有很大的影响。除按设计拟定位置外,应根据根系或土球的大小、土质的情况来拟定种植穴的大小。栽植带土球苗木的种植穴应比土球大1620,栽植裸根苗的穴应保证根系充足舒展,穴的深度一般比土球高度稍深些(1020),此外种植穴的尺寸还需依各树种不同的生活习性区别对待。种植穴形状为圆柱体规定壁直底平。6苗木包装a.将乔木主干、大型主枝以草绳密绕,这样在挖运时可避免树皮擦伤主枝折断。此外在定植后,冬可防寒保暖,夏可减少蒸发避免日灼;b.大叶黄杨采用统一数量捆扎,沾泥浆后用塑料袋包根。这样可大大提高苗木品质,为“一次成型”打下先天性基础。7苗木运送a.苗木在运送前,应先对苗

8、木出圃的路线通道、环境等进行仔细踏勘(如是否有限制高度的规定),并注意气象变化情况;b.苗木根据用量分次分批运往工地,随起、随运、随栽,原则上保证随挖随运,尽量少拉多次,运抵现场后必须保证随到随栽;c.苗木装卸时采用必要措施保护苗体不受损伤,特别是树皮及土球;d.运送过程中苗木叶、茎杆应喷水或加盖湿草苫,防止水分蒸发;e.大乔木装车后应绑扎牢固,以防颠跳移动,并尽量安排夜间运送,如系白天运送,树冠部应遮以蓬布,可直接避开日照风吹。大乔木装运时其树干靠车身拦板处应垫以缓冲料,此外严禁超载叠压损裂土球。装卸过程应轻放缓落。8苗木定植a.定植前的修剪在定植前,苗木必须通过修剪,其重要目的是减少水分的

9、散发,保证树势平衡以保证树木成活。修剪时其修剪量依不同树种规定而有所不同,一般对常绿树及用于植篱的灌木不多剪,只剪去枯病枝、受伤枝即可。对于落叶乔木,特别是生长势较强,容易抽出新枝的树木可进行充足疏枝,这样可减轻根系承担,维持树木体内水分平衡,也使得树木栽后稳定,不致招风摇动。对于花灌木及生长较缓慢的树木可进行适当疏枝;去除所有叶或部分叶,去除枯病枝、过密枝,对于过长的枝条可剪去1/31/2。修剪时要注意分枝点的高度。灌木的修剪要保持其自然树形。树木定植之前,还应对根系进行适当修剪,重要是将断根、劈裂根、病虫根和过长的根剪去。修剪时剪口应平而光滑,并及时涂抹防腐剂以防过度蒸发、干旱、冻伤及病虫

10、危害。b.定植方法苗木修剪后即可定植,定植的位置应符合设计规定。定植施工的方法是:将苗木的土球放入种植穴内,使其居中;再将树干立起,扶正,使其保持垂直;然后分层回填种植土,填土后将树根稍向上提一提,使根群舒展开,每填一层土就要用锹将土拍紧实,直到填满穴坑,并使土面可以覆盖树木的根颈部位,初步栽好后还应检查一下树干是否仍保持垂直,树冠有无偏斜;若有所偏斜,就要再加扶正。最后,把余下的穴土绕树穴一周进行培土,做成环形的拦水围堰。其围堰的直径应略大于种植穴的直径。堰土要拍压紧实,不能松散。c.支撑绑扎苗木栽种完毕后,即进行支撑绑扎,支桩类型应根据树种及规格分别选择,对乔木斜拉拽结冠部主干防风结合十字

11、扁担木桩系扎主干防止不均匀沉降的支撑方法。此外,如用铅丝吊桩,在绑扎树干部位的铅丝需外套橡皮管以免损伤树皮。d.定植后的养护管理栽植较大的乔木时,在定植后应支撑,以防浇水后大风吹倒苗木,树木定植后24小时内必须浇上第一遍水,水要浇透,使泥土充足吸取水分,根系与土紧实结合,以利根系发育。树木栽植后应时常注意树干四周泥土是否下沉或开裂,如有这种情况应及时加土填平踩实。此外,还应进行及时的中耕,扶直歪斜树木,并进行封堰。封堰时要使泥土略高于地面,要注意防寒,其措施应按树木的耐寒性及本地气候而定。9反季节苗木栽植措施本工程的施工工期较长,所以不能排除在非苗木栽植季节进行苗木栽植施工。a.在不影响整体工

12、期条件下的苗木栽植应选在该季节的雨季突击施工,这样会大大增长苗木成活率。b.大部分的小苗与草皮还是不得不将在晴天种植,种植小苗草皮时必须将当天运到的苗木载植完毕。若条件许可,必要时应选择夜间种植,种植完毕及时浇水,随即对苗木进行修剪。采用毛竹杆支撑遮盖遮阳网,新栽苗木必须天天浇水一次,保持土壤水分。c.夏季栽植大树时应带好足够的土球,并在本来的基础上适当加大土球,在保存规定冠幅的条件下,适当对次要的枝条进行强行修剪,并剪去枯枝、病虫枝和不整齐的枝条,摘除所有的叶子,给树干的重要枝条卷上稻草绳,以减少水分蒸发。同时树杆做好支撑,外围做好支架盖以遮阳网,天天浇水至少一次,同时经常性的对树干进行喷水

13、。d.项目部做到高度重视,配备足够的机械、管理人员和施工一线的工人,尽量减少苗木的停留时间,控制好苗木的起挖和栽植质量及后期养护工作。特别要关注天气变化动态,抓住雨季大力栽植苗木。10草坪的准备a.苗木栽植竣工后对整个场地进行平整。b.选材。草坪选用自己公司生产的草坪卷。11草坪的起装a.在起草之前,应先注意以下几点:(a)草坪湿度:草坪出圃时湿度不宜太大,以起草坪机行走方便为好;如草坪缺水通常在出圃的前一天上午要浇透水;(b)草坪高度:出圃草坪的高度一般要修剪在5左右;(c)草坪杂草:草坪出圃前草坪中的杂草一定要拔除。b.草坪的起装:(a)草坪厚度:出圃草坪卷的土层厚度一般为大于2为宜。(b

14、)装车时一定要摆放整齐,防止因装车零乱导致质量下降;12草坪的铺植a.搬运草坪时尽量不要把草坪带的土弄掉,假如栽草人员比较多,卸草坪一定要一次卸到位避免二次搬运,导致草坪损耗量增大;b.铺草坪时一定要从一个方向往过铺,假如有直线的地方一定要从直线边开始铺,铺草坪时每个工人要配备一把小刀,边活动表土边铺植,保证一步到位,铺植的紧实。c.草皮从出圃到栽完为止,最佳在12小时之间完毕,最多不超过24小时;13草坪栽植后的养护管理a.栽植完要及时浇一次透水,2-3天后再用重为0.3吨左右的磙子滚压并再浇一次水;b.新栽植的草坪在扎根之前不能缺水,每周应浇2-3次水直到草坪完全扎根为止改为1周浇一次或更

15、长时间浇一次;c.草坪完全扎根后并且已经恢复生长要及时的修剪一次并对草坪病虫害进行及时的防止。14苗木养护措施工程竣工验收后的工作就是养护和管理,绿化工程的特点中“三分种,七分管”,表白了绿化工程的养护和管理的重要性。养护与管理是一项经常性的工作,即一年四季均要进行,以是一项无尽无休的长期的工作,特别是工后的第一年养护与管理最为重要。为了使所栽的各种植物不仅能成活、生长,并且能长得更好、更美,就必须根据这些植物的生长特性,了解其生长发育规律,并结合本地具体生态条件,制定一套符合实情的科学的养护措施,这样方能收到锦上添花的效果,相反只栽不管,各种植物半死不活,处在病态,不仅起不到应有的绿化效果,

16、并且还会大煞风景。一年四季的养护管理工作其内容有:浇水、除草、中耕、施肥、修剪整形、病虫防治、防风防寒。a.浇水:水份是植物体内的基本组成部分,植物体重的40%80%是水分,叶子的含水量高达80%,树木体内的一切活动都是在水的参与下进行的,假如土壤水分局限性,地上部分将停止生长,土壤含水量低于7%,根系停止生长,且因土壤浓度增长,根系发生外渗现象,会引起烧根而死亡。不同的植物对水份的需求不同样,并且同一种植物一年中不同的生育期内对水分的需求量也不同样,因此,必须根据这些植物的生物特性进行合理的浇水,使这些植物达成美化的效果,浇水重要分三个时期:保活水:即是在新植物定植后,为了养根保活必须浇足水

17、分,加速树根与土壤的结合,促进树根的生长,保证成活。生长水:夏天是植物生长旺盛期,大量干物质在这时生成,需水量大,此时气温高,蒸腾量也大,雨水不充足时要浇水,如久旱无雨时二至三天必浇足一次水。冬水:为了防寒,于入冬前浇一次冬水,冬水的作用是:一是水的比热大,热容量高,可适当提高地温、保护树木免受冻害;二是提高地温可推迟根系休眠,使根系能充足吸取水分,供蒸腾消耗需要;三是浇足冬水,使土壤有充足的储备水,翌年春干旱时也不至于受害。除上述浇水期外,植物施肥后也需立即浇水,即促使肥料渗透到土壤内成水溶液供植物吸取,同时浇水可使肥料浓度稀释而不至于烧根。b.施肥:栽植的各种植物,将长期从一个地方吸取养料

18、,即使本来肥力很高的土壤,肥力也将逐年消耗而减少,因此应不断增肥力,保证所栽植株旺盛生长。施肥最佳的时间的开春时候,万物复苏,树木在春季发叶、发梢,扩大树冠需大量的肥料,此外是植物开花的时节也需要大量的养料,这需根据植物的生长特性来拟定。c.中耕除草:中耕是指采用人工的方法使土壤表层松动,从而增长土壤的透气性,提高土壤温度,促进肥料的分解,有助于植根系发展,中耕还可以切断土壤表层毛细管,增长孔隙度,以减少水分的蒸发和增长透气性。杂草消耗大量水分和养分,影响植物生长,同时传播各种病虫害。除草是一种繁重的工作,一般用手拔或小铲,结合中耕也可以除去杂草。中耕除草的最佳时期在雨后。d.整形与修剪:整形

19、与修剪是园林栽培过程中一项十分重要的养护措施,整形的目的除了可以调节和控制园林植物生长和开花结果、生长与衰老更新之间的矛盾外,重要的是在于满足欣赏的规定,整形往往通过修剪,故通常将两者称整形修剪。园林植物整形修剪受植物自身和外界环境等诸多因素的制约,因而整形修剪要根据树木生长的自身特点以及对预期达成的欣赏规定不同进行,树木修剪常年可进行,如结合抹芽、摘心、除蘖、剪枝等,但大规模修剪在休眠期为好,以免伤流过多影响树形。e.绿化植物病虫害防治:绿化植物在生长发育过程中时常遭到各种病、虫危害,轻者导致生长不良,失去欣赏价值,重者植株死亡,损失惨重。因此,有效地保护欣赏植物,使其减轻或免遭各种病、虫危

20、害,园林绿化工程中重要的任务之一。由于病、虫害的种类较多,没有统一的规律,因而应提高自我的水平,做到准确辨认病、虫害,进行彻底的消除。f.防寒:为了防止北方的寒潮,或早春树木萌芽后,遭受晚霜之苦,为了防止冻害发生,经常采用以下措施:加强栽培管理,增强树木的抗寒能力。在生长期适时适量施肥、浇水、促使树木健壮生长,使树木体内积累较多的营养物质,可以增强树木的护害能力,但秋季必须尽早停止施肥,以免徒长,枝梢来不及木质化反遭冻害。树干包裹:入冬前用稻草绳将树木的主干包起来,包裹高度1.5cm或包至树木的分枝处。树干涂白:用石灰水加盐或石硫合剂对树干涂白,可反向阳光,减少树干对太阳辐射热的吸取,减少树木

21、的昼夜温差,避免树干冻裂。涂白还可以杀死树木内越冬的害虫,涂白时做到一条干道涂白均匀,涂白高度一致,不漏涂,还可以形成一条亮丽的风景线。四、铺装工程:按图纸设计分为卵石、混凝土砖、石材及其他铺装(1)施工工艺流程人工整理场地 测量定位 放线 人工挖土方 原土夯实 三七灰土垫层 级配砂石垫层(碎石垫层) 素混凝土或粗砂垫层 面层测量定位 结合层 铺面层(2)整理场地按设计规定对场地平整、清理,拟定高程点,为路基碾压发明条件。(3)测量定位按施工放线图,一方面拟定x、y轴坐标原点,而后用经纬仪及钢尺放出x、y轴方格控制网,并作永久标记,以备反复使用。按坐标网逐各放出铺装及园林小品平面位置,经核算无

22、误填写定位放线记录,并报监理检查。按图纸规定一方面在平面放线基础上进行基槽开挖回填前的实地地面标高测量,计算出填高、挖深、基底数据,则为竖向放线值。(4)放线根据测量定位结果,用放线绳或白灰线作出基础实地标记。放线应符合设计图纸规定,以及相关规范规定,位置要明确,标记要明显。定位放线后由设计或有关人员验收,验收合格后方可施工,并根据实际情况进行合理调整。(5)人工挖土方运用平面放线位置及竖向放线标高值,进行土方开挖,工作进行到比素土夯实标高高2cm时进行表面平整,开挖的土方堆放到指定地点进行解决,将过筛后的好土与石灰混合,制成3:7灰土留用。(6)原土夯实平整场地后,达成碾压条件,用蛙式打夯机

23、(压路机)进行夯实,注意一夯压半夯至少夯实三遍,同时注意土的干湿情况及时调整解决,使夯实土的密度达成图纸的设计规定。对于夯实后的槽底进行复测解决,使其保持设计高程。回填部分分层夯实、层厚不大于200mm,夯实不少于四遍,压实系数必须达成设计规定,并符合相关规范规定。(7)三七灰土垫层1施工准备a.土:宜优先采用基槽中挖出的土,但不得具有有机杂质。使用前应过筛,其粒径不大于15mm,含水量应符合规定。b.石灰:应用块灰或生石灰粉;使用前充足熟化,不得夹有未熟化的生石灰块,其粒径不得大于5mm,也不得具有过多的水分。c. 按3:7的体积比分两次拌和均匀,平铺。灰土的含水量不能超过17%,检查方法手

24、握成团,落地开花,将20cm(15)厚灰土分两次进行夯填,每次夯实不少于3 遍。进行复测解决,使其达成设计高程,施工前,测量放线应作好水平高程标志。2工艺规定a.严格执行配合的规定,必须拌合均匀,至少翻拌两遍,拌好的灰土颜色应一致。b.灰土施工时,适当控制含水量。工地检查方法,是用手将灰土紧握成团,两手轻捏落地即碎为宜。如土料水分过多或局限性时,应晾干或洒湿润。c.灰土铺摊厚度,可根据不同的施工方法选用。d.灰土分段施工时,不得在墙角、柱基及承重墙下接缝。上下两层灰土的接缝距离不得小于500mm。若灰土基础标高不同时,应做成阶梯形。接槎时应将槎子垂直切齐。e.在灰土施工中应防止软弹、橡皮土现象

25、发生,若发生以上几种问题,必须将其挖出重新施工,保证工程质量。3成品保护a.施工时应注意妥善保护定位桩、轴线桩,防止碰撞移位,并应经常复测。b.对基础、基础墙或地下防水层、保护层以及从基础墙伸出的各种管线,均应妥善保护,防止回填灰土时碰撞或损坏。c.夜间施工时,应合理安排施工顺序,要配备有足够的照明设施,防止铺填超厚或配比错误。d.灰土地基打完后,应及时进行基础的施工和地坪面层的施工,否则应临时遮盖,防止日晒雨淋。(8)级配砂石垫层(碎石垫层)将预制好的级配砂石按照设计规定进行铺放,平铺到比设计高程略高时,进行洒水湿润,用机械进行压实并进行复测解决,最后压实固定。(9)素混凝土或粗砂垫层1混凝

26、土搅拌宜优先选用商品混凝土。当现场条件具有时,可采用现场搅拌,搅拌混凝土需严格控制混凝土配合比,并符合相关各项规范规程的规定。a.根据测定砂石含水量(率)调整配合比中的用水量,雨天应增长测定次数。b.根据搅拌机每盘各种材料用量及车皮重量等,分别固定好水泥、砂、石各个磅秤的数量。磅秤应定期校验维护以保证计量的准确。c.现场搅拌需设立搅拌机棚,搅拌机棚内明显处应设立混凝土配合的标志牌。d.正式搅拌前搅拌机先空车试运转,正常后方可正式装料搅拌。e.砂、石、水泥必须严格按需用量分别过秤。加水也必须严格计量。f.加料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水。如掺防冻剂等外加剂,应在倒水泥时一并倒

27、入,如需要掺外加剂,应按规定与水同时加入。g.搅拌第一盘可以在装料时适当少装一些石子或适当增长水泥或水。h.混凝土搅拌时间,400L自落式搅拌机一般不应少于1.5min。混凝土坍落度一般控制在57cm,每台班应做两次实验。2混凝土运送a.混凝土自搅拌机卸出后,应及时用翻斗车、手推车等运送机具运至浇灌地点。运送混凝土时,应防止水泥浆流失。若有离析现象应在浇灌前进行人工拌合。 b.混凝土从搅拌机中卸出后到浇灌完毕的延续时间,当混凝土强度为C30及其以下时,气温度于25度时不得大于90min,C30号以上时不得大于60min。3混凝土铺设a.混凝土铺设必须先将表面进行粗抹平然后用振动器振捣。b. 对

28、振捣完毕的混凝土,应用木抹子将表面压实、抹平,表面不得有松散混凝土。4混凝土成品保护a.在已浇筑的混凝土强度达成1.2Mpa以后,方可在其上来往行人和进行上部施工。b.在施工中,应保护好暖卫、电气暗管以及预留洞口,不得碰撞。c.基础内应根据设计规定预留孔洞或安顿螺栓和预埋件,避免后凿混凝土。(10)铺面层一、石材面层的铺装1、面层铺装是园路和广场铺装的又一个重要的质量控制点,必须控制好标高,结合层的密实度及铺装后的养护。2、在完毕的稳定层上放样,根据设计标高和位置打好横向桩和纵向桩,纵向线每隔板块宽度1条,横向线按施工进展向下移,移动距离为板块的长度。3、在稳定层上扫净后,洒上一层水,略干后先

29、将1:2的干硬性水泥砂浆在稳定层上平铺上一层,厚度为2cm厚作结合层用,铺好后抹平。4、再在上面薄薄的浇一层水泥浆,然后按设计的图案铺好,注意留缝间隙按设计规定保持一致,面层每拼好一块,就用平直的木板垫在顶面,以橡皮锤在多处振击(或垫上木板,锤击打在木板上)使所有的石板的顶面均保持在一个平面上,这样可使园路铺装十分平整。5、路面铺好后,再用干燥的水泥粉撒在路面上并扫入砌块缝隙中,使缝隙填满,最后将多余的灰砂清扫干净。以后,石板下面的水泥砂浆慢慢硬化,使板与下面稳定层紧密结合在一起。6、施工完后,应多次浇水进行养护。二、卵石面层施工在基础层上浇筑后34天方可铺设面层。一方面打好各控制桩。另一方面

30、挑选好35cm的卵石规定质地好,色泽均匀,颗粒大小均匀。然后在基础层上铺设1:2水泥砂浆,厚度为5cm,接着用卵石在水泥砂浆层嵌入,规定排列美观,面层均匀高低一致(可以一块1X1m的平板盖在卵石上轻轻敲打,以便面层平整)。面层铺好一块(手臂距离长度)用抹布轻轻擦除多余部分的水泥砂浆。待面层干燥后,应注意浇水保养。(八)、芬兰木地板铺设施工工艺较为简朴,重要解决好紧固件的防腐工作。三、铺装面伸缩缝解决,具体根据施工图的规定四、边条、路牙:其基础与地面路基同时填挖碾压,施工前先抄平挂线,找好标高位置,在浇好的基层上铺1:3水泥砂浆作结合层,安放要平稳牢固,缝隙均匀,高度一致。五、景观工程(一)施工

31、测量定位 为保证工程各结构物平面位置的放样及高程准确,根据工程特点,拟采用如下测量方案: 1、测量设备:配备水准仪2台,经纬仪1台,罗盘仪2台,以及必要的施工放线设备。2、设立坐标控制网及水准点:为保证施工测量的连续性和一致性,在施工现场设立足够数量的互相通视的坐标控制点及高程水准点。根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底控制点联网做闭合侧量,闭合角度差在允许范围内平差分派得各控制坐标点。这些桩点设立在施工现场浇灌砼保护,用钢筋桩面刻十字丝保存。每60100米设一水准点并作导线测量,闭合差在允许范围内平差分派得水准点高程。设立的坐标控制网及各水准点每隔一月左右做一次复核测量

32、,防止各点的沉降或碰动。3、重要分项目工程测量工作要点: 根据所设立坐标控制网,直接测出各工程构筑物的平面位置,但须同时用其它坐标控制点进行交汇复核,根据所设立水准点可以方便进行施工高程测量。4、定位放线:(1)用水准仪将整个施工场地测量一遍。把整个工地所需挖填土的土方量计算出来,以便准确做出施工计划。(2)园路铺装:根据现状用仪器测出东西较长方向的中轴线,然后分段打下轴线桩,以两边道路中心为基准点,引测、控制竖向标高,再分段放线测定标高,作好记录。(3)主体建设物: 根据甲方提供的坐标对各坐标点进行定位,并请监理进行复验。十字轴引测在龙门桩上,固定保护好。在现场选一标高控制点,固定保护好,作

33、为整个工程中标高控制点及沉降观测用,沉降观测按施工规范规定执行。(二)垫层工程碎石垫层优选石料,检查土质是否均匀密实,分层夯实时注意控制石料的密实度与平整度,并且还要在施工时减少地下水水位。砼垫层分段进行浇筑,留出相应变形缝位置,在下层浇水湿润。各垫层在控制厚度时均需要拉线钉小木桩控制厚度,并严格控制配比。(三)砖砌工程施工准备:本工程砖砌体为非承重填充结构,除图纸特别注明外,均采用标准砖。此外,还应做好材料的准备工作。施工要点:砌块、砌筑砂浆的规格和质量必须符合设计规定,砌体应上下错缝,内外搭接,转角和交接处应同时砌筑,所有砌体要保证砂浆的饱满度大于等于,保证砌体内三度、外三度都符合验收规范

34、。(四)钢筋工程1、钢筋的配制与绑扎(1)本工程所有钢筋均根据业主提供的施工图纸及现行的规范、规程规定,委托加工厂定型加工后送至现场。(2)钢筋进场必须根据施工进度计划,做到分期分批分别堆放,并做好钢筋的维护工作,避免锈蚀或油污,保证钢筋保持洁净。(3)钢筋的数量、规格、接头位置、搭接长度、间距应严格按施工图施工绑扎。(4)绑扎接头其绑扎点不少于三处。2、钢筋绑扎质量规定(1)钢筋的品种和质量必须符合设计规定和有关标准规定。(2)钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置必须符合设计规定和规范规定。(3)为了保证钢筋的砼保护层厚度,做好钢筋保护垫块,垫块根据钢筋保护层厚度采用1:1

35、水泥砂浆制作,加强养护,务必使砂浆块在施工中不被压碎。(4)预埋铁件、电线管及预留孔的位置及尺寸必须准确,因施工需要留设的孔洞预埋件等也应同时进行,不得疏忽。在砼浇筑前必须由专业工种进行专项验心。所用预埋件、预埋管拟采用电焊与钢筋连接以防移位。3、钢筋工程技术措施(1)钢筋成品与半成品进场必须附有出厂合格证及物理实验报告,进场后必须挂牌,按规格分别堆放,进口钢筋除合格证和复试报告外还须进行可焊性实验及化学成分分析,合格后方准使用。(2)对钢筋要重点验收,柱、墙的插筋要采用和加强箍电焊固定,防止浇混凝土时移位。验收重点为控制钢筋的品种、规格、数量、绑扎牢固、搭接长度等(逐根验收)并认真填写隐蔽工

36、程验收单交监理验收,做到万无一失。(五)混凝土工程1、材料规定(1)混凝土拌和物入模坍落度为122cm。(2)水泥选用425号普通水泥,石子选用540mm,其含泥量不得大于1%。砂用细度模数为2.33.0的中粗砂,含泥量不得大于2%。2、混凝土浇筑(1)混凝土入模处,每处配备3只插入式振动器。(2)浇筑时保证快插慢拔,振动时间以不冒气泡为止,插入间距为300mm呈梅花状布置,插入深度为进下层510cm。(3)浇筑过程中拌和物内严禁随便加水。3、施工缝留置与解决(1)所有施工缝表面必须凿去表面浮浆露出石子,浇筑前洒水润湿后用与结构相同级配的水泥砂浆进行接浆解决。(2)若在浇筑过程中,由于设备故障

37、而无法连续浇筑时,必须按规范规定留置施工缝,施工缝位置设在次梁(板)跨中1/3范围内。(3)施工缝必须垂直设立,严禁留斜缝。4、混凝土养护(1)混凝土浇筑后12h,即可进行养护工作。(2)气温较低时,养护可采用塑料薄膜加两层草帘保温养护。(3)养护时间一般为714d。有抗渗性规定的不砼,养护不得小于14昼夜。5、混凝土试块制作(1)试块组数应满足每100m3不少于一组,每台班不少于一级(坍落度测试次数同试块)。(2)试块制作完毕后应送入实验室进行标准养护,此外加做一组留在现场与结构同条件养护作为承重模板拆除时强度依据。6、混凝土质量规定(1)混凝土强度必须符合现场规范规定。(2)表面无蜂窝、孔

38、洞、露筋,施工缝无灰渣等现场。7、混凝土工程技术措施(1)由于该工程有些地方必须用高强度混凝土,根据一般级配水泥用量较高,这也许会产生水泥收缩裂缝,为此,混凝土掺入一定数量的粉煤灰和减水剂,以减少水泥用量。(六)木制安装施工要点:木材应选用一类木材,材质规定不变形,木材含水率符合规范标准。木制安装时按线就位找好垂直度及标高,用木楔临时固定,检查正侧面垂直及对角线合格后,用膨胀螺栓将铁脚与结构牢固固定好。安装后注意成品保护,防污染、放电焊火花烧伤,损坏面层。(七)木作工程部分1严格规定原材料的采购、控制原材料的含水率,尽量采用干燥的木材,掌握好各部位的用料尺寸,准确无误地接搓各种木榫牢固,注意角

39、度的起落线。各种枋木表面平整光滑,棱角线条分明、接交叉处紧密无缝。2做好防腐、防白蚁工作:木制品与地面及砼面连接处,在成品段落喷涂防蚁药精、涂刷防腐油两遍,采用药物解决,防止白蚁入侵。六、雨污水工程(1)沟槽开挖在沟槽开挖前,一方面了解现场出水问题,结合现场情况和便道位置,考虑沟槽回填和对下道工序的影响,一方面解决开挖土方的堆放问题。雨污水沟槽开挖土方堆放在沟槽一侧,拟用推土机或挖掘机翻到沟槽外规定的安全距离。采用人工配合机械开挖法。沟槽开挖以自下流向上游方向开挖。雨污水管道沟槽开挖深度较深,沟槽边坡采用一定的放坡,按沟槽深度1.50米以内不放坡;深1.50米以上按机械开挖放坡标准1:0.33

40、放坡,以保证施工安全。针对沟槽开挖土方量大的特点,为保证施工进度,在开挖施工时,投入足够的机械。保证一个“快”字;在沟槽开挖时,准备工作效率高的大型机械,突出一个“大”字;保证天天有足够长的工作段面,保证一个“长”字。开挖沟槽时先指定专人与司机配合用机械开挖到离设计槽底10cm左右,再用人工进行清底。以保证不扰动槽底土壤及准确的挖到槽底高程和宽度,防止超挖。另一方面,在槽底一侧开挖排水边沟,并设立一个集水井进行沟槽排水。保证槽底土不受水浸泡。沟槽开挖时如遇不良土质塌方,则采用临时木挡土板或钢支护,保证施工和工作人员安全。当天挖到的沟槽保证当天进行砂垫层或碎石垫层及平基的施工。若当天不能进行垫层

41、及平基的施工,则开挖沟槽底部土方时予留1020cm的土,待第二天继续开挖到指定标高。沟槽开挖后,碰到软土、松土或扰动土时先采用人力插钎测定地基解决深度方法,报监理工程师及甲方代表进行适当解决。碰到深度大时,报监理工程师及甲方代表联系设计单位进行解决。沟槽两侧临时堆土或施加其他荷载时,注意不得影响建筑物、各种管线和其他设施。 (2)垫层及平基(基层)施工管道基础铺筑前检查土质情况,如有异常,报监理、设计采用解决措施。沟槽经监理工程师检查合格,及时进行垫层及平基的施工,减少地基扰动的也许。采用平基法铺设,其施工顺序为:支平基模板碎石垫层铺设浇筑平基混凝土平基混凝土养护下管安管支管座模板浇筑管座混凝

42、土抹带接口湿草袋养护。平基及管座用混凝土采用预拌制商品砼,控制好配合比和强度等级。一方面按照设计规定立好支模,支模时面板对准给定的基础边线垂直竖立,内外打撑定牢,内侧打钢钎固定,配合浇筑进行拼装,注意解决好拼缝以防漏浆,并在面板内侧弹线控制混凝土浇筑高度。须铺设碎石垫层的按照施工规范规定进行碎石垫层的铺设。碎石采用540mm的级配石,预先洗净放入支模后用电动打夯机夯实。然后进行水泥混凝土平基的浇筑。混凝土入槽一律用人工挑运或用流槽直接放入槽内,杜绝混凝土发生离析现象。混凝土入模后用平板式振动器进行振捣、表面整平(略带毛)后进行养护。平基水泥混凝土养护一定期间。砂基础施工时,采用人工运砂下槽,夯

43、实整平。砂及砼基础施工时,做好沟槽排水,严禁带水作业。井底基础与管道基础同时浇筑。(3)下管下管前对平基进行刷毛,并冲洗干净后,对砂基础进行整平。在平基面上弹线,以控制安管中心线。管子下沟时,以逆流方向铺设。下管前对管道进行检查:一方面检查质量保证书,若无保证书退回其管子,若有则进行外观检查。外观质量及尺寸公差应符合国家标准或厂标的规定。不合格管材退回不用。管子内外侧应清扫干净。下管前应在一个井段内按照管壁厚度进行排号,以保证相邻管内错口不大于3mm。砼管一律采用机械下管,采用挖机在沟槽侧进行吊管,人工予以配合。UPVC管采用人工下管。下管由检查井的一端开始,如铺设承插管,承口在前。下管时注意

44、平缓作业,防止绳索折断。下管时要适时拨正找直,拨正时撬棍下垫以木版,不直接插在混凝土基础上。(4)安管管子安好后,用干净的预制稳管垫块卡牢。安管前管子内外侧清扫干净。管径大于600mm的平口或承插管管接口留有10mm,管径小于600mm时,留不小于30mm的缝隙。管道安管采用紧线器收拉到位,保证橡胶圈密封。碰到检查井处安管与管长不符时,以适当调整井位来实行,避免截断管材。(5)管座浇筑前平基和管子应清洗干净。对平基与管子接触的三角部分,要选用同强度等级混凝土中的软灰,先行填捣密实。浇筑水泥混凝土时,应两侧同时进行,防止将管子挤偏。用机械或人工挑运混凝土到沟槽内进行浇筑。用插入式振动器进行振捣。

45、管道在安管完毕后即进行压管,以防管道移位或上浮。(6)抹带接口抹带前将抹带与管座相接的部分约10cm凿毛干净,并预先提前24小时进行管口的湿润。将管口冲洗干净并刷一道素水泥浆。钢丝网抹带接口两侧安装好弧形钢边模。钢丝网保证无锈,无油垢,长度按设计规定,留出搭接长度。抹带砂浆里的黄砂应过筛后方可使用。水泥砂浆拌和时水泥和黄砂应过磅,控制好配合比。铺设小口径承插管时,先稳住第一节管后,在承口下垫满灰浆,然后将第二节管插入,挤入管内,承口下灰浆抹平,余下接口应填实,多余的清除干净。直径大于600mm及600mm的管内缝,用水泥砂浆填实抹平,灰浆不高于管内壁;管座部分的内缝,应在浇筑混凝土时勾抹,直径

46、600mm以内管,应在浇筑混凝土管座时,用麻袋球或其他工具,在管内来回拖动,将流入管内的灰浆拉平。水泥砂浆各种接口的养护,采用草袋洒水养生。(7)检查井砌筑圆形检查井砌砖采用错缝丁砖砌法。按照设计图纸对的收口。施工时保证砂浆强度,对的施工。污水检查井内外墙面所有用1:2防水水泥砂浆抹面,砌筑时注意砂浆饱满,原浆勾缝,以防渗水。检查井砌筑时按照设计图纸规定放好踏步。井的尺寸用十字杆及水平尺检查,当需收口时,按图籍采用三面收口,每次收进40mm。检查井井盖的型号和高程应符合设计规定。砌筑检查井时,随时安装予留支管,并保证管径、方向、高程,管与井壁衔接紧密,支管口采用低强度等级的砂浆砌筑抹平。检查井接入的管口与井壁平齐。检查井砌筑至规定高程后,做好防护措施,防止在以后的施工过程中遭到损坏。(8)管道严密性实验污水管道安管、检查井砌筑完毕后,必须按设计规定和规范标准进行严密性实验,实验在自检合格的基础上,有业主、监理、施工单位共同进行检查。严密性实验以实际施工进度分段进行。本工程中管道道允许渗漏标准拟参照排水管渠施工验收规范中化学管标准。(9)、回填土雨污水管道完毕,管道接口和混凝土强度达成一定的强度后,污水管通过闭水实验,报监理批准后,方可回填。在管顶500mm内,不回填大于50c

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
